ЖК 7'я: термін здачі і хід будівництва
- Загальне
- Планування
- Комори
- Нежитлові
- Відгуки
- Термін здачі
Індекс надійності новобудови
77з 220
Перевірено 06.07.2021
Назва елемента ЖК | Обіцяний квартал | Обіцяний рік | Затримка здачі | Здали квартал | Здали рік | Дата останнього запису |
---|---|---|---|---|---|---|
Дом 1 | 4 | 2016 | Зданий. Затримка 2 місяця | 1 | 2017 | 11.11.2021 |
Дом 2 | 2 | 2017 | Зданий. Затримка 8 місяців | 1 | 2018 | 11.11.2021 |
Дом 3 | 2 | 2018 | Зданий. Затримка 8 місяців | 1 | 2019 | 11.11.2021 |
Дом 4 | 2 | 2019 | Зданий. Затримка 17 місяців | 4 | 2020 | 11.11.2021 |
Дом 5 | 2 | 2020 | Затримка 62 місяця | 11.11.2021 |

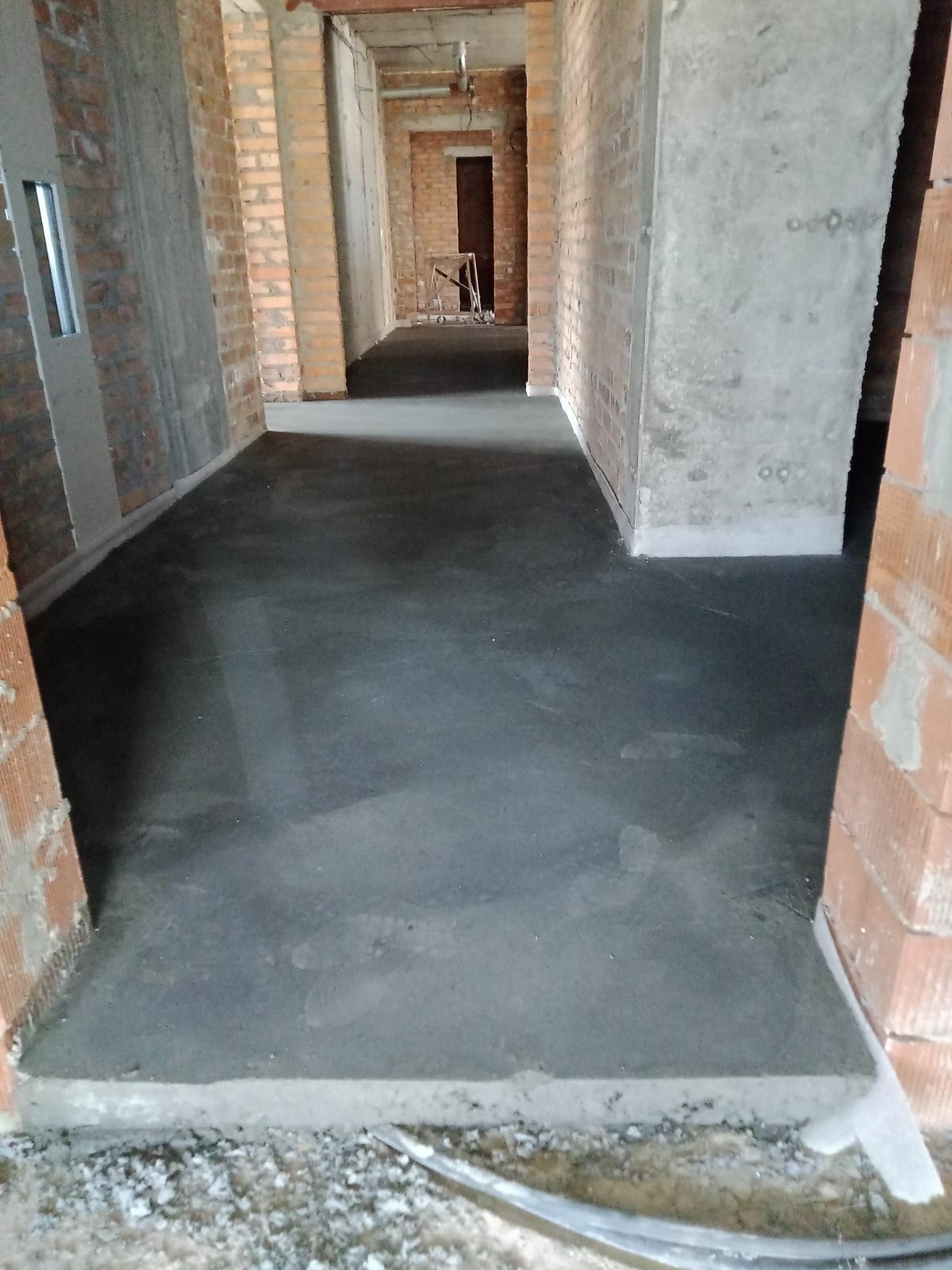

Хід будівництва

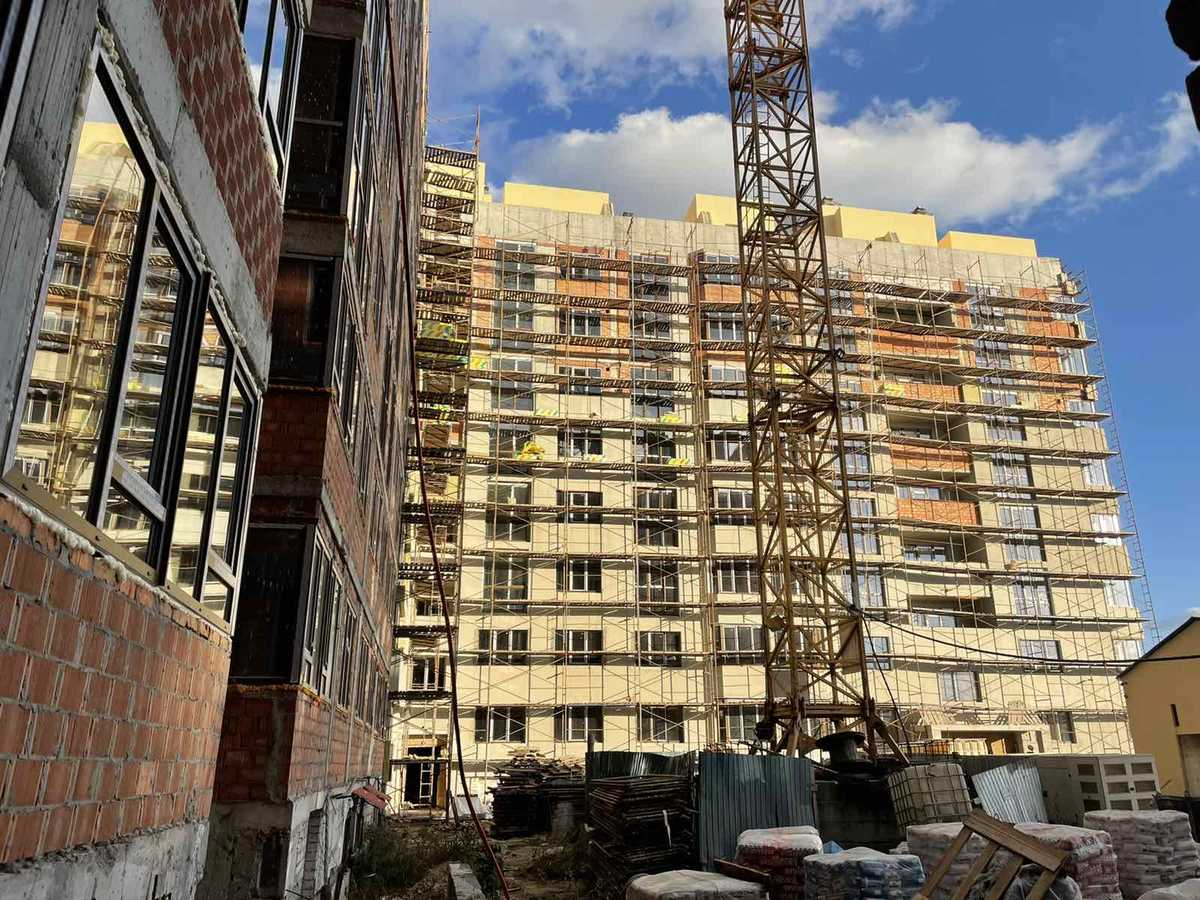

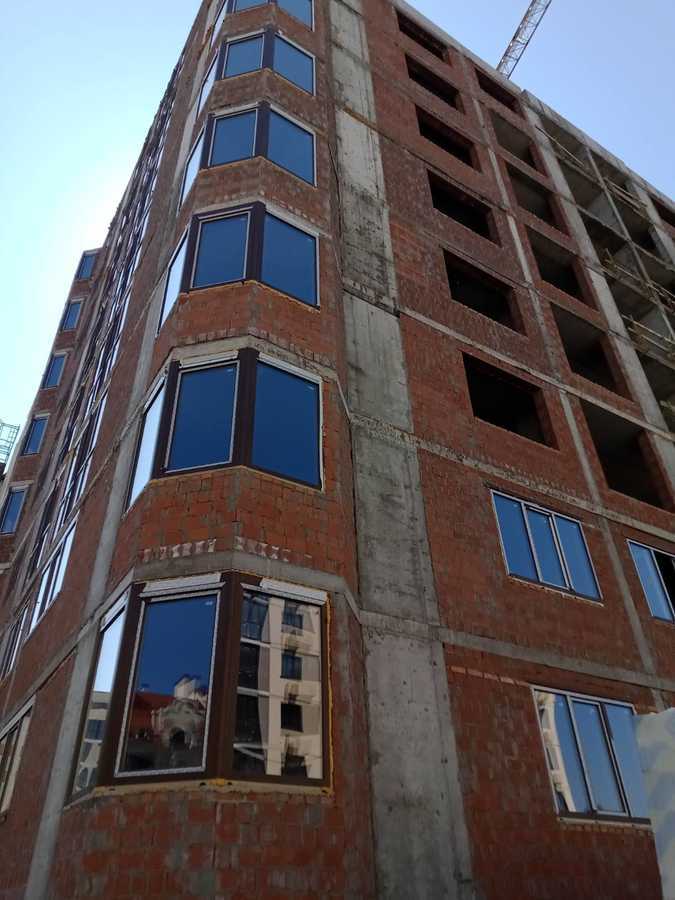

жовтень 2021

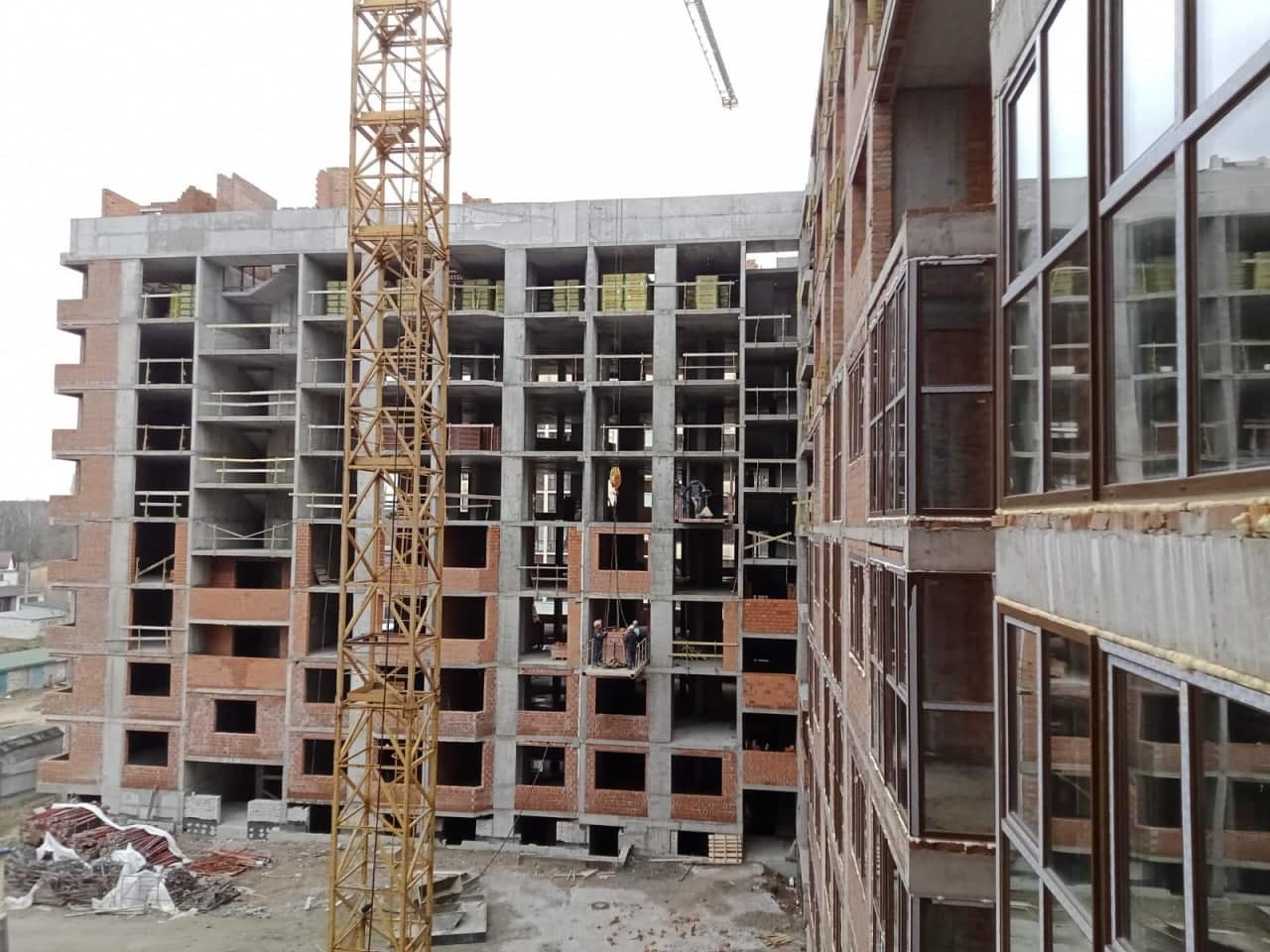

вересень 2021

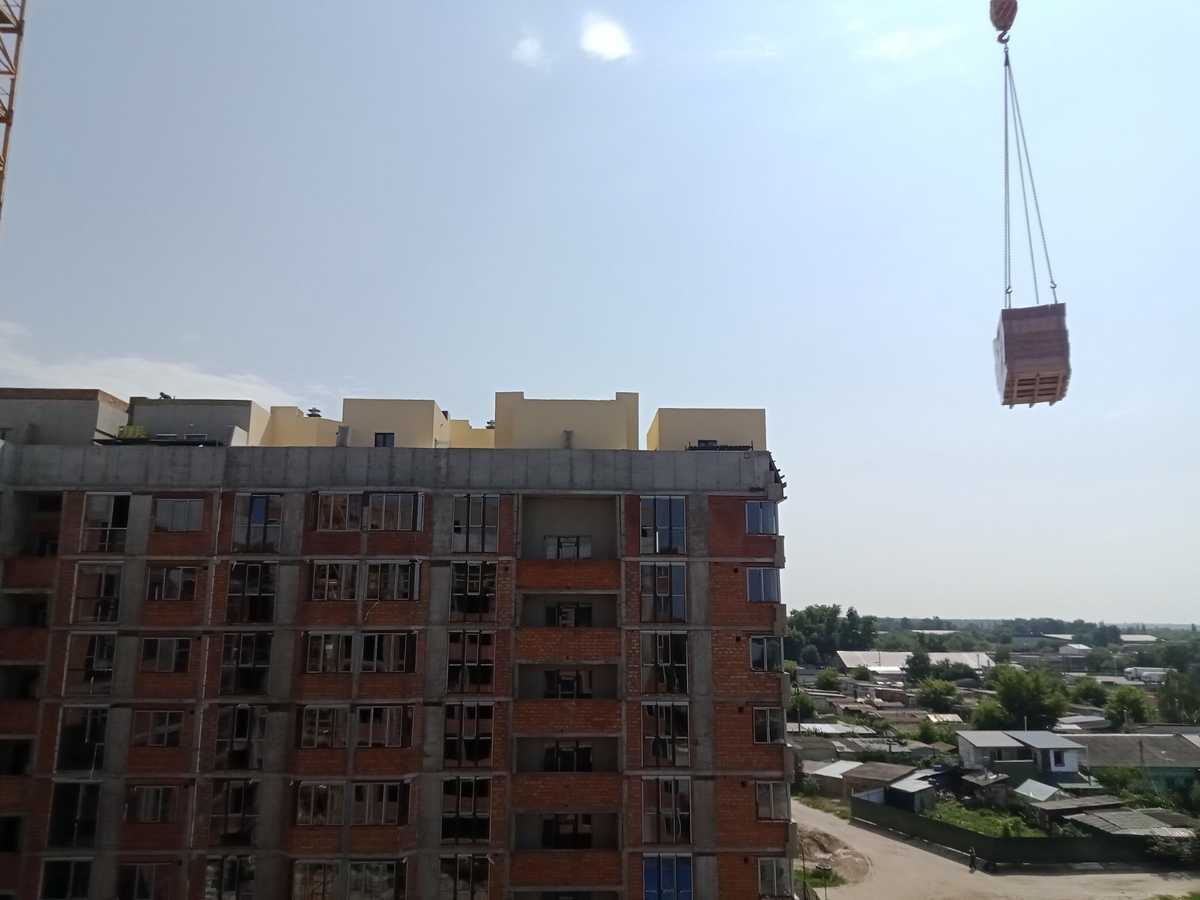

серпень 2021

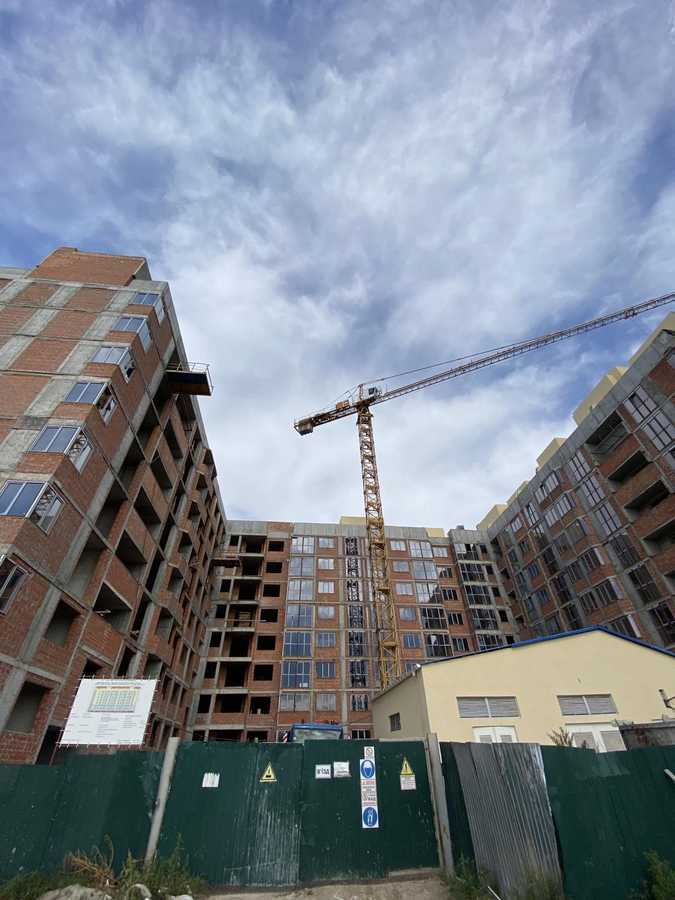

липень 2021

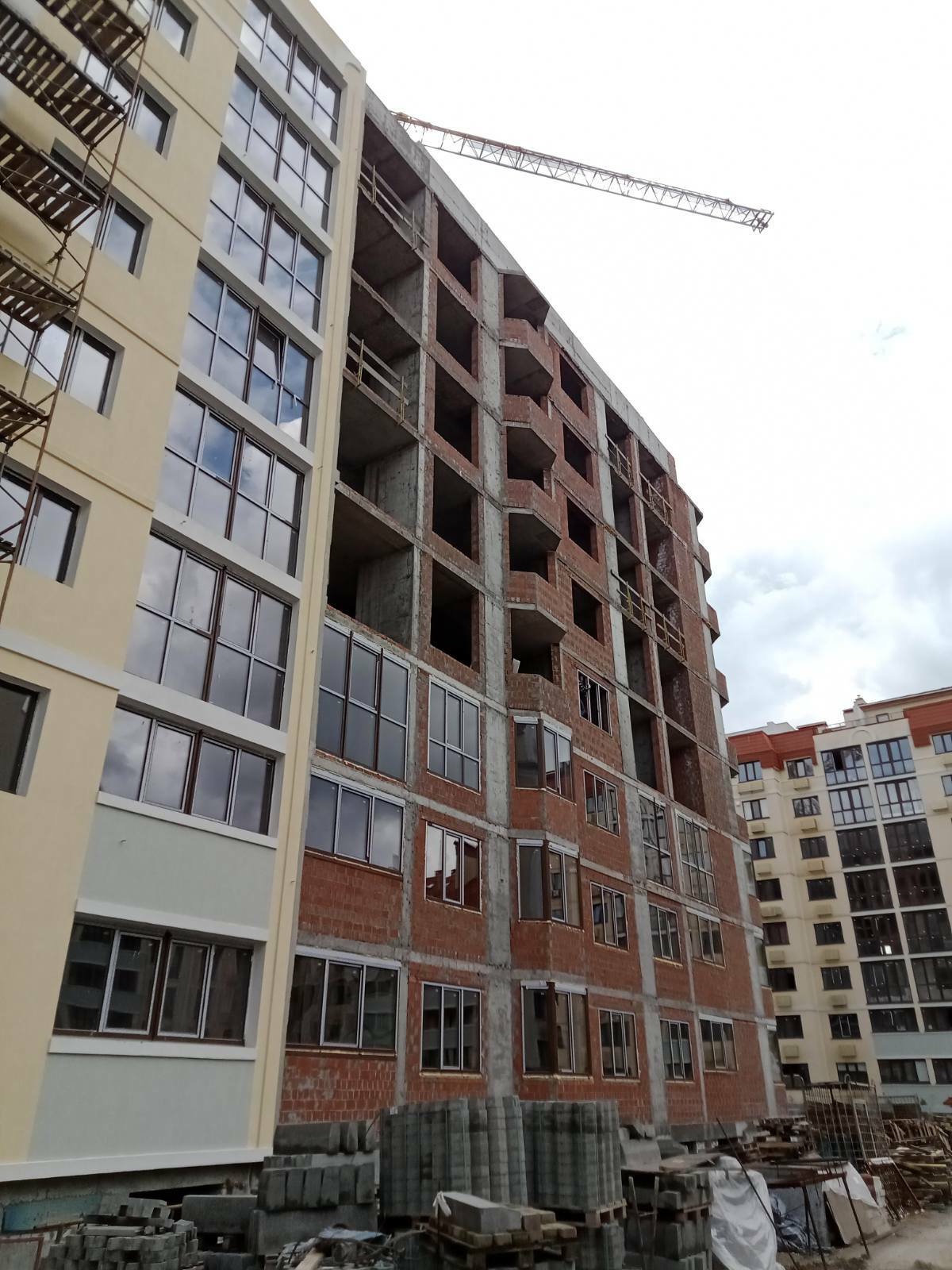

червень 2021

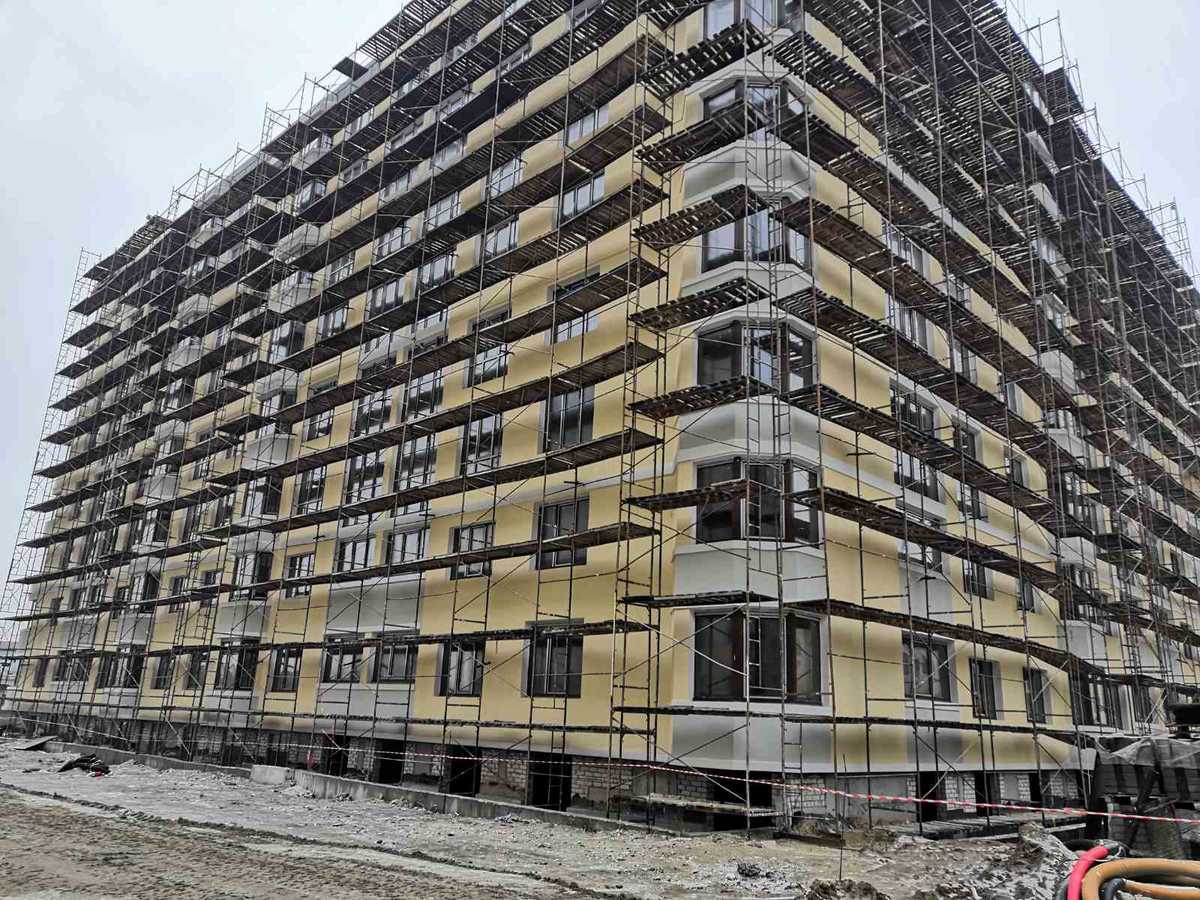

травень 2021
квітень 2021
березень 2021
березень 2021
Сертифікати про здачу

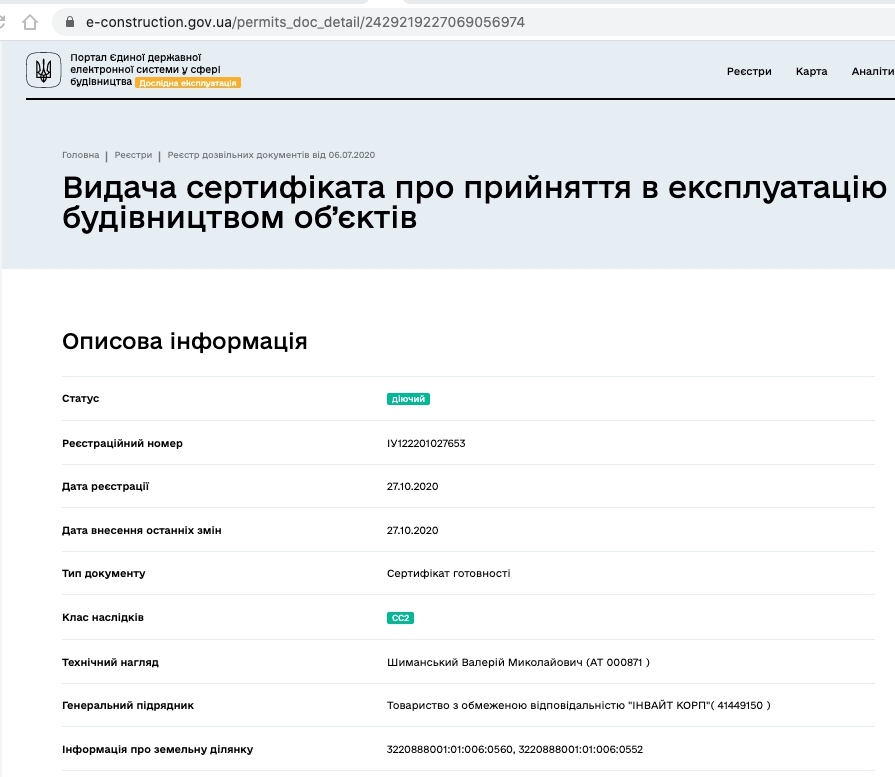

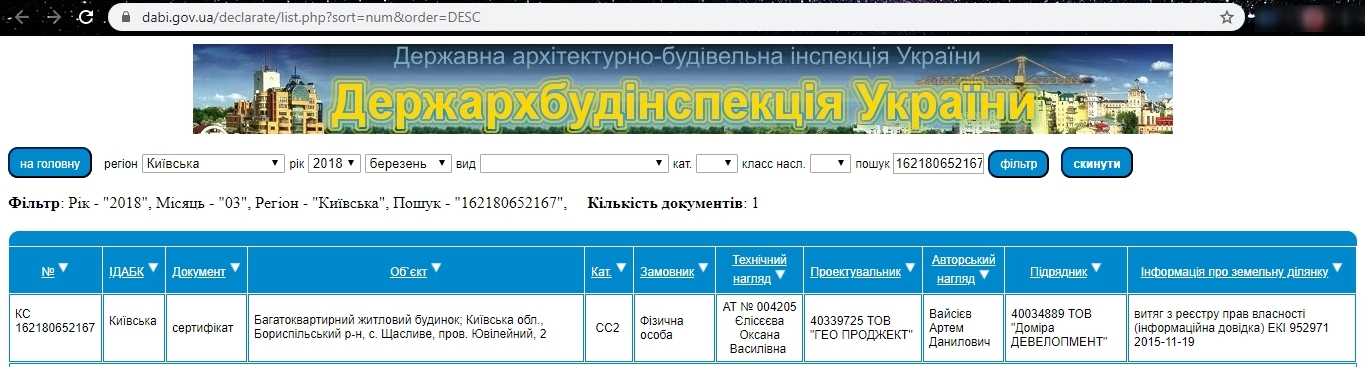

Сертифікат про готовність Дом 1
Сертифікат про готовність Дом 2
Сертифікат про готовність Дом 3
Сертифікат про готовність Дом 4
Варіанти придбання
Запитати у Забудовника

Зв'язатися з відділом продажів ЖК 7'я ви можете за телефоном:

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
- Новобудови України
- Київська обл.
- Бориспільський район
- с. Щасливе
- ЖК 7'я
- Термін здачі
Коментарі експертів
Смотреть сертификат
