ЖК Авіа Квартал: термін здачі і хід будівництва
- Загальне
- Планування
- Відгуки
- Термін здачі
Назва елемента ЖК | Обіцяний квартал | Обіцяний рік | Затримка здачі | Здали квартал | Здали рік | Дата останнього запису |
---|---|---|---|---|---|---|
Очередь 1, корпус А, секция 1 | 3 | 2012 | Зданий. Затримка 11 місяців | 3 | 2013 | 23.02.2022 |
Очередь 2, корпус А, секция 2 | 3 | 2012 | Зданий. Затримка 11 місяців | 3 | 2013 | 10.02.2022 |
Очередь 3, корпус А, секция 3 | 3 | 2012 | Зданий. Затримка 11 місяців | 3 | 2013 | 15.11.2021 |
Очередь 4, корпус Б1, секция 4 | 3 | 2012 | Зданий. Затримка 23 місяця | 3 | 2014 | 10.02.2022 |
Очередь 5, корпус Б1, секция 5 | 4 | 2012 | Зданий. Затримка 41 місяць | 2 | 2016 | 10.02.2022 |
Очередь 6, корпус Б1, секция 6 | 2 | 2013 | Зданий. Затримка 44 місяця | 1 | 2017 | 23.02.2022 |
Очередь 7, корпус Б2, секция 7 | 4 | 2016 | Зданий. Затримка 56 місяців | 3 | 2021 | 15.11.2021 |
Очередь 7, корпус Б2, секция 8 | 4 | 2016 | Зданий. Затримка 56 місяців | 3 | 2021 | 10.02.2022 |
Хід будівництва
жовтень 2020
липень 2020
червень 2020

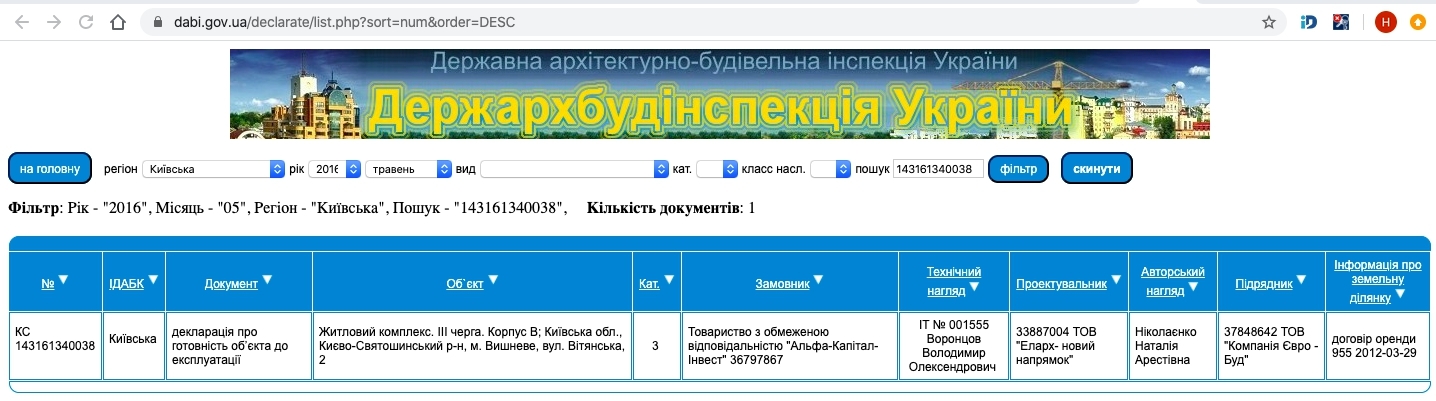

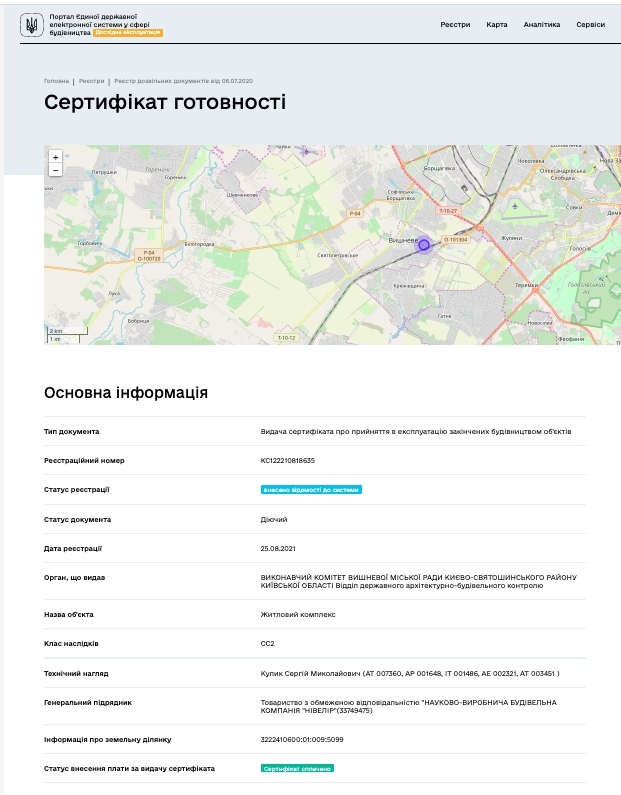

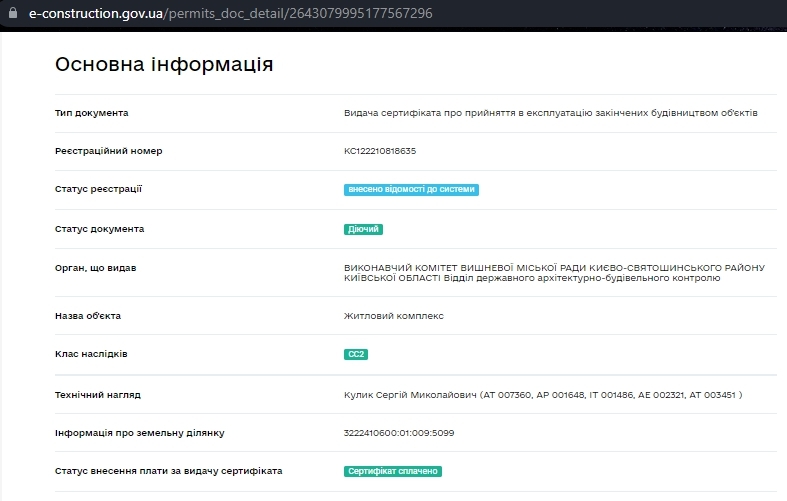

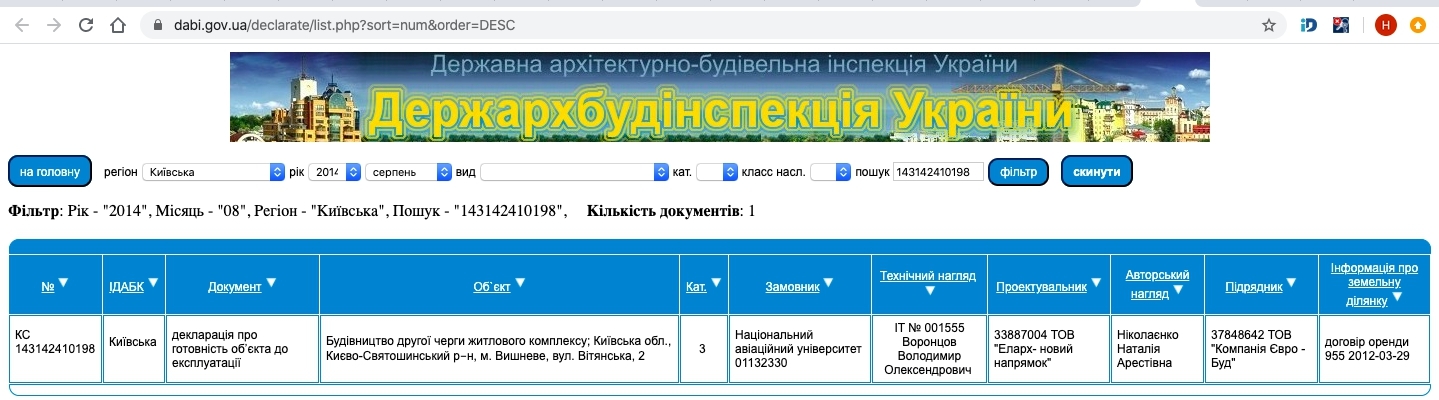

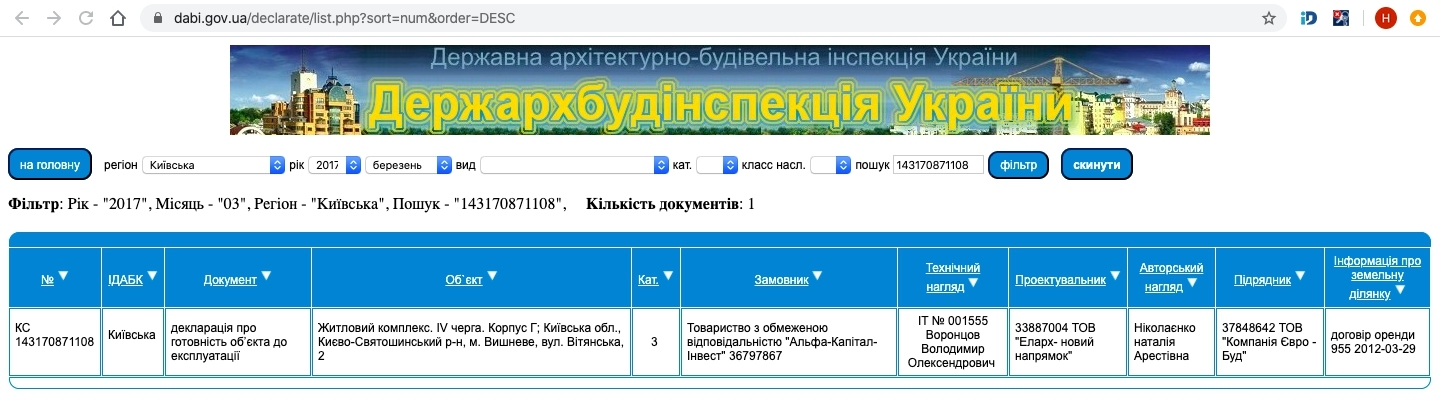

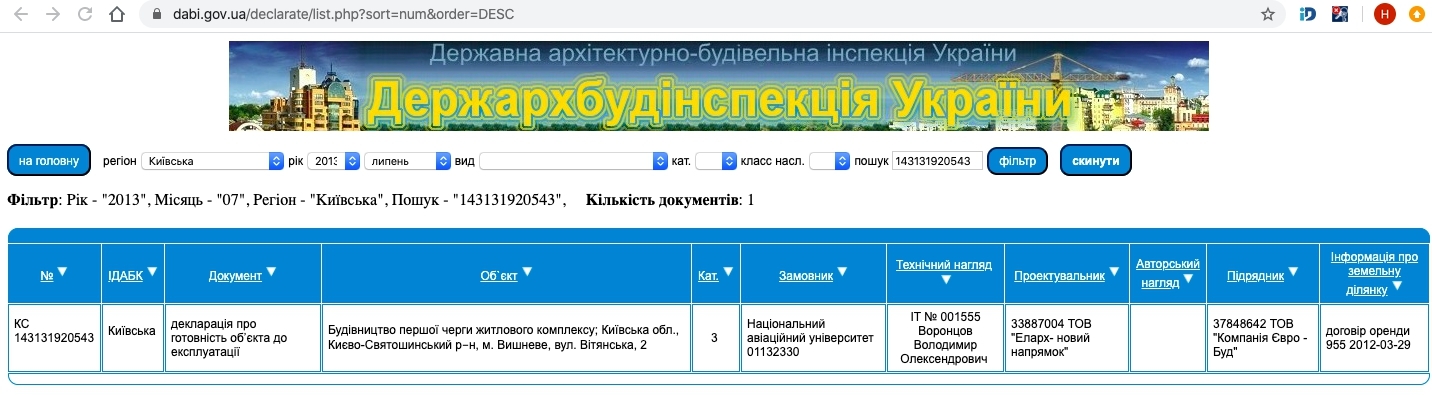

Сертифікати про здачу
Сертифікат про готовність Очередь 1, корпус А, секция 1
Сертифікат про готовність Очередь 3, корпус А, секция 3
Сертифікат про готовність Очередь 4, корпус Б1, секция 4
Сертифікат про готовність Очередь 5, корпус Б1, секция 5
Сертифікат про готовність Очередь 6, корпус Б1, секция 6
Сертифікат про готовність Очередь 7, корпус Б2, секция 7
Сертифікат про готовність Очередь 7, корпус Б2, секция 8
Варіанти придбання

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
Коментарі експертів
Сертификат о готовности
Смотреть сертификат
