ЖК Будинок на Зерновій: термін здачі і хід будівництва
- Загальне
- Планування
- Відгуки
- Термін здачі

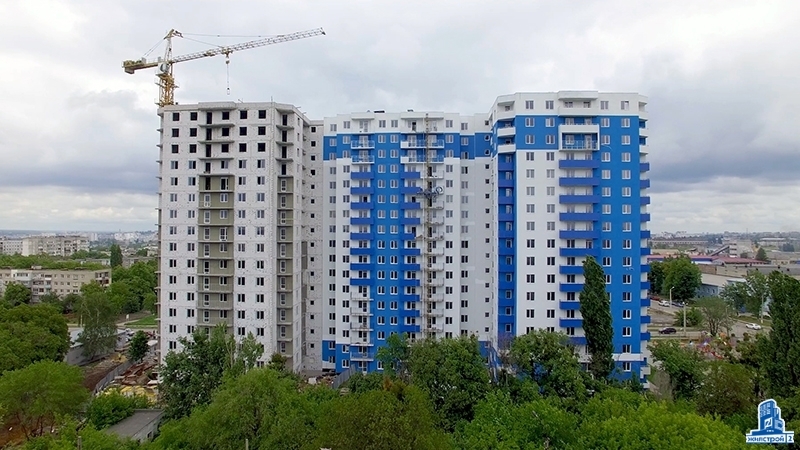

Назва елемента ЖК | Обіцяний квартал | Обіцяний рік | Затримка здачі | Здали квартал | Здали рік | Дата останнього запису |
---|---|---|---|---|---|---|

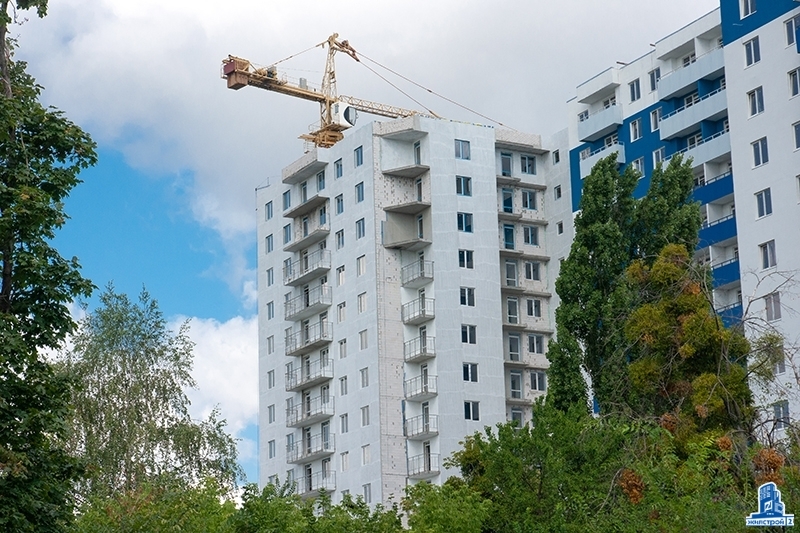

Секция А | 4 | 2020 | Зданий. Затримка 2 місяця | 1 | 2021 | 14.02.2022 |

Секция Б | 4 | 2019 | Зданий. Затримка 8 місяців | 3 | 2020 | 01.04.2021 |

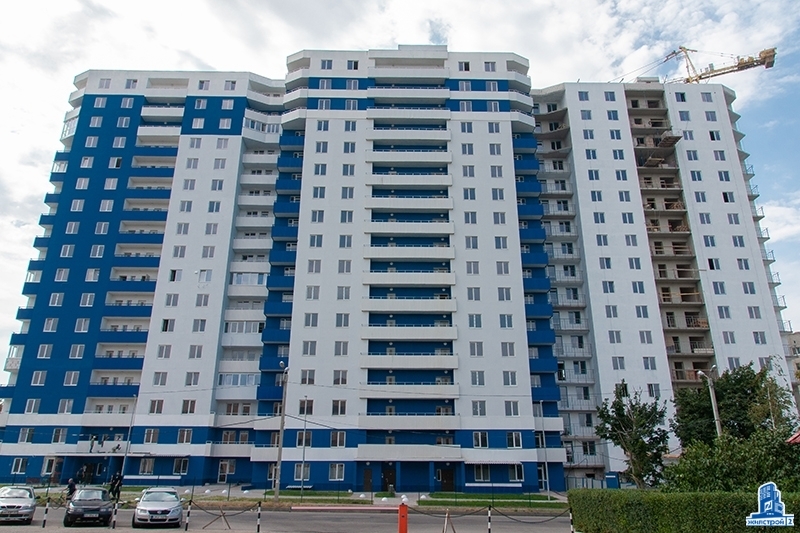

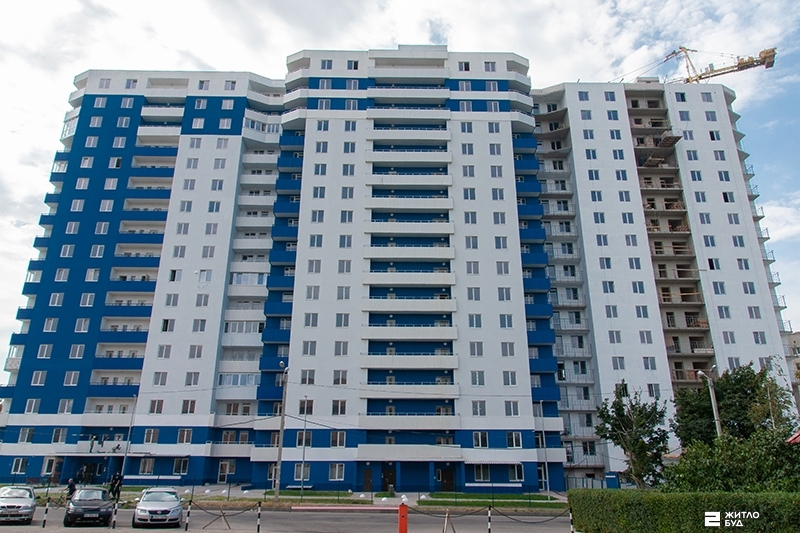

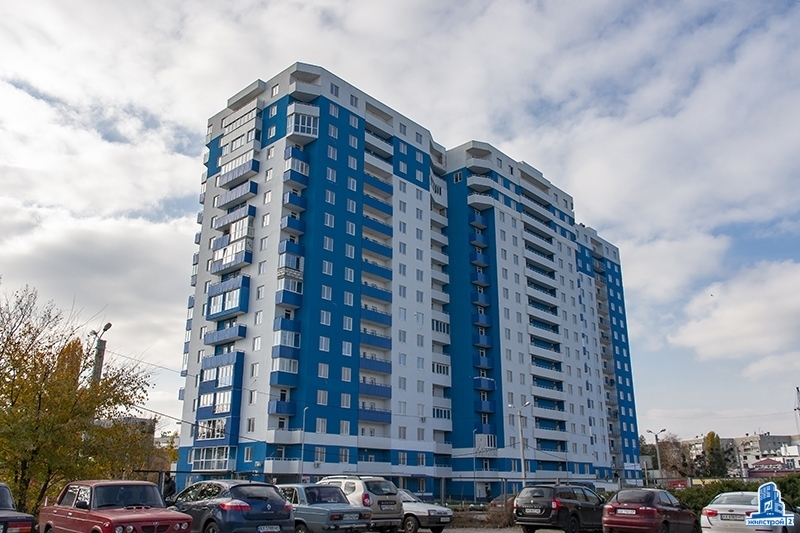

Секция В | 4 | 2019 | Зданий вчасно | 4 | 2019 | 01.04.2021 |
