ЖК Чотири сезони: термін здачі і хід будівництва
- Загальне
- Планування
- Відгуки
- Термін здачі
Індекс надійності новобудови
77з 216
Перевірено 25.12.2020
Назва елемента ЖК | Обіцяний квартал | Обіцяний рік | Затримка здачі | Здали квартал | Здали рік | Дата останнього запису |
---|---|---|---|---|---|---|
1 дом | 3 | 2018 | Зданий. Затримка 11 місяців | 3 | 2019 | 02.12.2021 |
2 дом | 3 | 2019 | Зданий. Затримка 23 місяця | 3 | 2021 | 02.12.2021 |
3 дом | 3 | 2020 | Зданий. Затримка 11 місяців | 3 | 2021 | 02.12.2021 |
4 дом | 3 | 2021 | Затримка 47 місяців | 02.12.2021 |

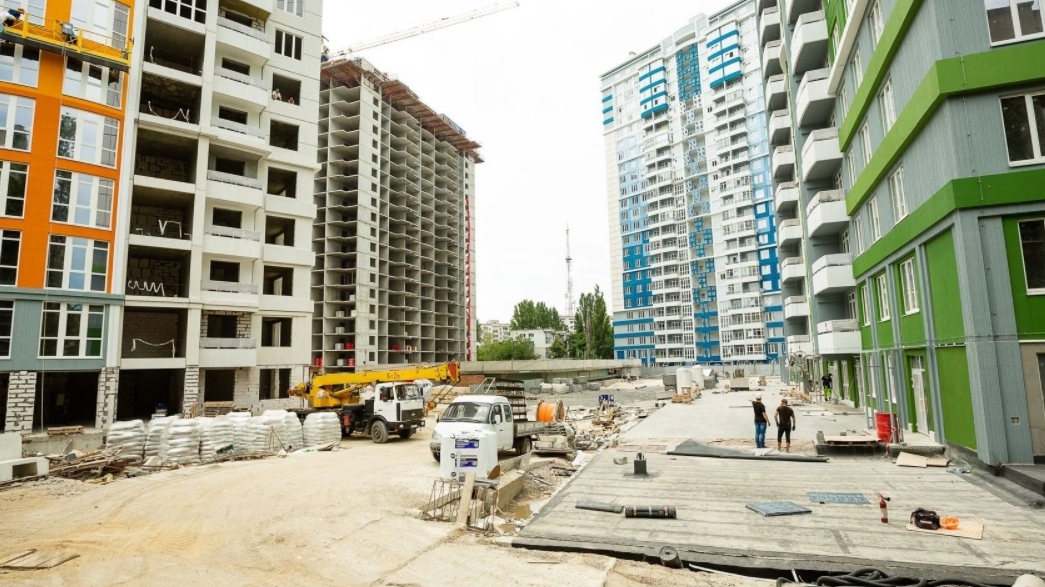

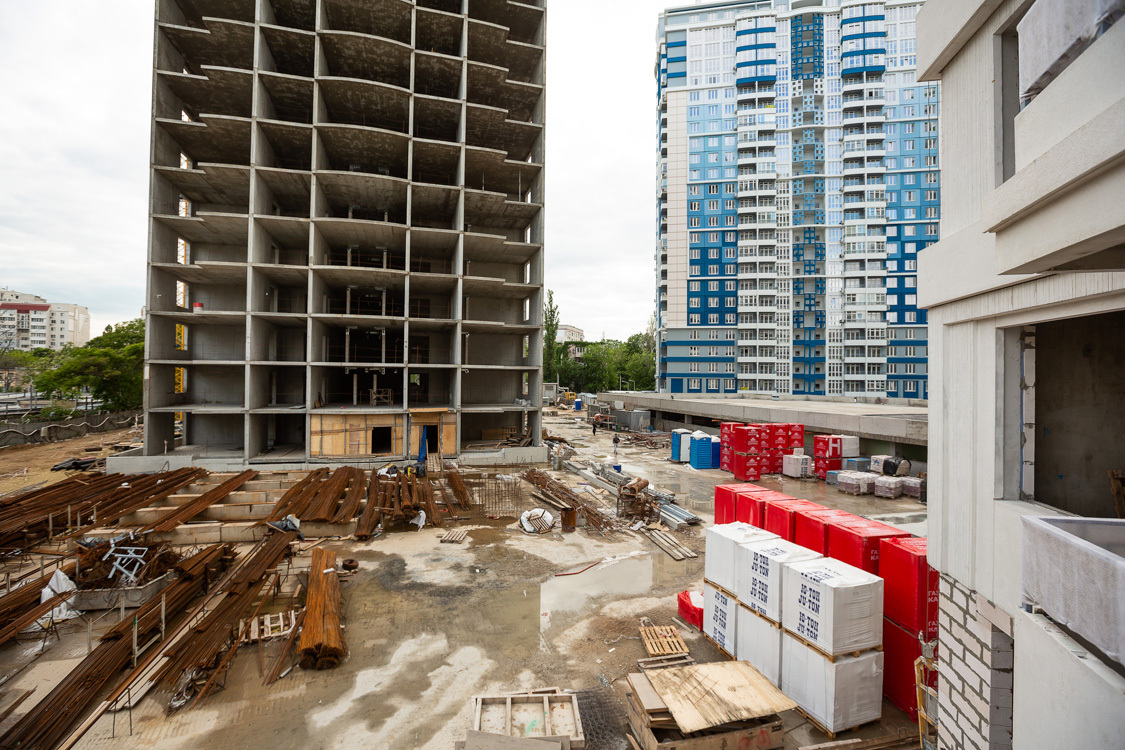

Хід будівництва
квітень 2021
січень 2021
грудень 2020
жовтень 2020
вересень 2020
липень 2020
червень 2020
травень 2020
березень 2020
Сертифікати про здачу

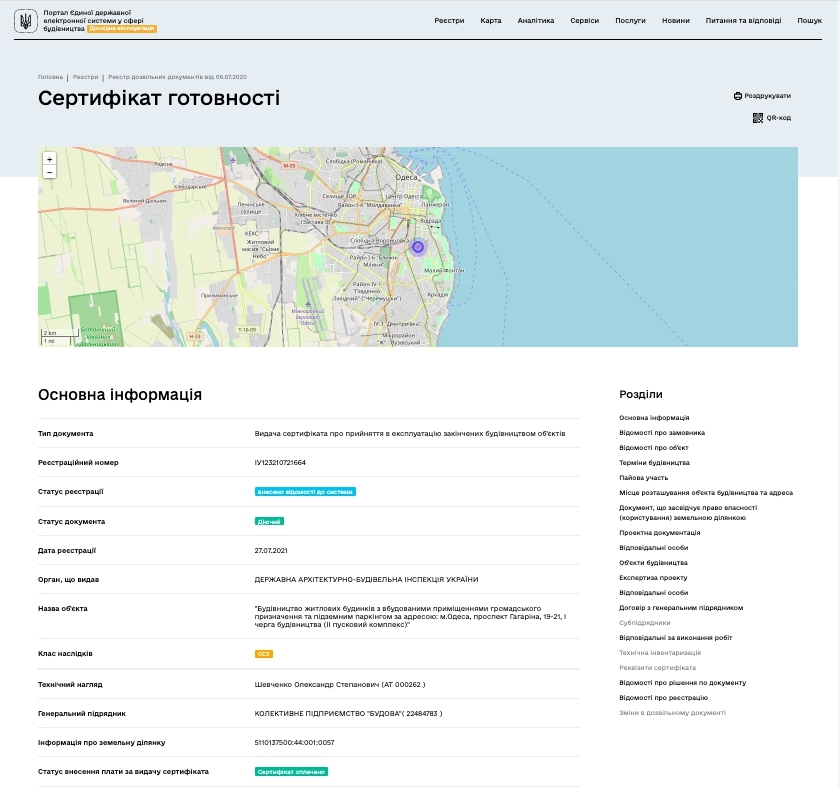

Сертифікат про готовність 1 дом

Сертифікат про готовність 2 дом
Сертифікат про готовність 3 дом
Запитати у Забудовника

Зв'язатися з відділом продажів ЖК Чотири сезони ви можете за телефоном:

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
- Новобудови України
- Одеса
- Парк Прибережні схили
- ЖК Чотири сезони
- Термін здачі
Коментарі експертів

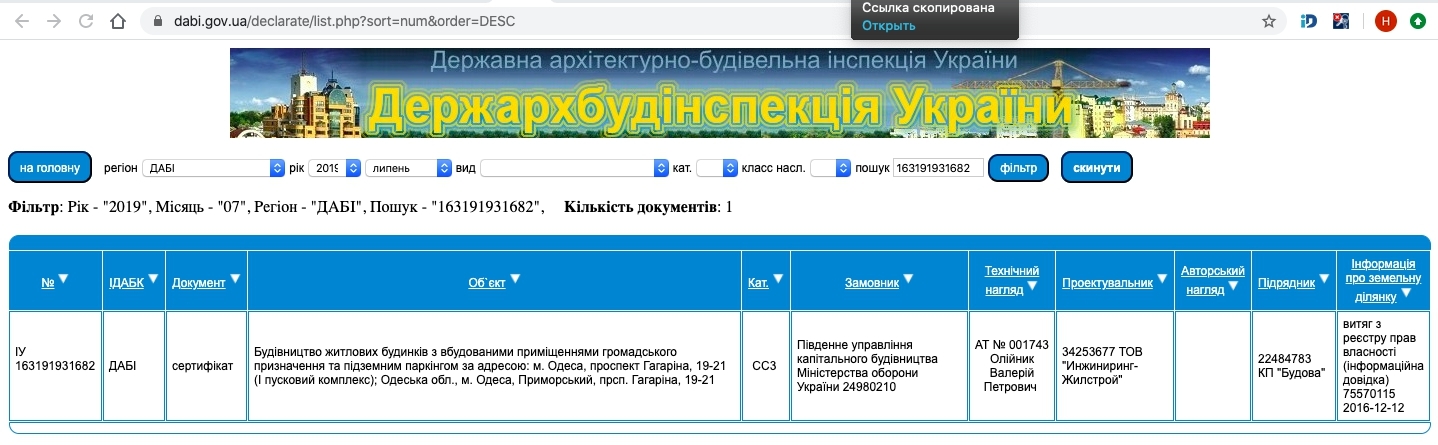

Смотреть сертификат
Смотреть сертификат
