ЖК Country House: термін здачі і хід будівництва
- Загальне
- Планування
- Відгуки
- Термін здачі
| Назва елемента ЖК | Обіцяний квартал | Обіцяний рік | Затримка здачі | Здали квартал | Здали рік | Дата останнього запису |
|---|---|---|---|---|---|---|
| 30А | 4 | 2013 | Зданий. Затримка 5 місяців | 2 | 2014 | 10.03.2020 |
| 30Б | 4 | 2013 | Зданий. Затримка 5 місяців | 2 | 2014 | 10.03.2020 |
| 30В | 4 | 2013 | Зданий. Затримка 5 місяців | 2 | 2014 | 10.03.2020 |
| 32А | 4 | 2014 | Зданий вчасно | 4 | 2014 | 10.03.2020 |
| 32Б | 4 | 2014 | Зданий вчасно | 4 | 2014 | 10.03.2020 |
| 32В | 4 | 2014 | Зданий вчасно | 4 | 2014 | 10.03.2020 |
| 34А | 4 | 2014 | Зданий вчасно | 4 | 2014 | 10.03.2020 |
| 34Б | 4 | 2014 | Зданий вчасно | 4 | 2014 | 10.03.2020 |
| 34В | 4 | 2014 | Зданий вчасно | 4 | 2014 | 10.03.2020 |
| 36А | 4 | 2014 | Зданий вчасно | 4 | 2014 | 10.03.2020 |
| 36Б | 4 | 2014 | Зданий вчасно | 4 | 2014 | 10.03.2020 |
| 36В | 4 | 2014 | Зданий. Затримка 2 місяця | 1 | 2015 | 10.03.2020 |
| 38А | 4 | 2014 | Зданий. Затримка 2 місяця | 1 | 2015 | 10.03.2020 |
| 38Б | 4 | 2014 | Зданий. Затримка 2 місяця | 1 | 2015 | 10.03.2020 |
| 38В | 4 | 2014 | Зданий. Затримка 2 місяця | 1 | 2015 | 11.11.2021 |

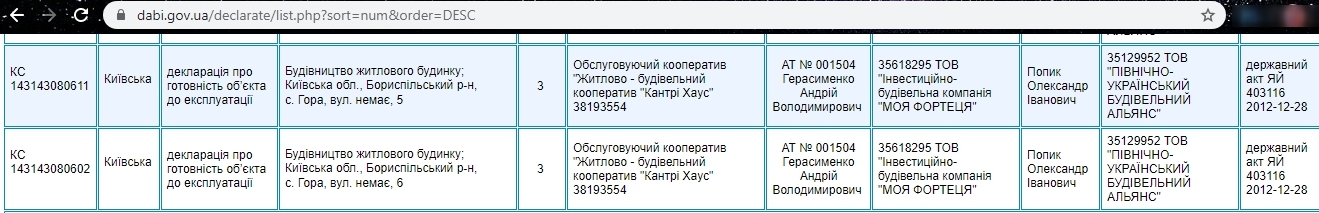

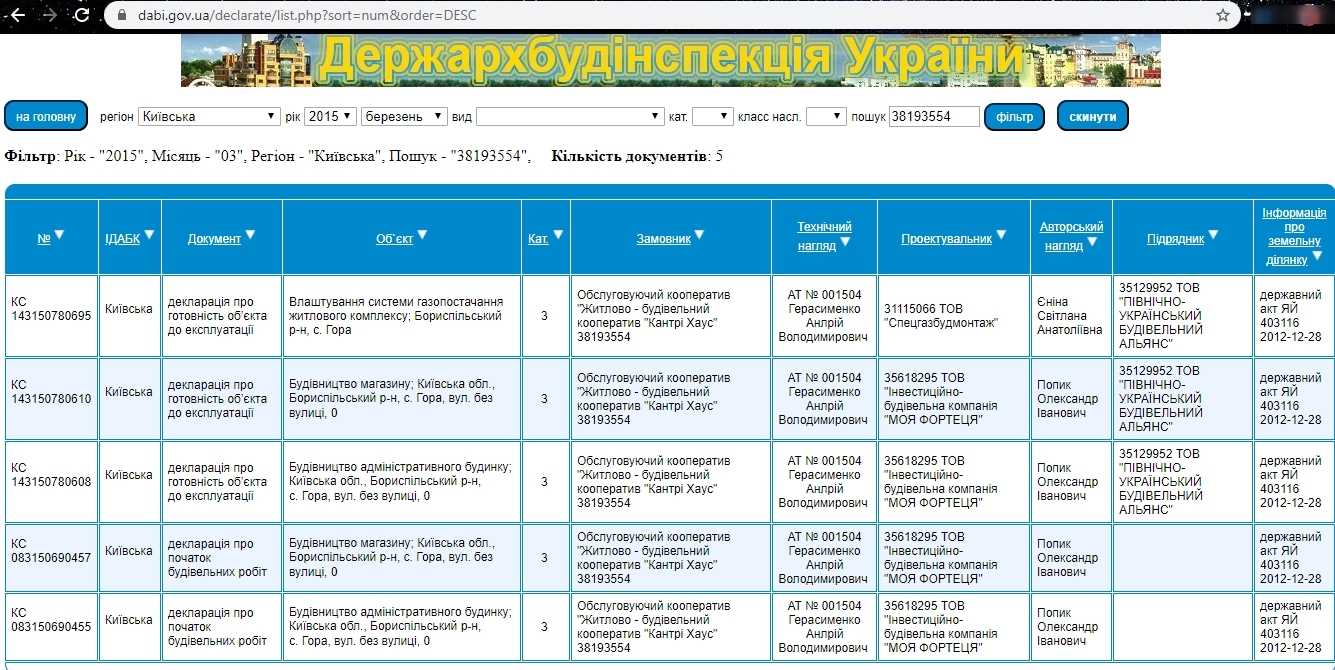

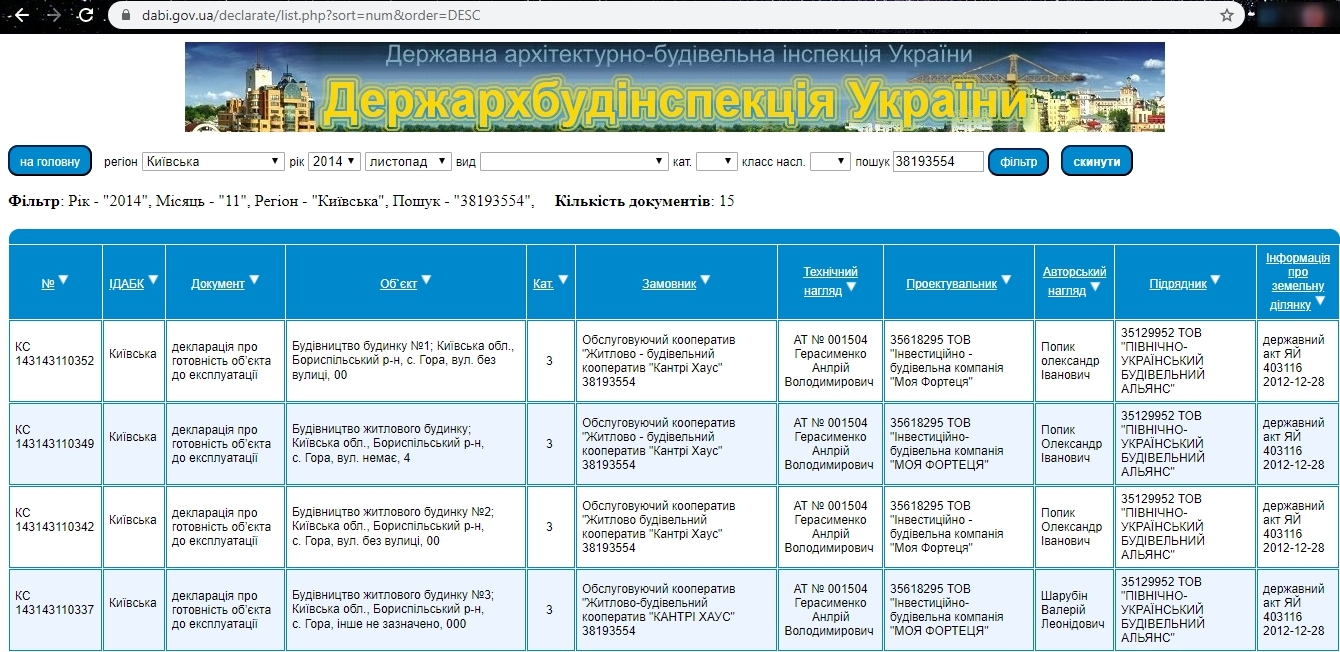

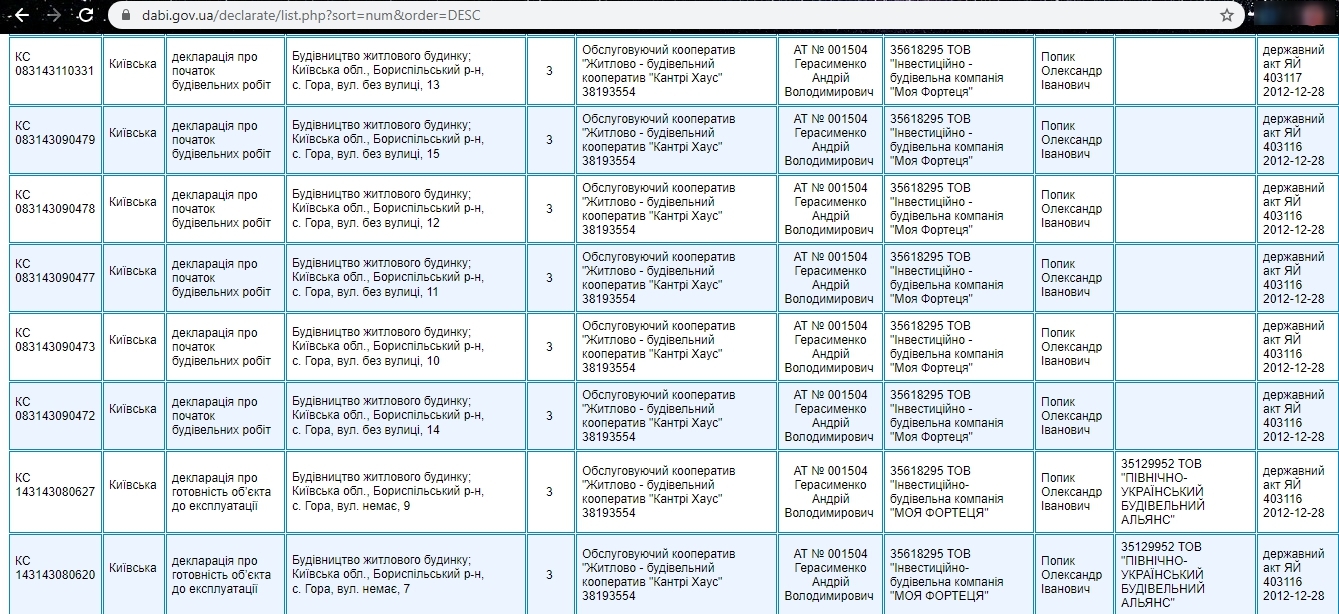

Сертифікати про здачу
Сертифікат про готовність 32Б
Сертифікат про готовність 32В
Сертифікат про готовність 34А
Сертифікат про готовність 34Б
Сертифікат про готовність 36Б
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
