ЖК Галицький Лев: термін здачі і хід будівництва
- Загальне
- Планування
- Відгуки
- Термін здачі
Назва елемента ЖК | Обіцяний квартал | Обіцяний рік | Затримка здачі | Здали квартал | Здали рік | Дата останнього запису |
---|---|---|---|---|---|---|
Дом 1 | 3 | 2018 | Зданий вчасно | 3 | 2018 | 07.02.2022 |
Дом 2, 13 секция | 4 | 2018 | Зданий вчасно | 4 | 2018 | 07.02.2022 |
Дом 2, 14 секция | 2 | 2016 | Зданий. Затримка 47 місяців | 2 | 2020 | 07.02.2022 |
Дом 2, 15 секция | 4 | 2016 | Зданий. Затримка 41 місяць | 2 | 2020 | 07.02.2022 |
Сертифікати про здачу

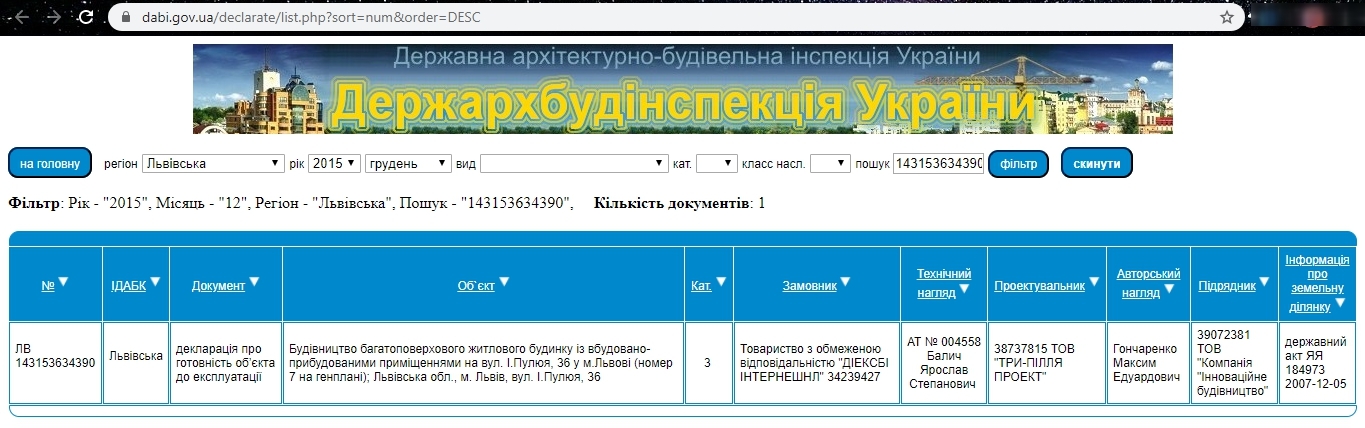

Сертифікат про готовність Дом 1

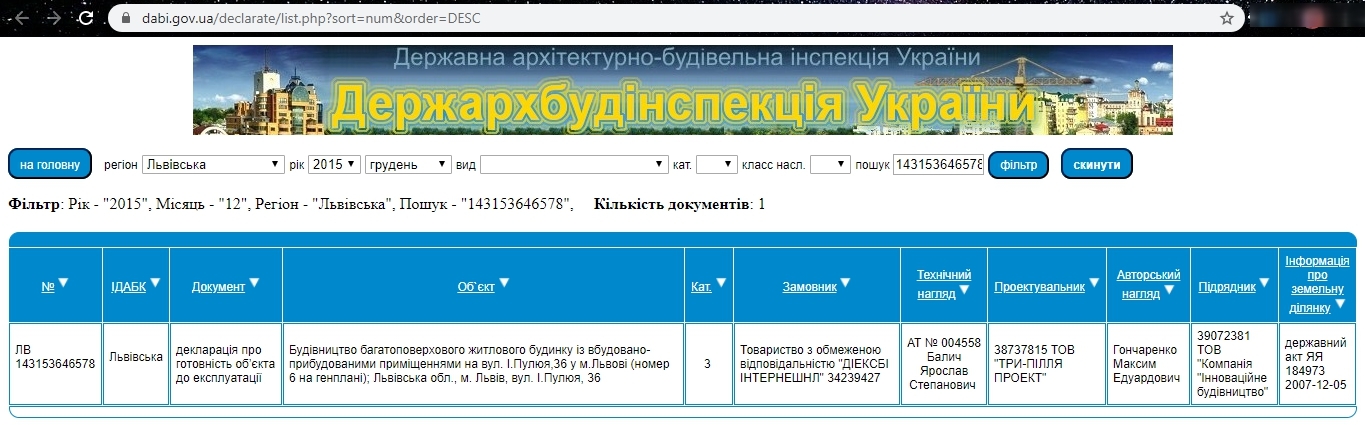

Сертифікат про готовність Дом 1

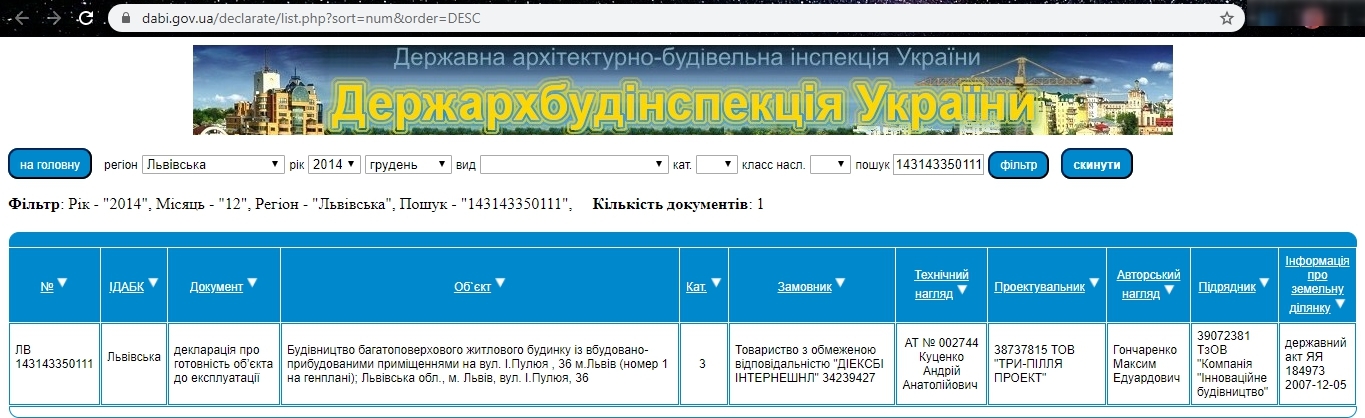

Сертифікат про готовність Дом 1

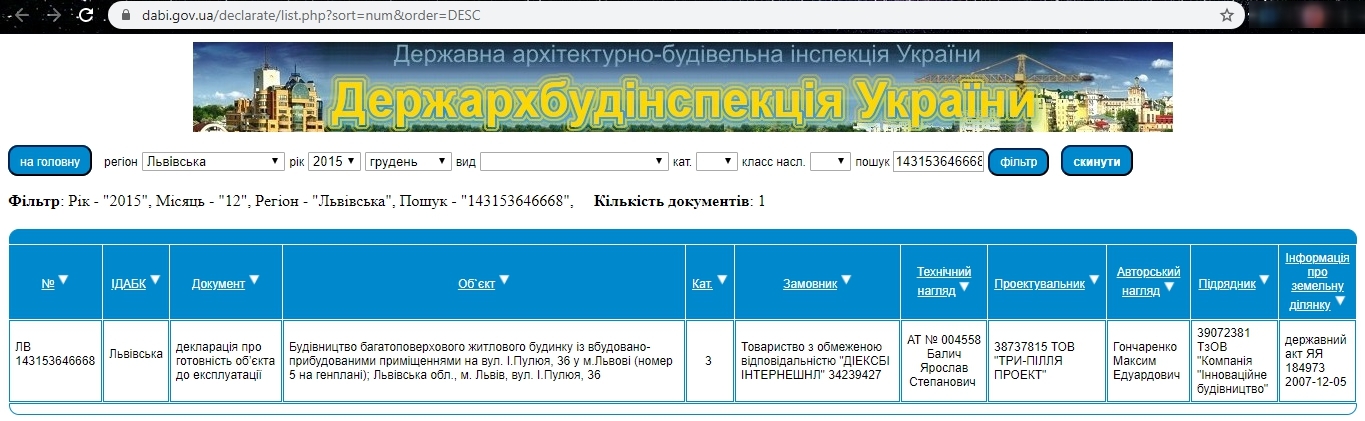

Сертифікат про готовність Дом 1

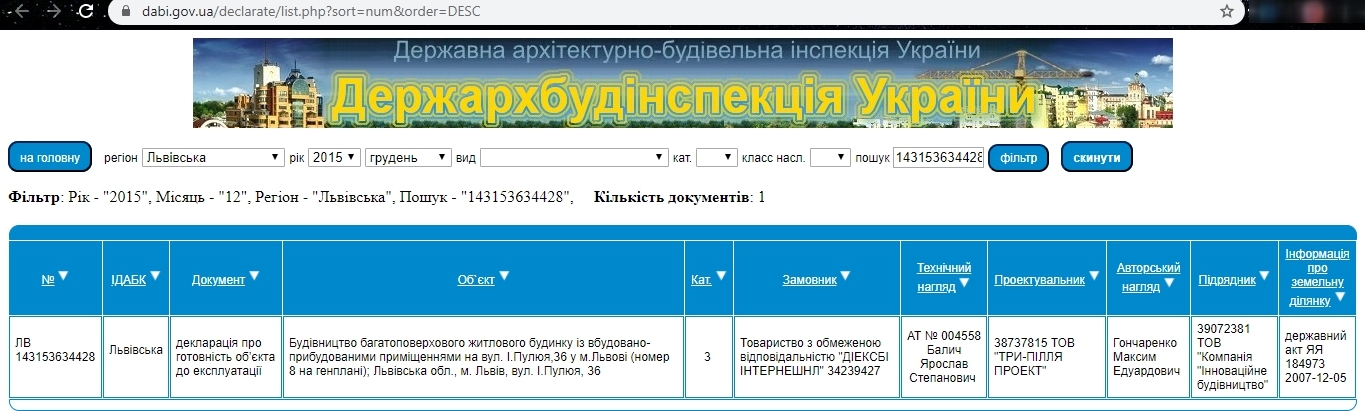

Сертифікат про готовність Дом 1

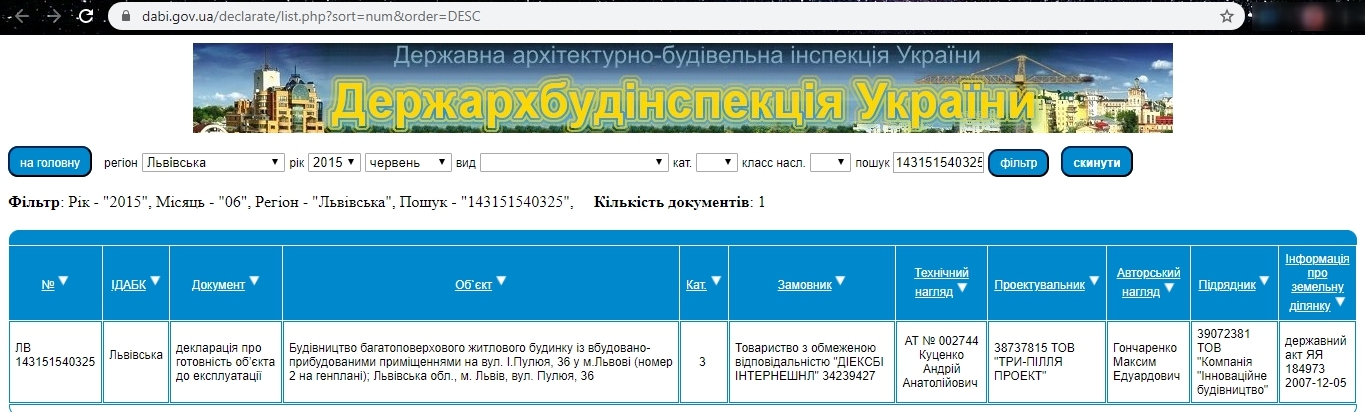

Сертифікат про готовність Дом 1
Сертифікат про готовність Дом 1
Сертифікат про готовність Дом 1
Сертифікат про готовність Дом 1
Сертифікат про готовність Дом 1

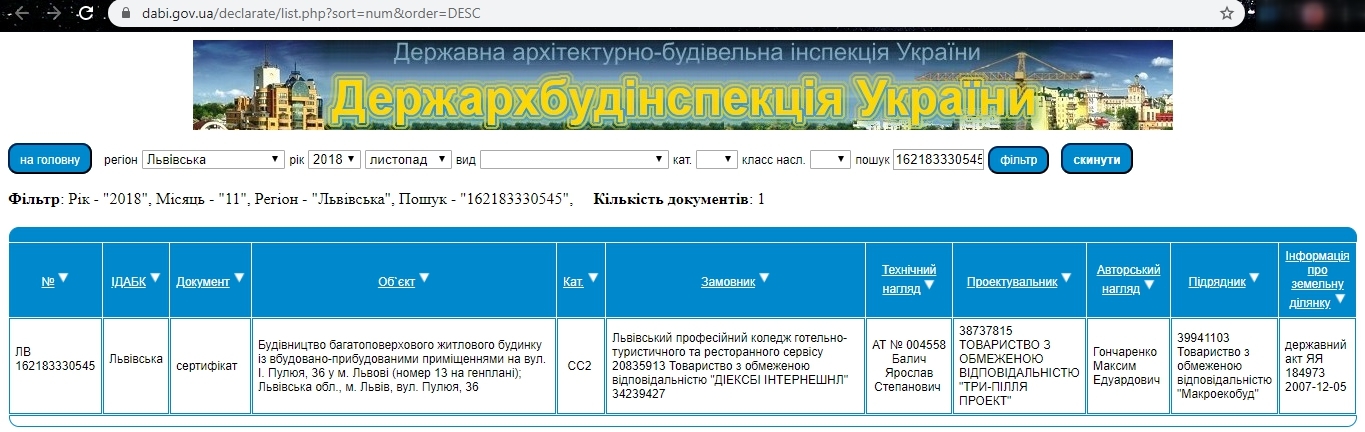

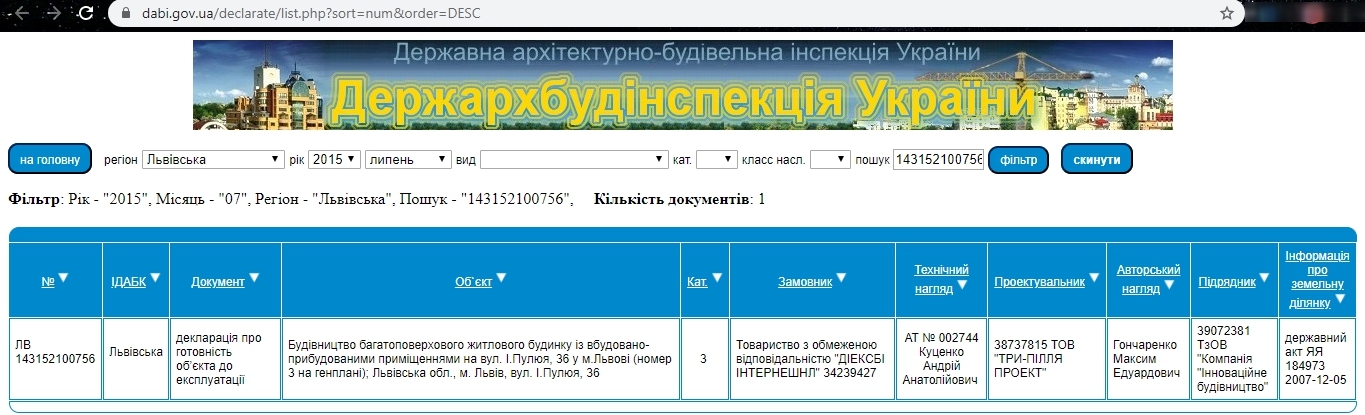

Сертифікат про готовність Дом 2, 13 секция
Сертифікат про готовність Дом 2, 14 секция
Сертифікат про готовність Дом 2, 15 секция
Запитати у Забудовника
Зв'язатися з відділом продажів ЖК Галицький Лев ви можете за телефоном:

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
Коментарі експертів
Дом 1 введен в эксплуатацию за исключением 4 и 9 секции. Декларации о готовности этих секций аннулированы на сайте ГАСИ.

Сертификат о готовности
Сертификат о готовности
Сертификат о готовности
