ЖК Ґорґани: термін здачі і хід будівництва
- Загальне
- Планування
- Відгуки
- Термін здачі
ЖК зданий
Перевірено 04.09.2019
Назва елемента ЖК | Обіцяний квартал | Обіцяний рік | Затримка здачі | Здали квартал | Здали рік | Дата останнього запису |
---|---|---|---|---|---|---|
Дом 1 | 4 | 2020 | Зданий. Затримка 5 місяців | 2 | 2021 | 31.01.2022 |
Дом 2 | 1 | 2021 | Зданий. Затримка 2 місяця | 2 | 2021 | 31.01.2022 |
Дом 3 | 3 | 2021 | Зданий вчасно | 2 | 2021 | 31.01.2022 |
Хід будівництва

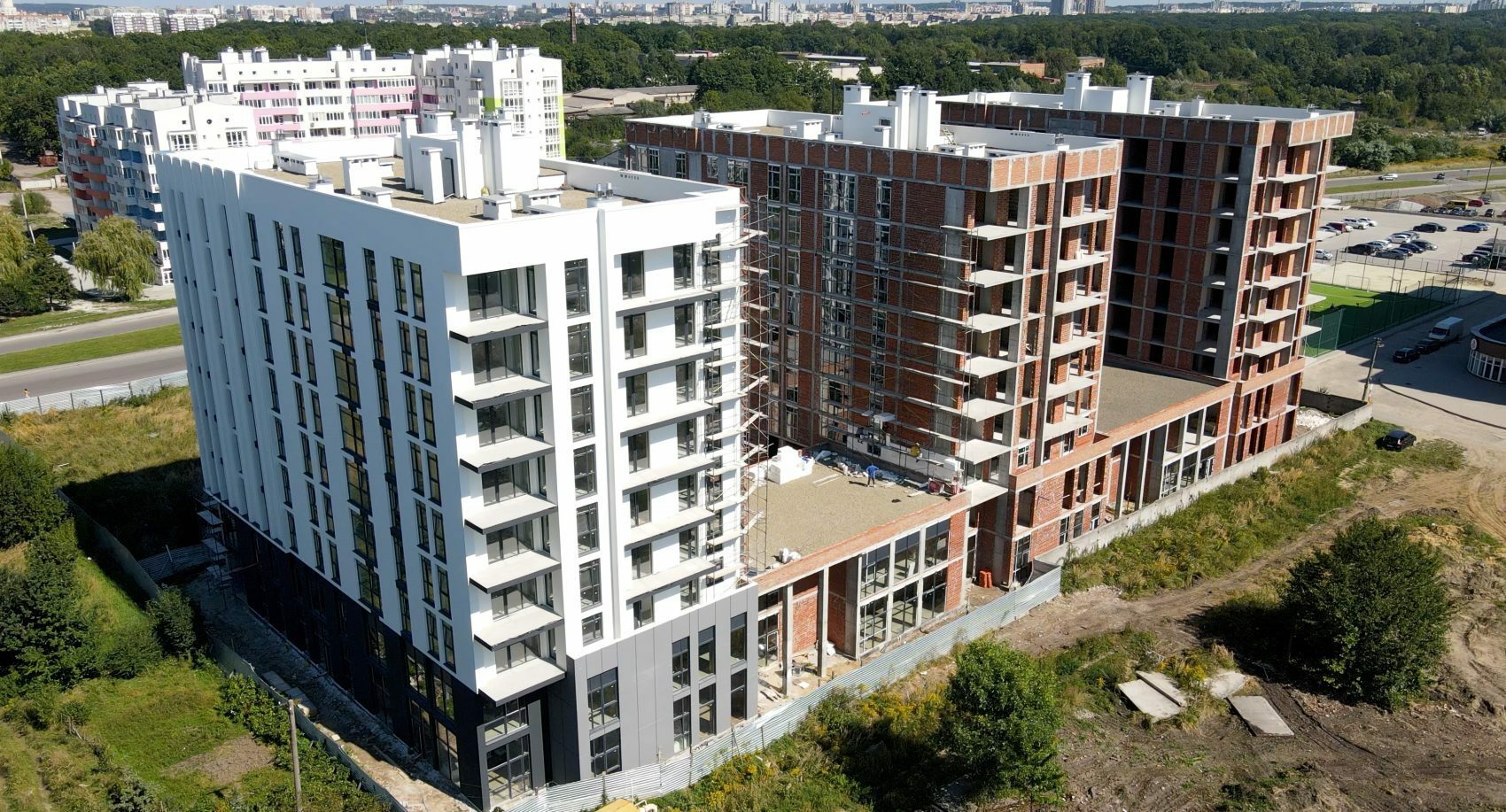

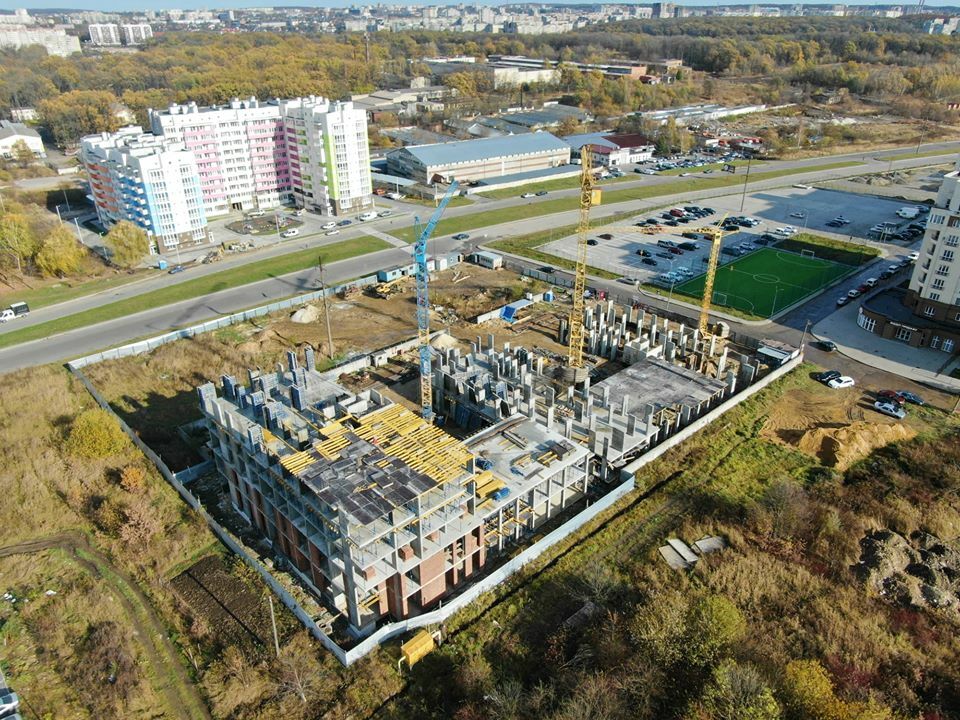

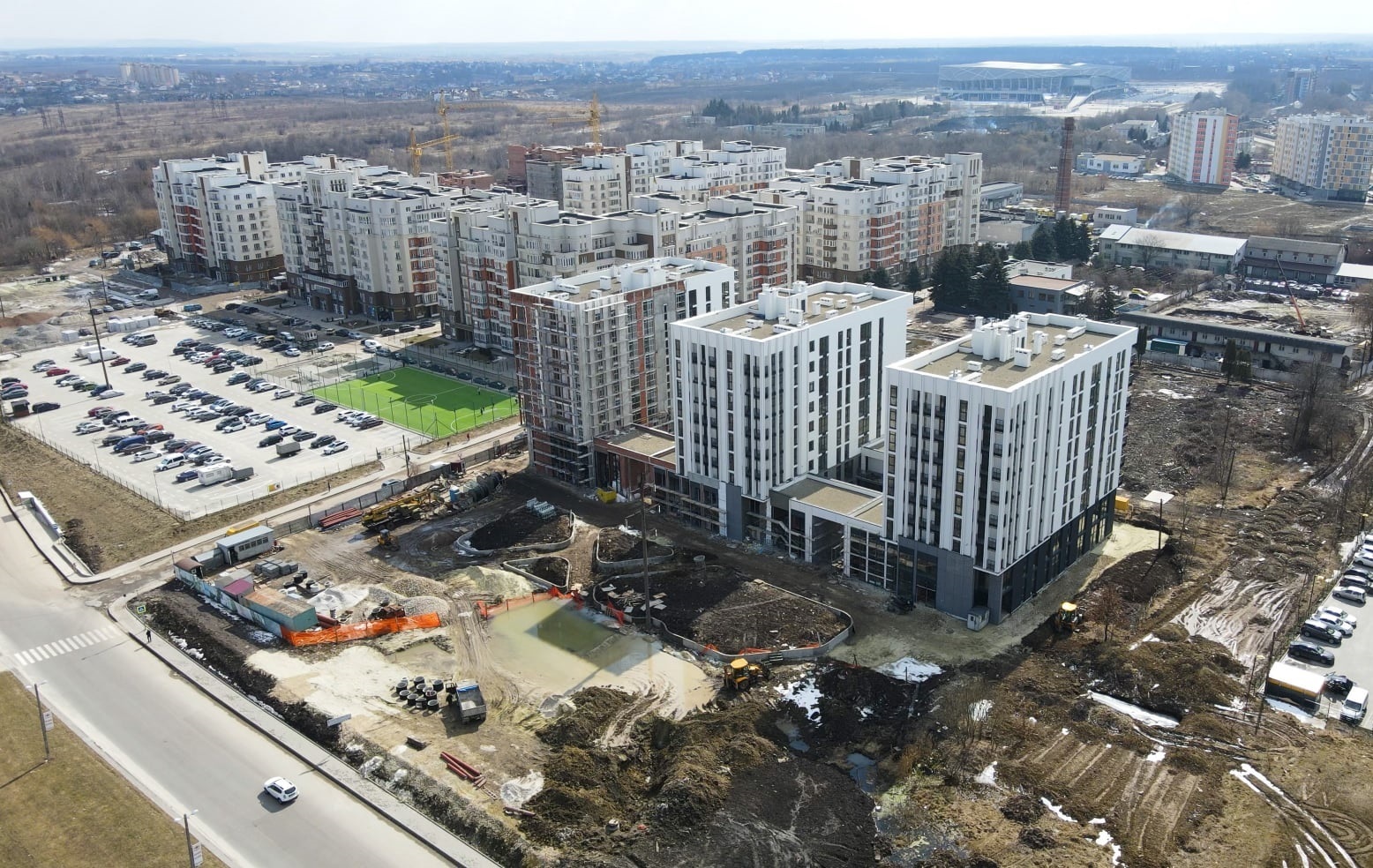

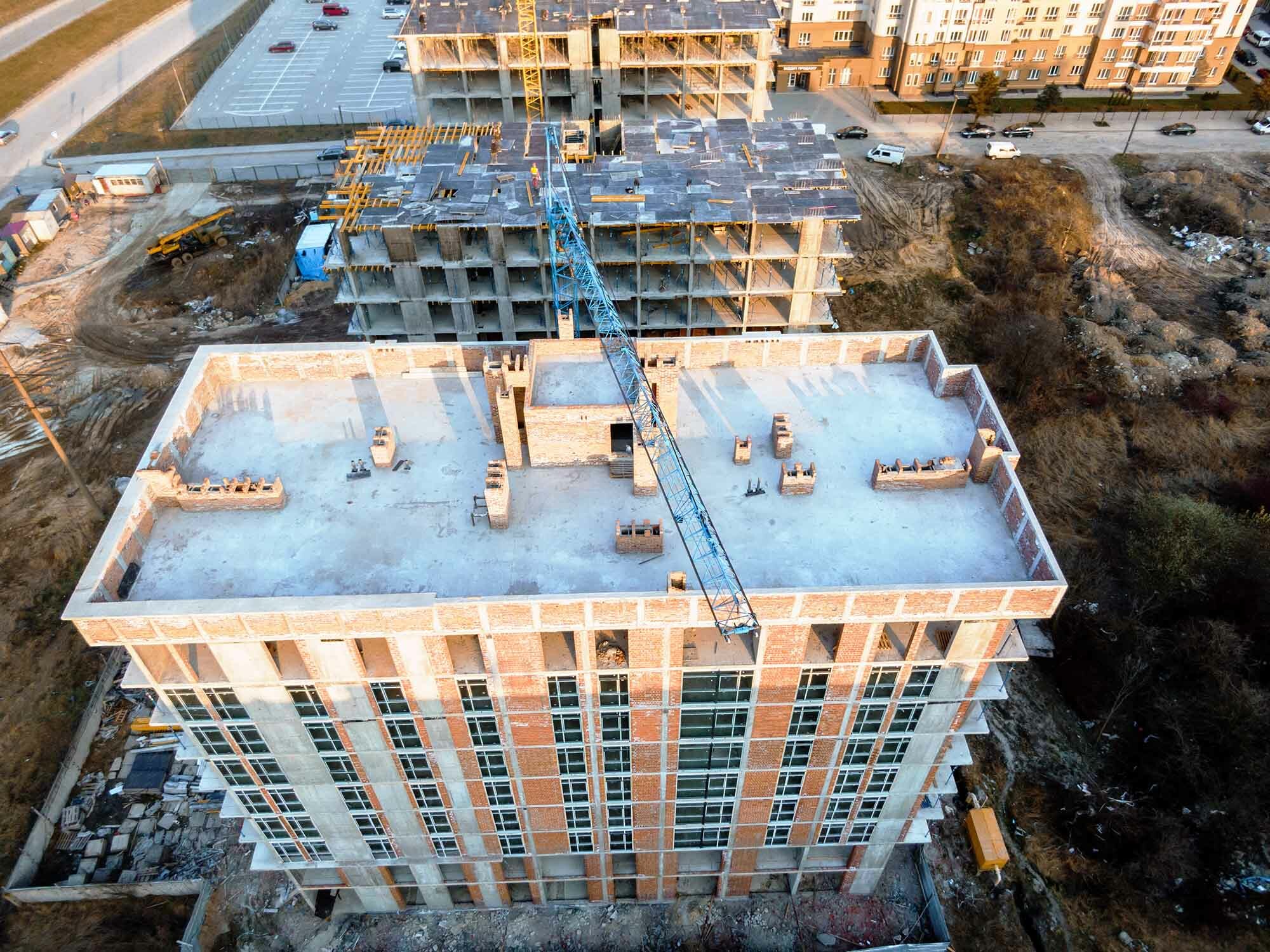

травень 2021

березень 2021

листопад 2020

вересень 2020

червень 2020
травень 2020
березень 2020
листопад 2019

жовтень 2019
Сертифікати про здачу

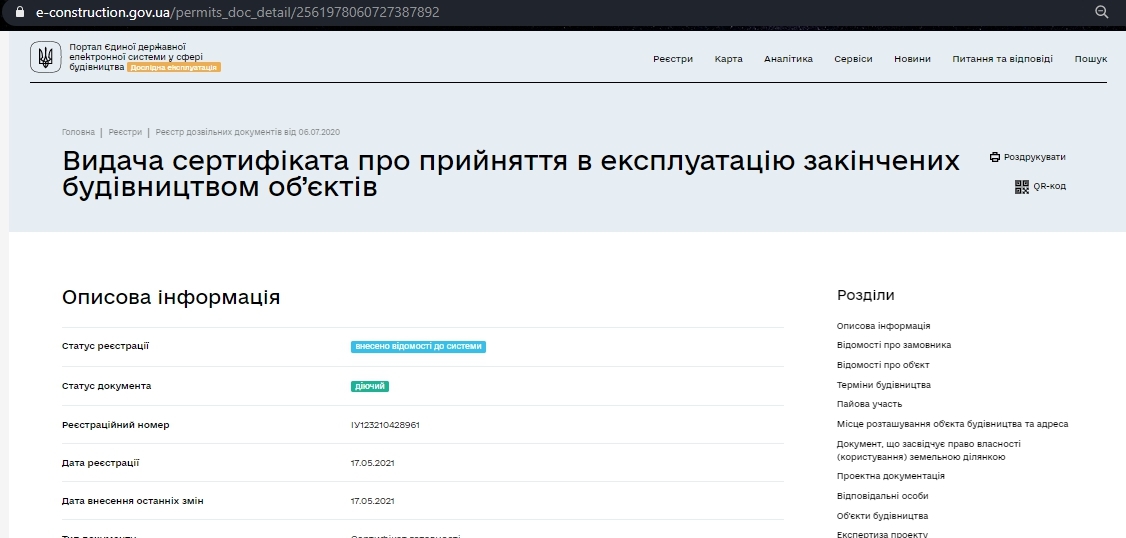

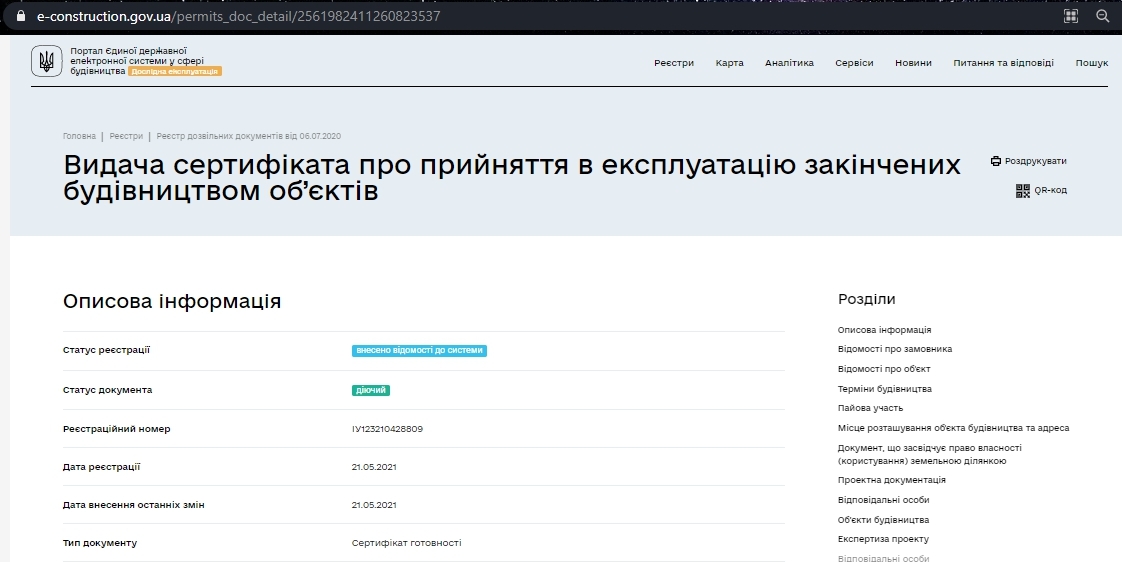

Сертифікат про готовність Дом 1

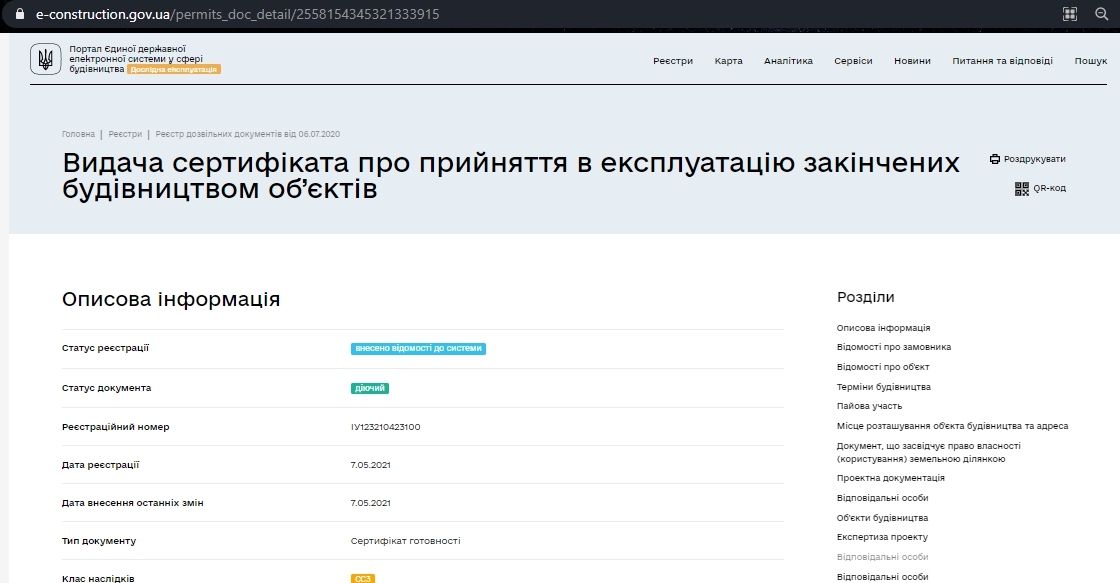

Сертифікат про готовність Дом 2
Сертифікат про готовність Дом 3
Запитати у Забудовника

Зв'язатися з відділом продажів ЖК Ґорґани ви можете за телефоном:

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
- Новобудови України
- Львів
- Сихівський район
- Боднарівка мкр-н
- ЖК Ґорґани
- Термін здачі
Коментарі експертів
Сертификат о готовности
Сертификат о готовности
Сертификат о готовности
