ЖК Гостомель Residence: термін здачі і хід будівництва
- Загальне
- Планування
- Відгуки
- Термін здачі
- Новини ЖК
Індекс надійності новобудови
69з 220
Перевірено 06.12.2021
Назва елемента ЖК | Обіцяний квартал | Обіцяний рік | Затримка здачі | Здали квартал | Здали рік | Дата останнього запису |
---|---|---|---|---|---|---|
1 дом (1-2 секции) | 3 | 2018 | Зданий. Затримка 14 місяців | 4 | 2019 | 03.02.2022 |
1 дом (секция 3) | 4 | 2019 | Зданий. Затримка 11 місяців | 4 | 2020 | 03.02.2022 |
2 дом (1 секция) | 3 | 2019 | Зданий. Затримка 29 місяців | 1 | 2022 | 03.02.2022 |
2 дом (2 секция) | 3 | 2019 | Затримка 71 місяць | 03.02.2022 | ||
2 дом (3 секция) | 3 | 2019 | Затримка 71 місяць | 03.02.2022 | ||
2 дом (4-5 секция) | 4 | 2019 | Затримка 68 місяців | 03.02.2022 | ||
3 дом (секция 1) | 4 | 2022 | Затримка 32 місяця | 03.02.2022 | ||
3 дом (секция 2,3) | 2 | 2023 | Затримка 26 місяців | 03.02.2022 | ||
3 дом (секция 4, 5) | 4 | 2023 | Затримка 20 місяців | 03.02.2022 | ||
4 дом | 03.02.2022 | |||||
5 дом | 03.02.2022 |

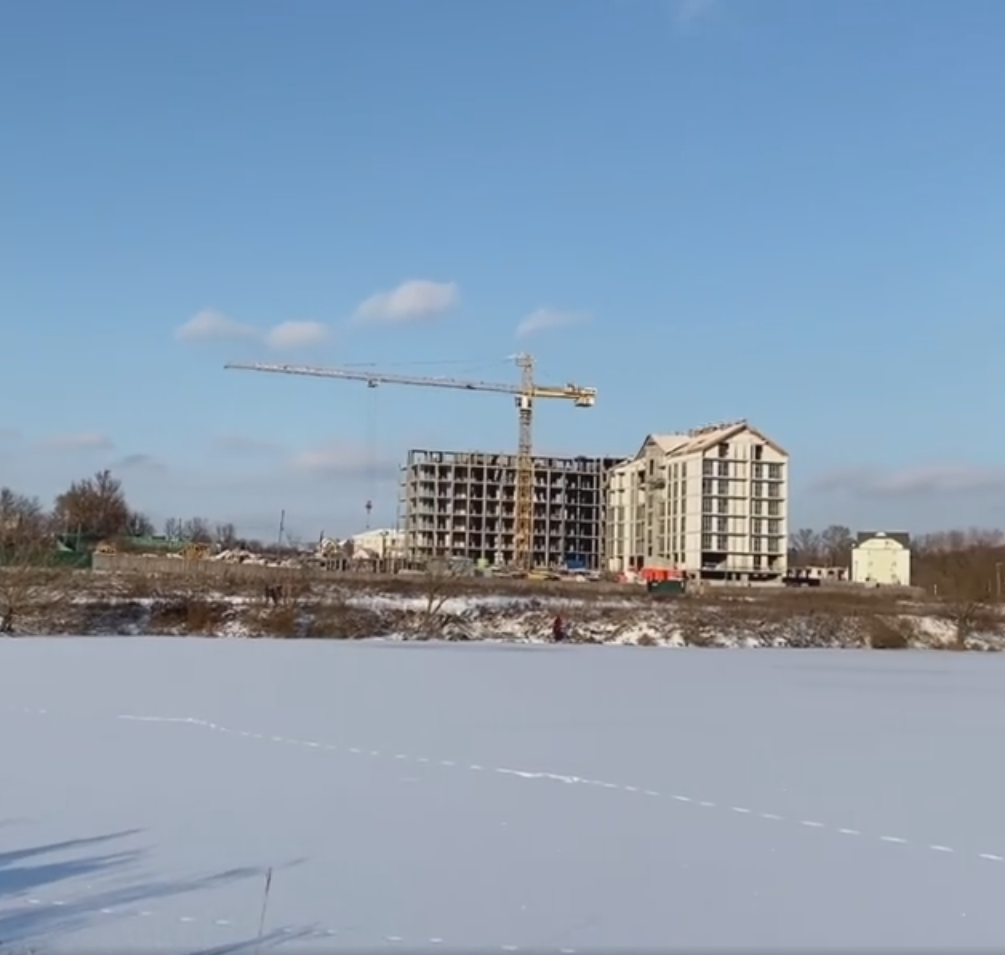

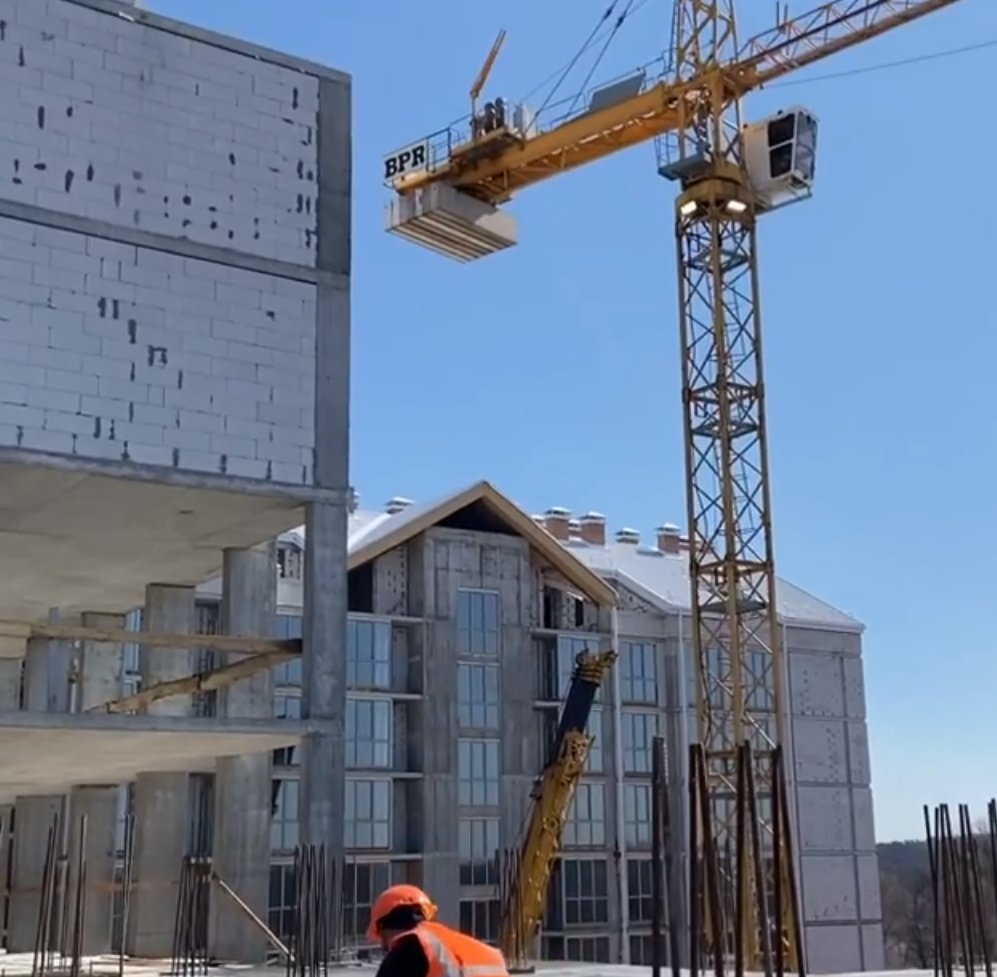

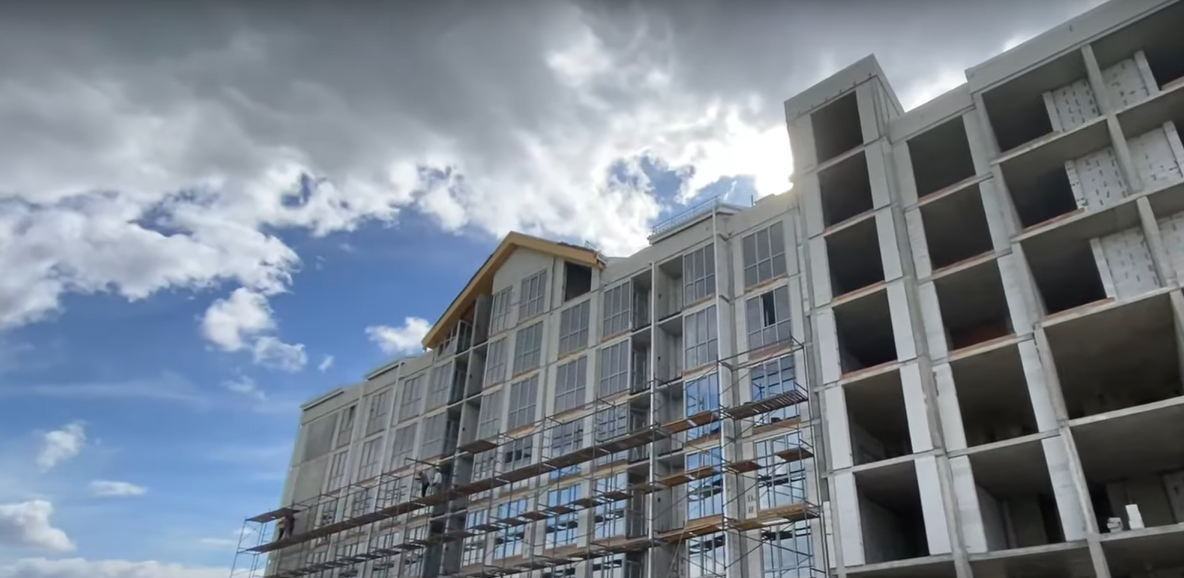

Хід будівництва
грудень 2021
листопад 2021
жовтень 2021
вересень 2021
серпень 2021
липень 2021
червень 2021
березень 2021
січень 2021

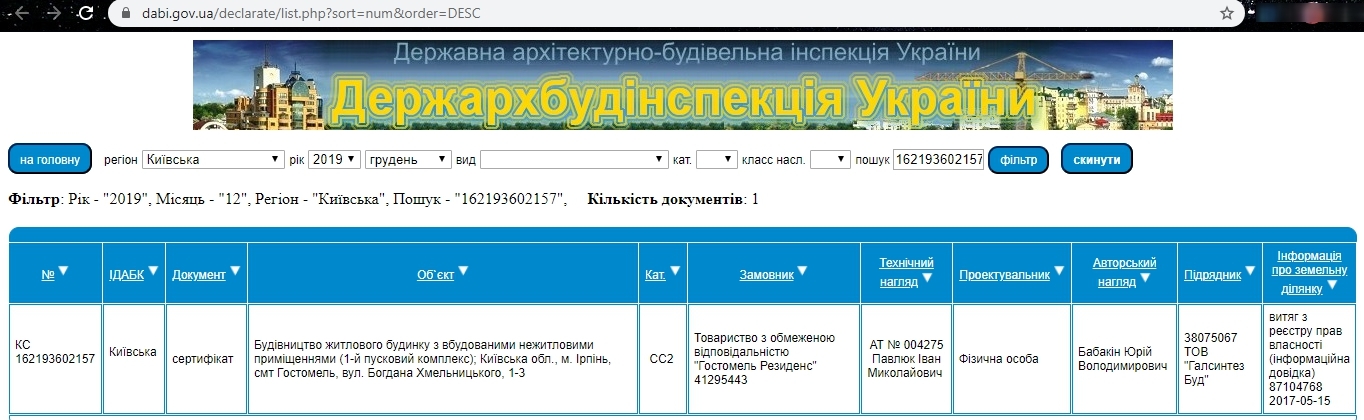

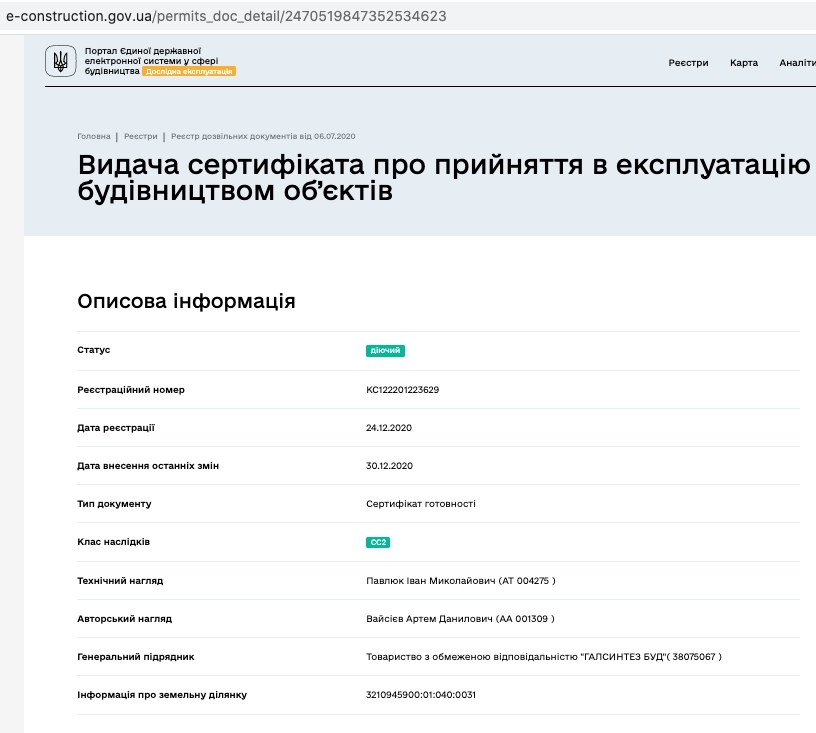

Сертифікати про здачу
Сертифікат про готовність 1 дом (1-2 секции)
Сертифікат про готовність 1 дом (секция 3)
