ЖК Омега: термін здачі і хід будівництва
- Загальне
- Планування
- Відгуки
- Термін здачі
ЖК зданий
Перевірено 24.12.2020
Назва елемента ЖК | Обіцяний квартал | Обіцяний рік | Затримка здачі | Здали квартал | Здали рік | Дата останнього запису |
---|---|---|---|---|---|---|
1 дом | 4 | 2018 | Зданий. Затримка 5 місяців | 2 | 2019 | 09.02.2022 |
2 дом | 4 | 2018 | Зданий. Затримка 5 місяців | 2 | 2019 | 09.02.2022 |
3 дом | 3 | 2019 | Зданий. Затримка 17 місяців | 1 | 2021 | 09.02.2022 |
4 дом | 3 | 2019 | Зданий. Затримка 17 місяців | 1 | 2021 | 09.02.2022 |
5 дом | 4 | 2019 | Зданий. Затримка 14 місяців | 1 | 2021 | 09.02.2022 |
6 дом | 4 | 2019 | Зданий. Затримка 14 місяців | 1 | 2021 | 09.02.2022 |
Хід будівництва

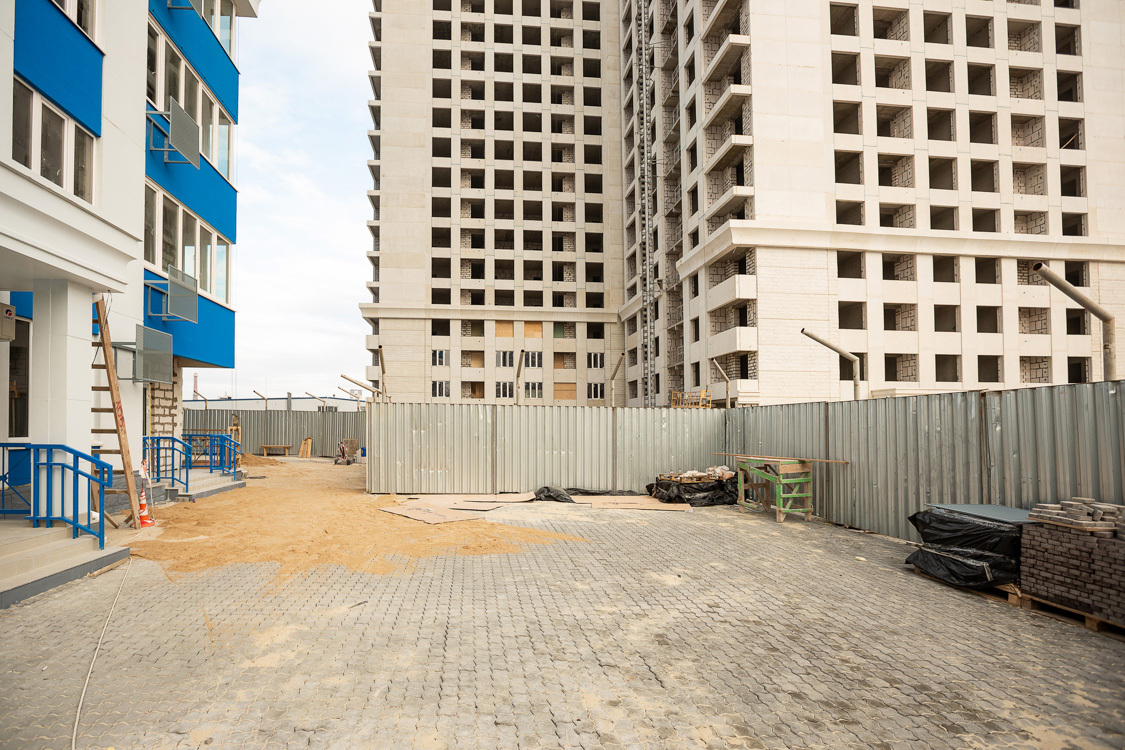

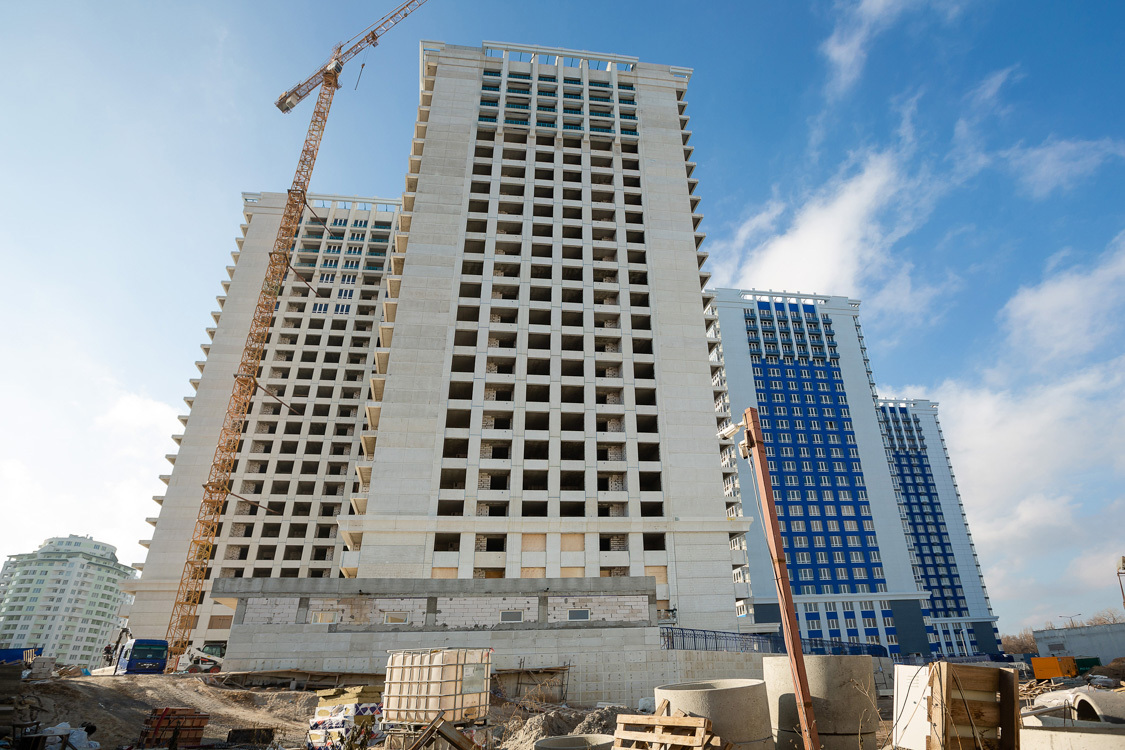

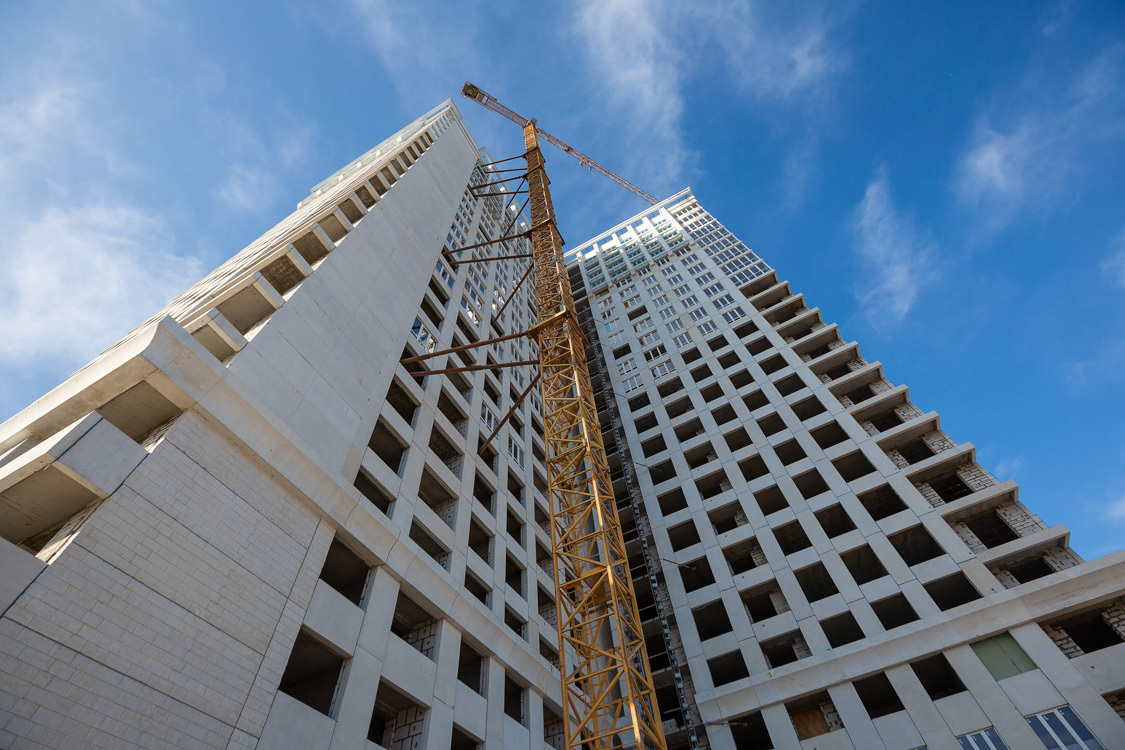

листопад 2020
вересень 2020
липень 2020
червень 2020
квітень 2020
березень 2020
лютий 2020
січень 2020
грудень 2019
Сертифікати про здачу

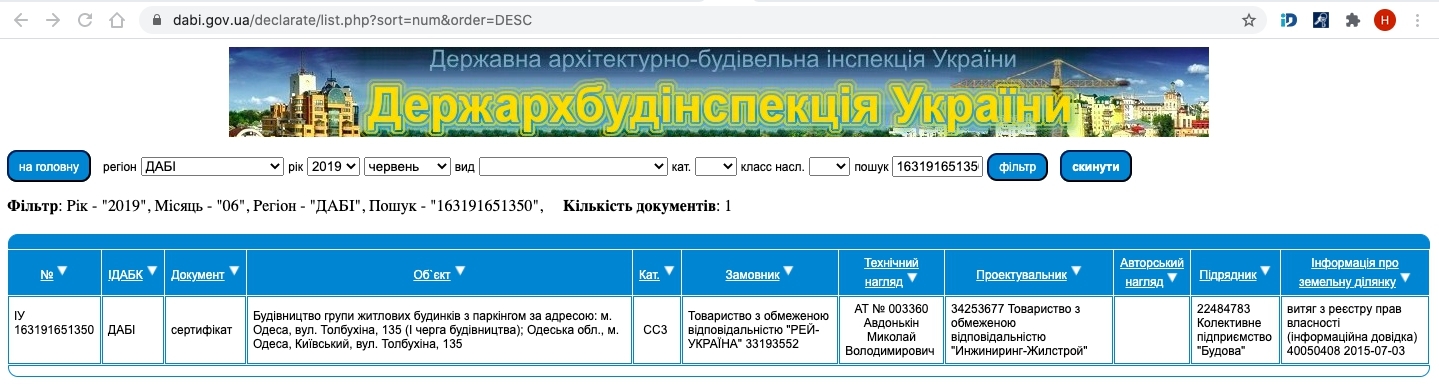

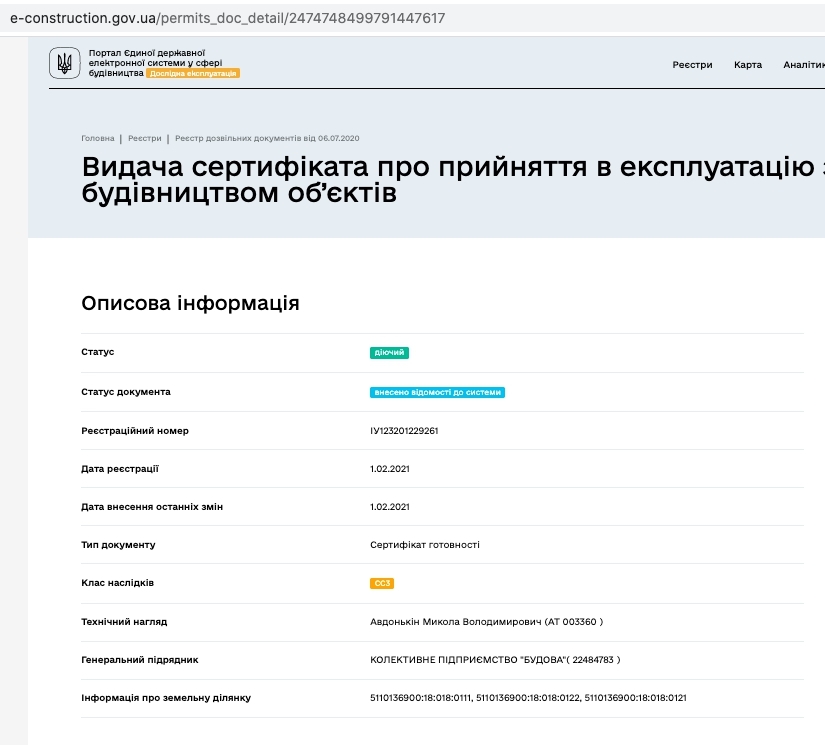

Сертифікат про готовність 1 дом

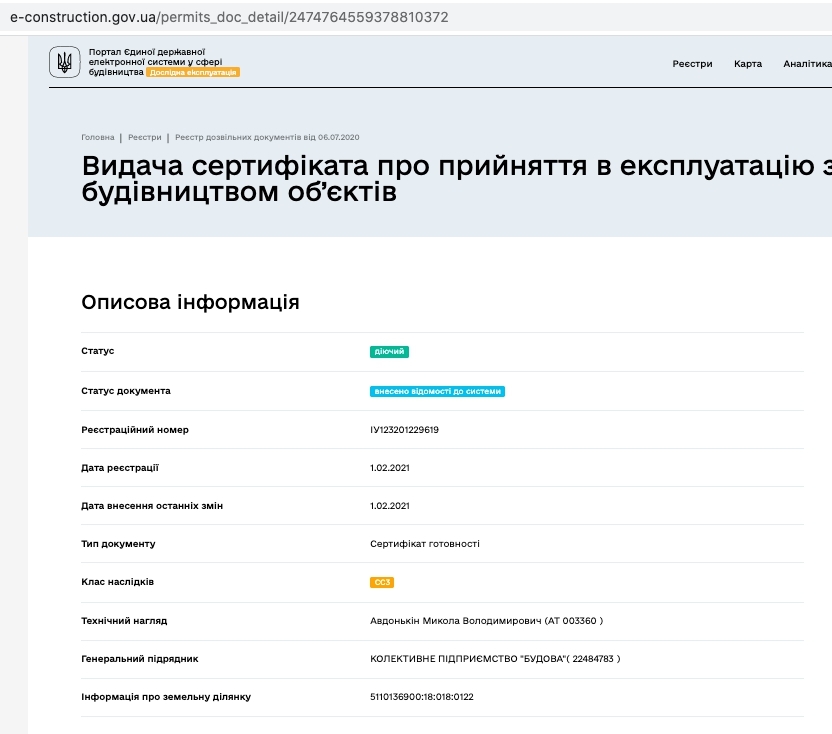

Сертифікат про готовність 3 дом
Сертифікат про готовність 5 дом
Запитати у Забудовника

Зв'язатися з відділом продажів ЖК Омега ви можете за телефоном:

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
- Новобудови України
- Одеса
- Сквер Шклярука
- ЖК Омега
- Термін здачі
Коментарі експертів
Смотреть сертификат
Смотреть сертификат
