ЖК Park Lake City: термін здачі і хід будівництва
- Загальне
- Планування
- Відгуки
- Термін здачі
- Новини ЖК
Індекс надійності новобудови
55з 220
Перевірено 02.02.2022
| Назва елемента ЖК | Обіцяний квартал | Обіцяний рік | Затримка здачі | Здали квартал | Здали рік | Дата останнього запису |
|---|---|---|---|---|---|---|
| Очередь 1. Дом 1 | 4 | 2020 | Зданий. Затримка 8 місяців | 3 | 2021 | 02.02.2022 |
| Очередь 1. Дом 1.5 | 4 | 2022 | Затримка 35 місяців | 02.02.2022 | ||
| Очередь 1. Дом 2 | 4 | 2020 | Зданий. Затримка 8 місяців | 3 | 2021 | 02.02.2022 |
| Очередь 1. Дом 2.1 | 2 | 2022 | Затримка 41 місяць | 02.02.2022 | ||
| Очередь 1. Дом 2.2 | 2 | 2022 | Затримка 41 місяць | 02.02.2022 | ||
| Очередь 1. Дом 2.3 | 4 | 2023 | Затримка 23 місяця | 02.02.2022 | ||
| Очередь 1. Дом 2.4 | 4 | 2022 | Затримка 35 місяців | 02.02.2022 | ||
| Очередь 1. Дом 2.5 | 4 | 2022 | Затримка 35 місяців | 02.02.2022 | ||
| Очередь 1. Дом 2.6 | 4 | 2022 | Затримка 35 місяців | 02.02.2022 | ||
| Очередь 1. Дом 3 | 1 | 2021 | Затримка 56 місяців | 02.02.2022 | ||
| Очередь 1. Дом 4 | 4 | 2021 | Затримка 47 місяців | 02.02.2022 | ||
| Очередь 2. Дом 1.1 | 4 | 2023 | Затримка 23 місяця | 02.02.2022 | ||
| Очередь 2. Дом 1.2 | 4 | 2023 | Затримка 23 місяця | 02.02.2022 | ||
| Очередь 2. Дом 1.3 | 4 | 2023 | Затримка 23 місяця | 02.02.2022 |
Хід будівництва

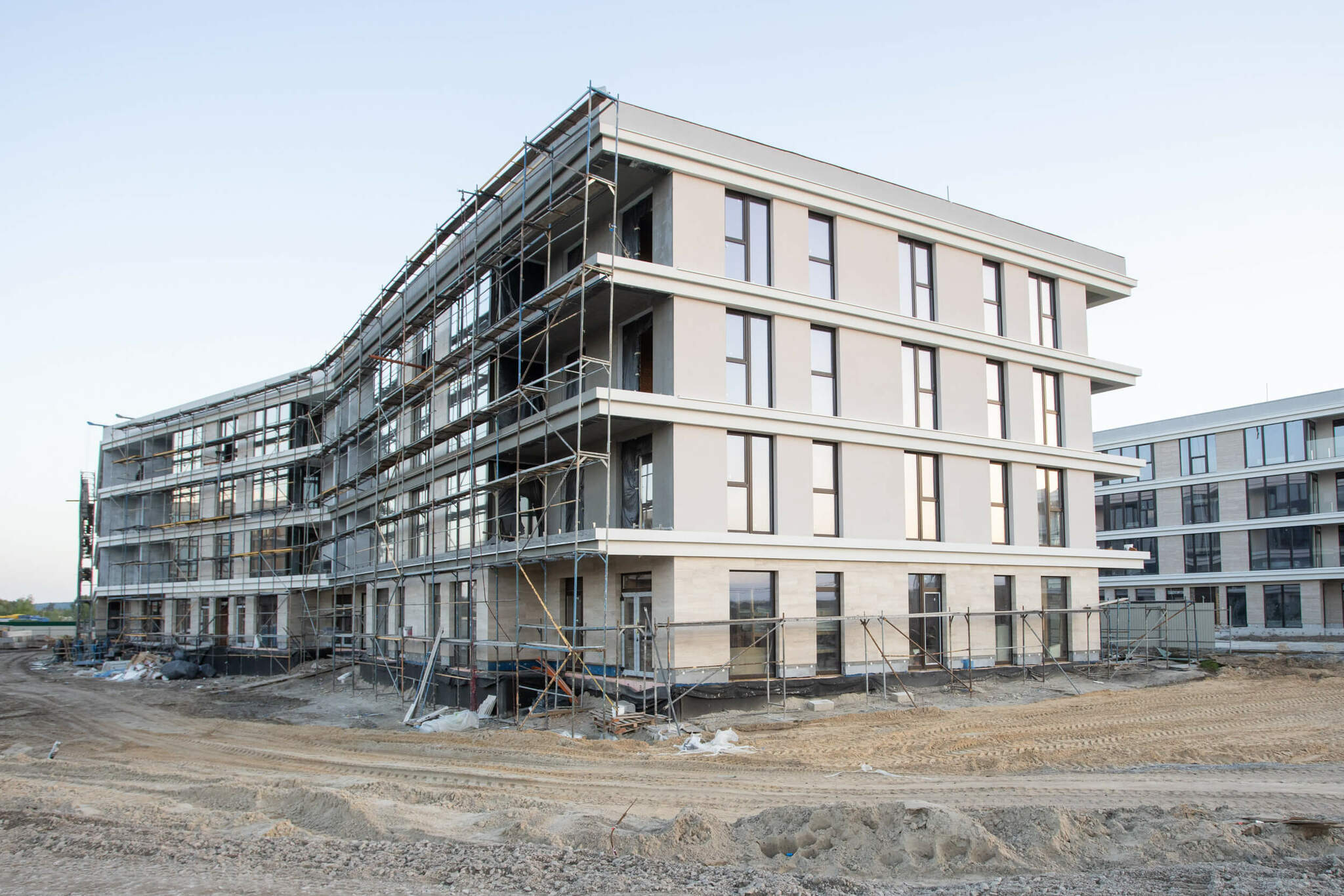

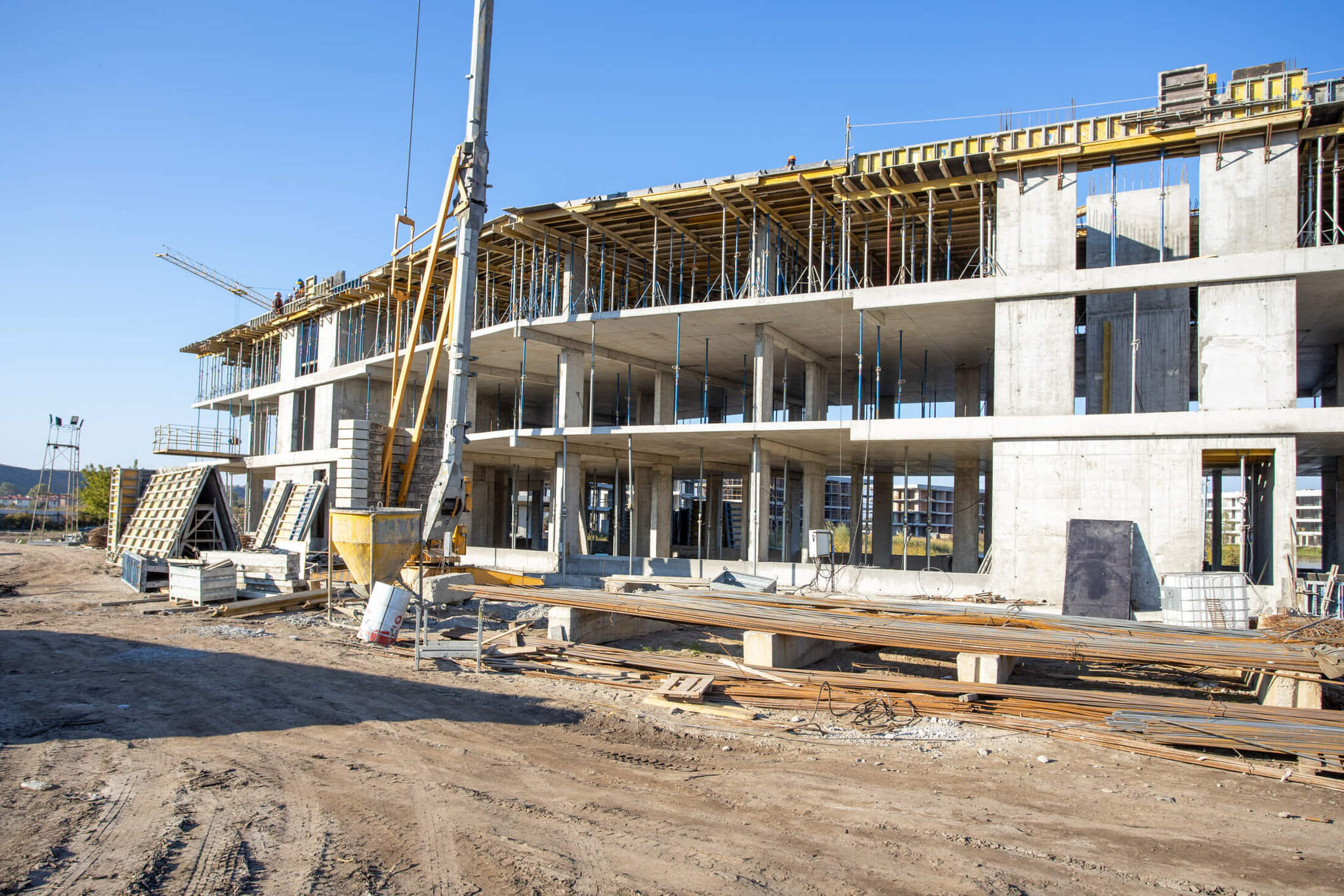

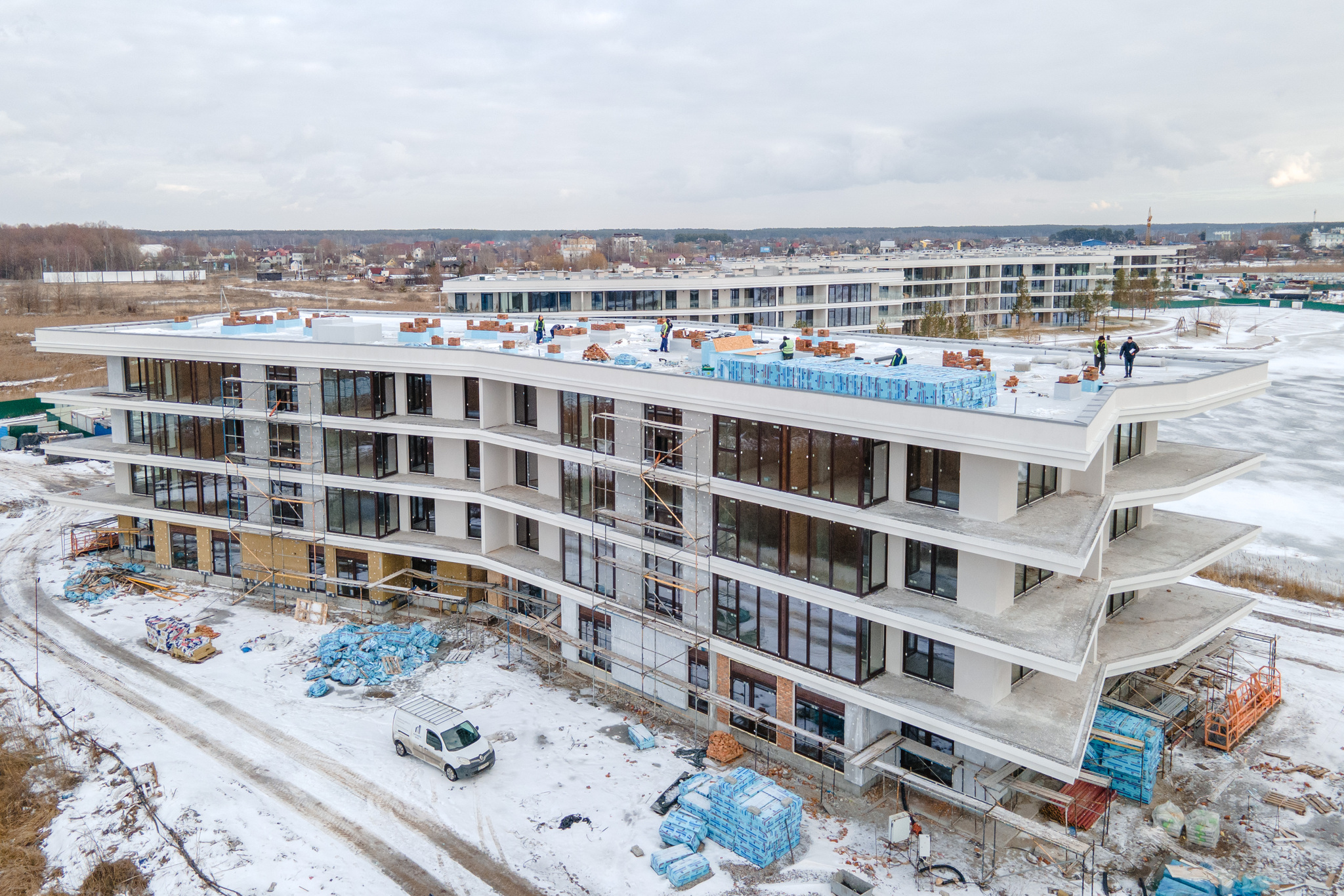

січень 2022

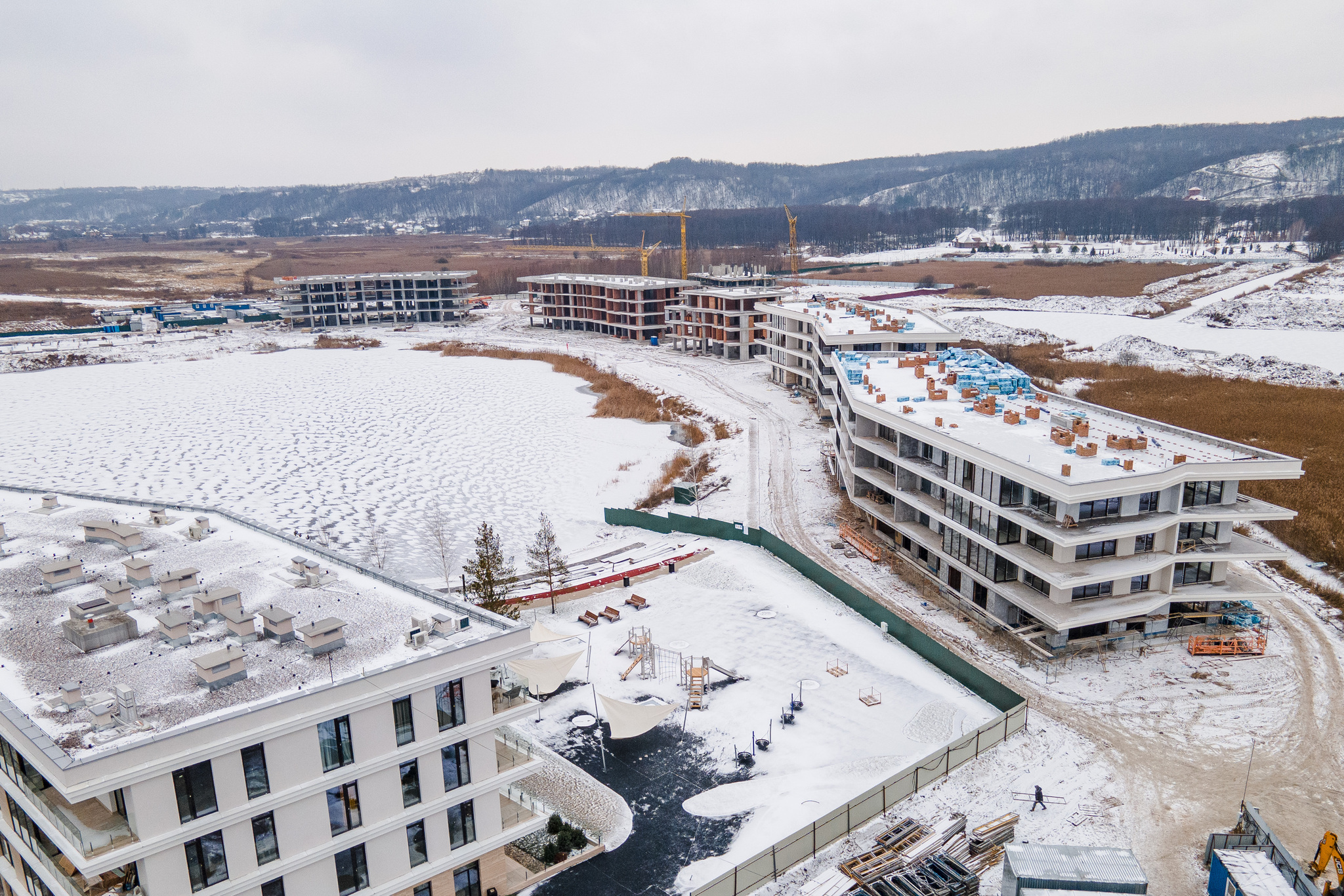

грудень 2021
листопад 2021

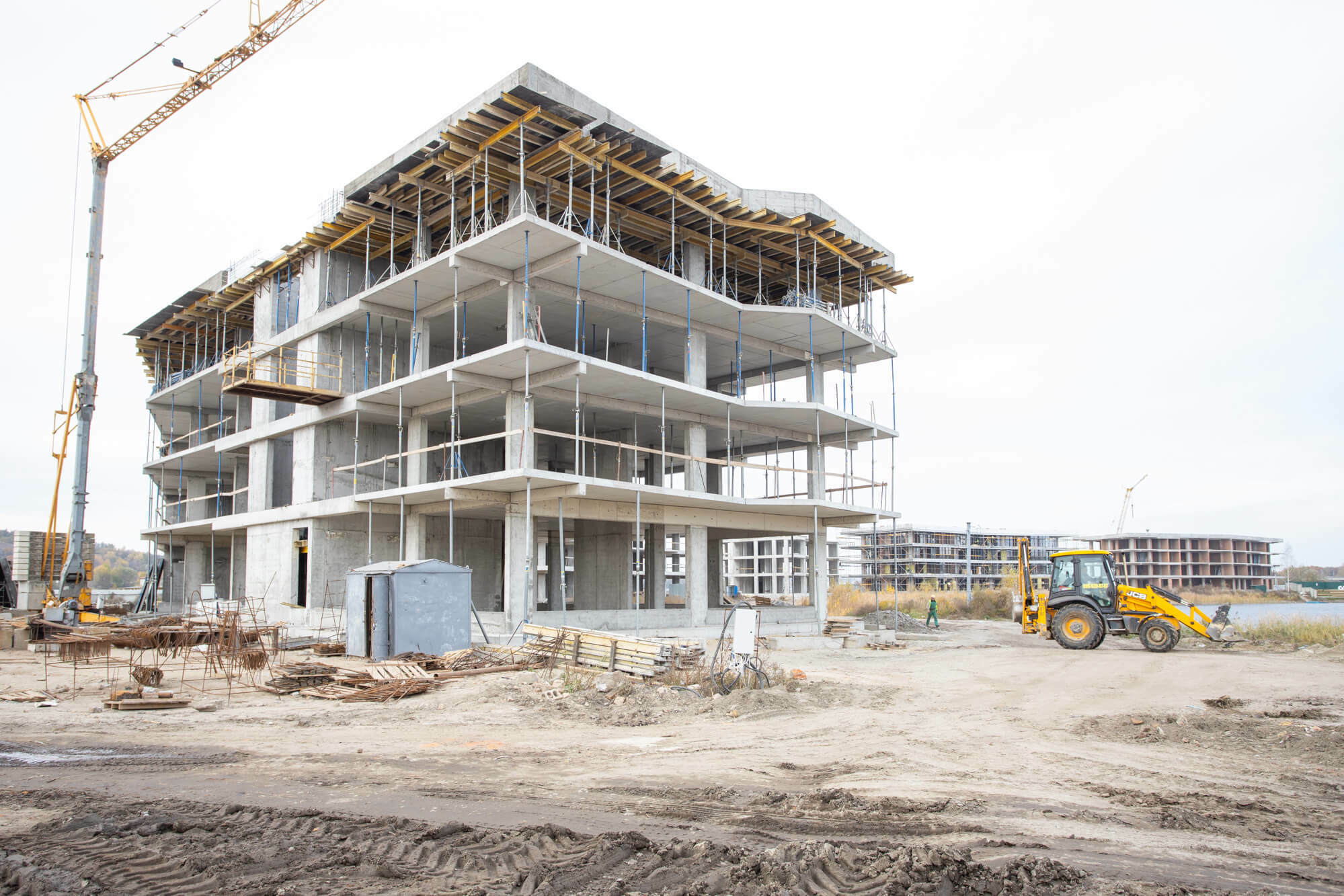

жовтень 2021
вересень 2021
липень 2021
червень 2021

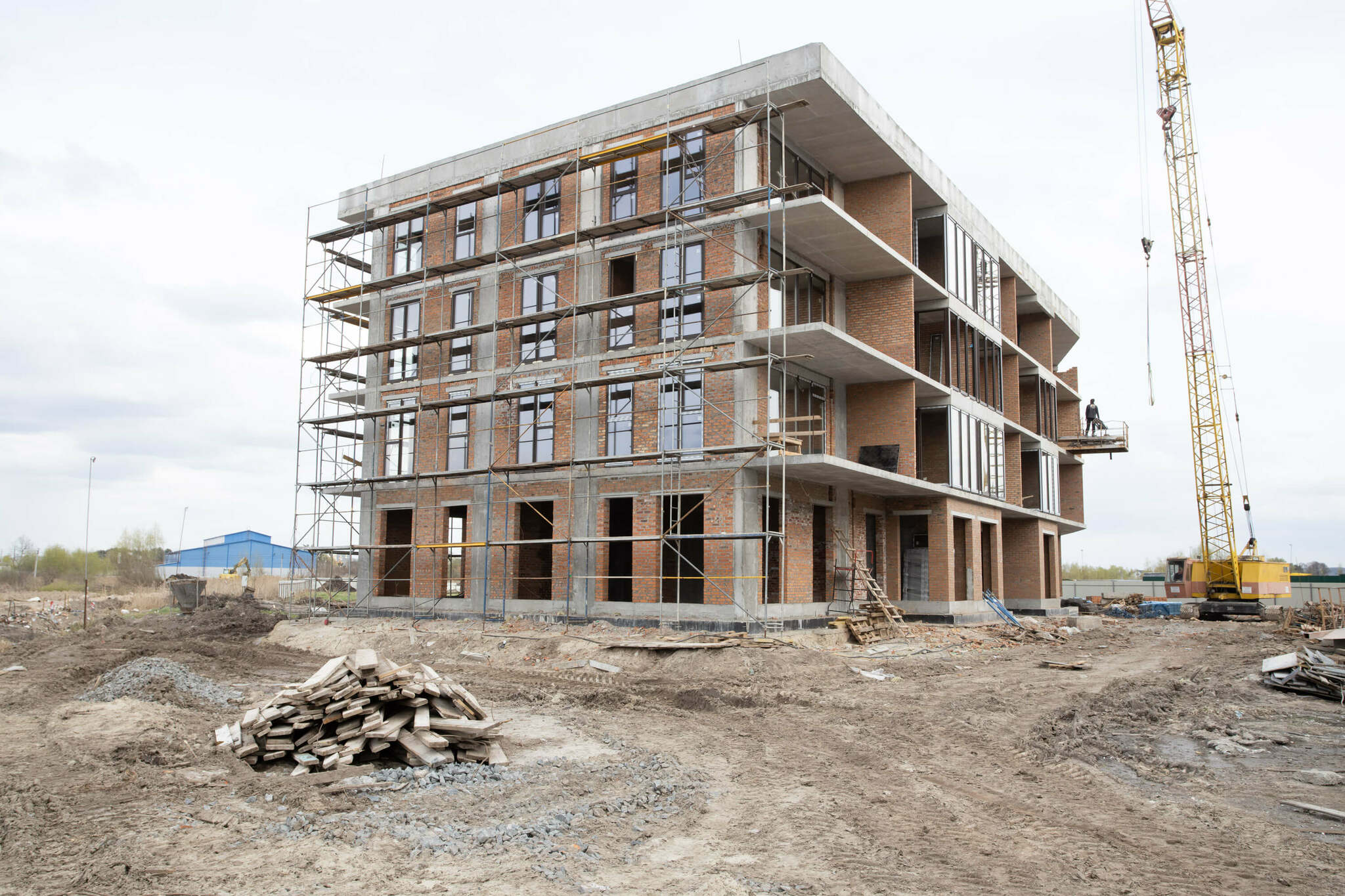

травень 2021
квітень 2021
Сертифікати про здачу

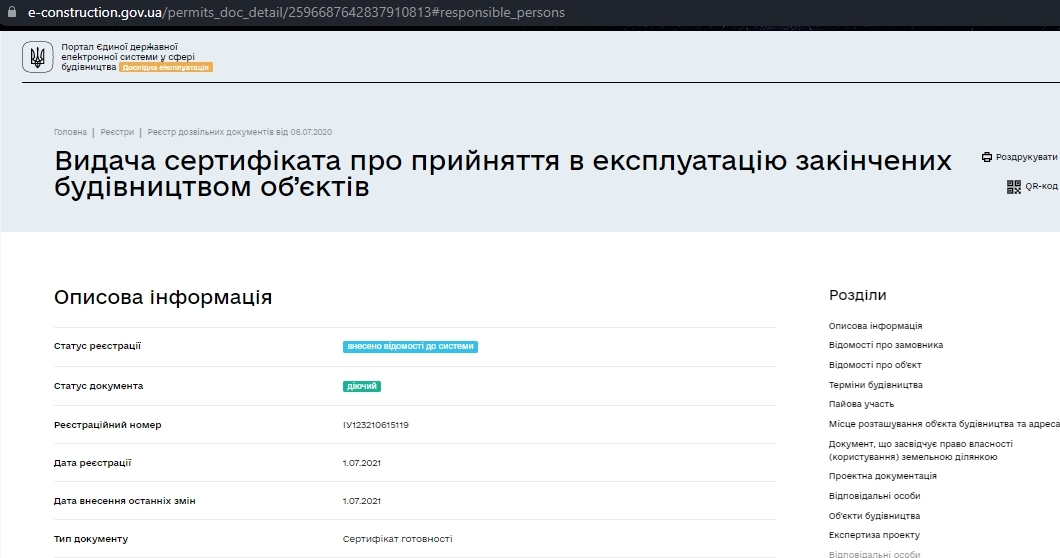

Сертифікат про готовність Очередь 1. Дом 1
Сертифікат про готовність Очередь 1. Дом 2
Варіанти придбання
Запитати у Забудовника
Зв'язатися з відділом продажів ЖК Park Lake City ви можете за телефоном:
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше

Коментарі експертів
Сертификат о готовности
Сертификат о готовности
