ЖК Парк Совіньон: термін здачі і хід будівництва
- Загальне
- Планування
- Відгуки
- Термін здачі
Індекс надійності новобудови
83з 216
Перевірено 27.11.2021
Назва елемента ЖК | Обіцяний квартал | Обіцяний рік | Затримка здачі | Здали квартал | Здали рік | Дата останнього запису |
---|---|---|---|---|---|---|
1 дом | 4 | 2017 | Зданий. Затримка 2 місяця | 1 | 2018 | 20.10.2021 |
2 дом | 3 | 2018 | Зданий. Затримка 5 місяців | 1 | 2019 | 20.10.2021 |
3 дом | 2 | 2019 | Зданий. Затримка 2 місяця | 3 | 2019 | 20.10.2021 |
4 дом | 4 | 2019 | Зданий. Затримка 5 місяців | 2 | 2020 | 20.10.2021 |
5 дом | 4 | 2020 | Зданий. Затримка 8 місяців | 3 | 2021 | 20.10.2021 |
6 дом | 1 | 2021 | Зданий. Затримка 5 місяців | 3 | 2021 | 23.11.2021 |
7 дом | 3 | 2022 | Затримка 35 місяців | 27.11.2021 |
Хід будівництва

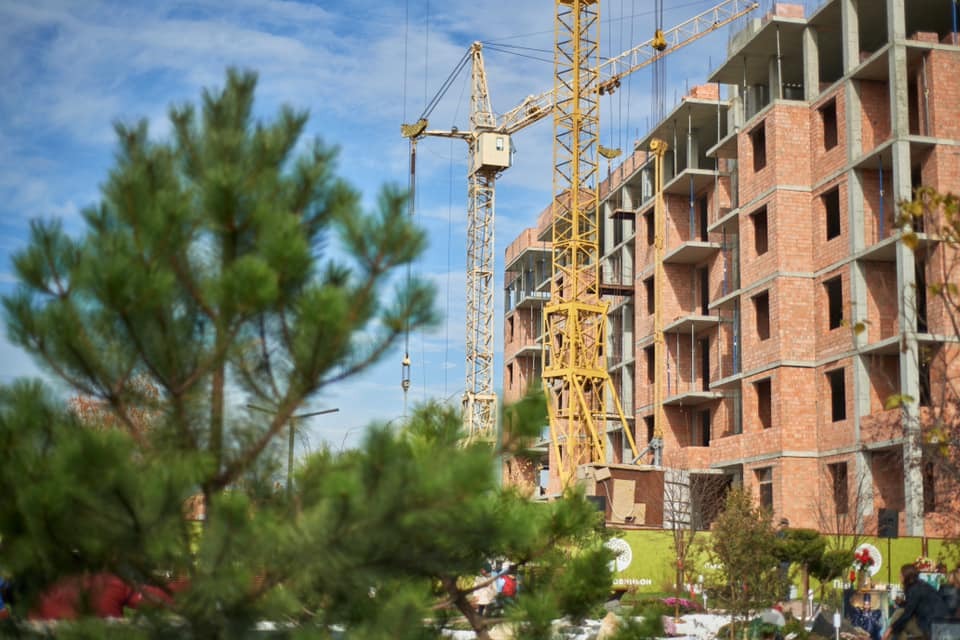

жовтень 2020

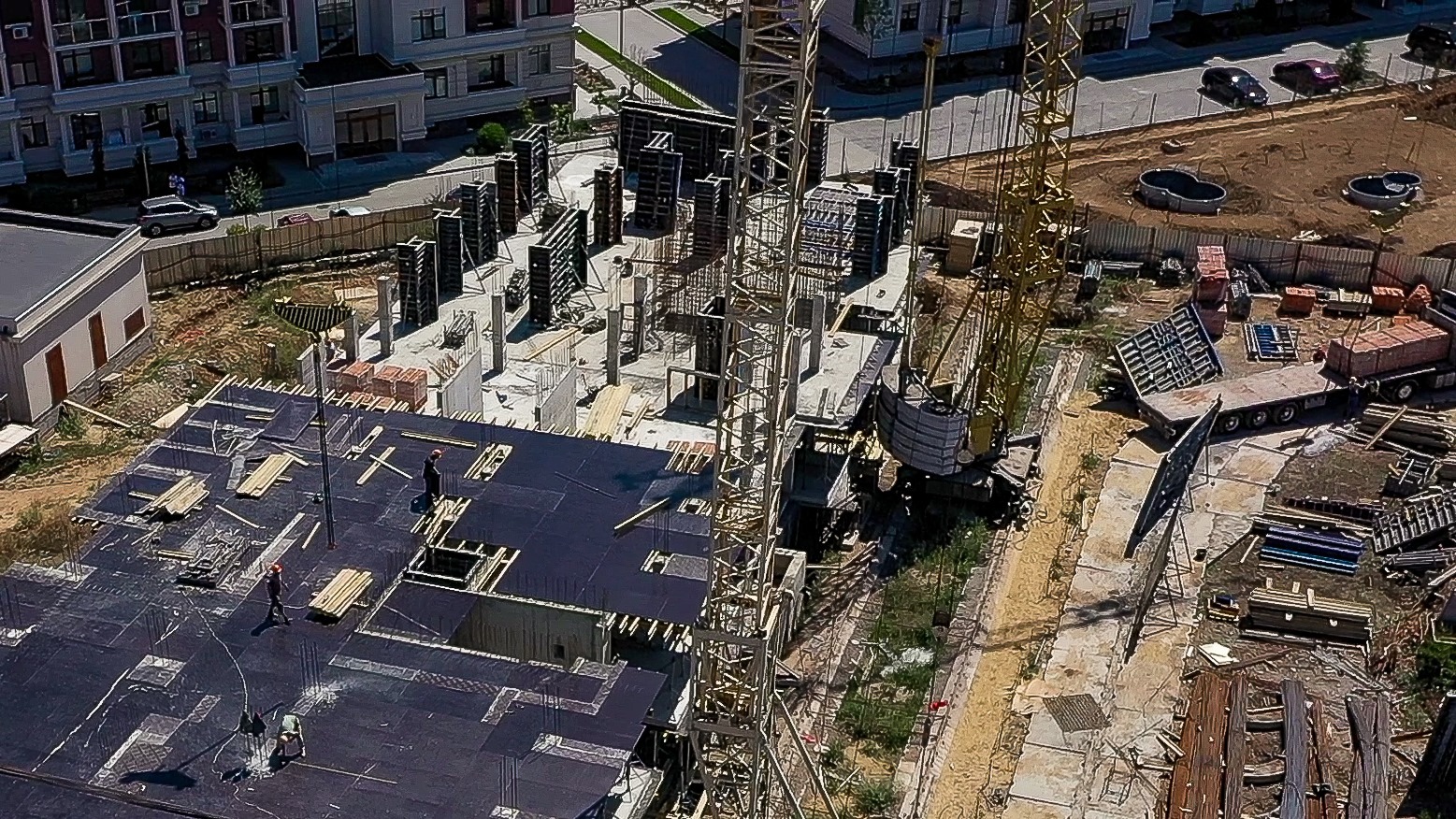

жовтень 2020
серпень 2020
Сертифікати про здачу

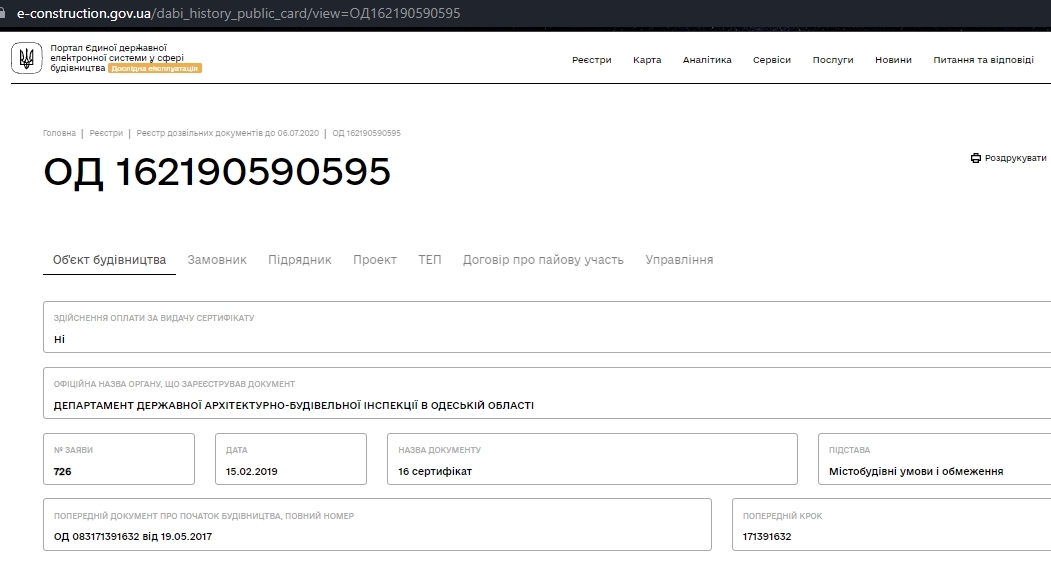

Сертифікат про готовність 1 дом

Сертифікат про готовність 2 дом

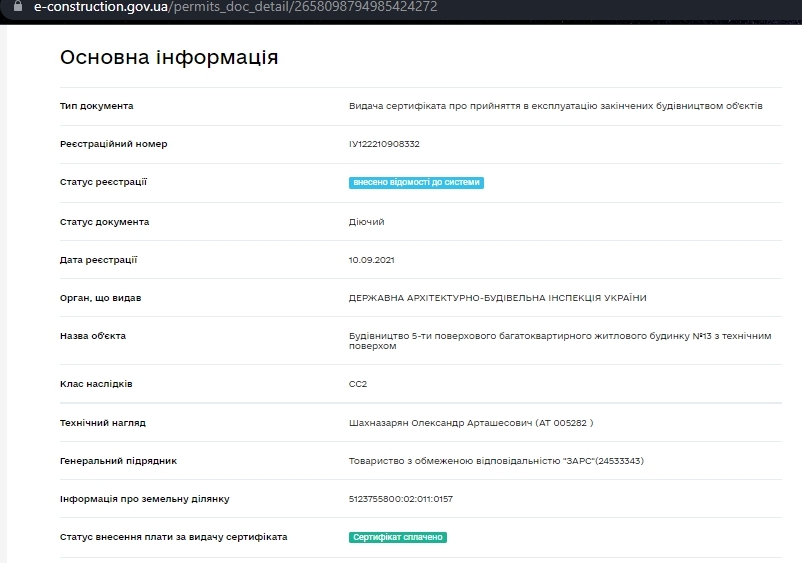

Сертифікат про готовність 3 дом

Сертифікат про готовність 4 дом
Сертифікат про готовність 5 дом
Сертифікат про готовність 6 дом
Запитати у Забудовника

Зв'язатися з відділом продажів ЖК Парк Совіньон ви можете за телефоном:

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
Коментарі експертів
Сертификат о готовности
Сертификат о готовности
Сертификат о готовности
Сертификат о готовности
Сертификат о готовности
Сертификат о готовности
