ЖК Парковий: термін здачі і хід будівництва
- Загальне
- Планування
- Відгуки
- Термін здачі
Назва елемента ЖК | Обіцяний квартал | Обіцяний рік | Затримка здачі | Здали квартал | Здали рік | Дата останнього запису |
---|---|---|---|---|---|---|
Дом 1 | 2 | 2017 | Зданий вчасно | 2 | 2017 | 06.11.2020 |
Дом 2 | 4 | 2017 | Зданий. Затримка 2 місяця | 1 | 2018 | 06.11.2020 |
Дом 3 | 1 | 2020 | Зданий вчасно | 1 | 2020 | 06.11.2020 |
Дом 4 | 3 | 2020 | Зданий. Затримка 2 місяця | 4 | 2020 | 26.05.2021 |
Дом 5 | 3 | 2020 | Зданий. Затримка 5 місяців | 1 | 2021 | 09.07.2021 |
Сертифікати про здачу

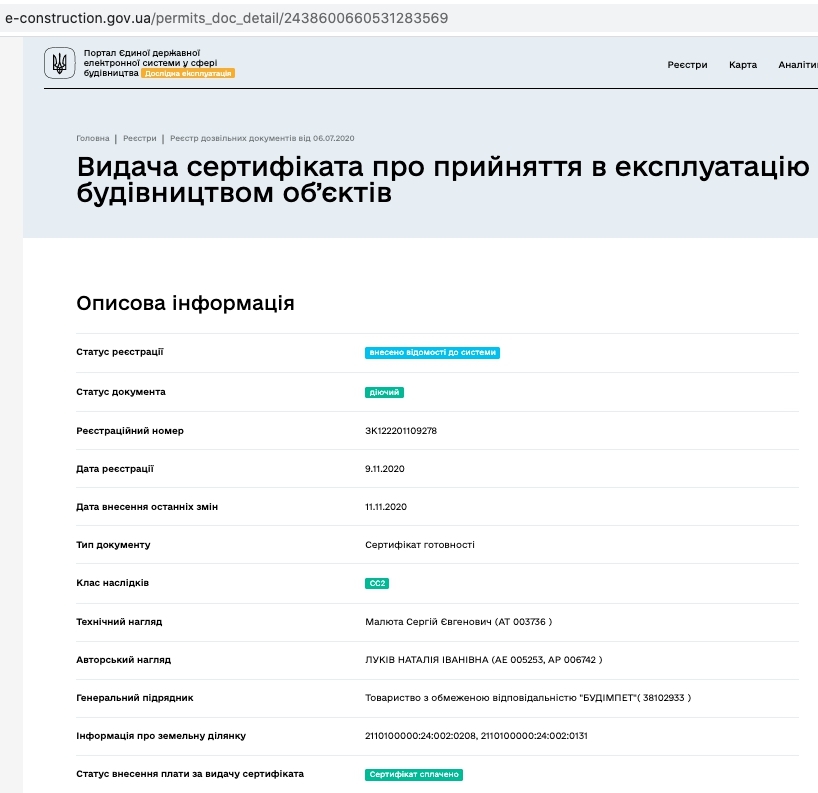

Сертифікат про готовність Дом 4
Запитати у Забудовника
