ЖК Подол Град: термін здачі і хід будівництва
- Загальне
- Планування
- Відгуки
- Термін здачі
- Новини ЖК
Індекс надійності новобудови
58з 220
Перевірено 04.04.2019
| Назва елемента ЖК | Обіцяний квартал | Обіцяний рік | Затримка здачі | Здали квартал | Здали рік | Дата останнього запису |
|---|---|---|---|---|---|---|
| 7 | 4 | 2015 | Зданий вчасно | 4 | 2015 | 18.02.2022 |
| 9-11 | 4 | 2015 | Зданий вчасно | 4 | 2015 | 18.02.2022 |
| 13-15 | 4 | 2015 | Зданий вчасно | 4 | 2015 | 18.02.2022 |
| 25 | 2 | 2016 | Зданий вчасно | 1 | 2016 | 18.02.2022 |
| 6 | 2 | 2016 | Зданий. Затримка 2 місяця | 3 | 2016 | 18.02.2022 |
| 8 | 2 | 2016 | Зданий. Затримка 2 місяця | 3 | 2016 | 18.02.2022 |
| 10 | 3 | 2016 | Зданий вчасно | 3 | 2016 | 18.02.2022 |
| 29 | 4 | 2016 | Зданий. Затримка 2 місяця | 1 | 2017 | 18.02.2022 |
| 31 | 4 | 2016 | Зданий. Затримка 2 місяця | 1 | 2017 | 18.02.2022 |
| 28/1 | 1 | 2017 | Зданий. Затримка 20 місяців | 4 | 2018 | 18.02.2022 |
| 28/2 | 1 | 2017 | Зданий. Затримка 20 місяців | 4 | 2018 | 18.02.2022 |
| 28/3 | 1 | 2017 | Зданий. Затримка 20 місяців | 4 | 2018 | 18.02.2022 |
| 13 дом | 2 | 2017 | Зданий. Затримка 50 місяців | 3 | 2021 | 21.07.2021 |
| 14 дом | 2 | 2017 | Зданий. Затримка 50 місяців | 3 | 2021 | 21.07.2021 |
| 15 дом | 1 | 2017 | Зданий. Затримка 53 місяця | 3 | 2021 | 21.07.2021 |
| 16 дом | 1 | 2017 | Зданий. Затримка 53 місяця | 3 | 2021 | 18.02.2022 |
| 17 дом | 2 | 2022 | Затримка 43 місяця | 18.02.2022 | ||
| 18 дом | 2 | 2022 | Затримка 43 місяця | 18.02.2022 | ||
| 19 дом | 2 | 2022 | Затримка 43 місяця | 18.02.2022 | ||
| 20 дом | 2 | 2022 | Затримка 43 місяця | 18.02.2022 | ||
| 21 дом | 2 | 2022 | Затримка 43 місяця | 18.02.2022 |

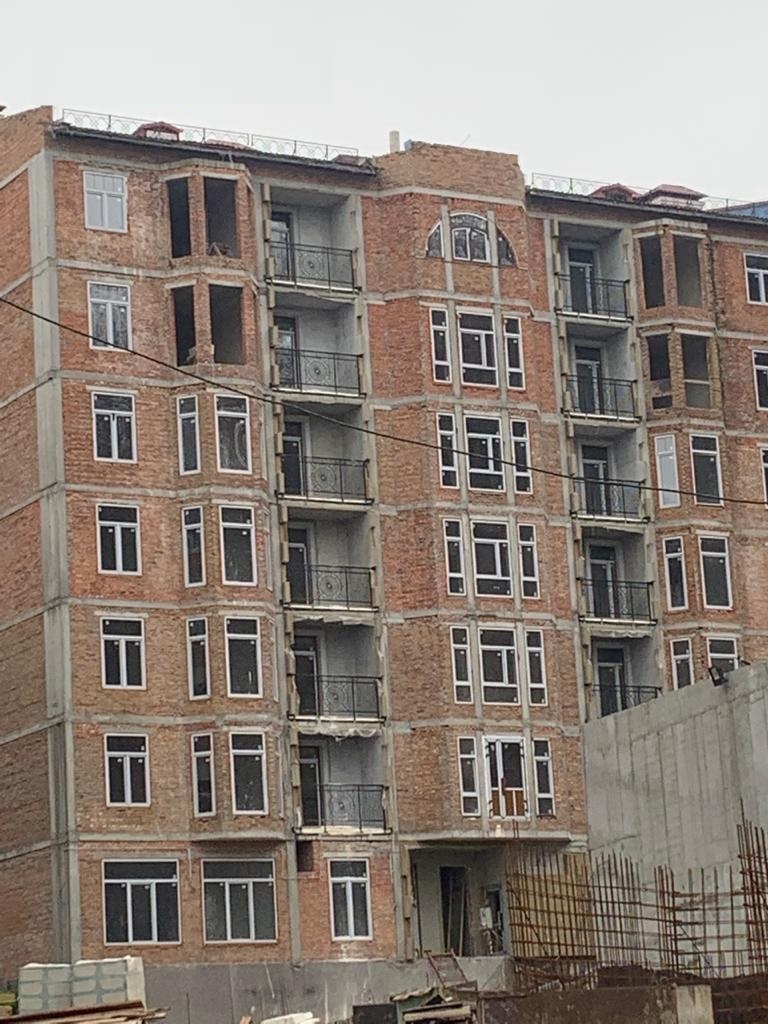

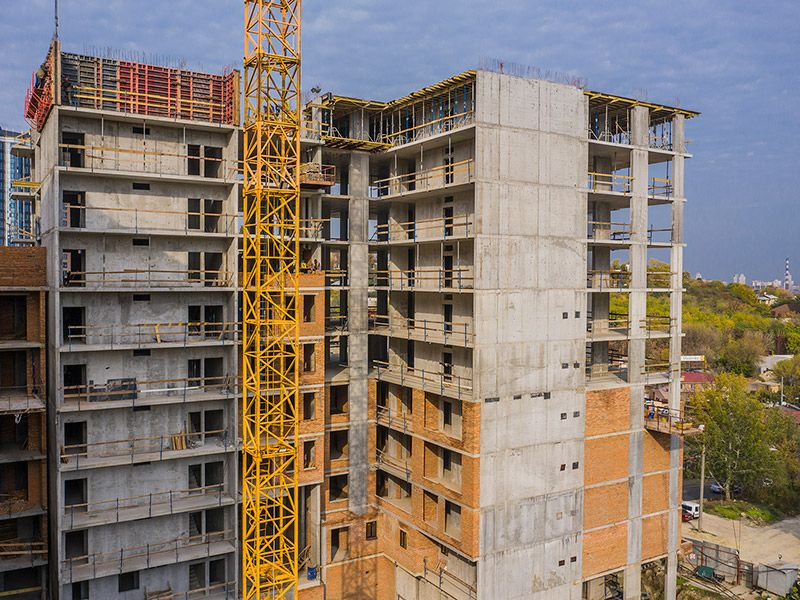

Хід будівництва
червень 2021
грудень 2020
листопад 2020
жовтень 2020
вересень 2020
Сертифікати про здачу

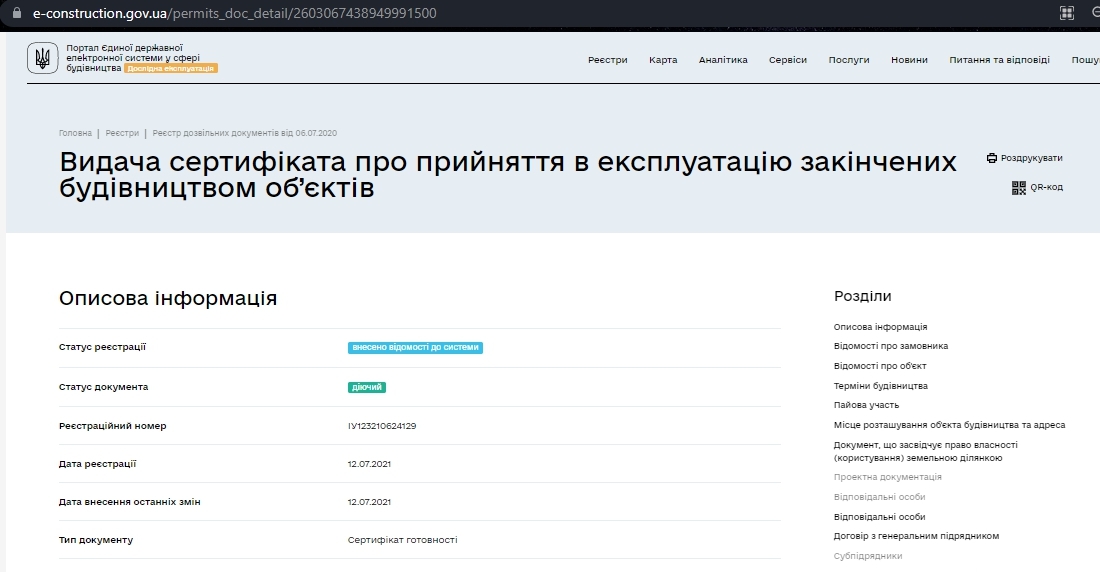

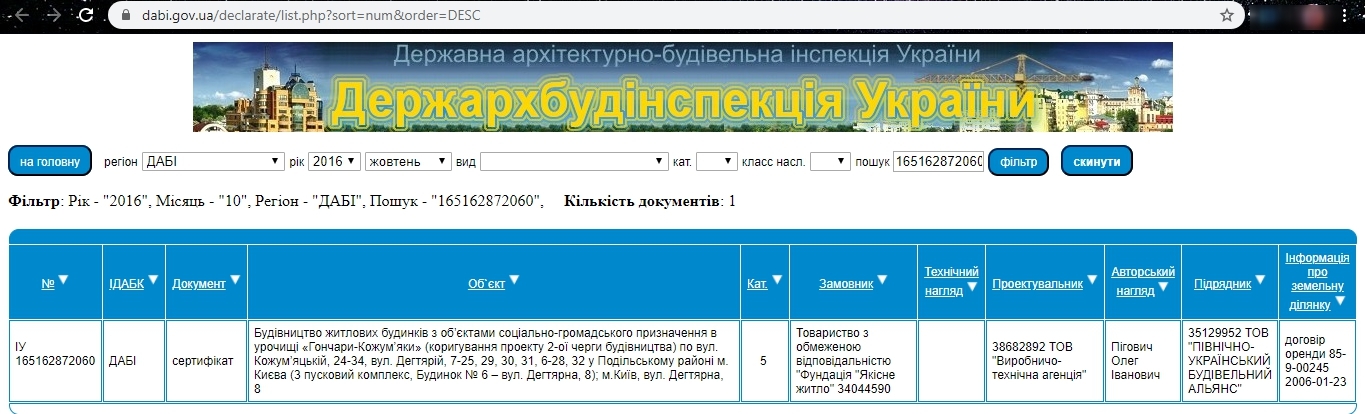

Сертифікат про готовність 7
Сертифікат про готовність 9-11

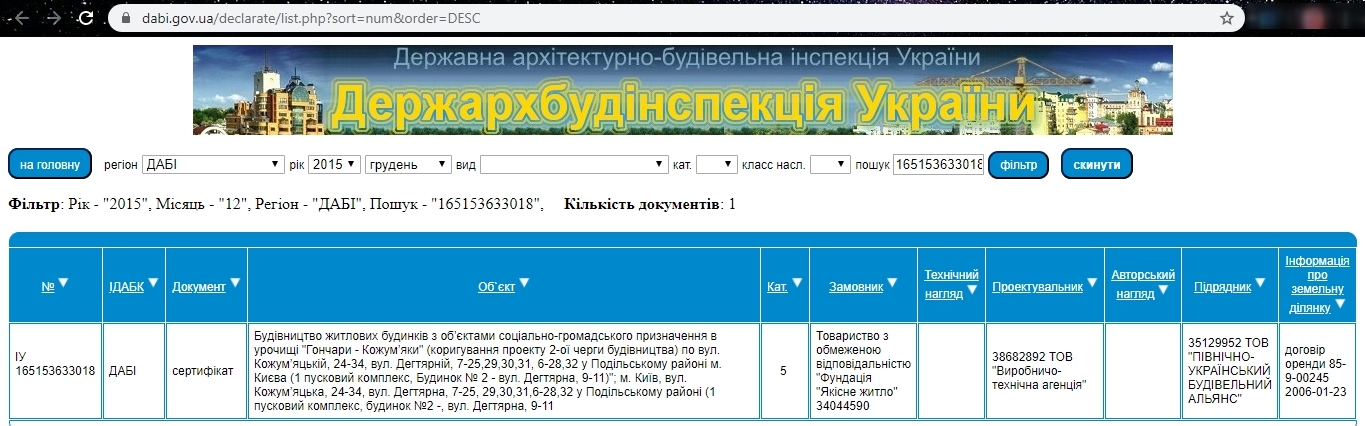

Сертифікат про готовність 13-15
Сертифікат про готовність 25
Сертифікат про готовність 6

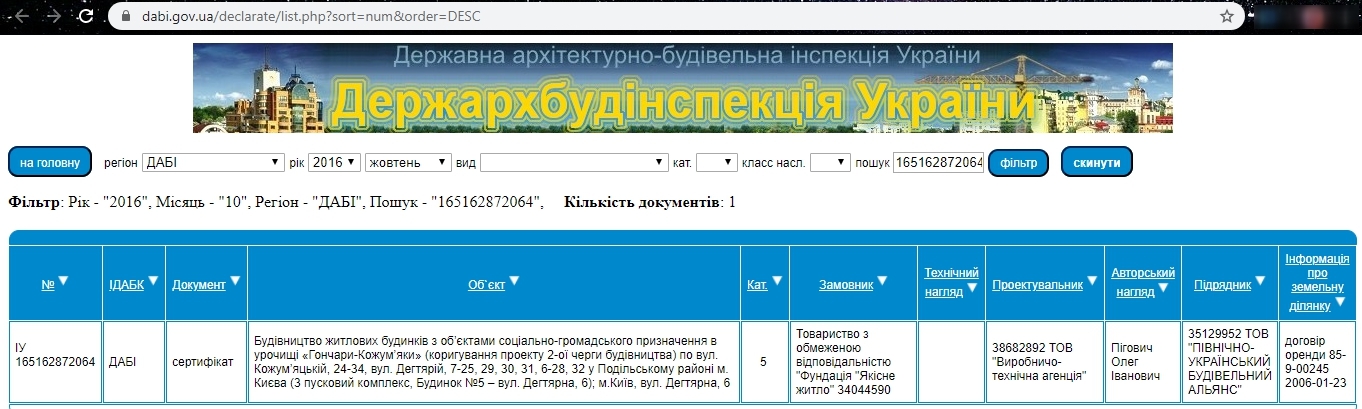

Сертифікат про готовність 8

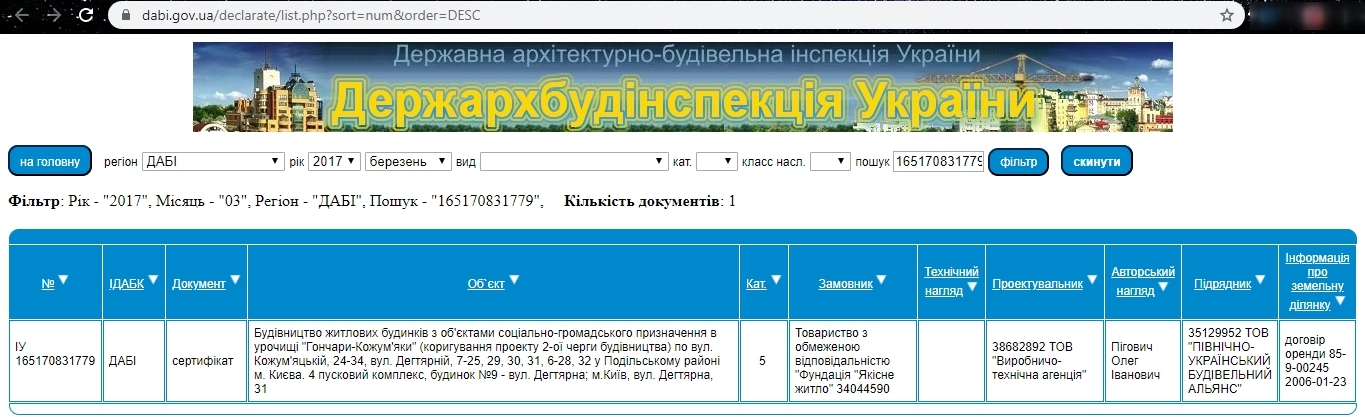

Сертифікат про готовність 10

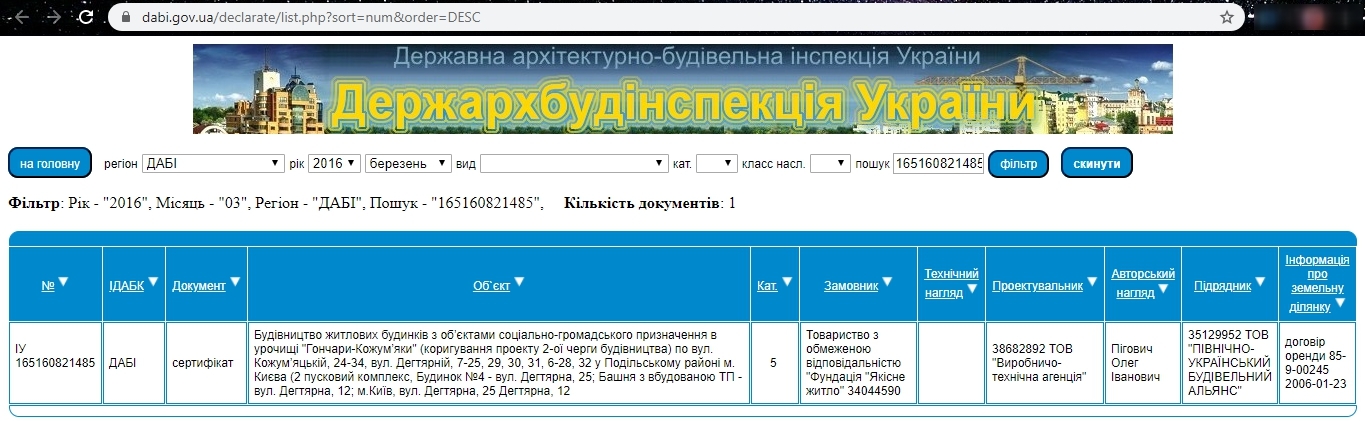

Сертифікат про готовність 29
Сертифікат про готовність 31

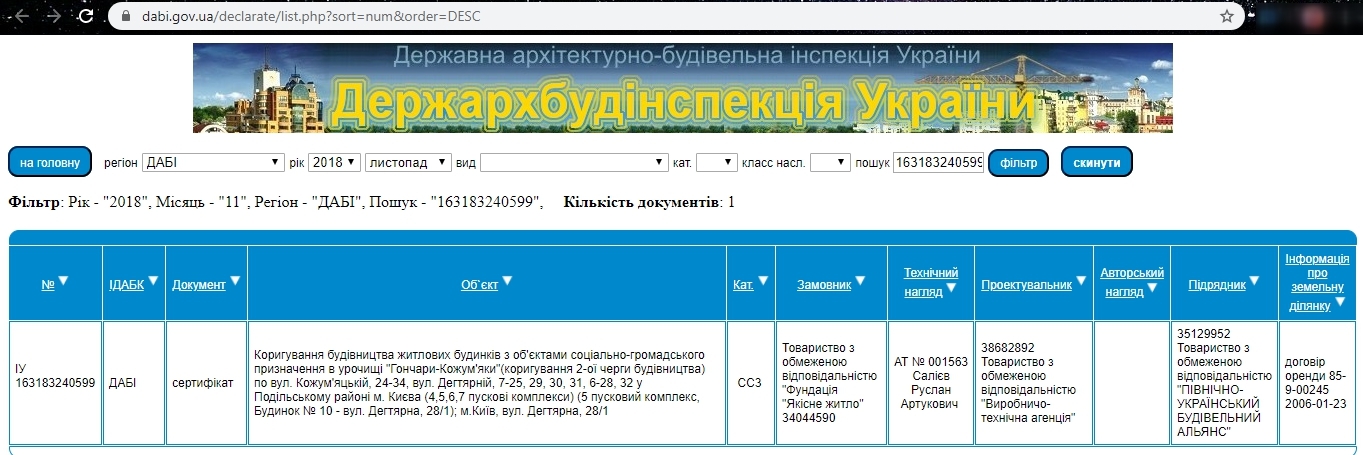

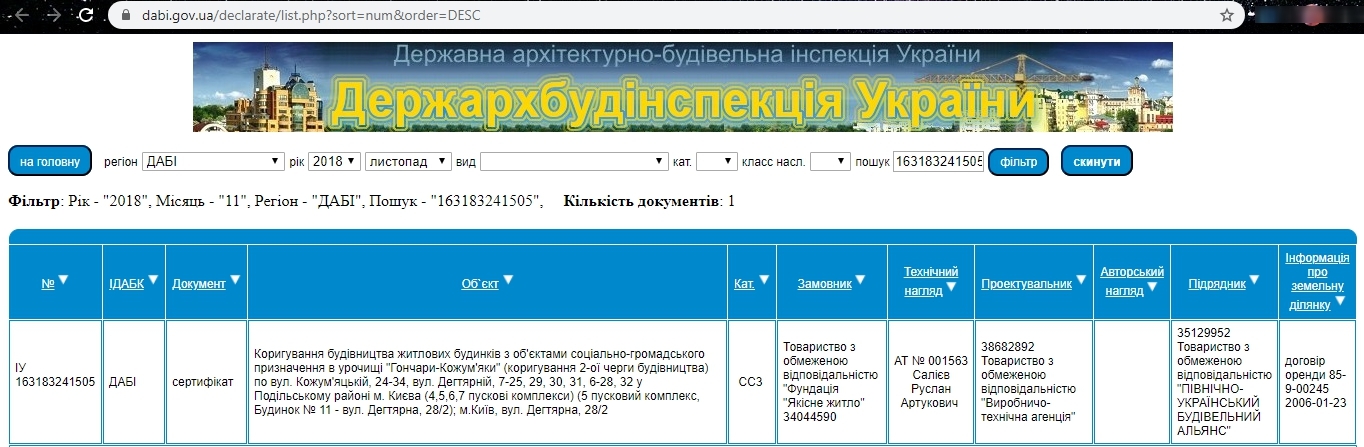

Сертифікат про готовність 28/1

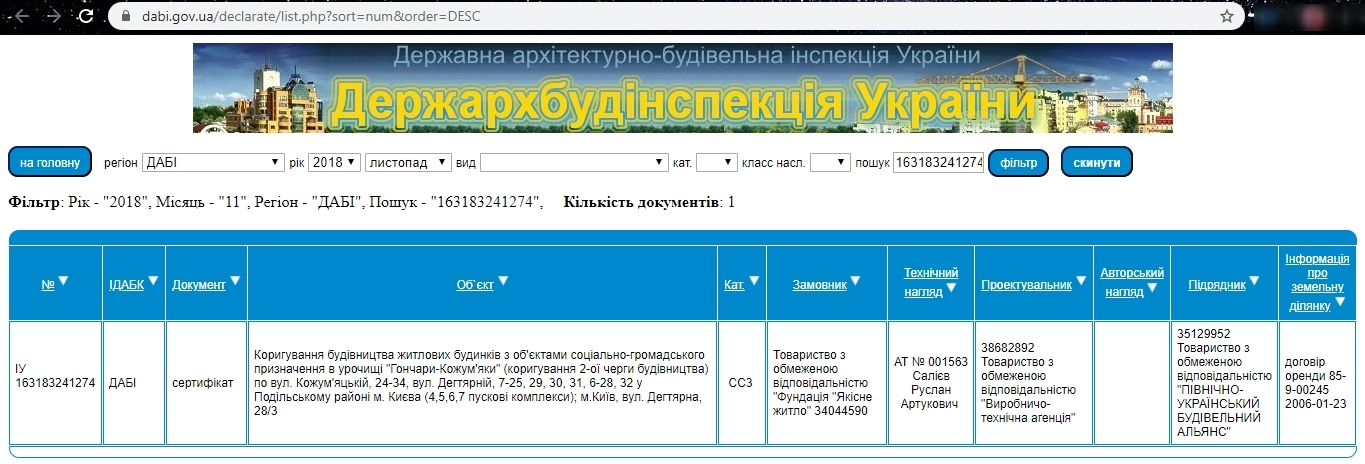

Сертифікат про готовність 28/2
Сертифікат про готовність 28/3
Сертифікат про готовність 13 дом
Сертифікат про готовність 14 дом
Сертифікат про готовність 15 дом
Сертифікат про готовність 16 дом
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
- Новобудови України
- Київ
- Подільський район
- Поділ
- ЖК Подол Град
- Термін здачі

Коментарі експертів
Сертификат о готовности
Сертификат о готовности
Сертификат о готовности
Сертификат о готовности
Изначально срок сдачи ЖК от УКРБУД 3 кв 2017 года. Новый застройщик Киевгорстрой поменял дату ввода на 2 кв 2022.
Изначально срок сдачи ЖК от УКРБУД 3 кв 2017 года. Новый застройщик Киевгорстрой поменял дату ввода на 2 кв 2022.
Изначально срок сдачи ЖК от УКРБУД 3 кв 2017 года. Новый застройщик Киевгорстрой поменял дату ввода на 2 кв 2022.
Изначально срок сдачи ЖК от УКРБУД 3 кв 2017 года. Новый застройщик Киевгорстрой поменял дату ввода на 2 кв 2022.
