ЖК RosenTal: термін здачі і хід будівництва
- Загальне
- Планування
- Відгуки
- Термін здачі
Індекс надійності новобудови
18з 216
Перевірено 31.07.2019
Назва елемента ЖК | Обіцяний квартал | Обіцяний рік | Затримка здачі | Здали квартал | Здали рік | Дата останнього запису |
---|---|---|---|---|---|---|
1, 2 дома | 3 | 2020 | Зданий. Затримка 2 місяця | 4 | 2020 | 26.03.2021 |
3,4 дома | 4 | 2020 | Зданий. Затримка 2 місяця | 1 | 2021 | 26.03.2021 |
5,7 дома | 2 | 2021 | Затримка 50 місяців | 26.03.2021 |

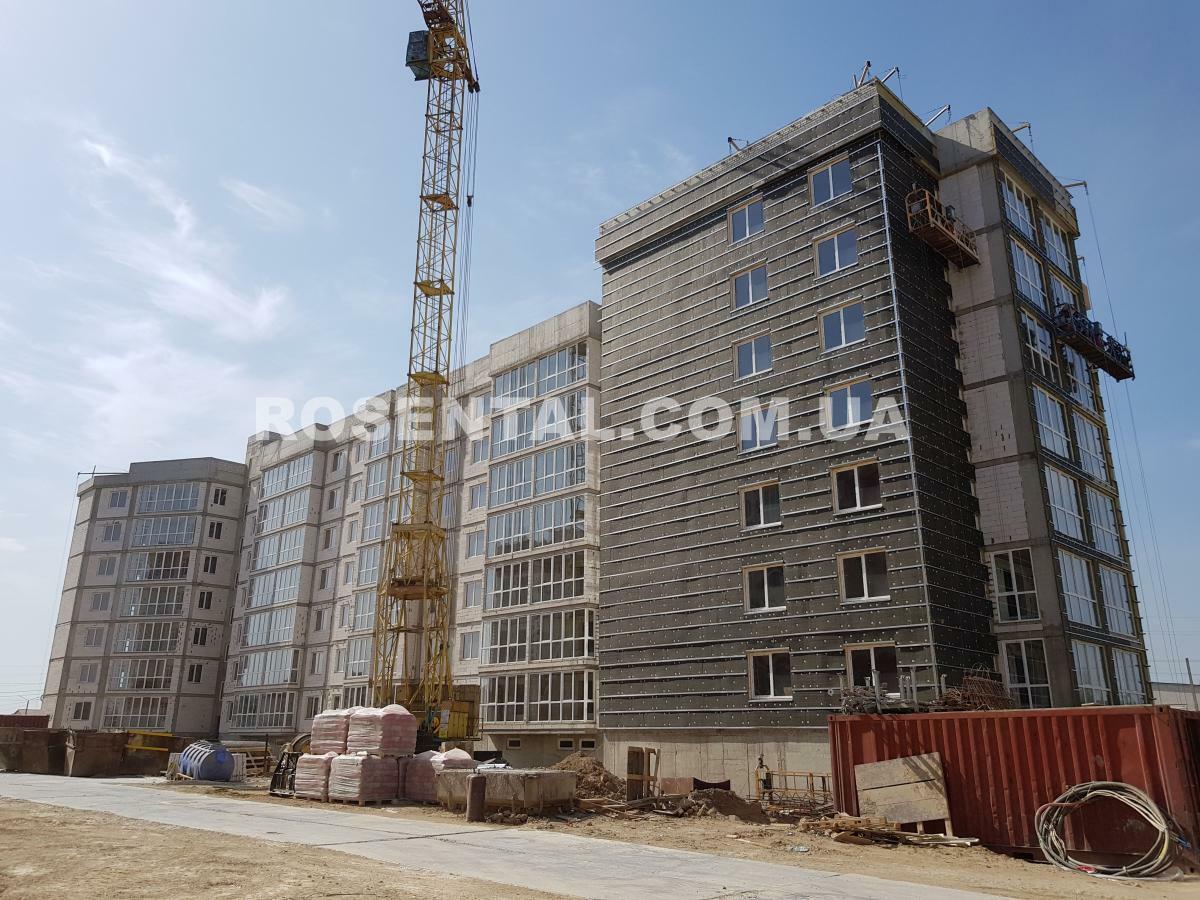

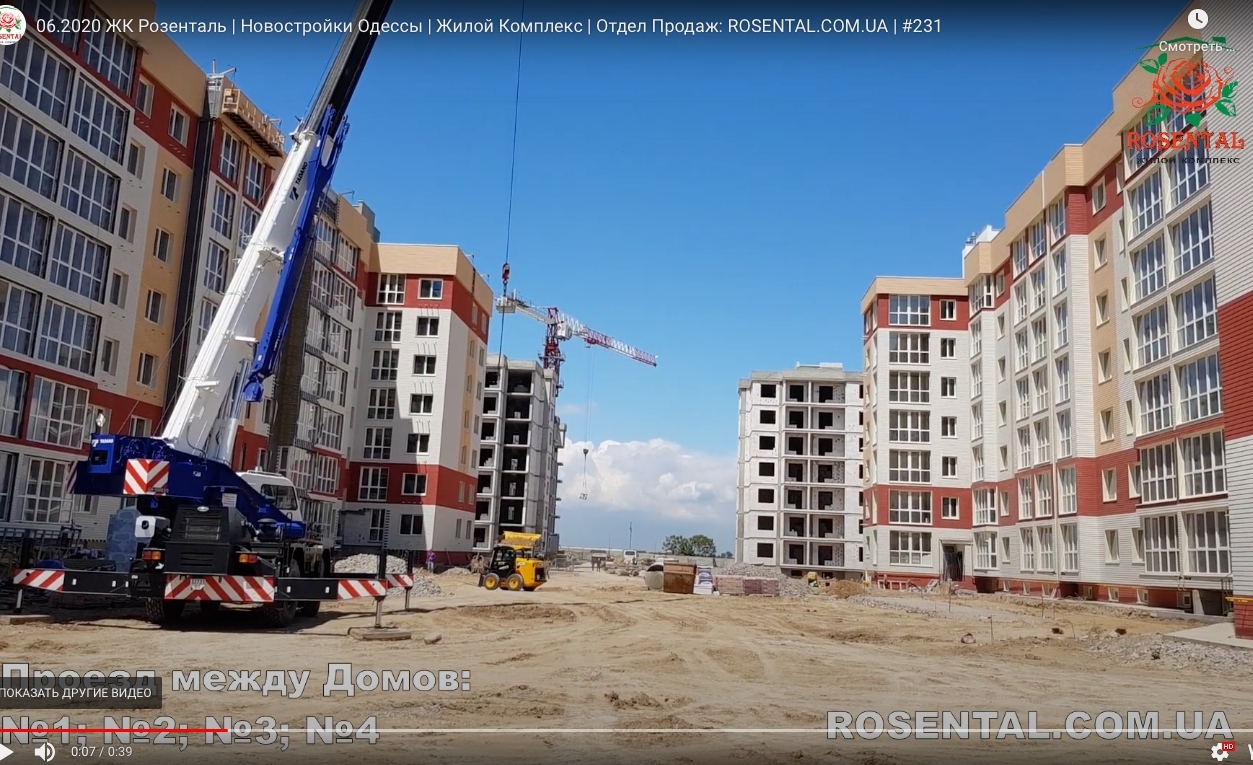

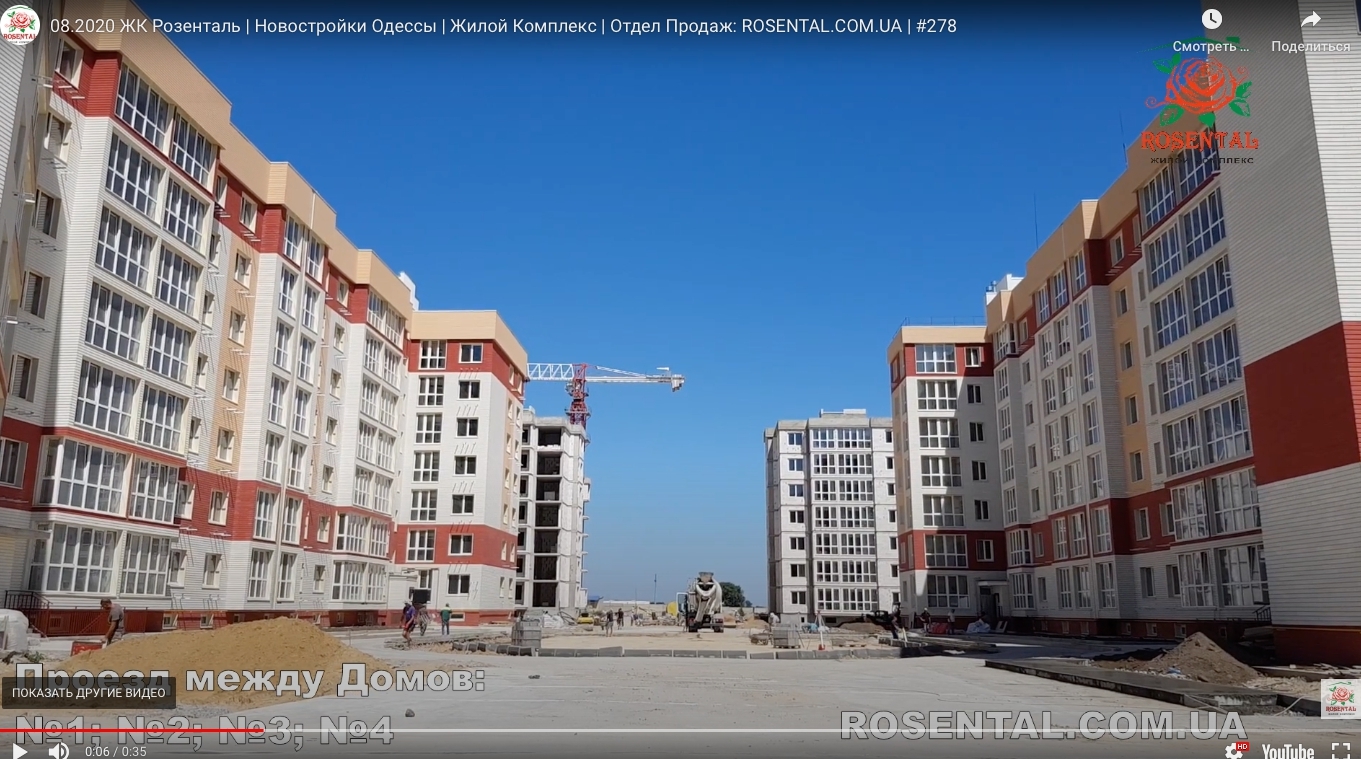

Хід будівництва
вересень 2021
серпень 2021
травень 2021
квітень 2021
березень 2021
жовтень 2020
серпень 2020
червень 2020
квітень 2020
Сертифікати про здачу

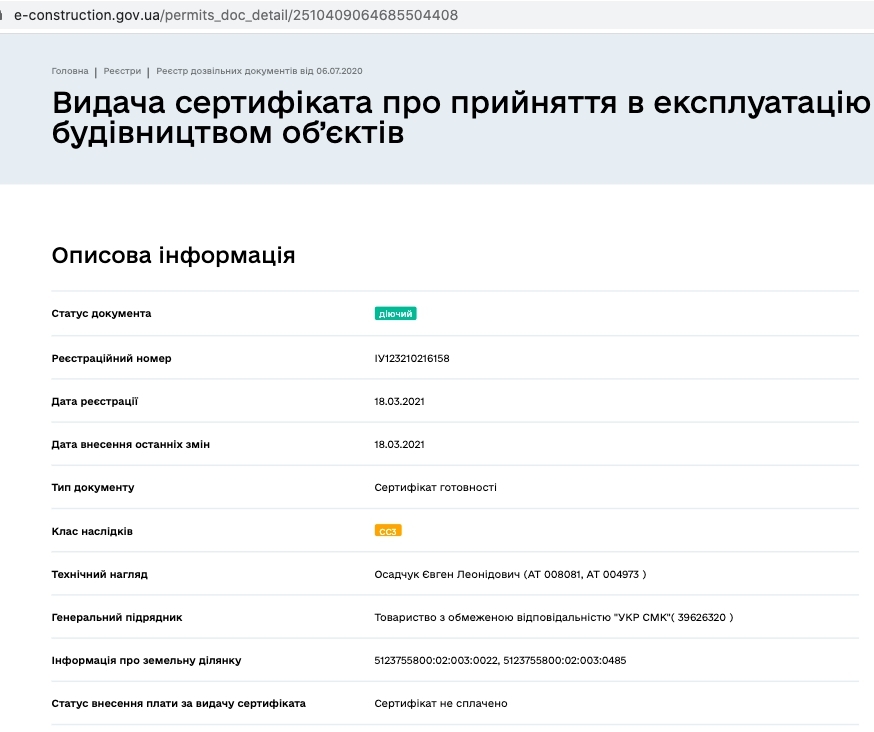

Сертифікат про готовність 1, 2 дома

Сертифікат про готовність 3,4 дома
Запитати у Забудовника

Зв'язатися з відділом продажів ЖК RosenTal ви можете за телефоном:

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
- Новобудови України
- Одеська обл.
- Одеський район
- с. Лиманка
- ЖК RosenTal
- Термін здачі
Коментарі експертів
Смотреть сертификат>>>
Смотреть сертификат
