ЖК Шевченківський: термін здачі і хід будівництва
- Загальне
- Планування
- Відгуки
- Термін здачі
| Назва елемента ЖК | Обіцяний квартал | Обіцяний рік | Затримка здачі | Здали квартал | Здали рік | Дата останнього запису |
|---|---|---|---|---|---|---|
| 1 секция | 1 | 2019 | Зданий. Затримка 5 місяців | 3 | 2019 | 25.11.2020 |
| 2 секция | 2 | 2020 | Зданий. Затримка 14 місяців | 3 | 2021 | 23.02.2022 |
Хід будівництва

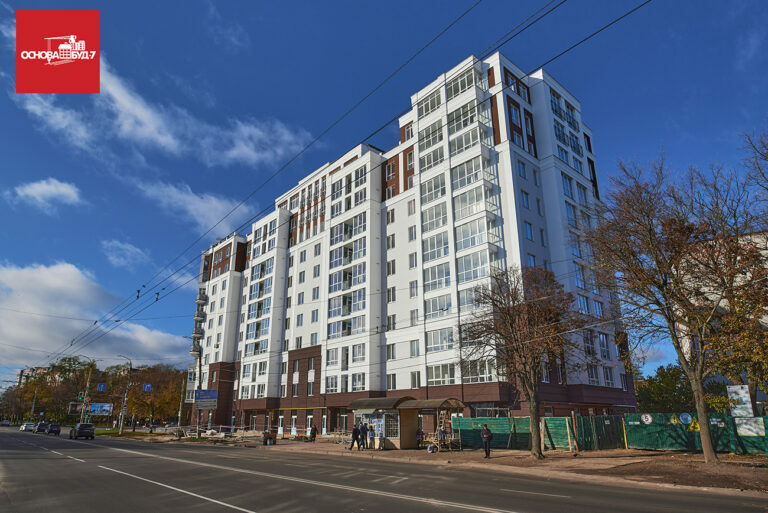

листопад 2020

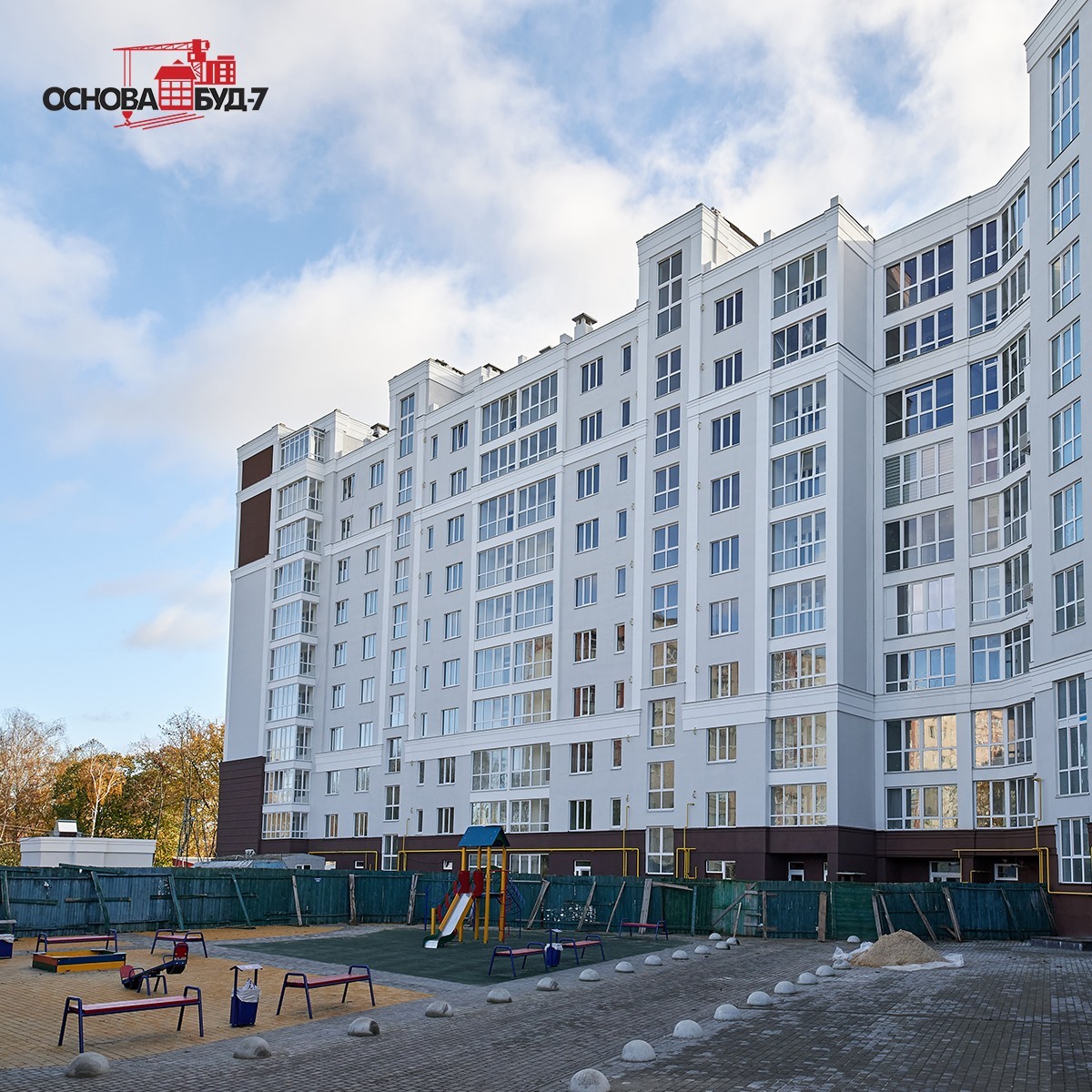

жовтень 2020

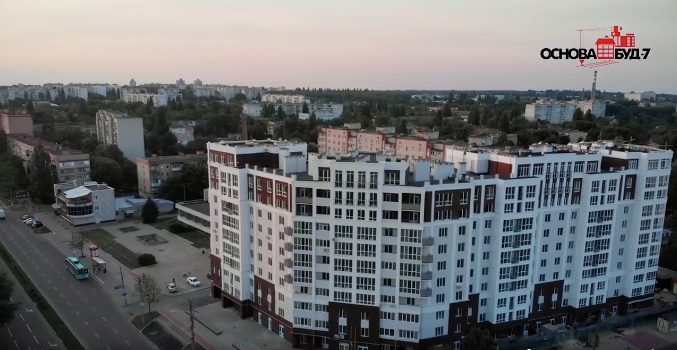

серпень 2020
березень 2020
Сертифікати про здачу

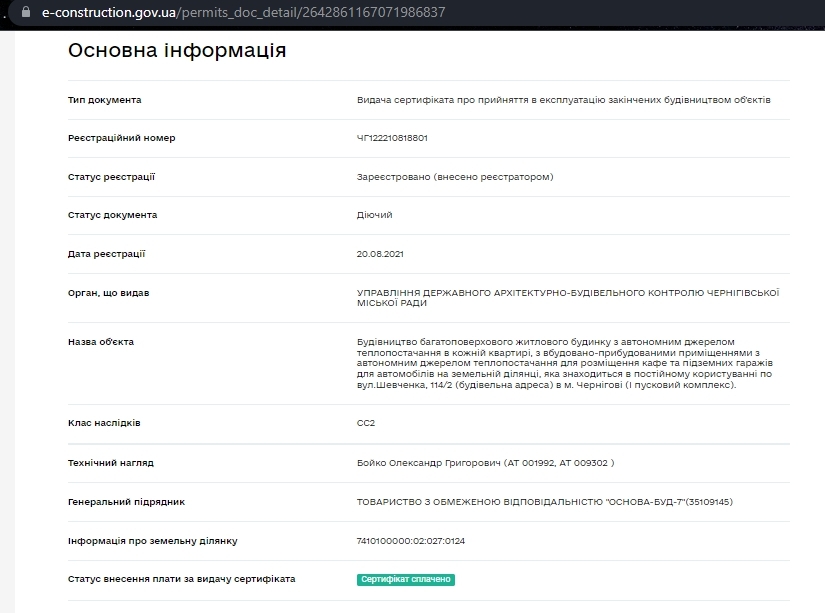

Сертифікат про готовність 2 секция
