ЖК Status Grad: термін здачі і хід будівництва

ЖК зданий
Назва елемента ЖКОбіцяний кварталОбіцяний рікЗатримка здачіЗдали кварталЗдали рікДата останнього запису
Секция 142013Зданий. Затримка 2 місяця1201406.02.2020
Секция 222014Зданий. Затримка 5 місяців4201406.02.2020
Секция 342014Зданий. Затримка 14 місяців1201627.01.2022
У таблиці вказані терміни здачі, які були первісно оголошені забудовником. Ми не змінюємо первісно оголошені терміни здачі в цій таблиці і показуємо їх для відстеження затримок будівництва.

Коментарі експертів

ИринаЕксперт
Секция 3

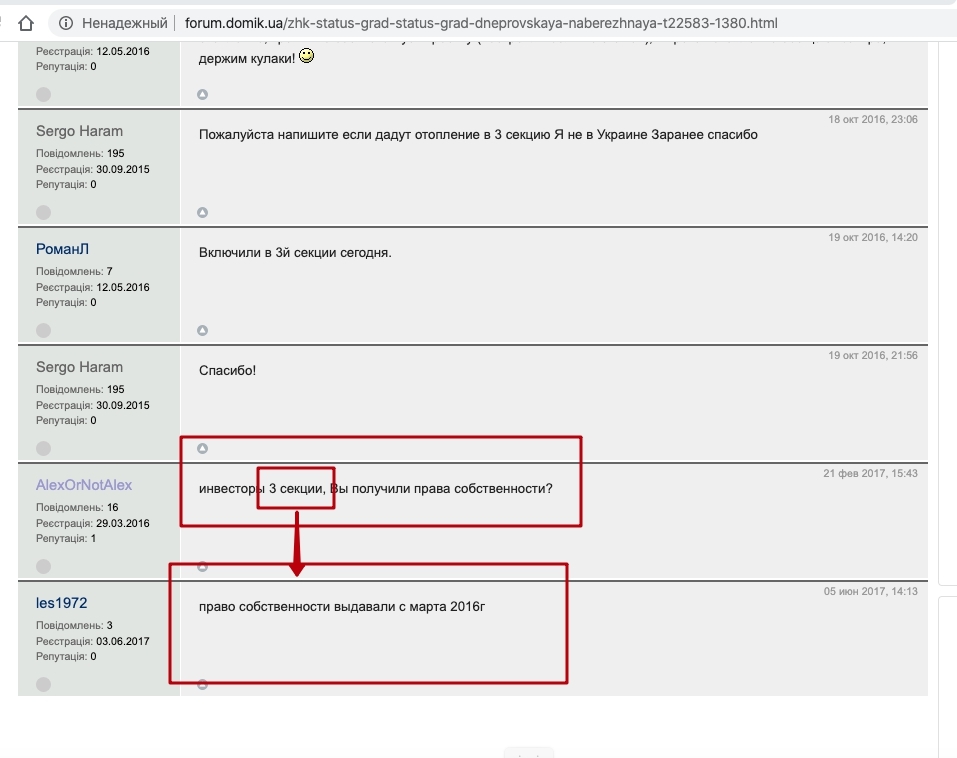

Срок ввода секции в эксплуатацию поставлен на осовании косвенных свидетельств посетителей форума Domik.ua. Документ, подтверждающий ввод в эксплуатацию секции 3 не обнаружен на портале ГАСИ.

Сертифікати про здачу

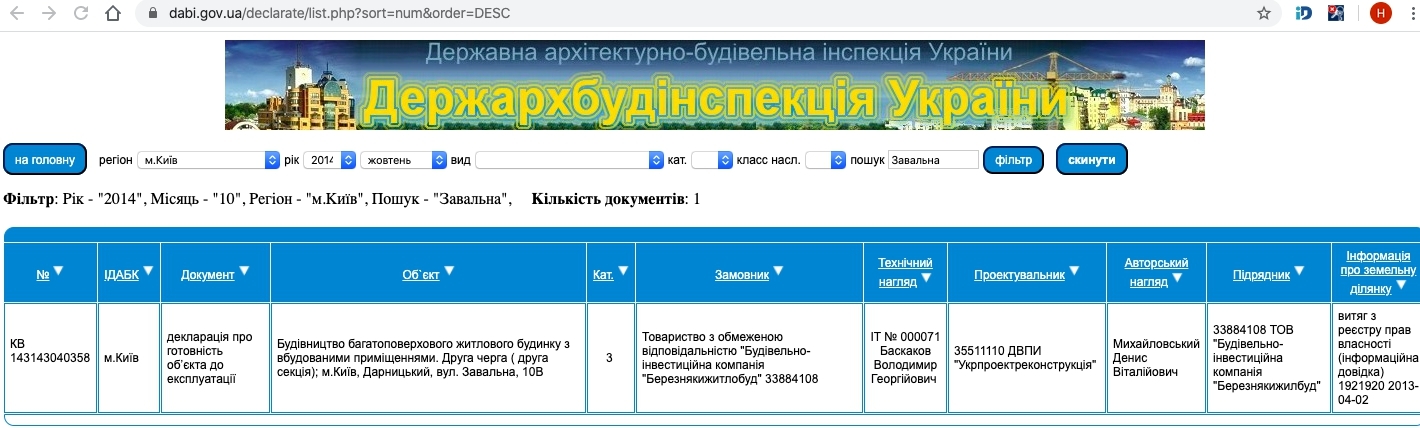

Сертифікат про готовність Секция 1, ЖК Status Grad
Сертифікат про готовність Секция 1

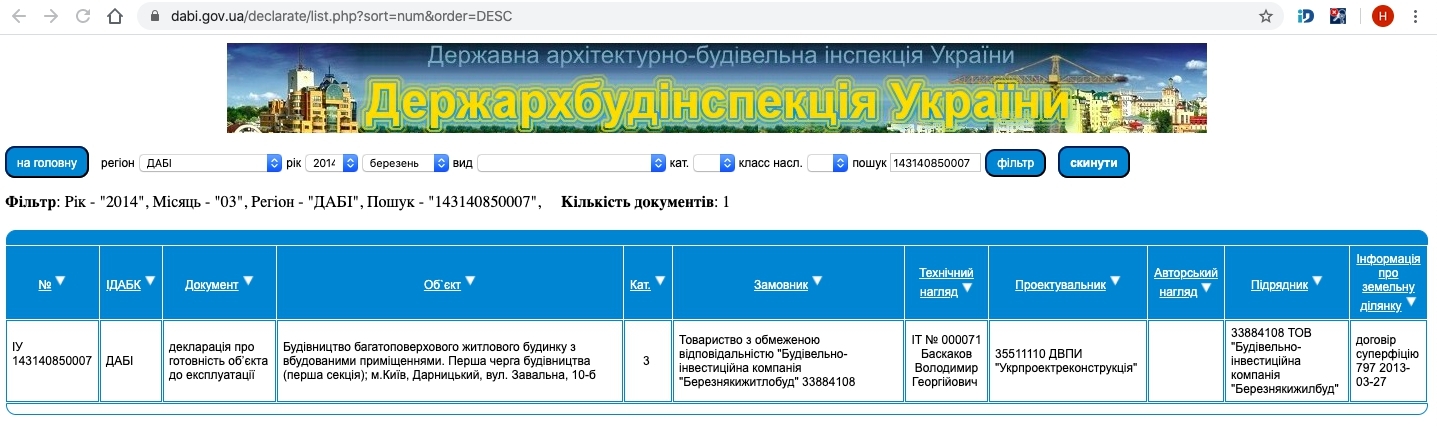

Сертифікат про готовність Секция 1, ЖК Status Grad
Сертифікат про готовність Секция 1
Сертифікат про готовність Секция 2, ЖК Status Grad
Сертифікат про готовність Секция 2
Сертифікат про готовність Секция 3, ЖК Status Grad
Сертифікат про готовність Секция 3
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
+34624407828xxxx
Корисно всім, хто хоче купити квартиру в новобудові
Корисно всім, хто хоче купити квартиру в новобудові
Канал про новобудови Києва та області від Domik.ua і Bild.ua познайомить вас з сучасним житлом.
  • Акції, знижки, подарунки
  • Старти продажів нових комплексів
  • Огляди цікавих проєктів
  • Індекс надійності новобудови
Перейти в канал
