ЖК Вільне Місто: термін здачі і хід будівництва
- Загальне
- Планування
- Відгуки
- Термін здачі
Індекс надійності новобудови
60з 216
Перевірено 04.09.2019
| Назва елемента ЖК | Обіцяний квартал | Обіцяний рік | Затримка здачі | Здали квартал | Здали рік | Дата останнього запису |
|---|---|---|---|---|---|---|
| Дом 1 | 4 | 2018 | Зданий. Затримка 20 місяців | 3 | 2020 | 31.01.2022 |
| Дом 2 | 4 | 2018 | Зданий. Затримка 29 місяців | 2 | 2021 | 09.04.2021 |
| Дом 3 | 1 | 2020 | Зданий. Затримка 14 місяців | 2 | 2021 | 09.06.2021 |
| Дом 4 | 1 | 2023 | Затримка 30 місяців | 31.01.2022 | ||
| Дом 5 | 1 | 2021 | Зданий. Затримка 2 місяця | 2 | 2021 | 31.01.2022 |
| Дом 6 | 1 | 2022 | Затримка 42 місяця | 31.01.2022 | ||
| Дом 7 | 2 | 2022 | Затримка 39 місяців | 31.01.2022 |
Хід будівництва

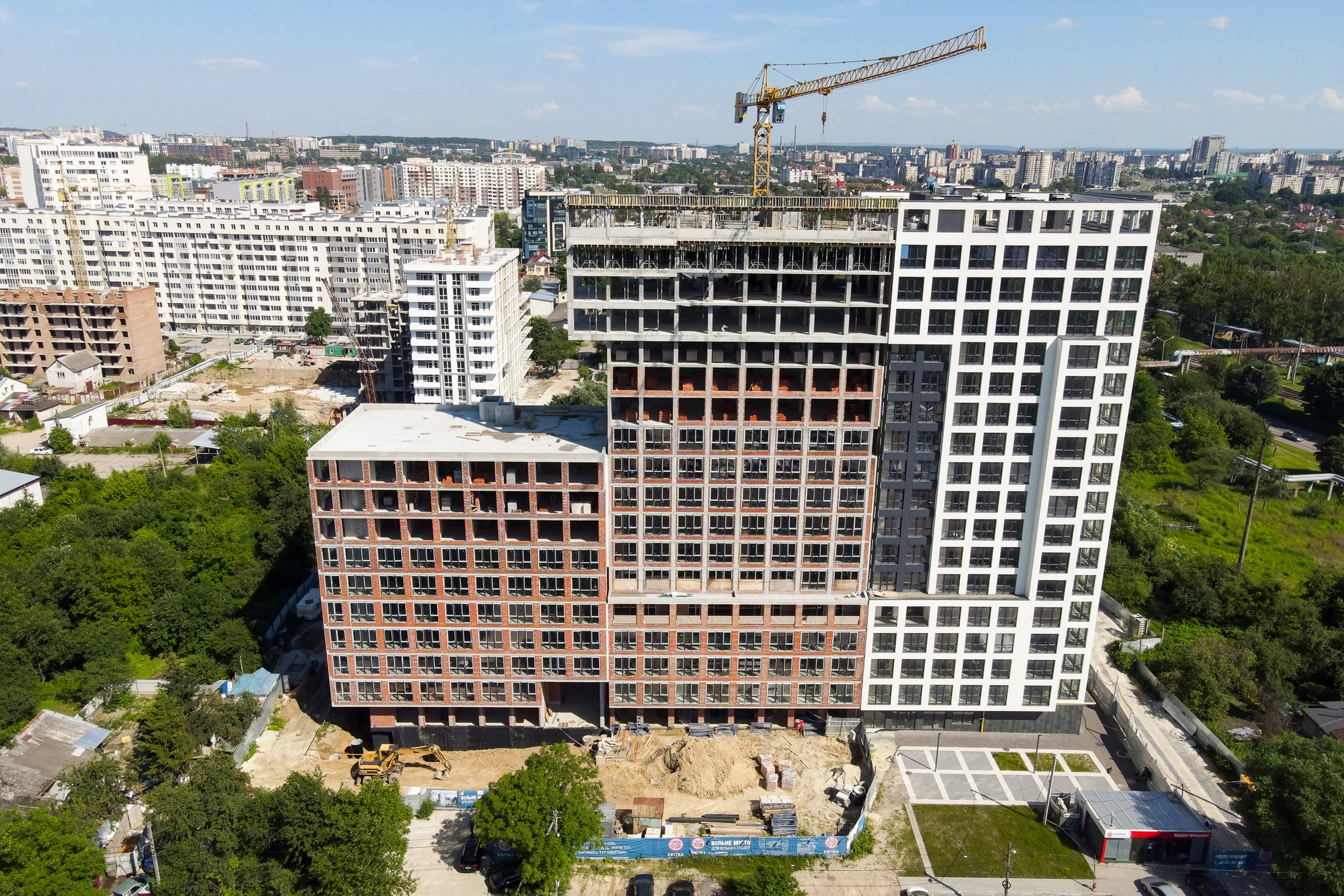

жовтень 2021

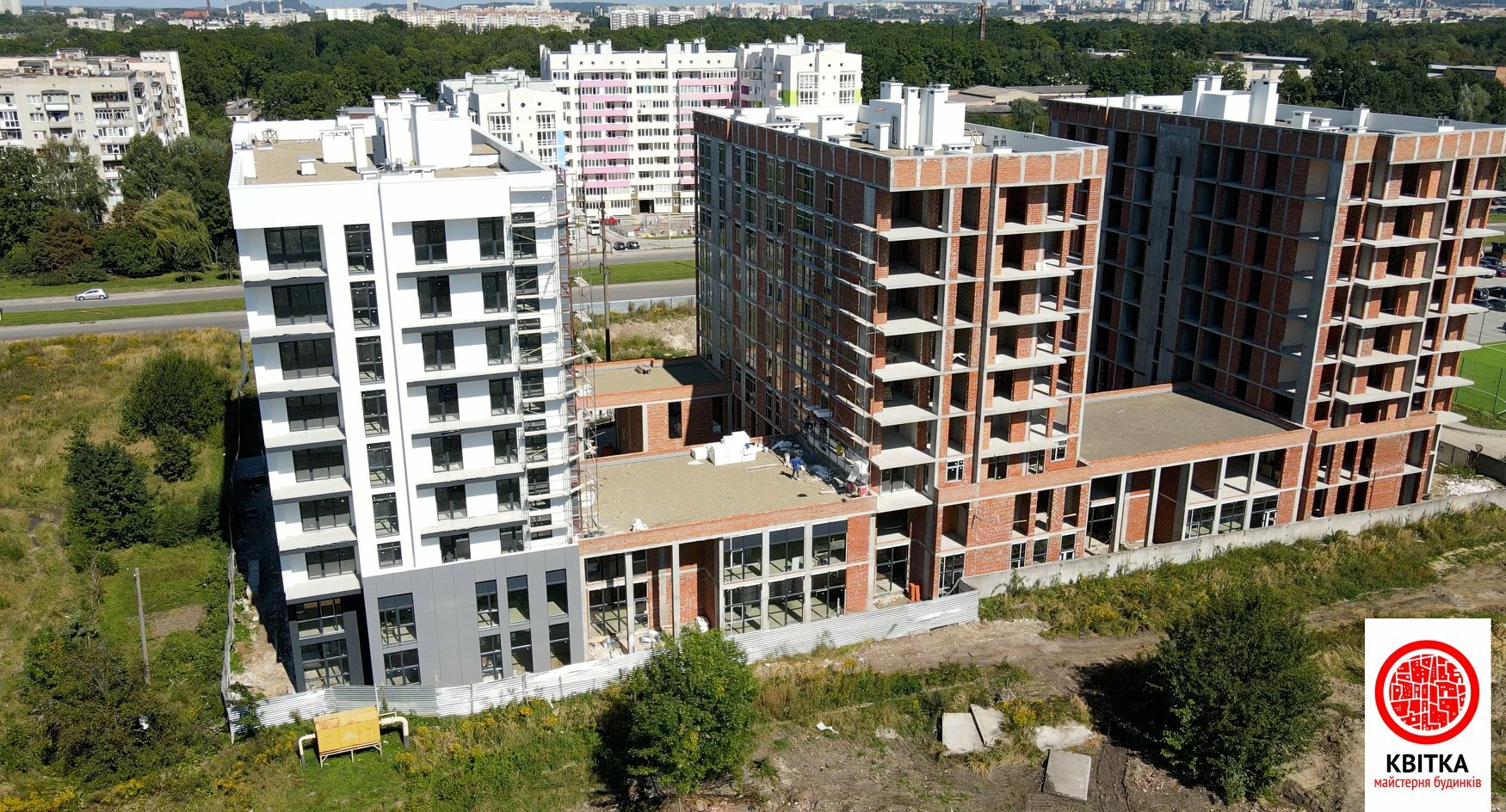

липень 2021

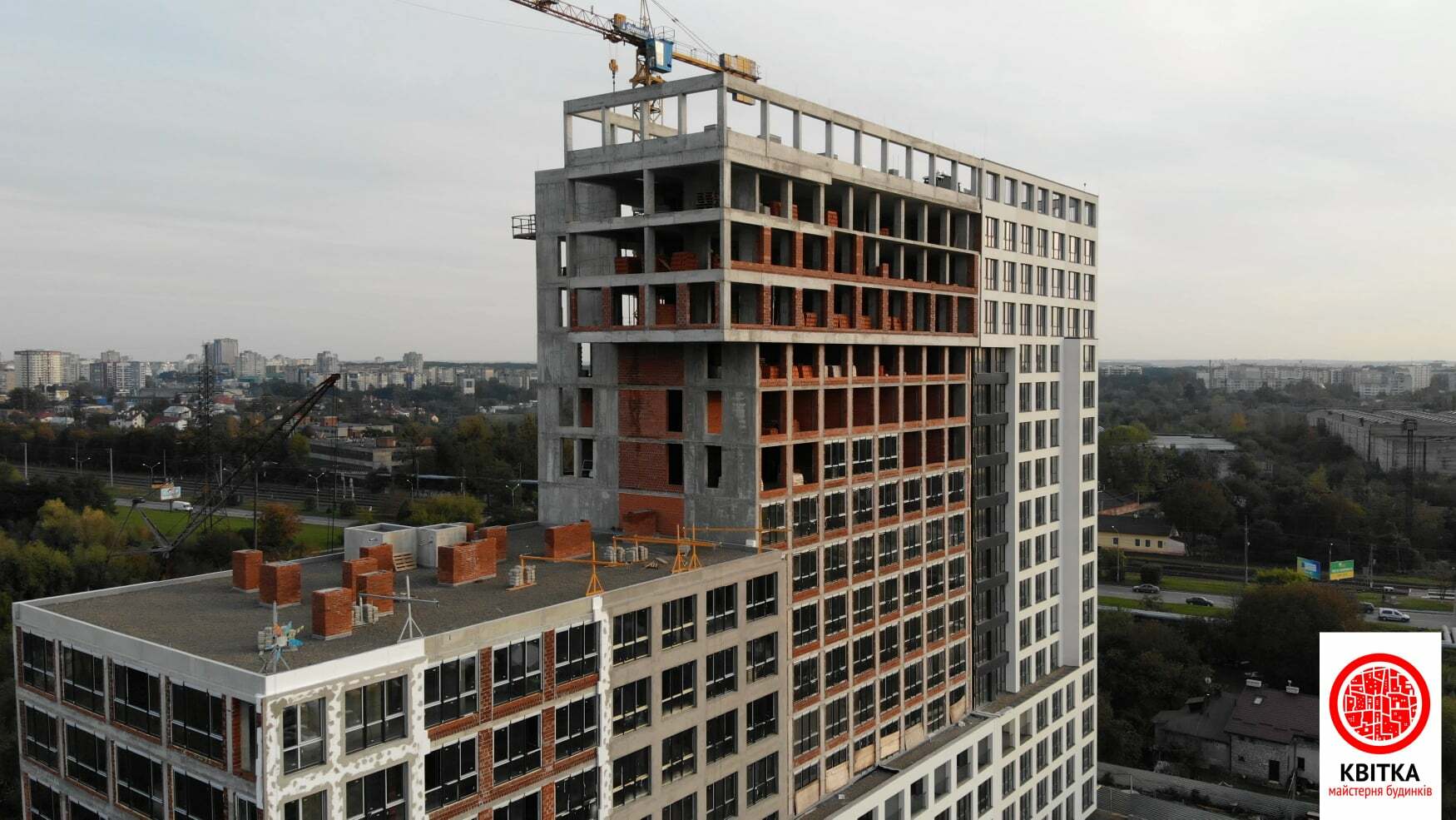

травень 2021
березень 2021
грудень 2020
жовтень 2020
жовтень 2020
вересень 2020
червень 2020
Сертифікати про здачу

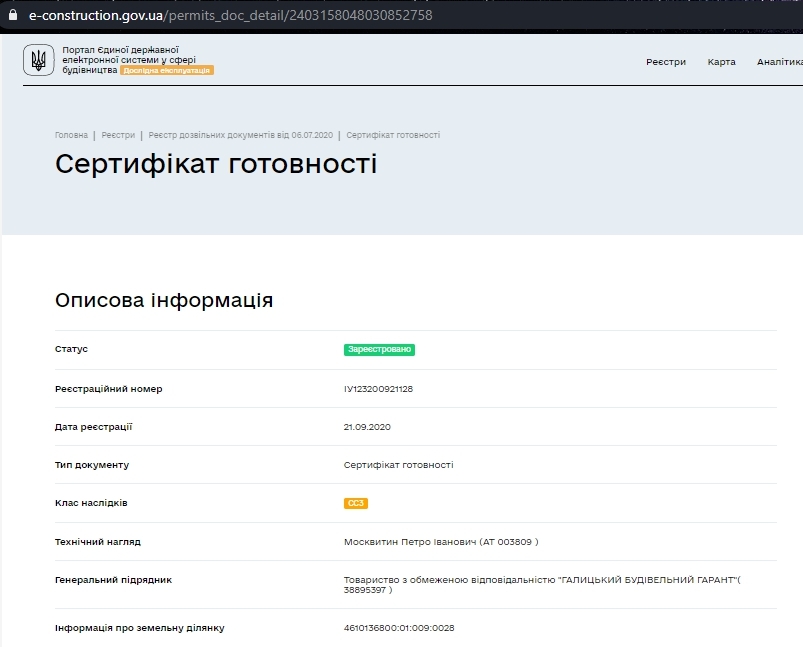

Сертифікат про готовність Дом 1

Сертифікат про готовність Дом 2

Сертифікат про готовність Дом 3

Сертифікат про готовність Дом 5
Запитати у Забудовника
Зв'язатися з відділом продажів ЖК Вільне Місто ви можете за телефоном:
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше

Коментарі експертів
Сертификат о готовности
Смотреть сертификат
Сертификат о готовности
Сертификат о готовности
