ЖК Яровиця Life: термін здачі і хід будівництва
- Загальне
- Планування
- Відгуки
- Термін здачі
Індекс надійності новобудови
109з 216
Перевірено 26.09.2019
Назва елемента ЖК | Обіцяний квартал | Обіцяний рік | Затримка здачі | Здали квартал | Здали рік | Дата останнього запису |
---|---|---|---|---|---|---|
1,2 секции | 4 | 2018 | Зданий. Затримка 26 місяців | 1 | 2021 | 26.01.2021 |
3 секция | 1 | 2021 | Зданий. Затримка 8 місяців | 4 | 2021 | 03.11.2021 |
4 секция | 4 | 2022 | Затримка 32 місяця | 24.02.2022 |

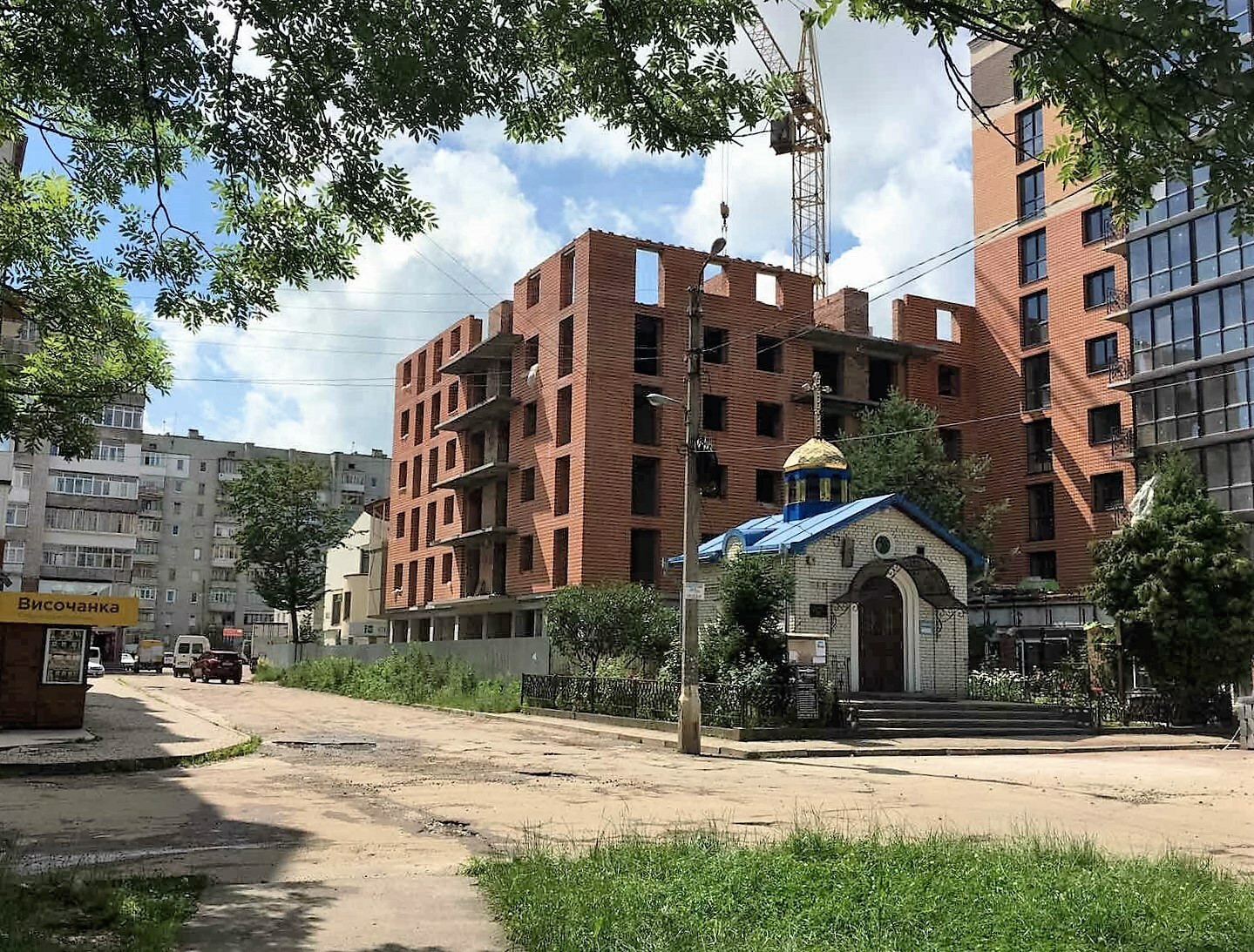

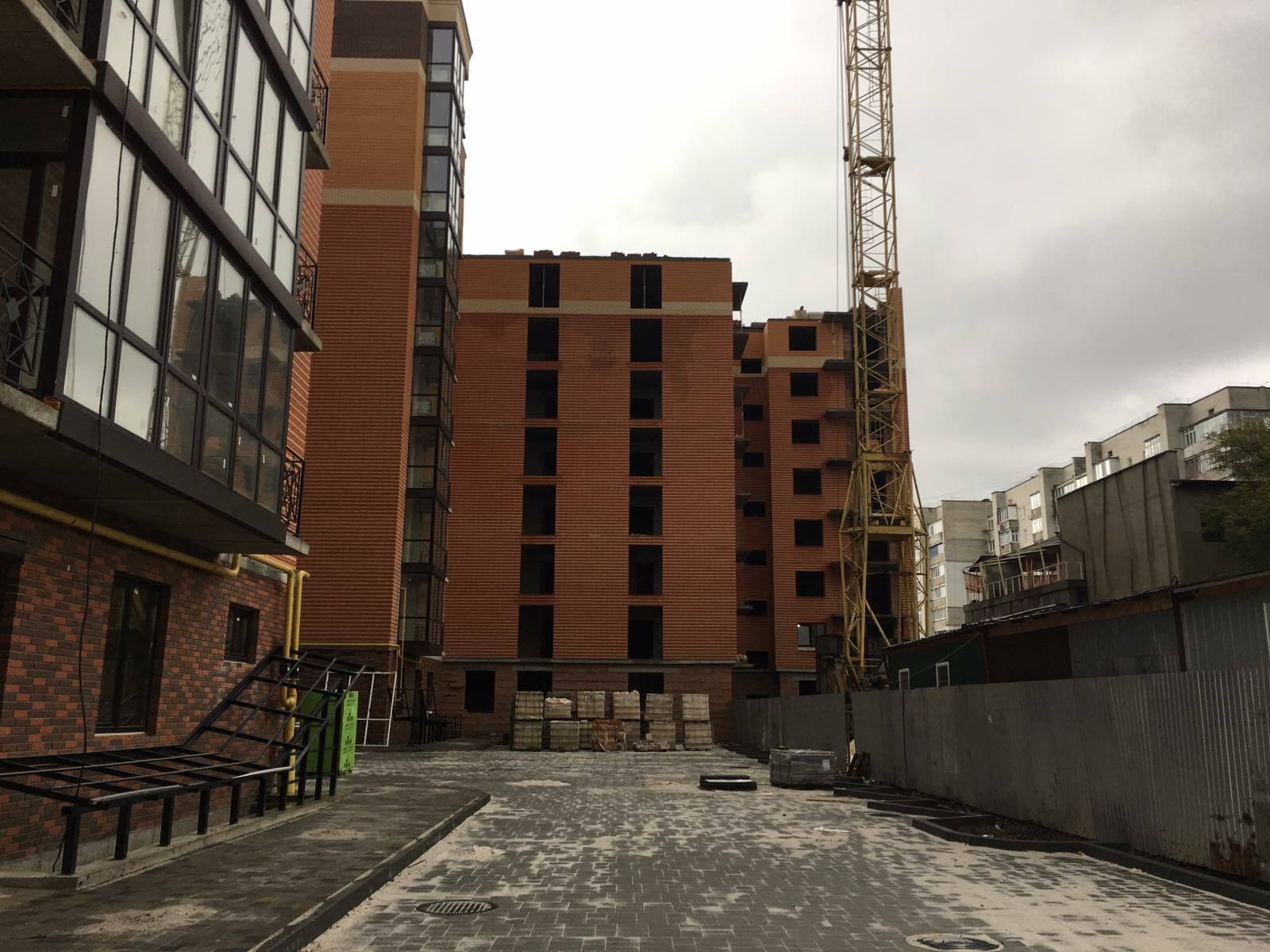

Хід будівництва
липень 2021
травень 2021
березень 2021
лютий 2021
грудень 2020
жовтень 2020
вересень 2020
липень 2020
травень 2020
Сертифікати про здачу

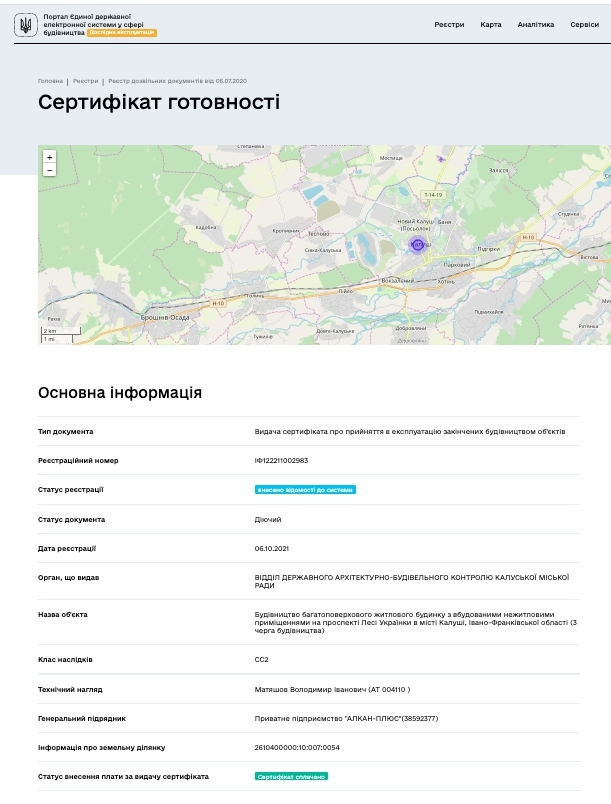

Сертифікат про готовність 1,2 секции

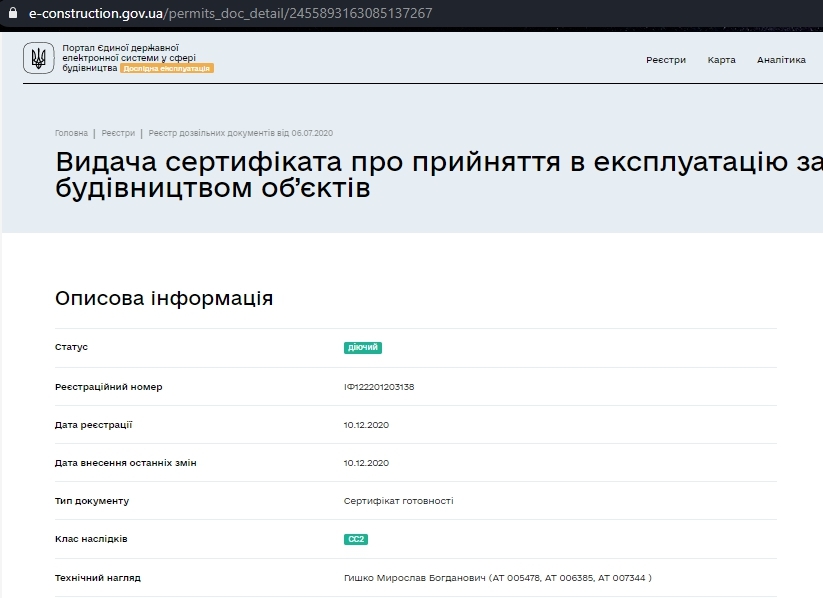

Сертифікат про готовність 3 секция
Запитати у Забудовника

Зв'язатися з відділом продажів ЖК Яровиця Life ви можете за телефоном:

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
Коментарі експертів
Сертификат о готовности
Смотреть сертификат
