ЖК Затишний квартал: термін здачі і хід будівництва
- Загальне
- Планування
- Нежитлові
- Відгуки
- Термін здачі
Індекс надійності новобудови
100з 220
Перевірено 26.02.2020
| Назва елемента ЖК | Обіцяний квартал | Обіцяний рік | Затримка здачі | Здали квартал | Здали рік | Дата останнього запису |
|---|---|---|---|---|---|---|
| 18/4 | 3 | 2015 | Зданий вчасно | 3 | 2015 | 26.02.2020 |
| 18/5 | 4 | 2015 | Зданий вчасно | 4 | 2015 | 26.02.2020 |
| 18/1 | 1 | 2016 | Зданий вчасно | 1 | 2016 | 26.02.2020 |
| 18/2 | 3 | 2016 | Зданий вчасно | 3 | 2016 | 26.02.2020 |
| 18/3 | 3 | 2016 | Зданий вчасно | 3 | 2016 | 26.02.2020 |
| 18/6-18/7 | 3 | 2017 | Зданий. Затримка 8 місяців | 2 | 2018 | 26.02.2020 |
| 18/8-18/9 | 4 | 2017 | Зданий. Затримка 8 місяців | 3 | 2018 | 26.02.2020 |
| 20/1 | 4 | 2017 | Зданий. Затримка 20 місяців | 3 | 2019 | 26.02.2020 |
| 20/2 | 4 | 2017 | Зданий. Затримка 20 місяців | 3 | 2019 | 26.02.2020 |
| 20/3 | 4 | 2017 | Зданий. Затримка 20 місяців | 3 | 2019 | 26.02.2020 |
| 20/4 | 2 | 2018 | Зданий. Затримка 29 місяців | 4 | 2020 | 29.10.2020 |
| 20/5 | 2 | 2018 | Зданий. Затримка 29 місяців | 4 | 2020 | 29.10.2020 |
| 20/6 | 1 | 2019 | Зданий. Затримка 20 місяців | 4 | 2020 | 29.10.2020 |
| 20/7 | 1 | 2019 | Зданий. Затримка 20 місяців | 4 | 2020 | 29.10.2020 |
| 20/8 | 4 | 2019 | Зданий. Затримка 11 місяців | 4 | 2020 | 29.10.2020 |
| 20/9 | 4 | 2019 | Зданий. Затримка 11 місяців | 4 | 2020 | 29.10.2020 |
| 22/1-22/2 | 3 | 2018 | Зданий. Затримка 20 місяців | 2 | 2020 | 29.10.2020 |
| 24/1-24/2 | 1 | 2019 | Зданий. Затримка 14 місяців | 2 | 2020 | 29.10.2020 |
| 26 | 4 | 2019 | Зданий. Затримка 5 місяців | 2 | 2020 | 29.10.2020 |
| 28 | 1 | 2021 | Затримка 56 місяців | 05.03.2021 | ||
| 20/10 | 29.10.2020 |

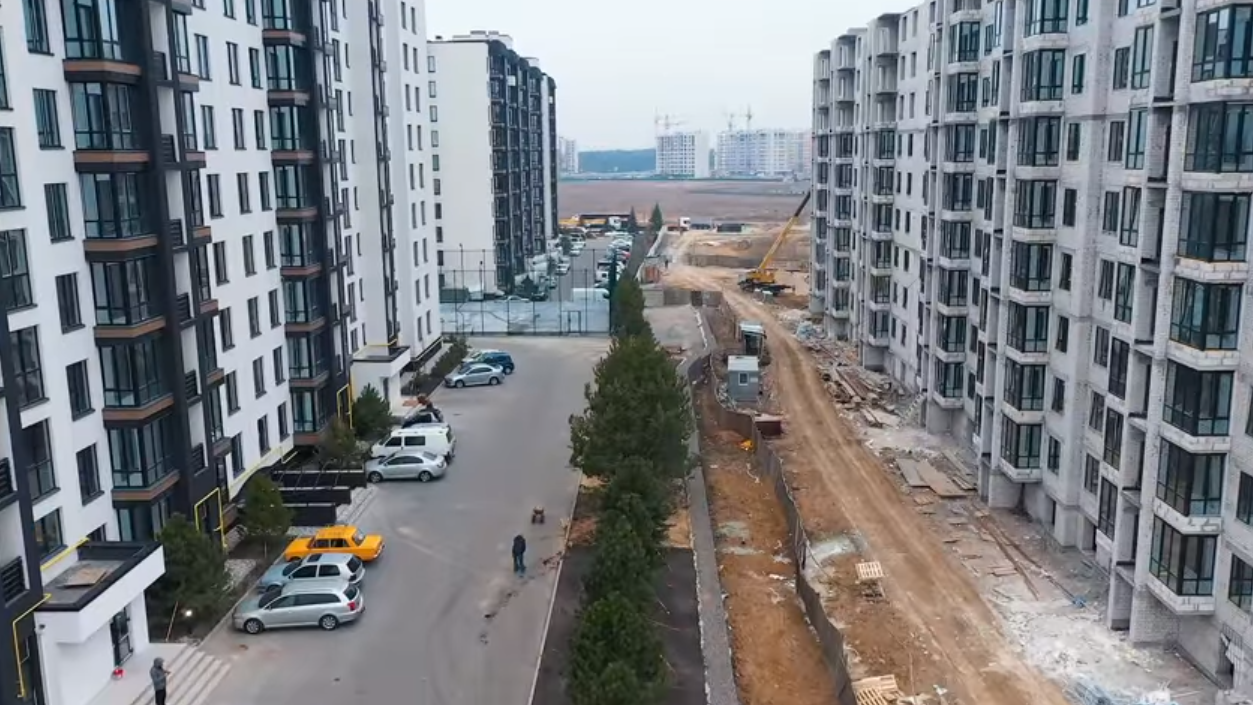

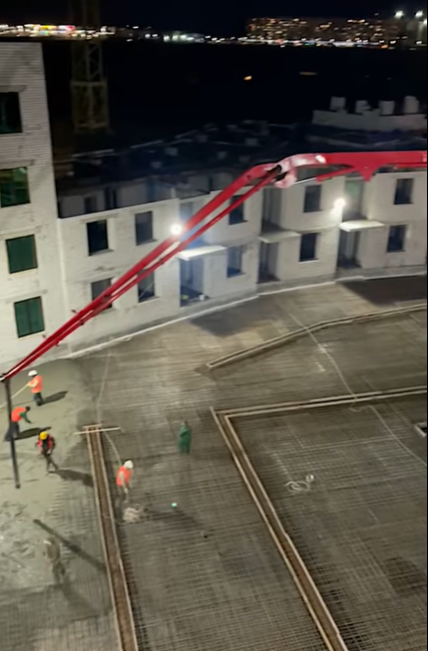

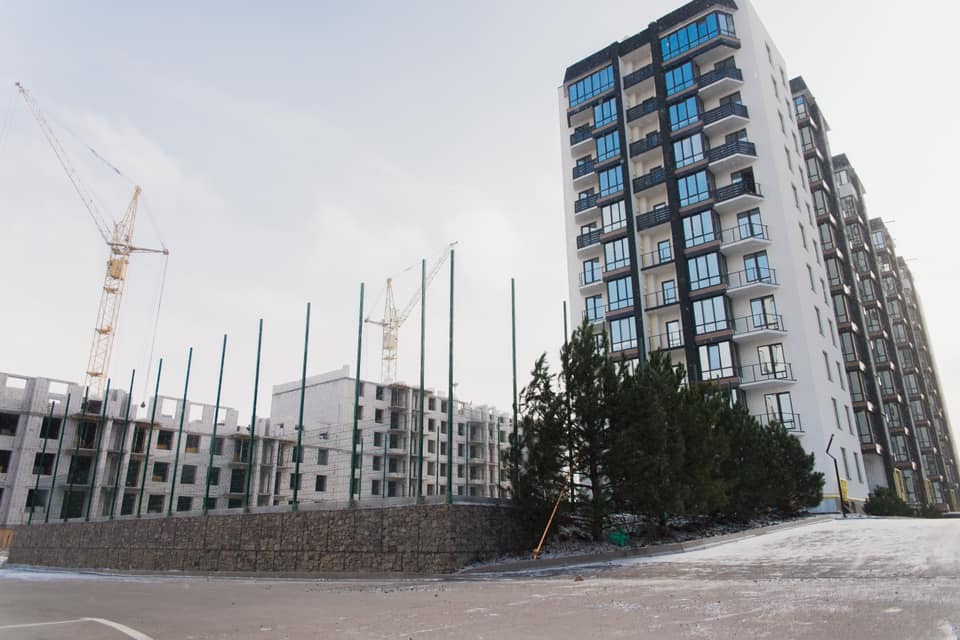

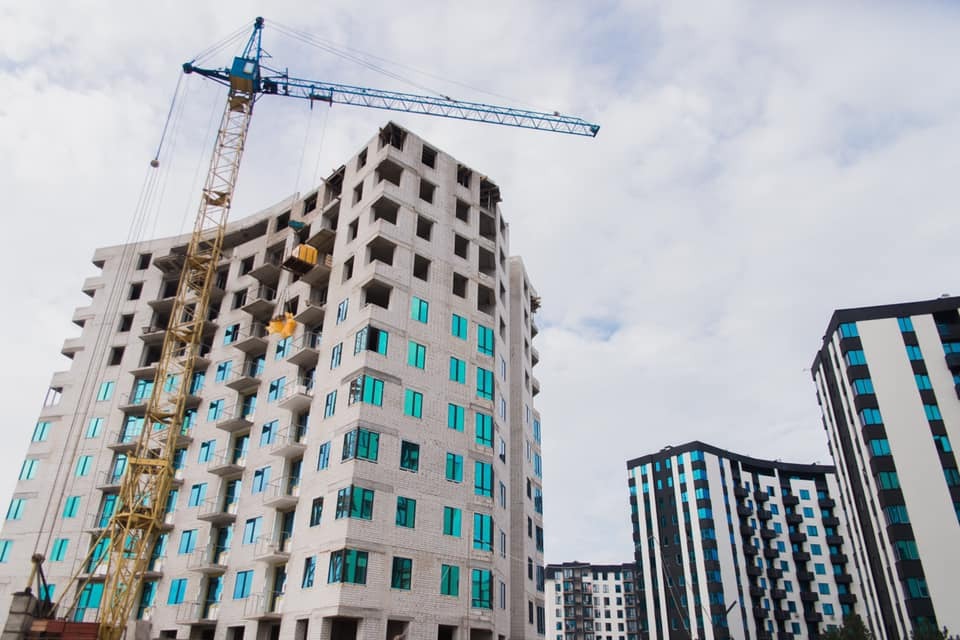

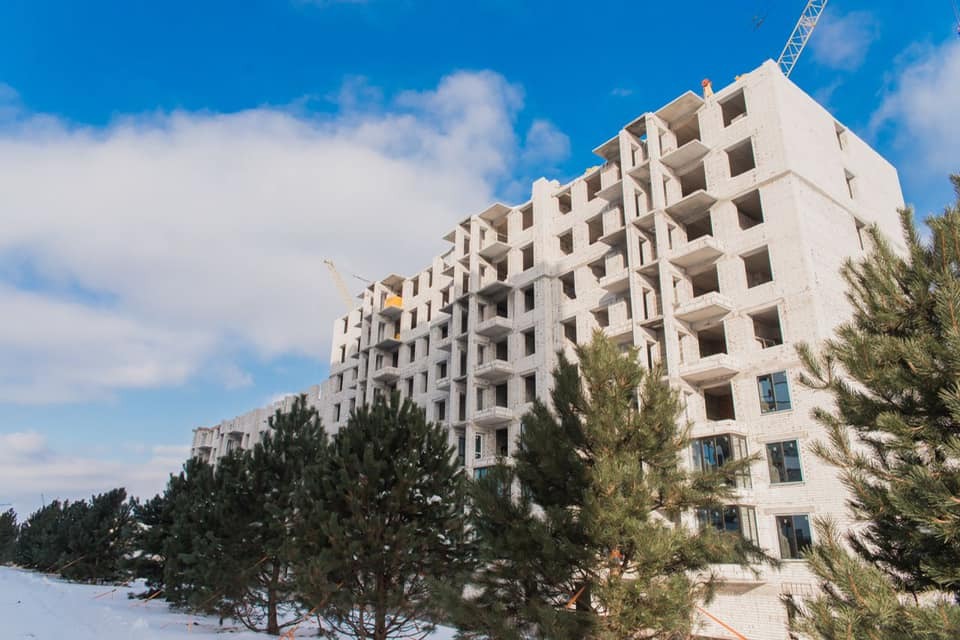

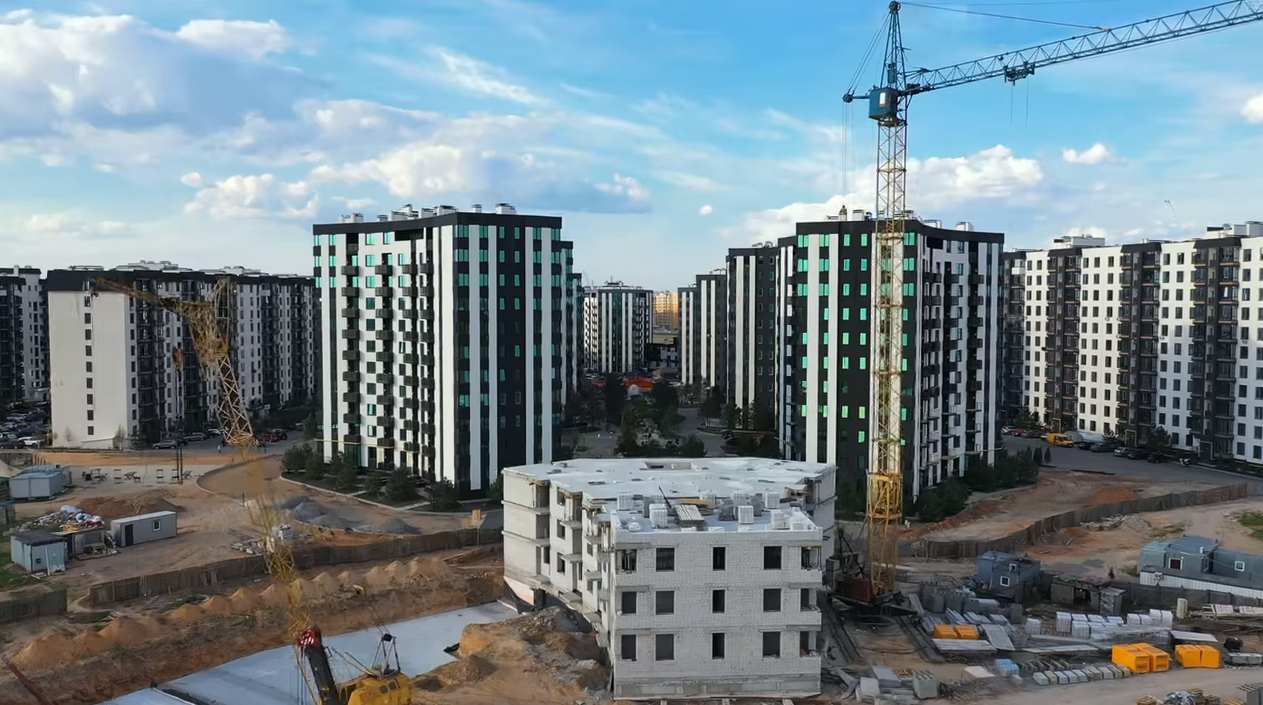

Хід будівництва
грудень 2021
листопад 2021
жовтень 2021
вересень 2021
травень 2021
квітень 2021
лютий 2021
грудень 2020
жовтень 2020
Сертифікати про здачу

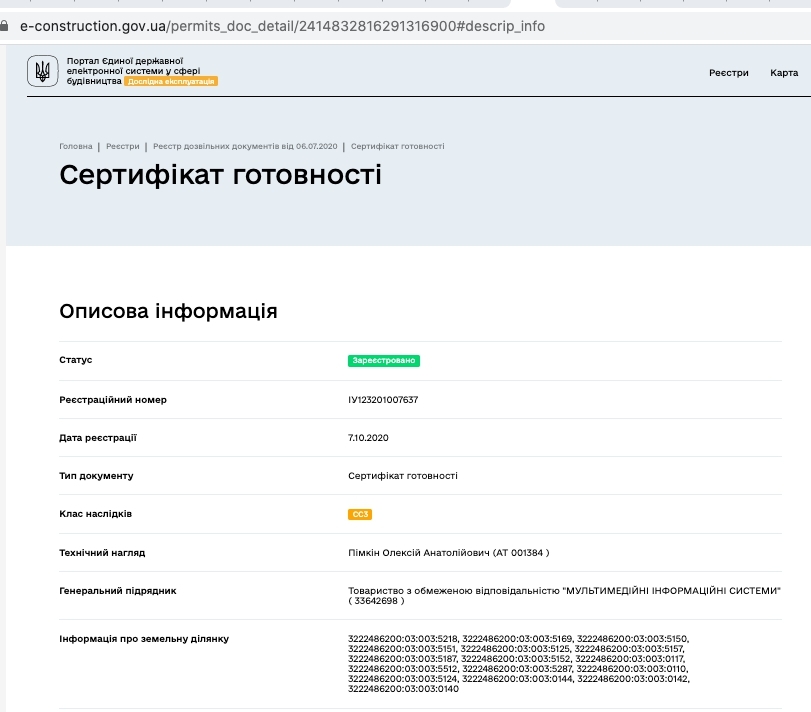

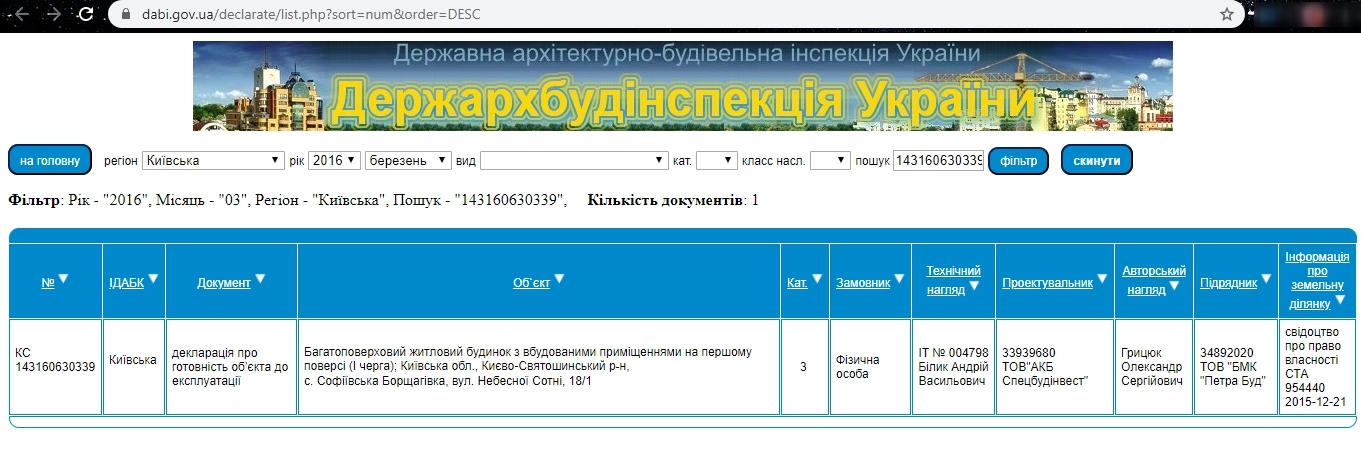

Сертифікат про готовність 18/4

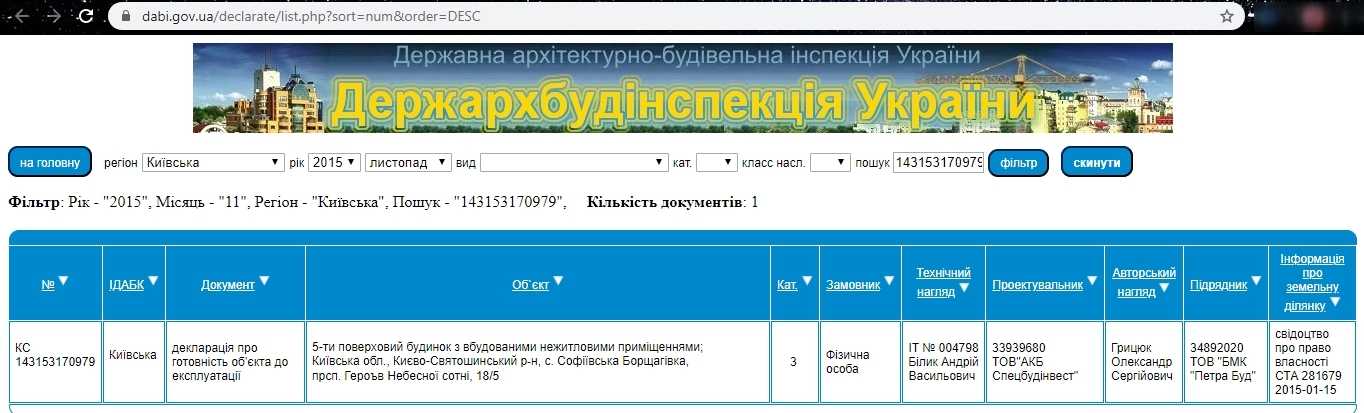

Сертифікат про готовність 18/5
Сертифікат про готовність 18/1

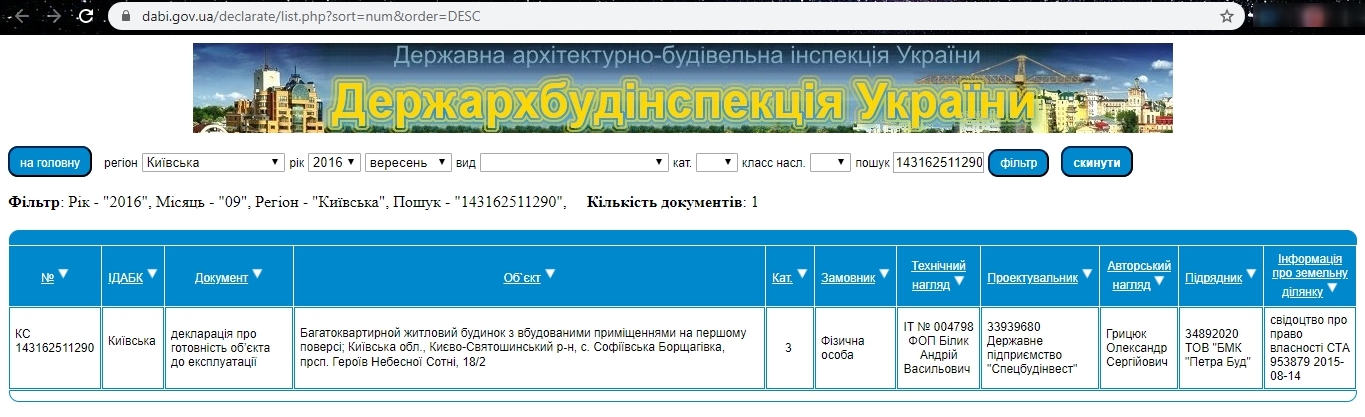

Сертифікат про готовність 18/2

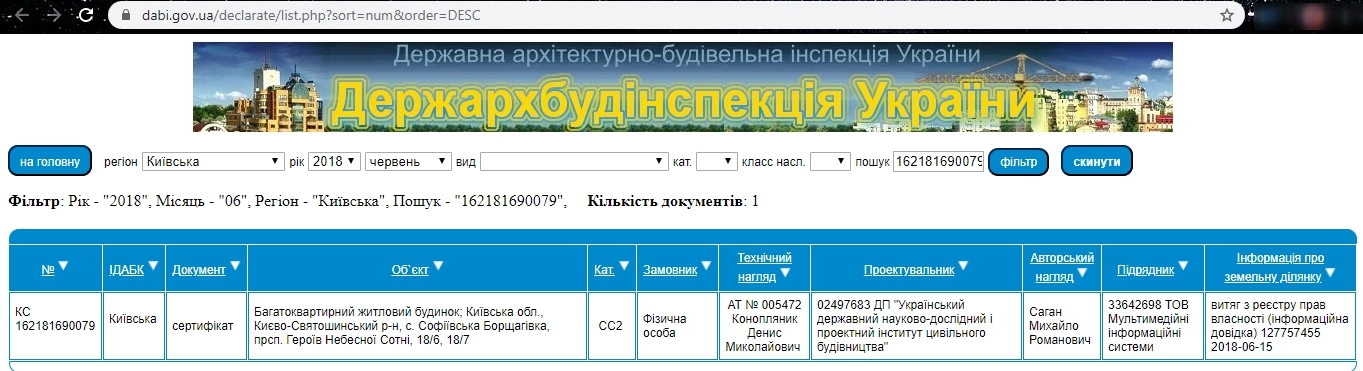

Сертифікат про готовність 18/3
Сертифікат про готовність 18/6-18/7

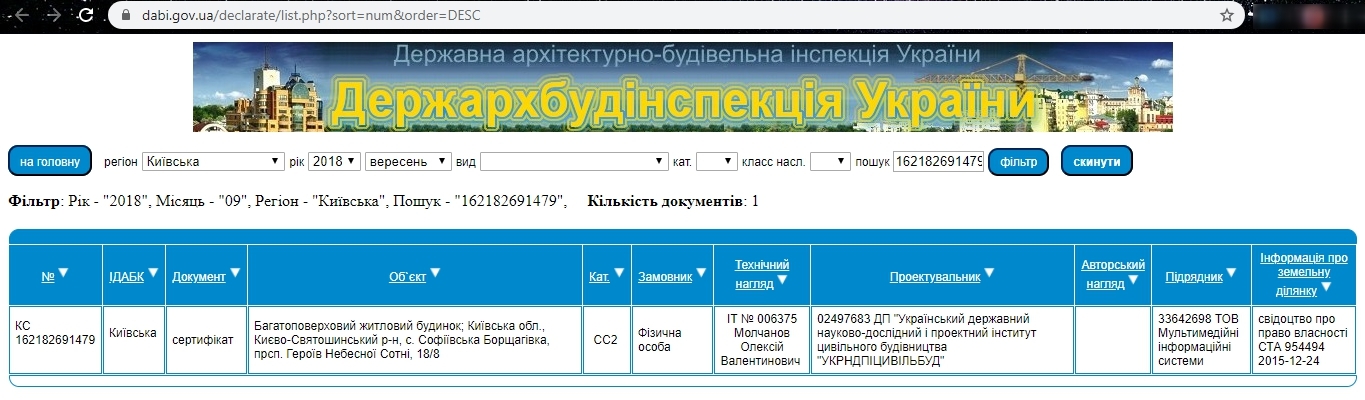

Сертифікат про готовність 18/8-18/9
Сертифікат про готовність 18/8-18/9

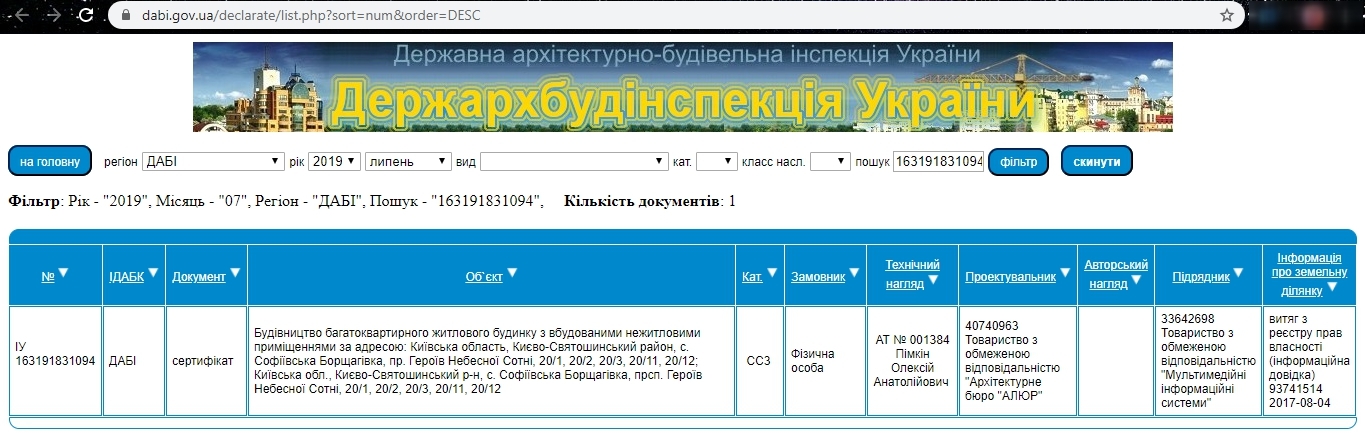

Сертифікат про готовність 20/1

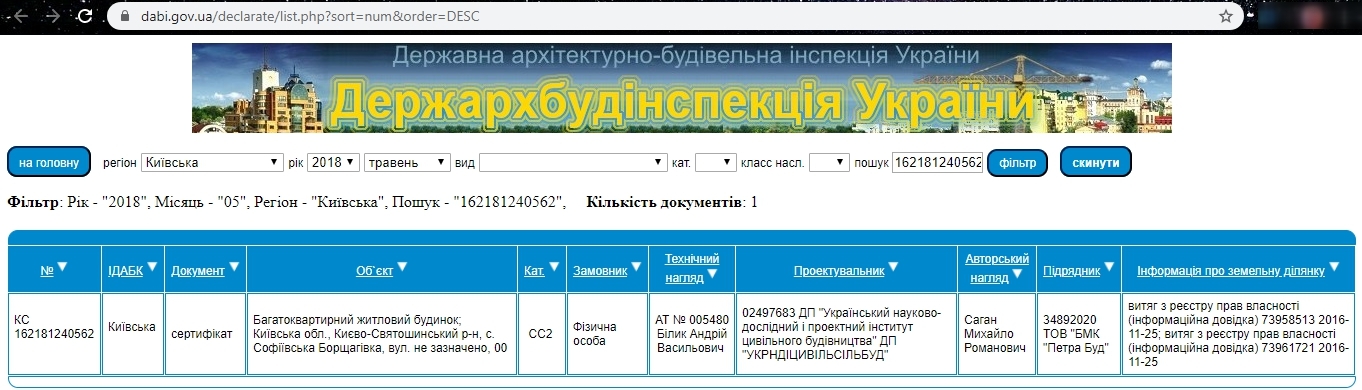

Сертифікат про готовність 20/4
Сертифікат про готовність 20/5
Сертифікат про готовність 20/6
Сертифікат про готовність 20/7
Сертифікат про готовність 20/8
Сертифікат про готовність 20/9
Сертифікат про готовність 22/1-22/2
Сертифікат про готовність 24/1-24/2
Сертифікат про готовність 26
Варіанти придбання
Запитати у Забудовника
Зв'язатися з відділом продажів ЖК Затишний квартал ви можете за телефоном:
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше

Коментарі експертів
Начало строительства.
