ЖК Династия: срок сдачи и ход строительства
- Общее
- Планировки
- Нежилые
- Отзывы
- Срок сдачи
Индекс надёжности новостройки
111из 216
Проверено 13.09.2020
Название элемента ЖК | Обещанный квартал | Обещанный год | Задержка сдачи | Сдали квартал | Сдали год | Дата последней записи |
---|---|---|---|---|---|---|
1 секция | 4 | 2020 | Сдан. Задержка 5 месяцев | 2 | 2021 | 22.02.2022 |
2 секция | 4 | 2020 | Сдан. Задержка 5 месяцев | 2 | 2021 | 06.01.2022 |
3 секция | 3 | 2022 | Задержка 35 месяцев | 22.02.2022 | ||
4 секция | 3 | 2022 | Задержка 35 месяцев | 06.01.2022 |

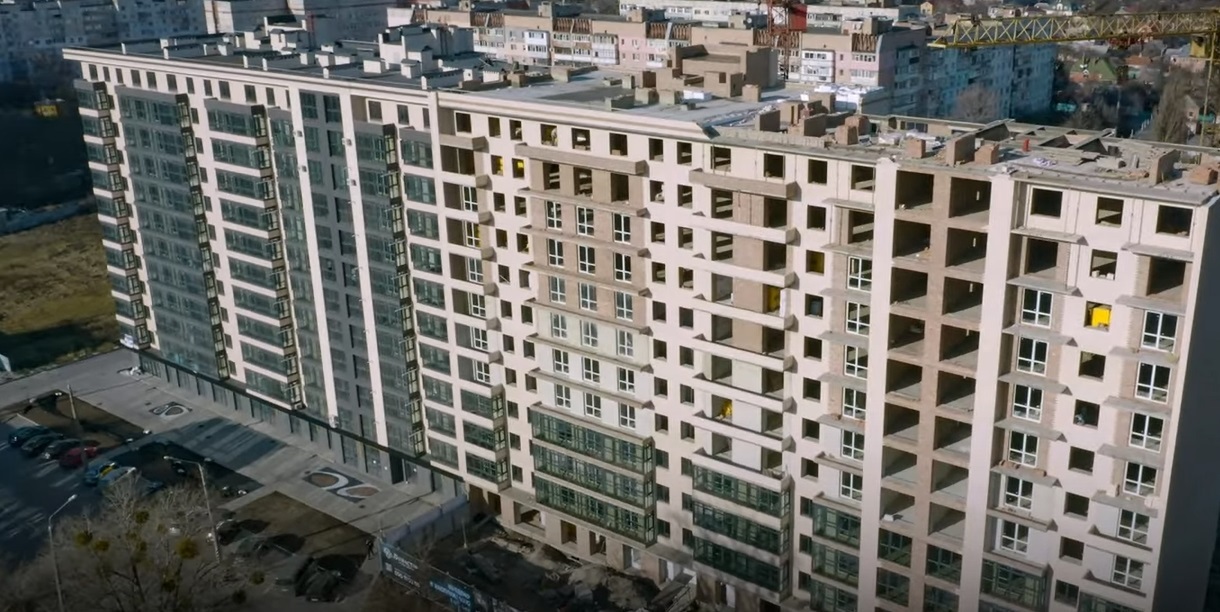

Ход строительства

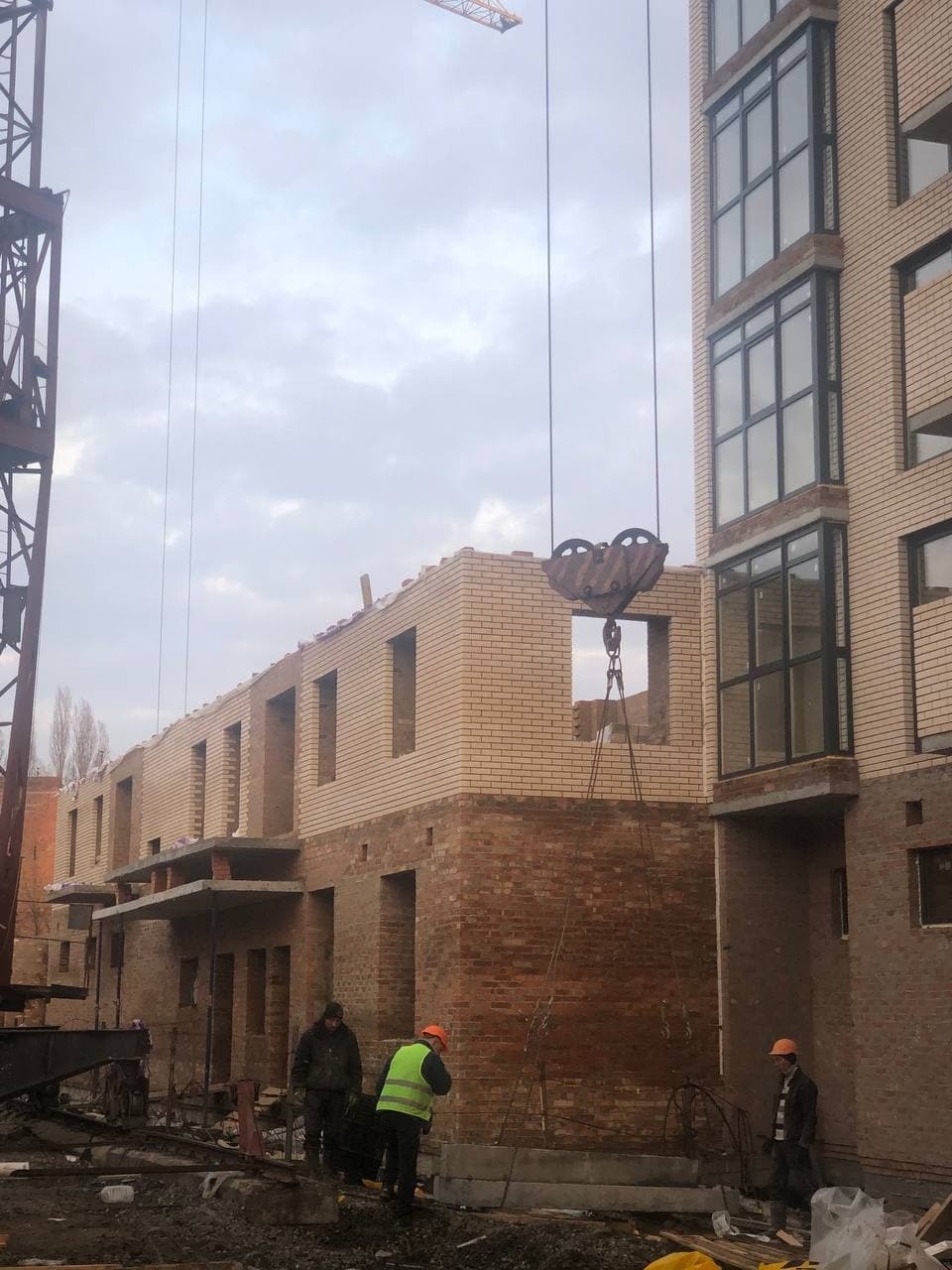

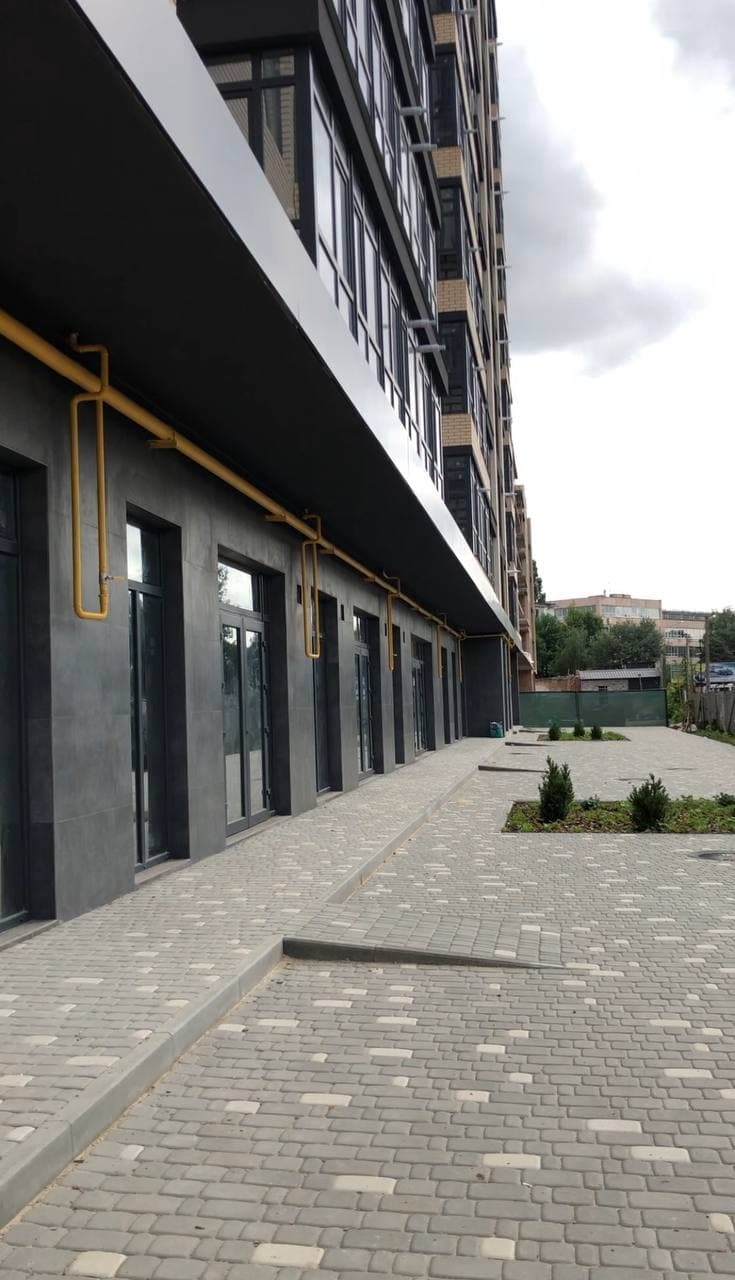

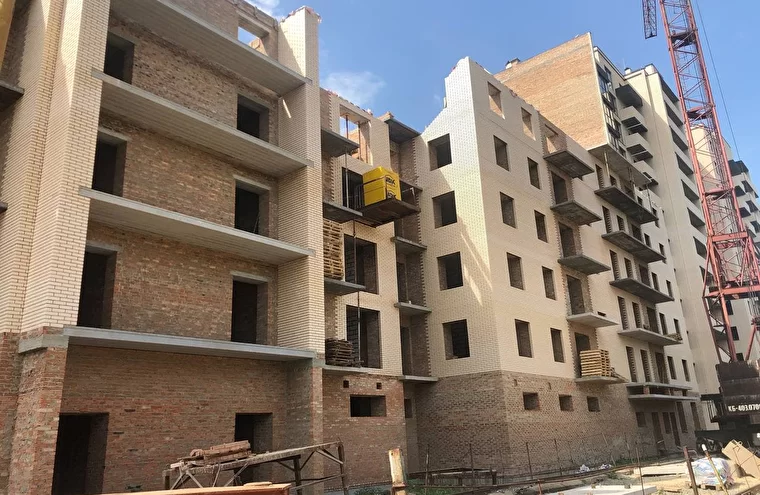

декабрь 2021
ноябрь 2021

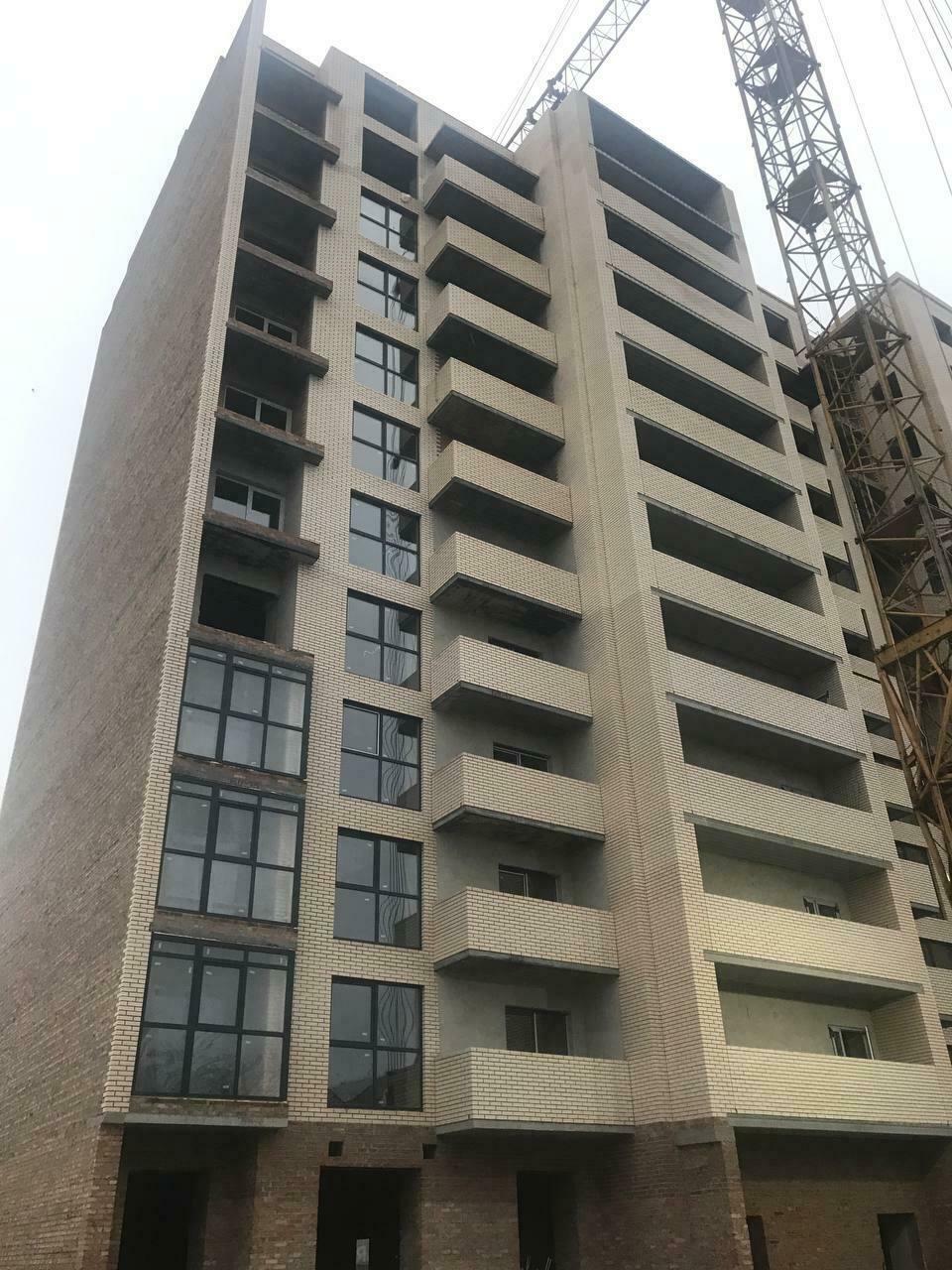

сентябрь 2021
июль 2021

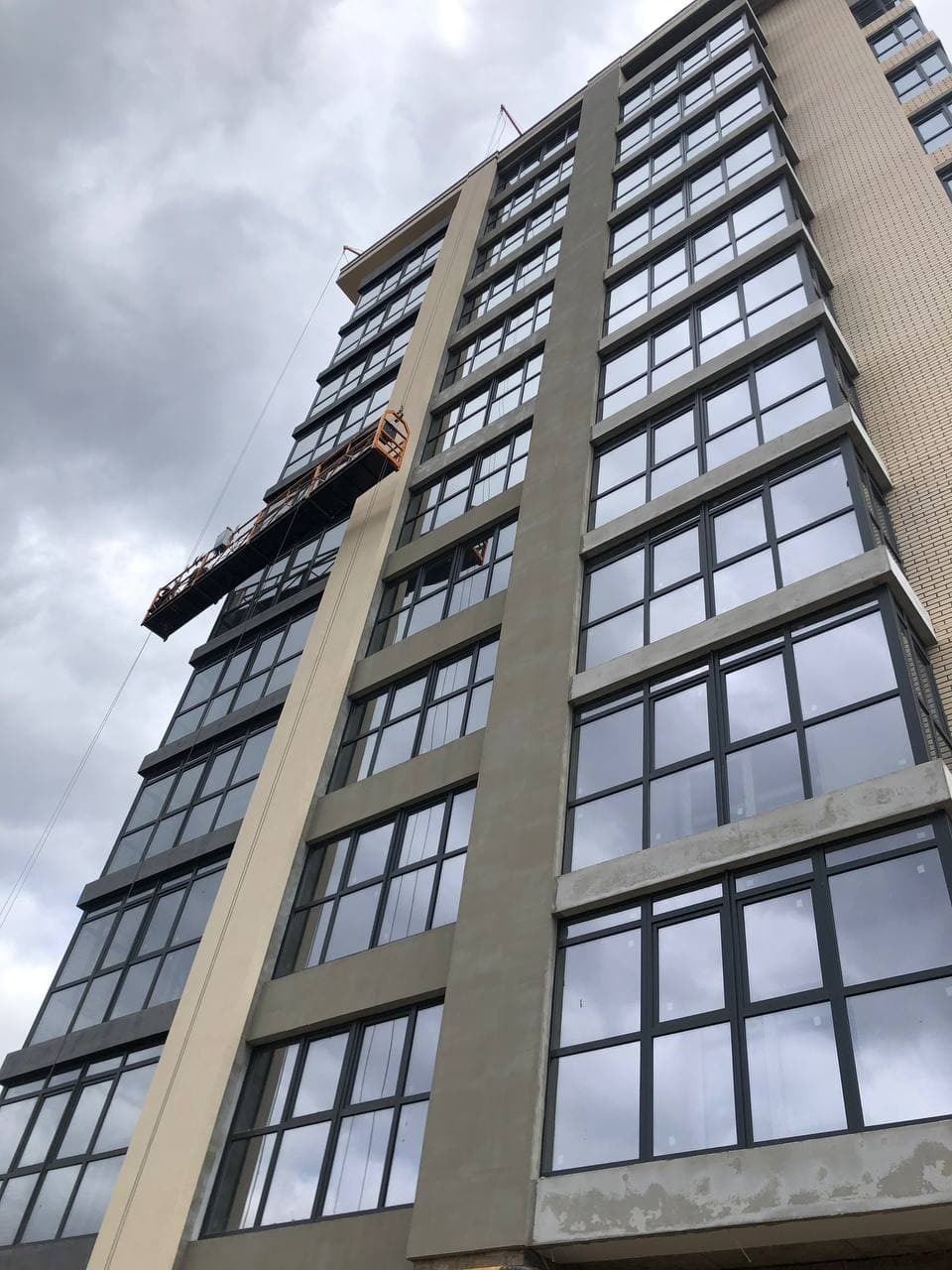

июнь 2021
май 2021

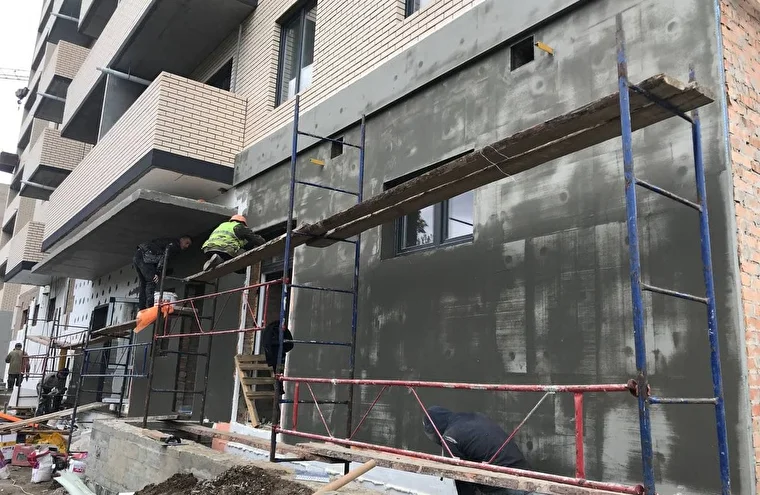

апрель 2021
март 2021

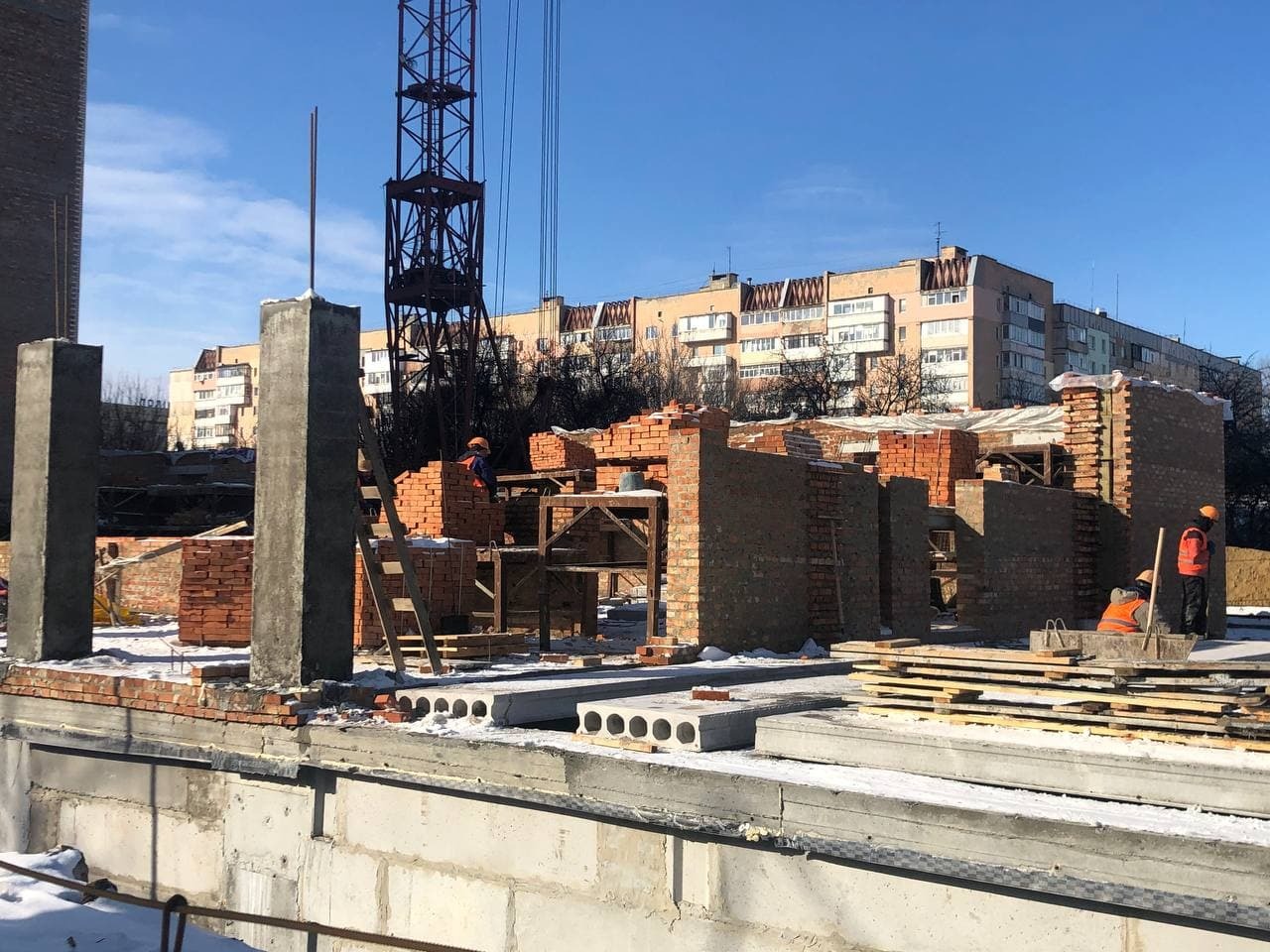

февраль 2021
Сертификаты о сдаче
Сертификат о готовности 1 секция
Сертификат о готовности 2 секция

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- Новостройки Украины
- Полтава
- ЖК Династия
- Срок сдачи
Комментарии экспертов

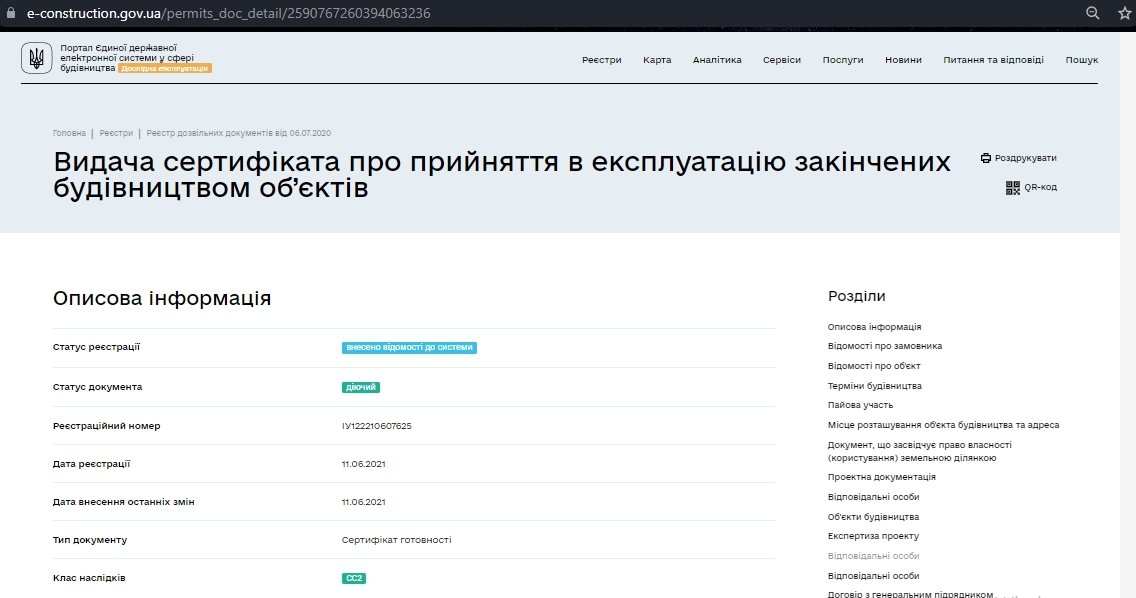

Сертификат о готовности
Сертификат о готовности
