ЖК Евромисто: срок сдачи и ход строительства
- Общее
- Планировки
- Отзывы
- Срок сдачи
Индекс надёжности новостройки
136из 220
Проверено 10.02.2022
Название элемента ЖК | Обещанный квартал | Обещанный год | Задержка сдачи | Сдали квартал | Сдали год | Дата последней записи |
---|---|---|---|---|---|---|
Жулянская, 1А | 4 | 2012 | Сдан в срок | 4 | 2012 | 12.11.2021 |
Жулянская, 1Б | 4 | 2013 | Сдан в срок | 4 | 2013 | 12.11.2021 |
Жулянская, 1В | 3 | 2014 | Сдан. Задержка 8 месяцев | 2 | 2015 | 12.11.2021 |
Жулянская, 1Г | 3 | 2014 | Сдан в срок | 3 | 2014 | 12.11.2021 |
Жулянская, 1Д | 1 | 2015 | Сдан в срок | 4 | 2014 | 12.11.2021 |
Жулянская, 2А | 4 | 2015 | Сдан. Задержка 11 месяцев | 4 | 2016 | 12.11.2021 |
Жулянская, 2Б | 4 | 2016 | Сдан в срок | 4 | 2016 | 12.11.2021 |
Жулянская, 2В | 4 | 2017 | Сдан в срок | 2 | 2017 | 12.11.2021 |
Жулянская, 2Г | 4 | 2017 | Сдан в срок | 2 | 2017 | 12.11.2021 |
Счастья, 1 | 2 | 2019 | Сдан в срок | 4 | 2018 | 12.11.2021 |
Счастья, 7 | 2 | 2021 | Сдан. Задержка 2 месяца | 3 | 2021 | 12.11.2021 |
Счастья, 7а | 3 | 2023 | Задержка 23 месяца | 12.11.2021 |

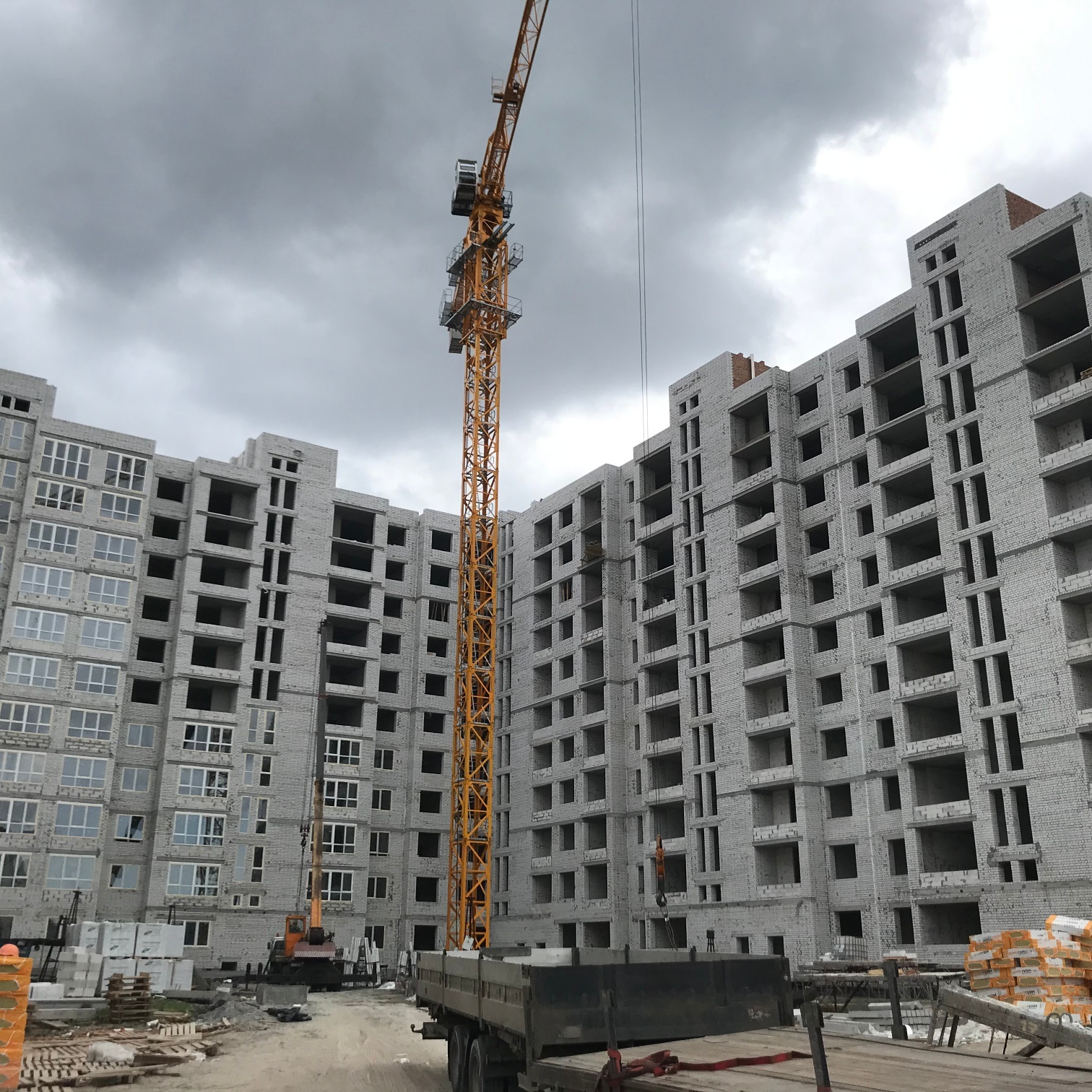

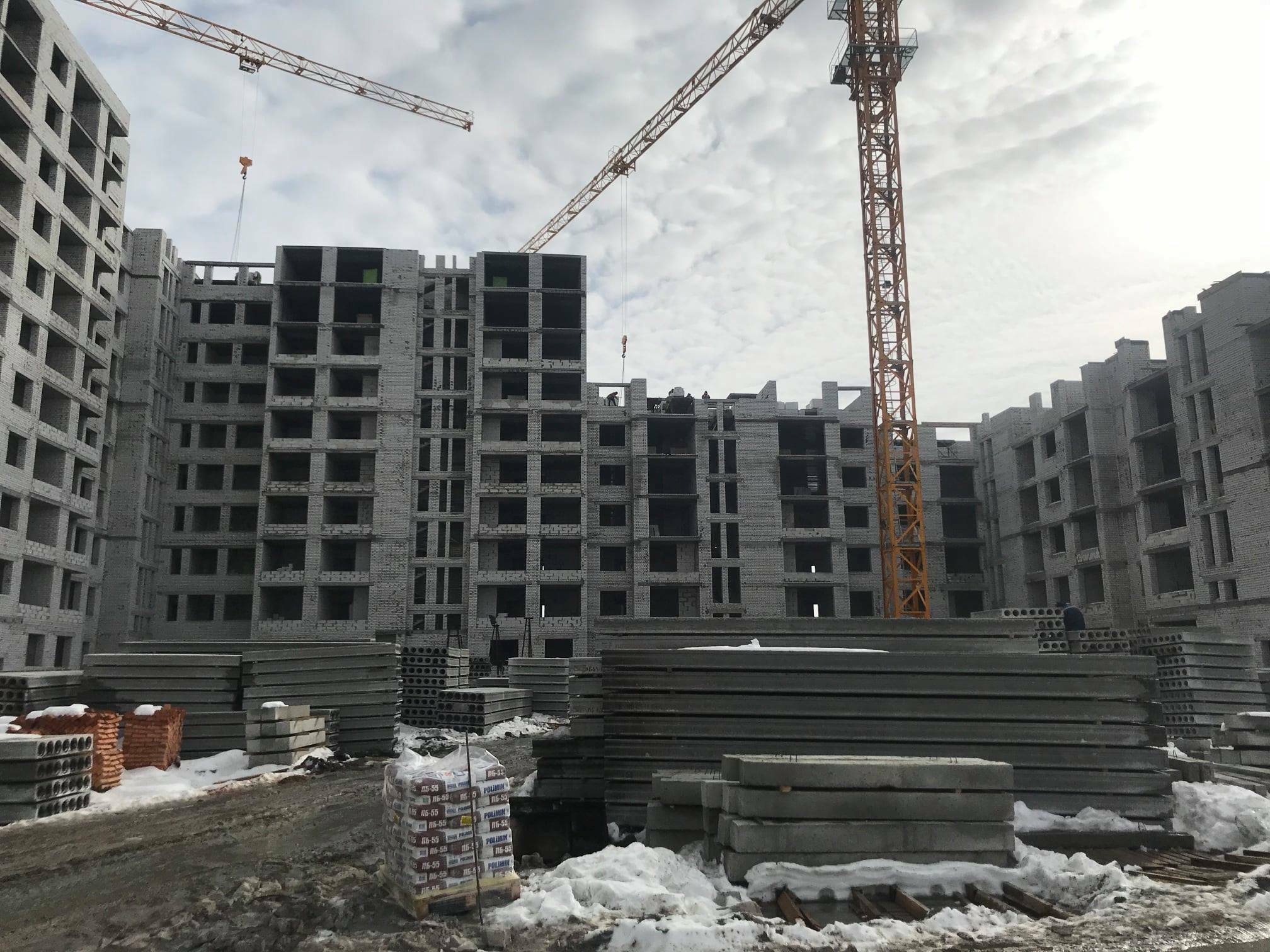

Ход строительства

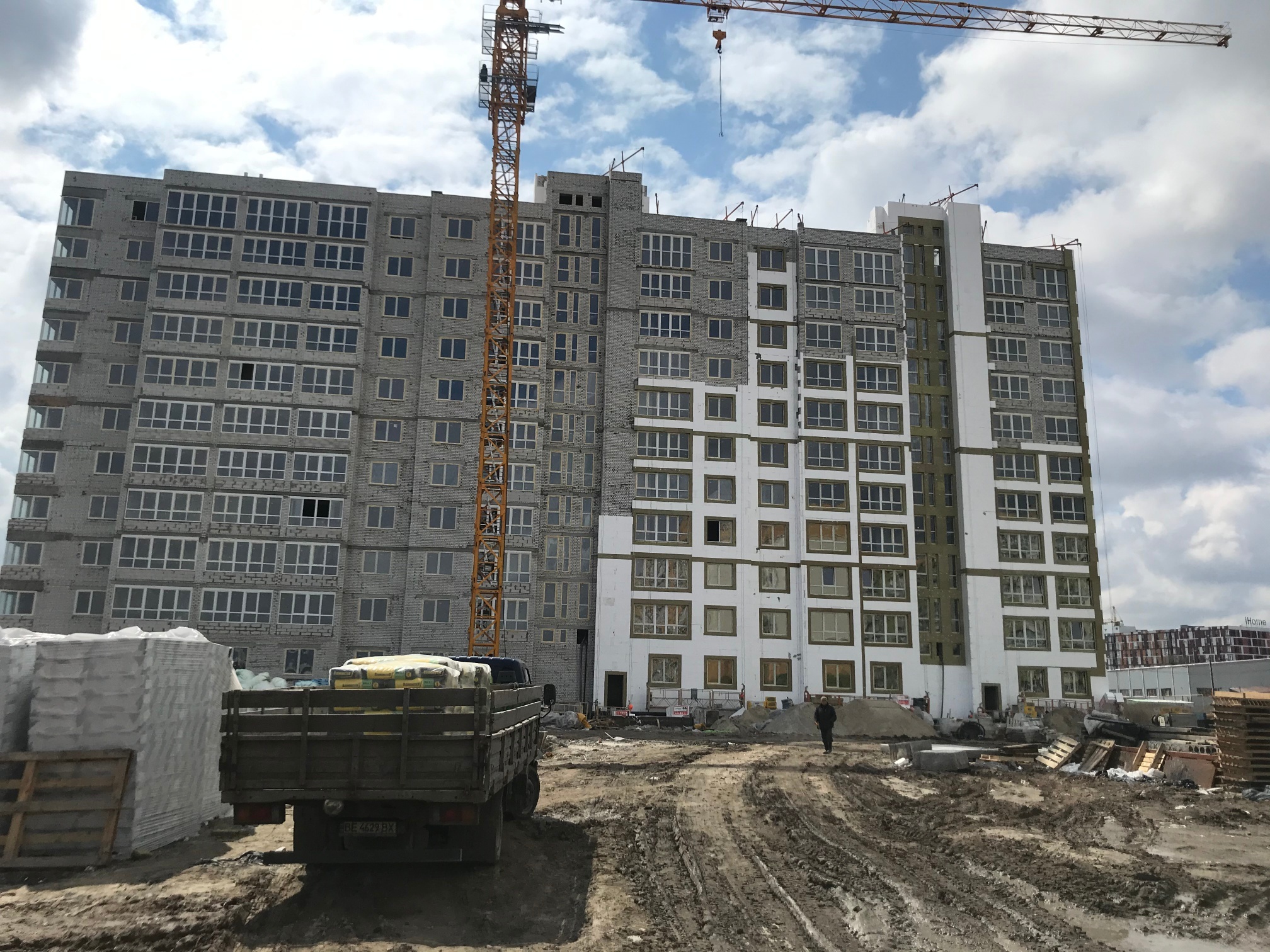

декабрь 2021
ноябрь 2021
сентябрь 2021
август 2021
июль 2021
июнь 2021
май 2021
апрель 2021
март 2021
Сертификаты о сдаче

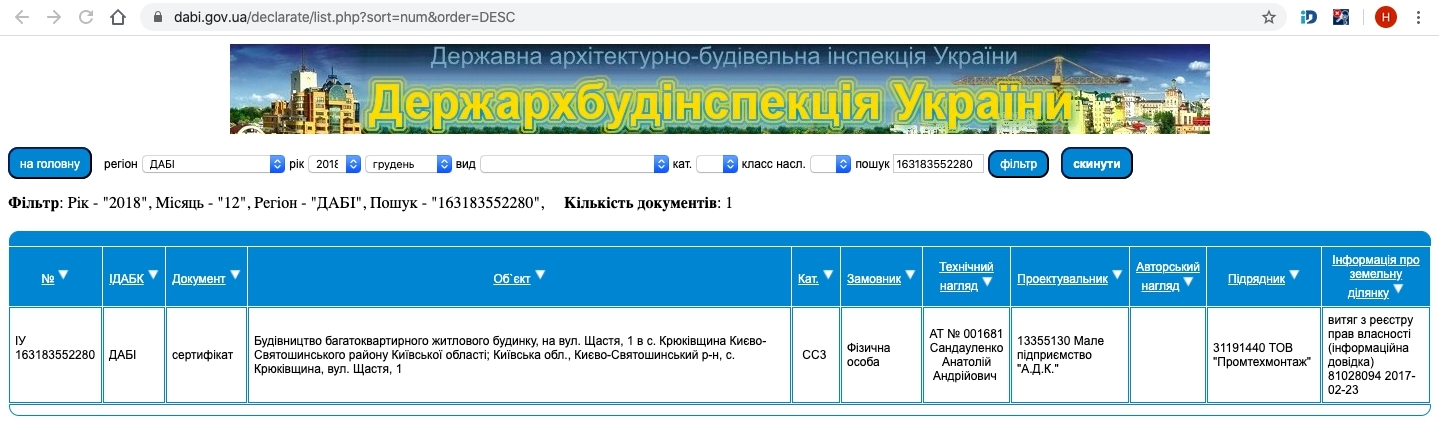

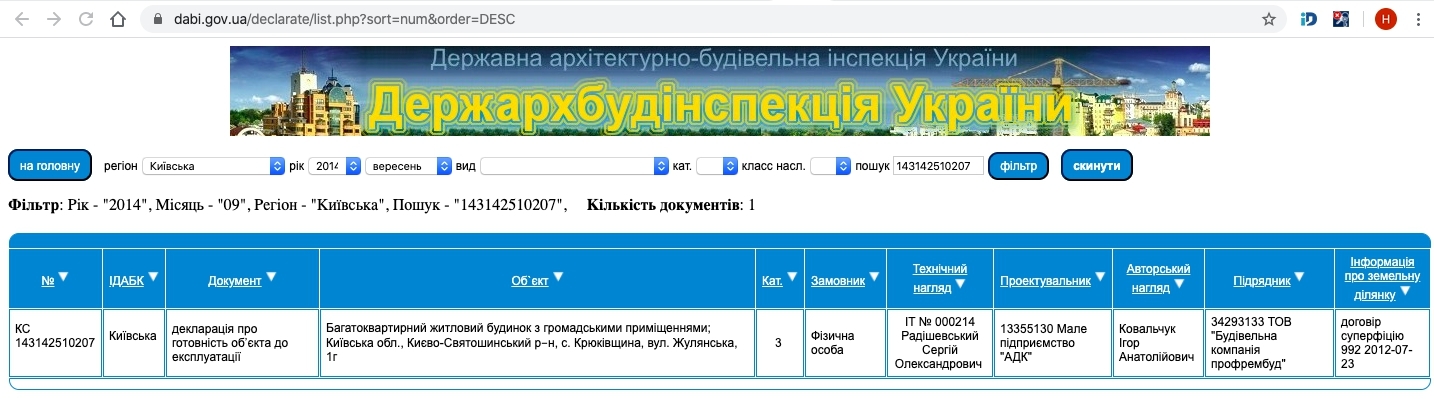

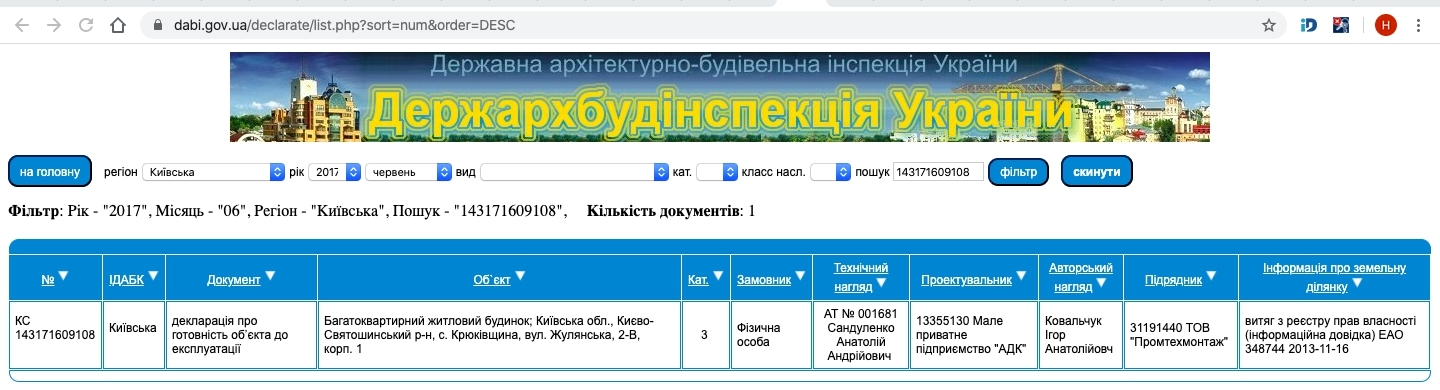

Сертификат о готовности Жулянская, 1А

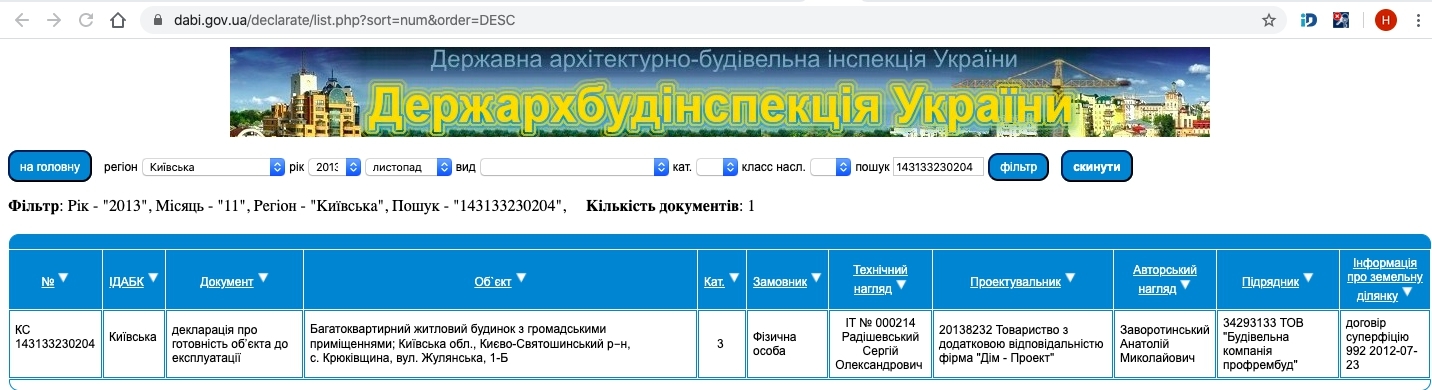

Сертификат о готовности Жулянская, 1Б

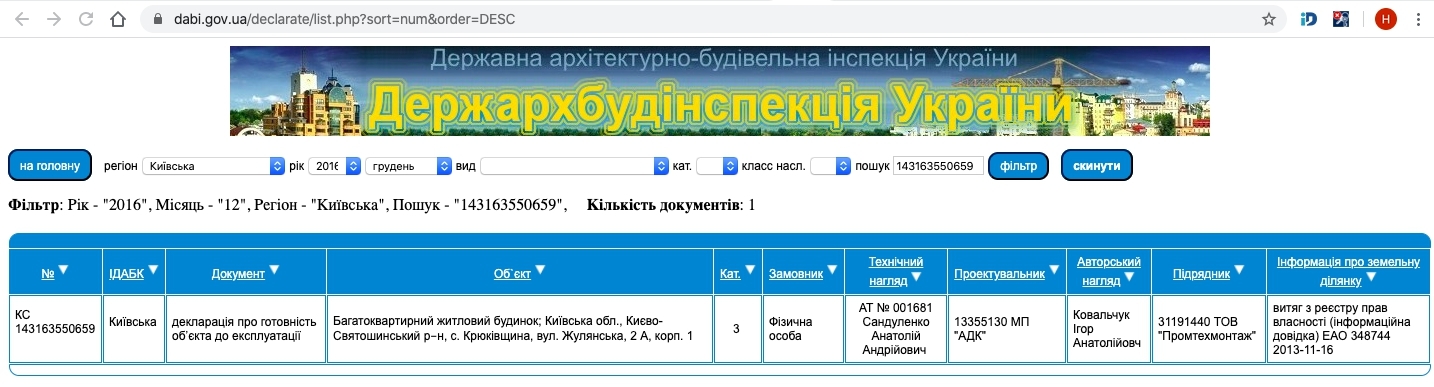

Сертификат о готовности Жулянская, 1В

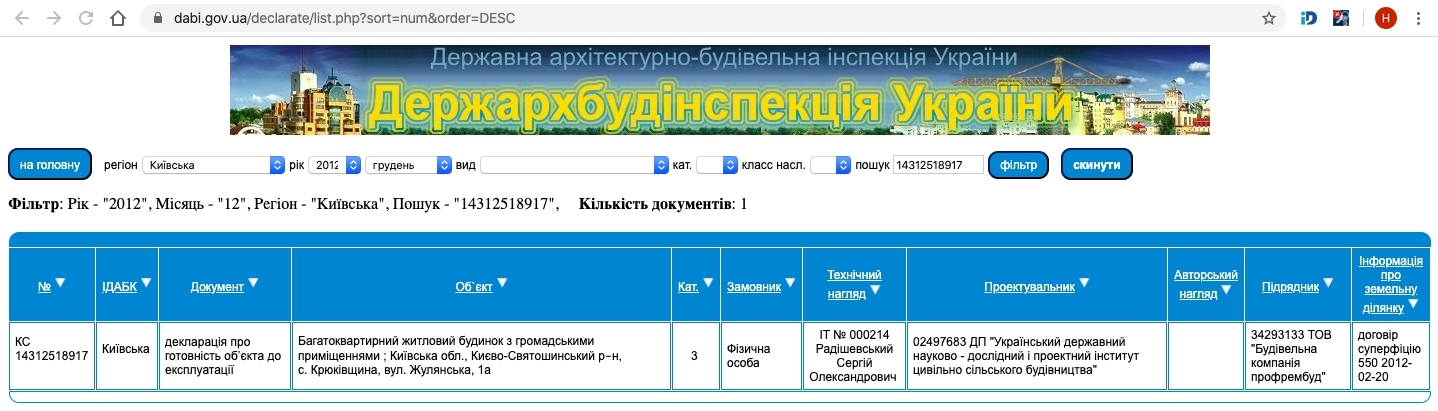

Сертификат о готовности Жулянская, 1Г

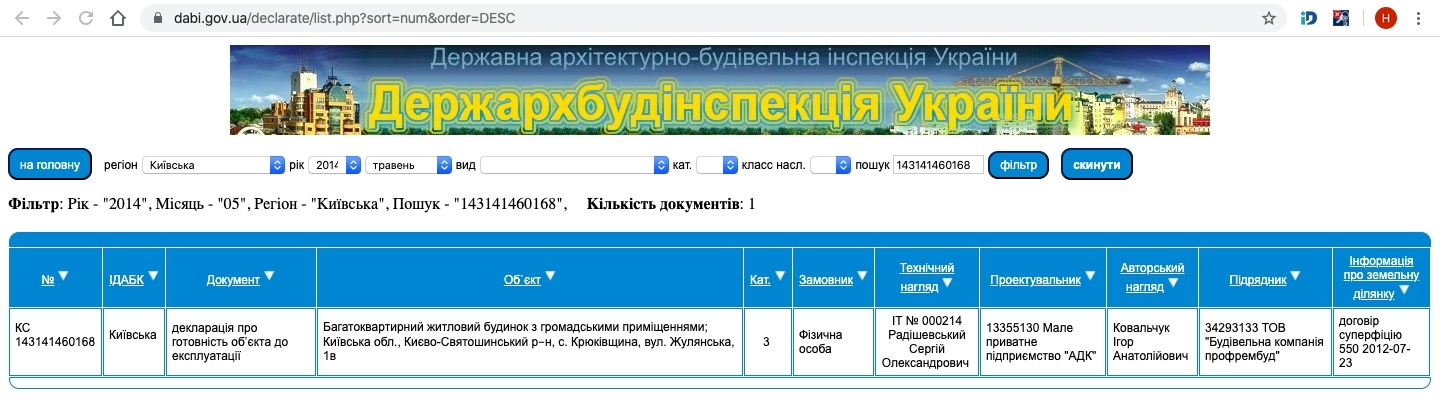

Сертификат о готовности Жулянская, 1Д

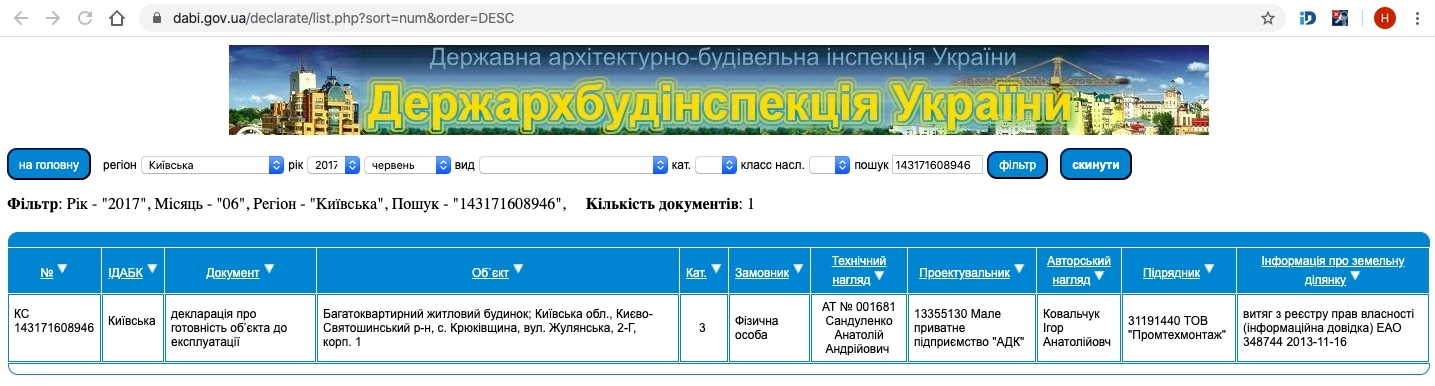

Сертификат о готовности Жулянская, 2А
Сертификат о готовности Жулянская, 2Б
Сертификат о готовности Жулянская, 2В
Сертификат о готовности Жулянская, 2Г
Сертификат о готовности Счастья, 1

Сертификат о готовности Счастья, 7
Варианты покупки
Задать вопрос Застройщику

Связаться с отделом продаж ЖК Евромисто вы можете по телефону:

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
Комментарии экспертов
Смотреть сертификат
