ЖК Городок Центральный: срок сдачи и ход строительства
- Общее
- Планировки
- Отзывы
- Срок сдачи
Индекс надёжности новостройки
-7из 216
Проверено 27.05.2021
| Название элемента ЖК | Обещанный квартал | Обещанный год | Задержка сдачи | Сдали квартал | Сдали год | Дата последней записи |
|---|---|---|---|---|---|---|
| 12 секция | 2 | 2022 | Задержка 42 месяца | 24.06.2021 | ||
| 14-15 секции | 4 | 2022 | Задержка 36 месяцев | 18.05.2021 | ||
| 1-7 секции | 3 | 2019 | Сдан в срок | 2 | 2019 | 27.10.2020 |
| 21-22 секции | 4 | 2021 | Задержка 48 месяцев | 24.06.2021 | ||
| 23-24 спекции | 3 | 2021 | Задержка 51 месяц | 24.06.2021 | ||
| 25 дом | 4 | 2020 | Задержка 60 месяцев | 19.12.2019 | ||
| 26, 41 дома | 3 | 2020 | Задержка 63 месяца | 19.12.2019 | ||
| 27-31 дома | 2 | 2019 | Задержка 78 месяцев | 27.10.2020 | ||
| 32-35 секции | 1 | 2021 | Задержка 57 месяцев | 18.05.2021 | ||
| 36 секция | 4 | 2021 | Задержка 48 месяцев | 18.05.2021 | ||
| 37-38 секции | 3 | 2021 | Задержка 51 месяц | 24.06.2021 | ||
| 40, 8 дома | 3 | 2020 | Задержка 63 месяца | 19.12.2019 | ||
| 42 дом | 4 | 2019 | Задержка 72 месяца | 19.12.2019 | ||
| 43 дом | 2 | 2019 | Сдан. Задержка 5 месяцев | 4 | 2019 | 27.10.2020 |
| 9-11 секции | 4 | 2021 | Задержка 48 месяцев | 24.06.2021 |
Ход строительства

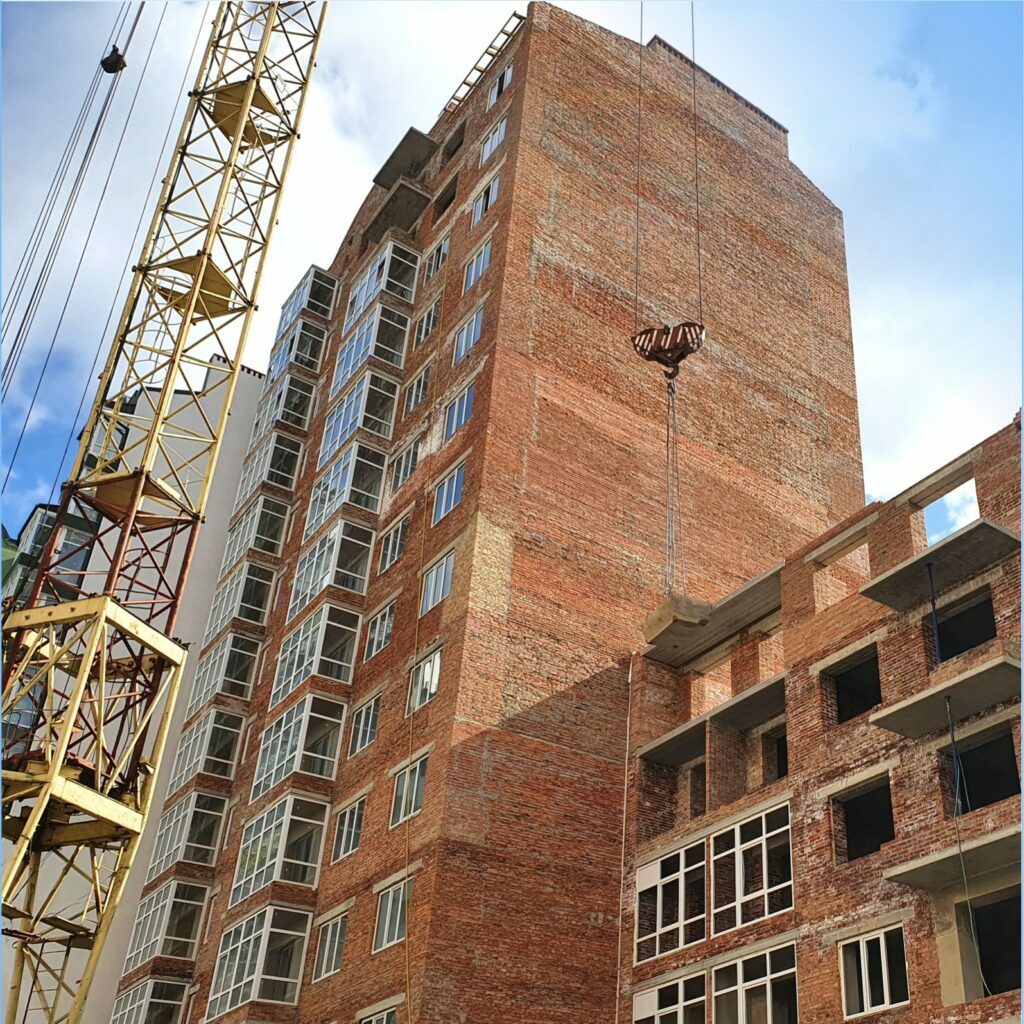

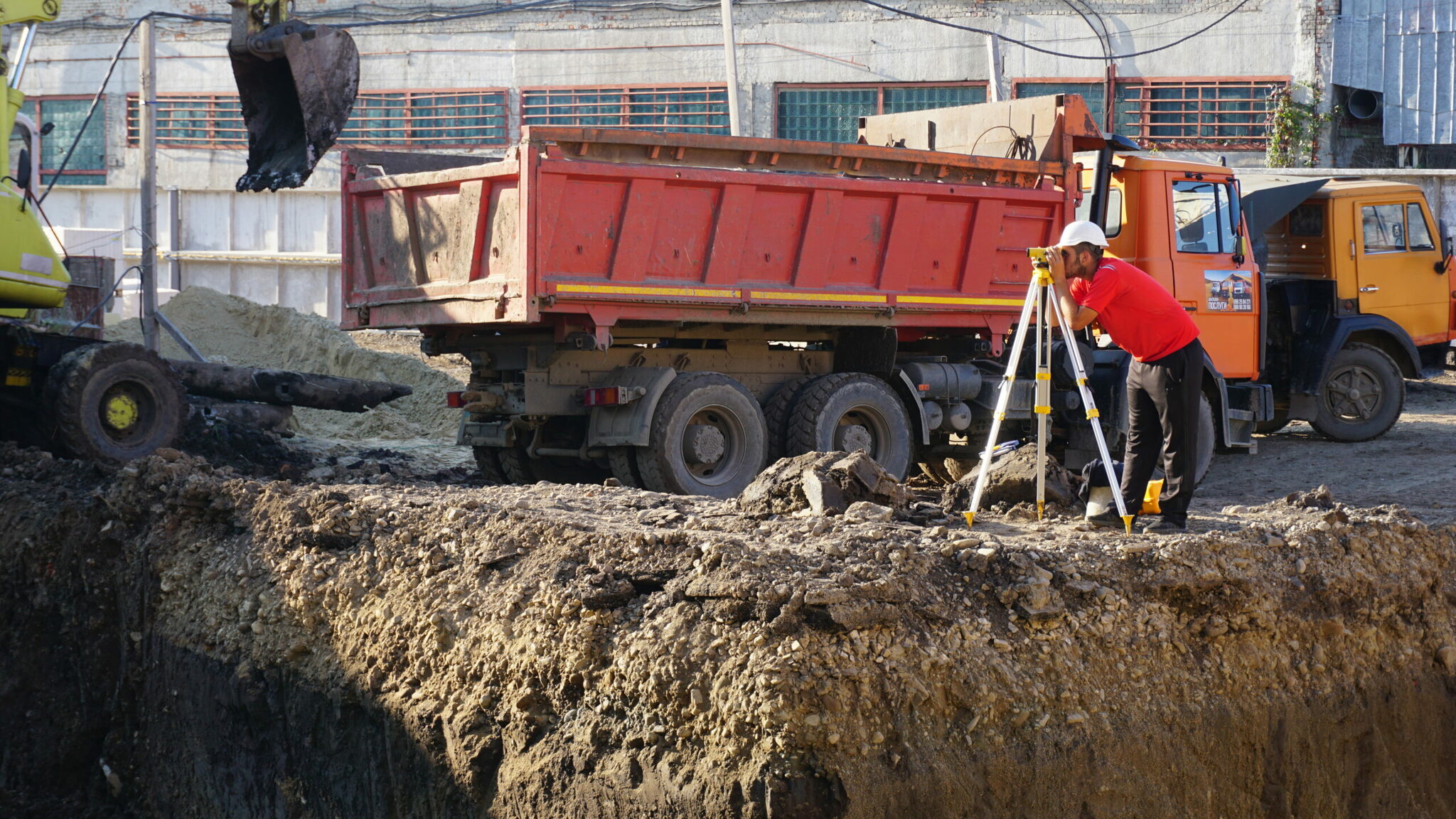

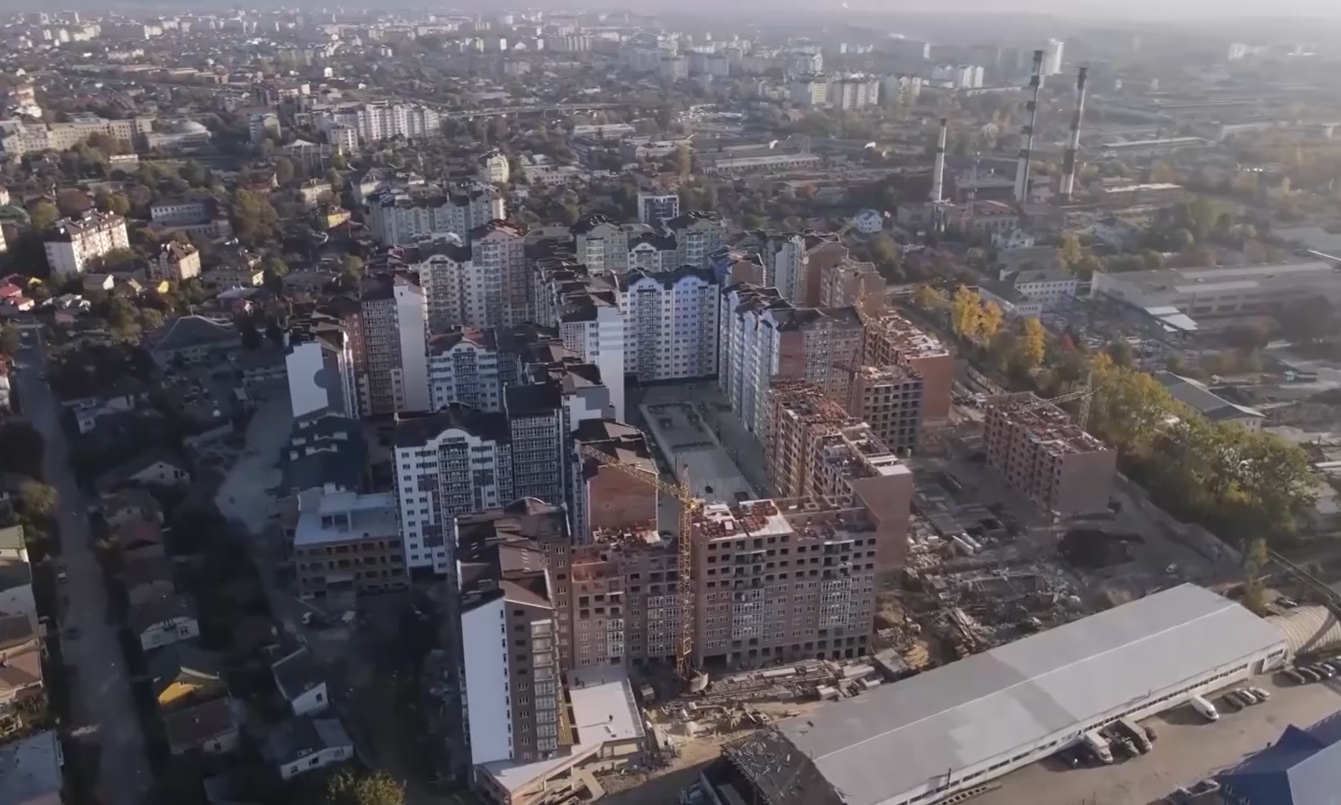

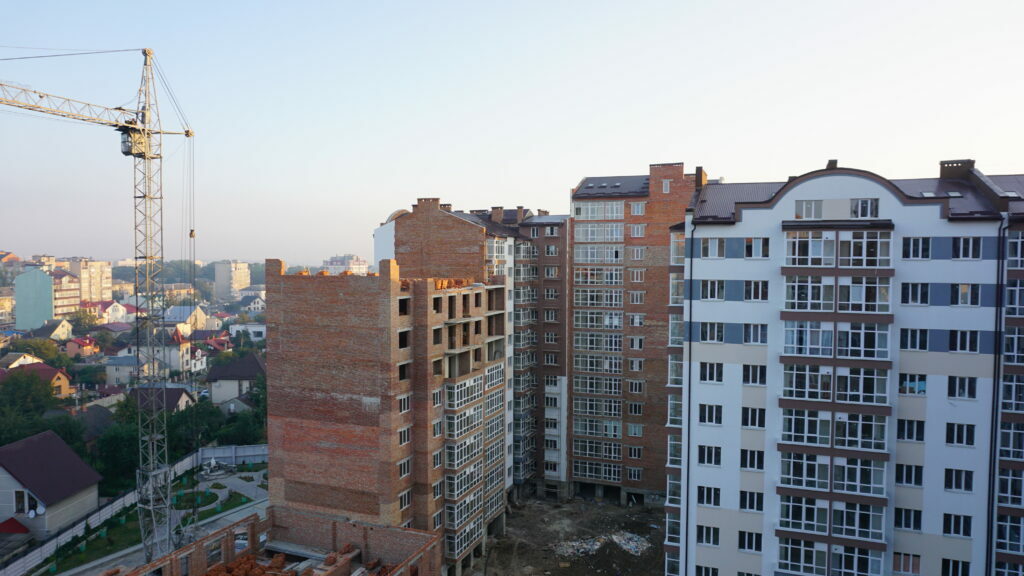

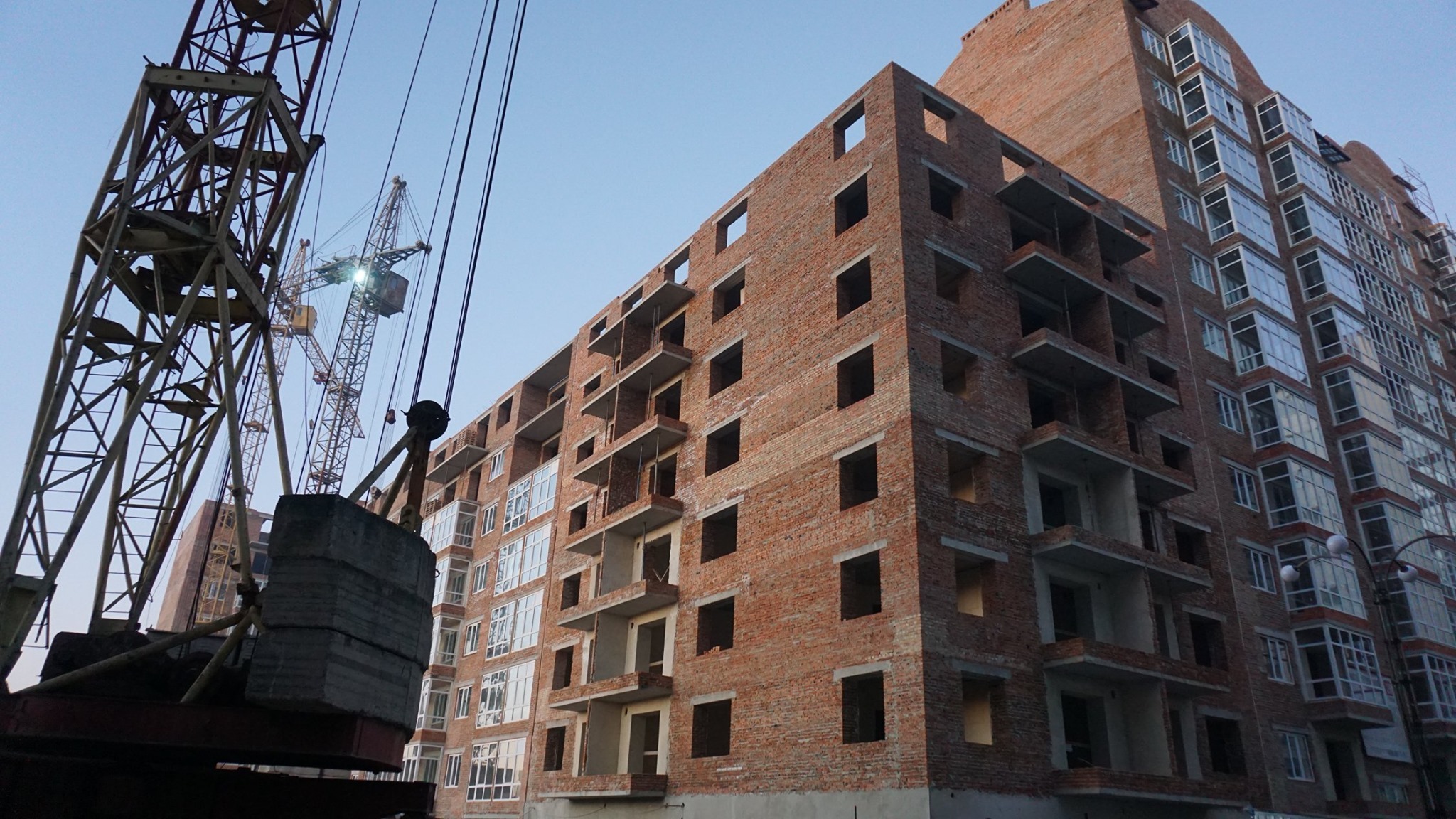

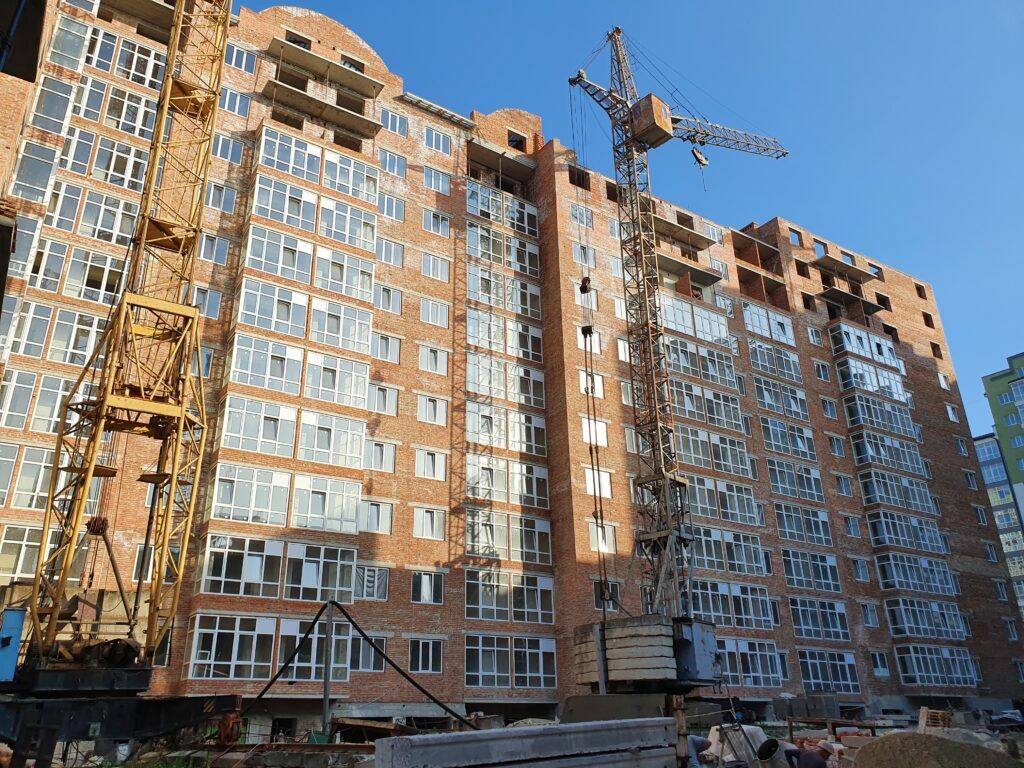

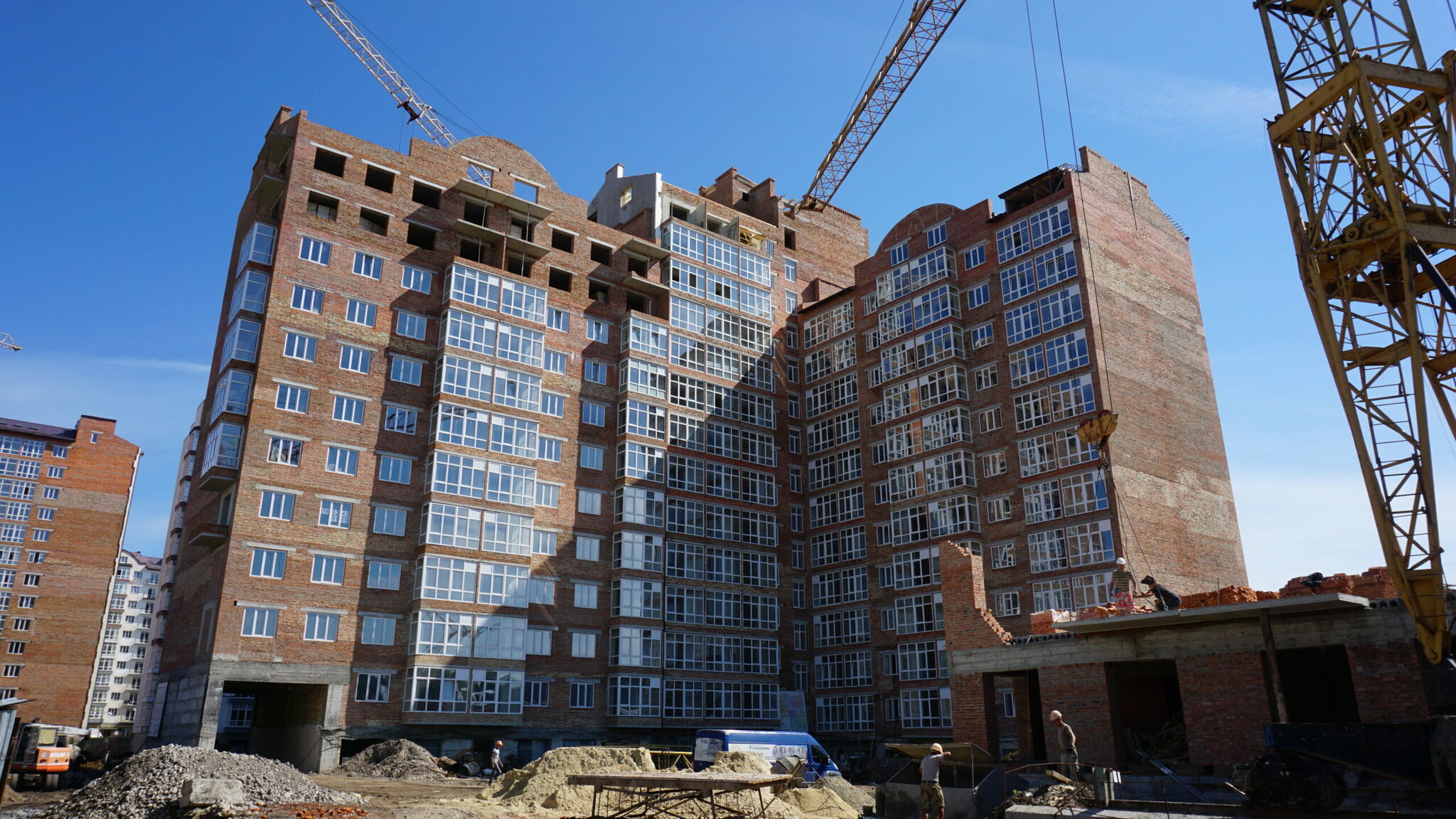

октябрь 2021
июль 2021
июнь 2021
апрель 2021
декабрь 2020
ноябрь 2020
сентябрь 2020
сентябрь 2020
август 2020
Сертификаты о сдаче

Сертификат о готовности 1-7 секции
Сертификат о готовности 43 дом
Задать вопрос Застройщику
Связаться с отделом продаж ЖК Городок Центральный вы можете по телефону:
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее

Комментарии экспертов
