ЖК HydroPark DeLuxe: срок сдачи и ход строительства
- Общее
- Планировки
- Отзывы
- Срок сдачи
Индекс надёжности новостройки
42из 216
Проверено 24.11.2020
Название элемента ЖК | Обещанный квартал | Обещанный год | Задержка сдачи | Сдали квартал | Сдали год | Дата последней записи |
---|---|---|---|---|---|---|
1 секция | 28.10.2020 | |||||
2 секция | 28.10.2020 | |||||
3 секция | 28.10.2020 | |||||
4 секция | 28.10.2020 | |||||
5 секция | 3 | 2021 | Задержка 47 месяцев | 19.12.2019 | ||
6 секция | 4 | 2020 | Задержка 56 месяцев | 19.12.2019 | ||

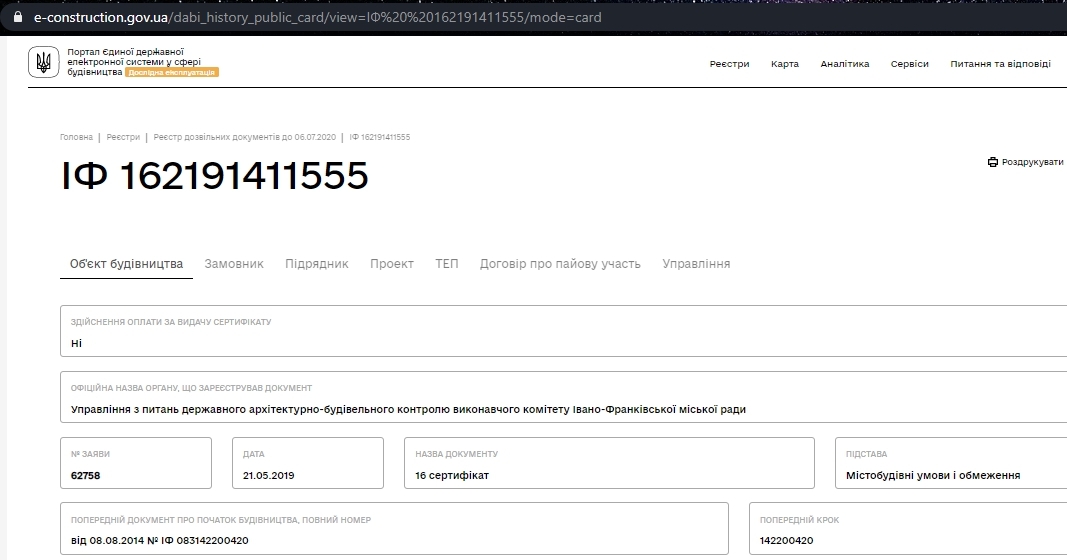

7 секция | 4 | 2018 | Сдан. Задержка 5 месяцев | 2 | 2019 | 28.10.2020 |
8 секция | 4 | 2019 | Сдан. Задержка 8 месяцев | 3 | 2020 | 28.10.2020 |

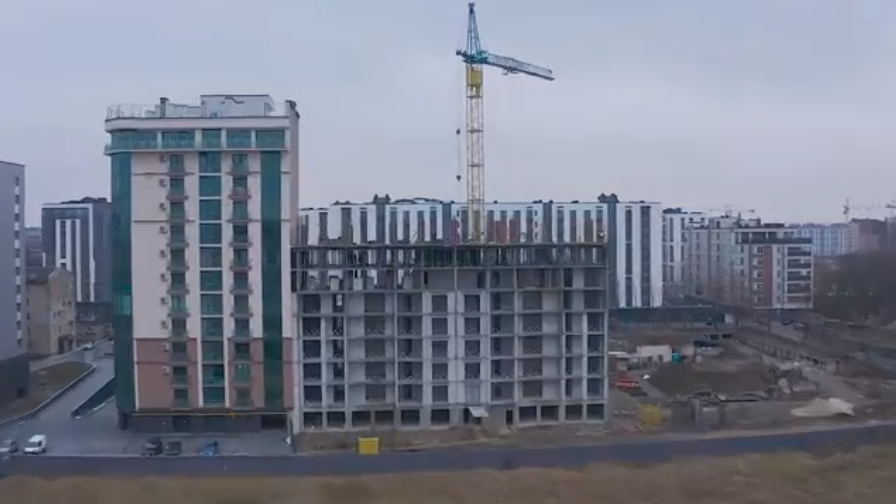

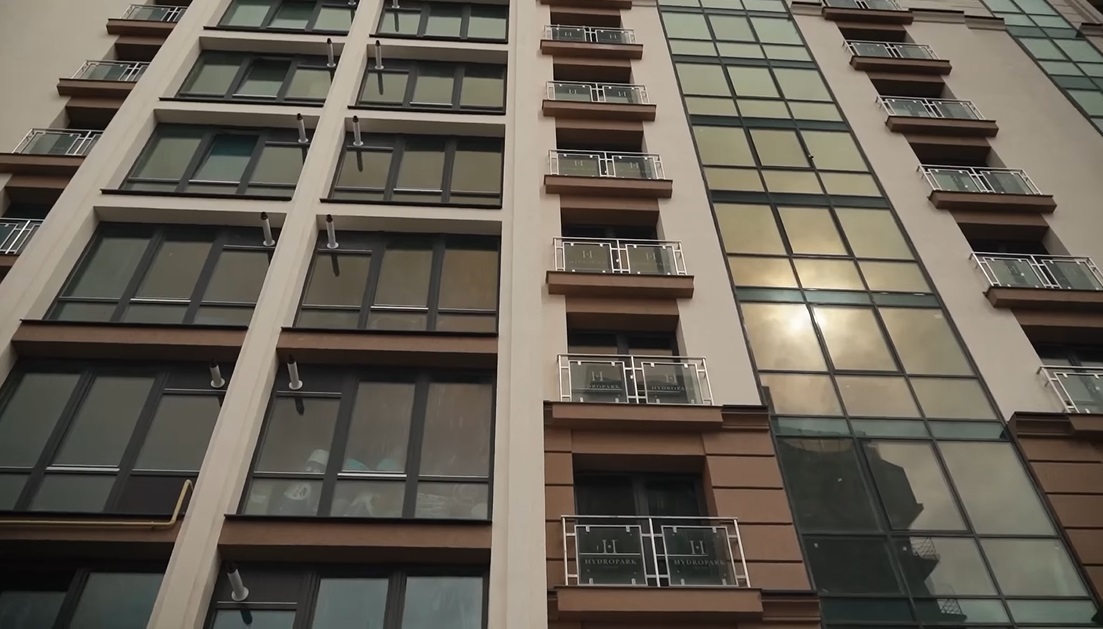

Ход строительства

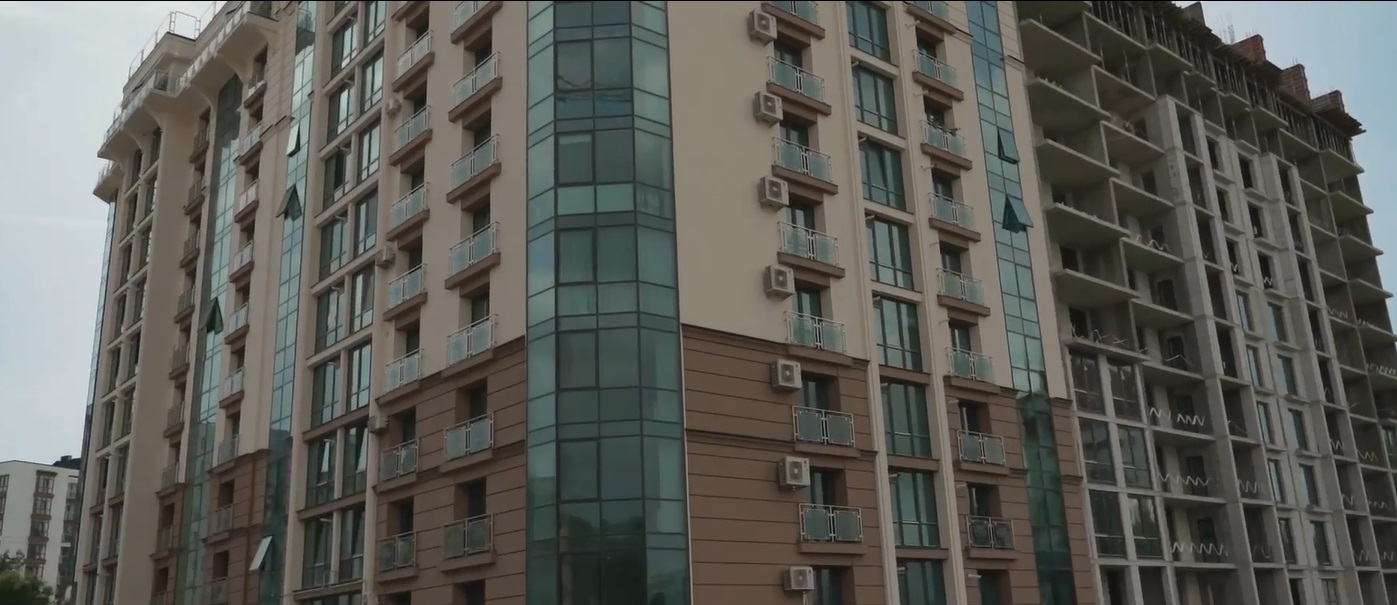

ноябрь 2021

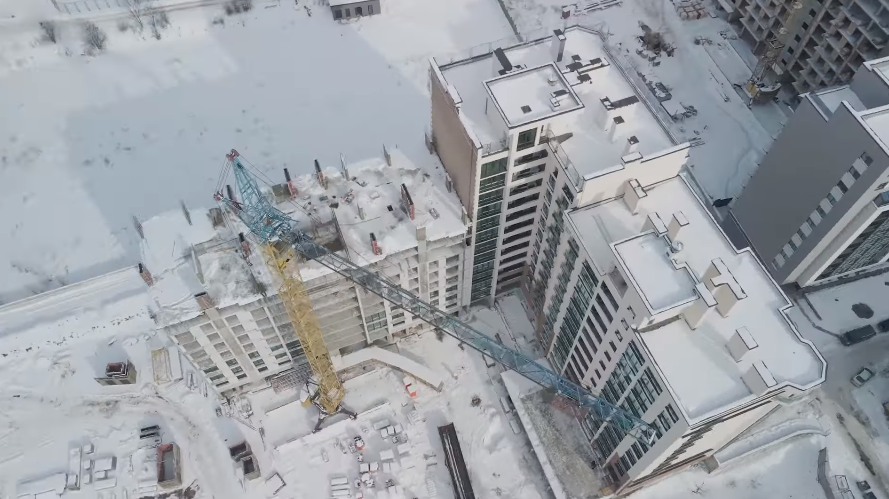

август 2021

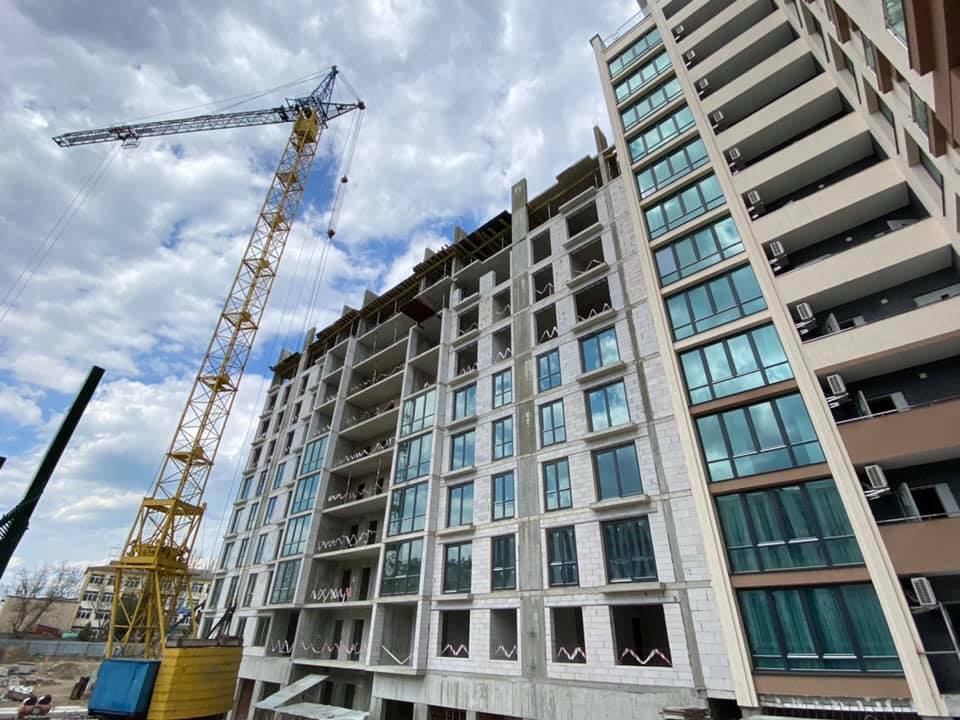

июль 2021
июнь 2021
май 2021
февраль 2021
декабрь 2020
ноябрь 2020
август 2020
Сертификаты о сдаче

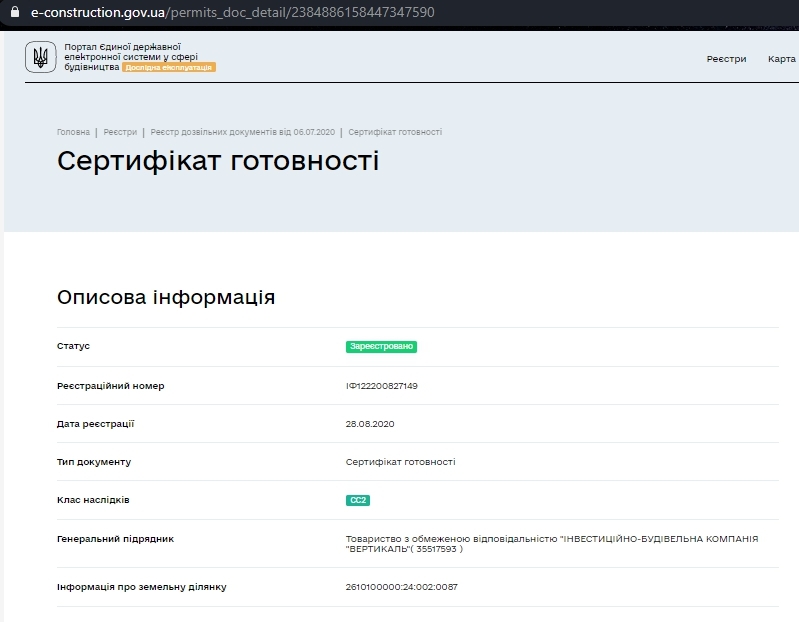

Сертификат о готовности 7 секция
Сертификат о готовности 8 секция
Задать вопрос Застройщику

Связаться с отделом продаж ЖК HydroPark DeLuxe вы можете по телефону:

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
Комментарии экспертов
