ЖК Кришталеве озеро: срок сдачи и ход строительства
- Общее
- Планировки
- Отзывы
- Срок сдачи
Индекс надёжности новостройки
70из 216
Проверено 08.07.2021
Название элемента ЖК | Обещанный квартал | Обещанный год | Задержка сдачи | Сдали квартал | Сдали год | Дата последней записи |
---|---|---|---|---|---|---|
1 дом (1 секция) | Сдан | 3 | 2018 | 02.12.2020 | ||
1 дом (2 секция) | Сдан | 1 | 2019 | 02.12.2020 | ||
1 дом (3 секция) | 4 | 2018 | Сдан. Задержка 23 месяца | 4 | 2020 | 07.07.2021 |
1 дом (4 секция) | 3 | 2019 | Сдан. Задержка 26 месяцев | 4 | 2021 | 13.10.2021 |
1 дом (5 секция) | 2 | 2020 | Задержка 62 месяца | 20.12.2019 | ||
2 дом (6 секция) | 2024 | 07.07.2021 | ||||
2 дом (секции 7-14) | 07.07.2021 |
Сертификаты о сдаче

Сертификат о готовности 1 дом (3 секция)

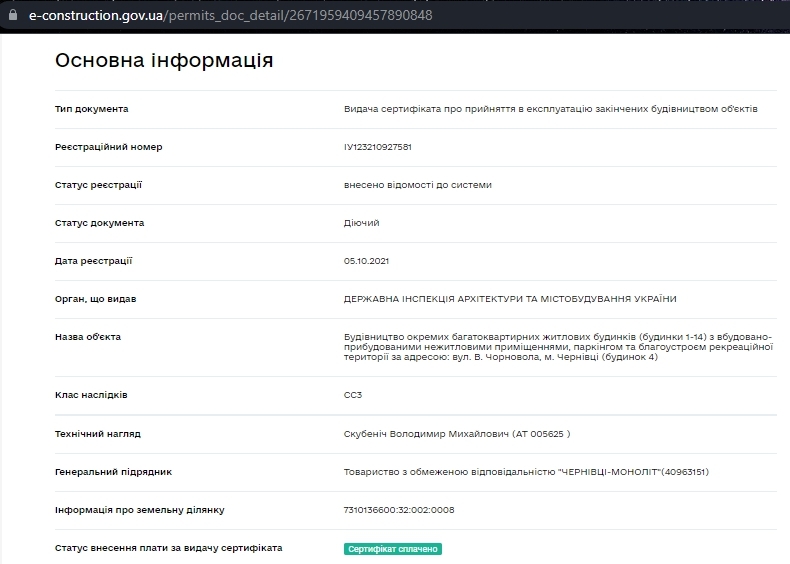

Сертификат о готовности 1 дом (4 секция)
Задать вопрос Застройщику

Связаться с отделом продаж ЖК Кришталеве озеро вы можете по телефону:

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
Комментарии экспертов
Смотреть сертификат готовности
Сертификат о готовности
