ЖК Маєток Боздош: срок сдачи и ход строительства
- Общее
- Планировки
- Отзывы
- Срок сдачи
Название элемента ЖК | Обещанный квартал | Обещанный год | Задержка сдачи | Сдали квартал | Сдали год | Дата последней записи |
---|---|---|---|---|---|---|

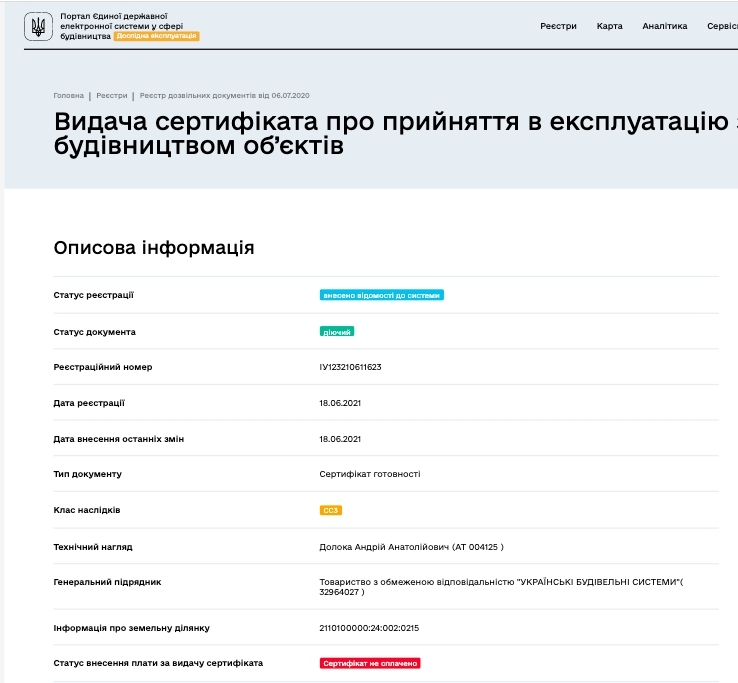

1–3 секции | 4 | 2016 | Сдан. Задержка 5 месяцев | 2 | 2017 | 22.06.2021 |
4–6 секции | 1 | 2017 | Сдан. Задержка 5 месяцев | 3 | 2017 | 22.06.2021 |

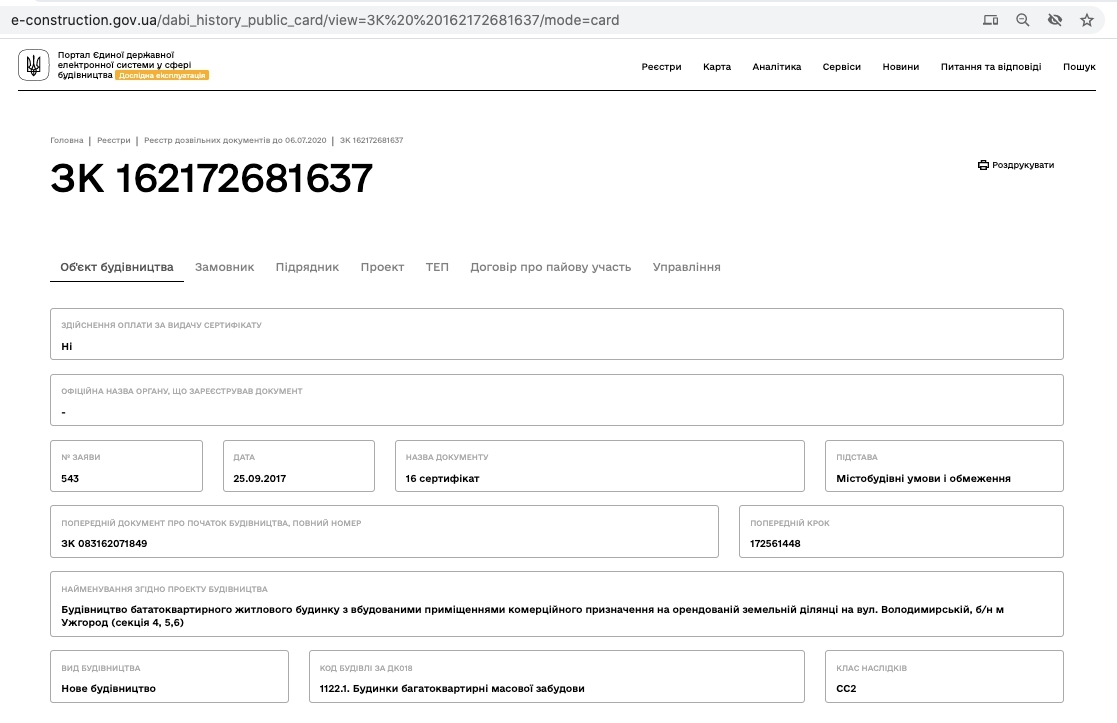

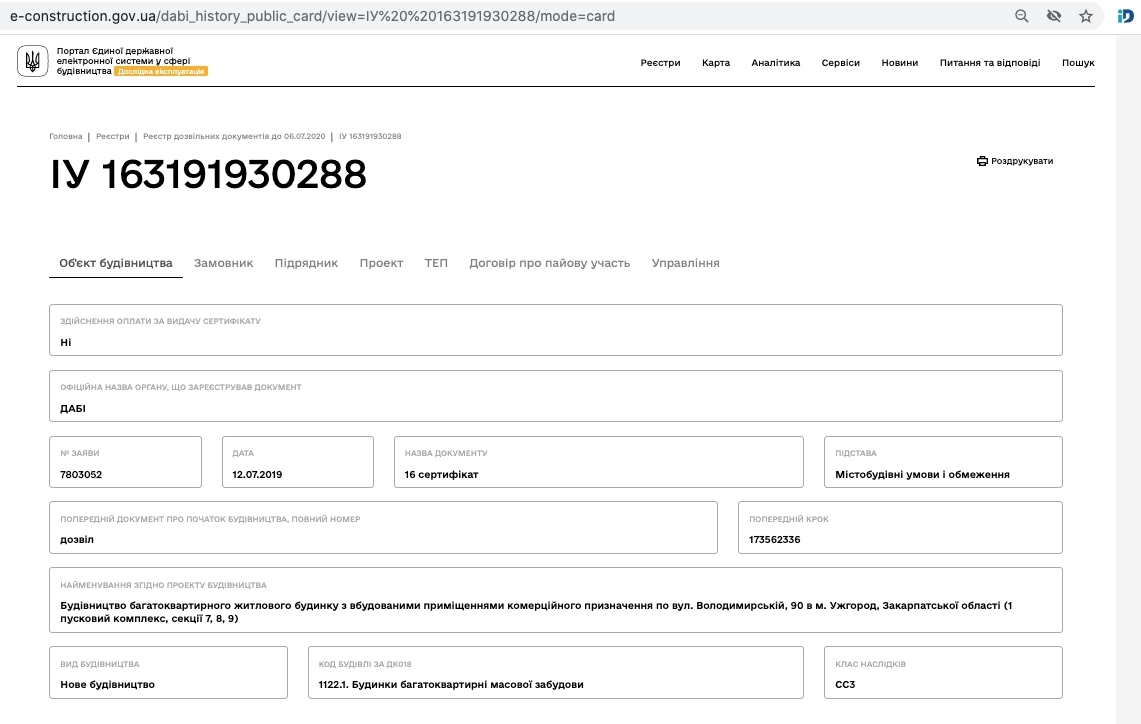

7–9 секции | 3 | 2018 | Сдан. Задержка 11 месяцев | 3 | 2019 | 22.06.2021 |
13-15 секции | 3 | 2018 | Сдан. Задержка 23 месяца | 3 | 2020 | 22.06.2021 |
10–12 секции | 1 | 2021 | Сдан. Задержка 2 месяца | 2 | 2021 | 07.02.2022 |
Ход строительства

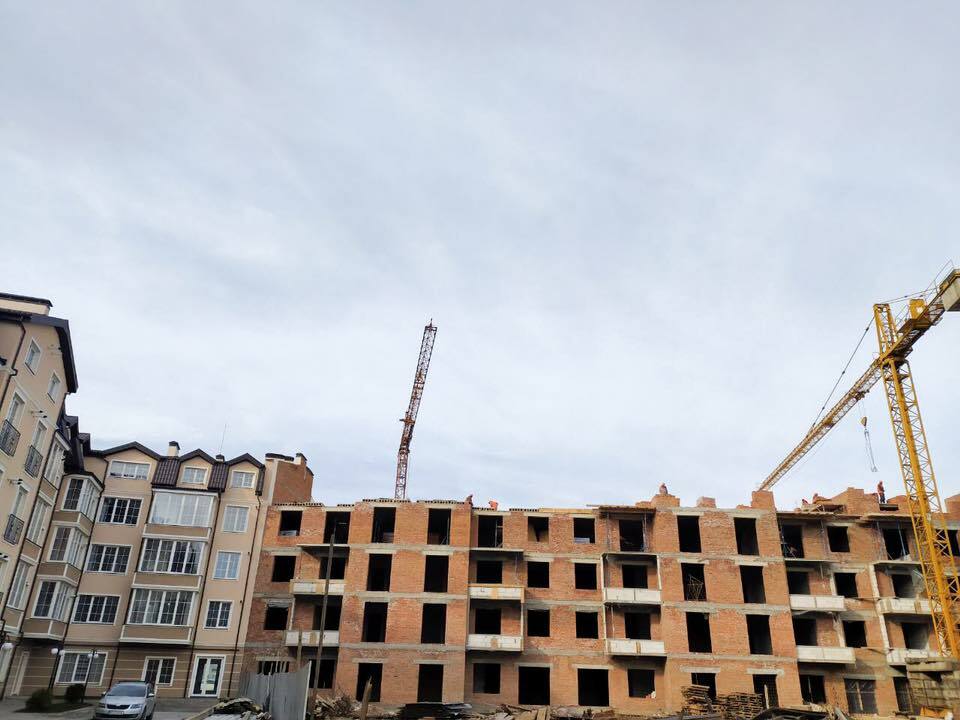

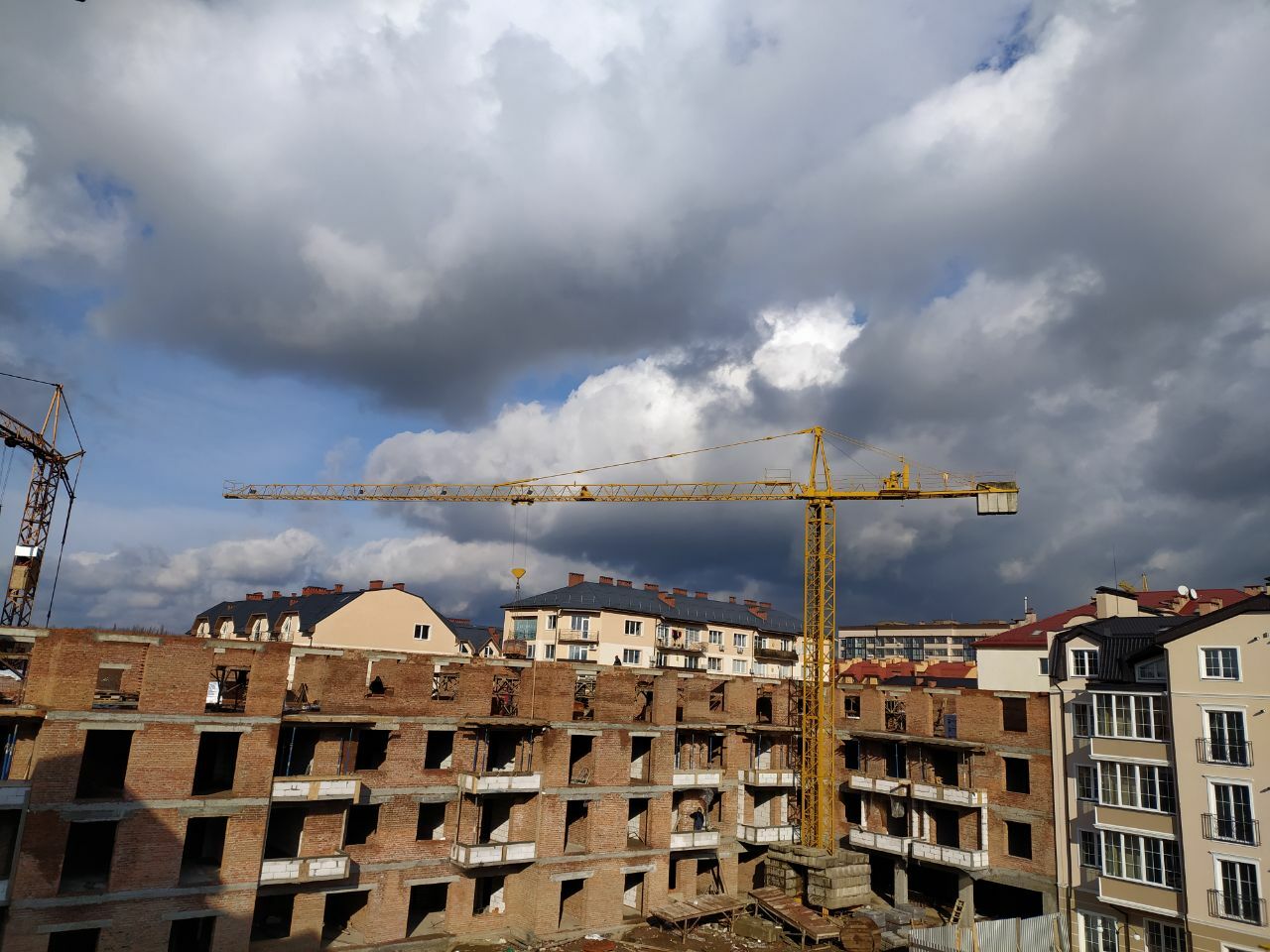

ноябрь 2020
апрель 2020
февраль 2020
январь 2020
Сертификаты о сдаче
Сертификат о готовности 1–3 секции
Сертификат о готовности 4–6 секции
Сертификат о готовности 7–9 секции
Сертификат о готовности 13-15 секции

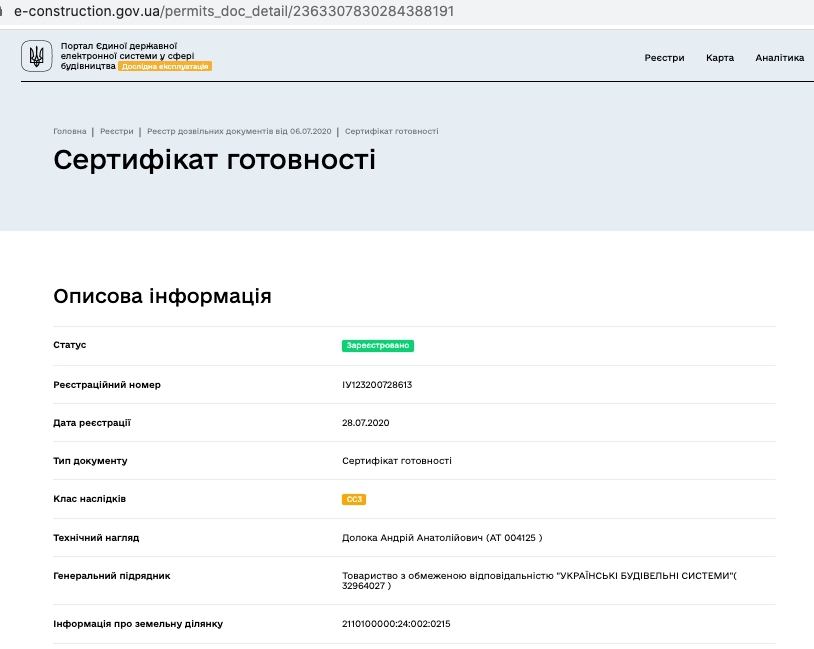

Сертификат о готовности 10–12 секции
Варианты покупки
Задать вопрос Застройщику

Связаться с отделом продаж ЖК Маєток Боздош вы можете по телефону:

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- Новостройки Украины
- Ужгород
- ЖК Маєток Боздош
- Срок сдачи
Комментарии экспертов
Смотреть декларацию о готовности>>>
Смотреть сертификат>>>
Смотреть сертификат>>>
Смотреть сертификат готовности>>>
Смотреть сертификат
