ЖК Медовый: срок сдачи и ход строительства
ЖК сдан
Проверено 05.08.2020
| Название элемента ЖК | Обещанный квартал | Обещанный год | Задержка сдачи | Сдали квартал | Сдали год | Дата последней записи |
|---|---|---|---|---|---|---|
| Дом 1 | 4 | 2019 | Сдан. Задержка 20 месяцев | 3 | 2021 | 09.11.2021 |
| Дом 2 | 4 | 2019 | Сдан. Задержка 20 месяцев | 3 | 2021 | 09.11.2021 |
| Дом 3 | 4 | 2019 | Сдан. Задержка 20 месяцев | 3 | 2021 | 09.11.2021 |
Ход строительства

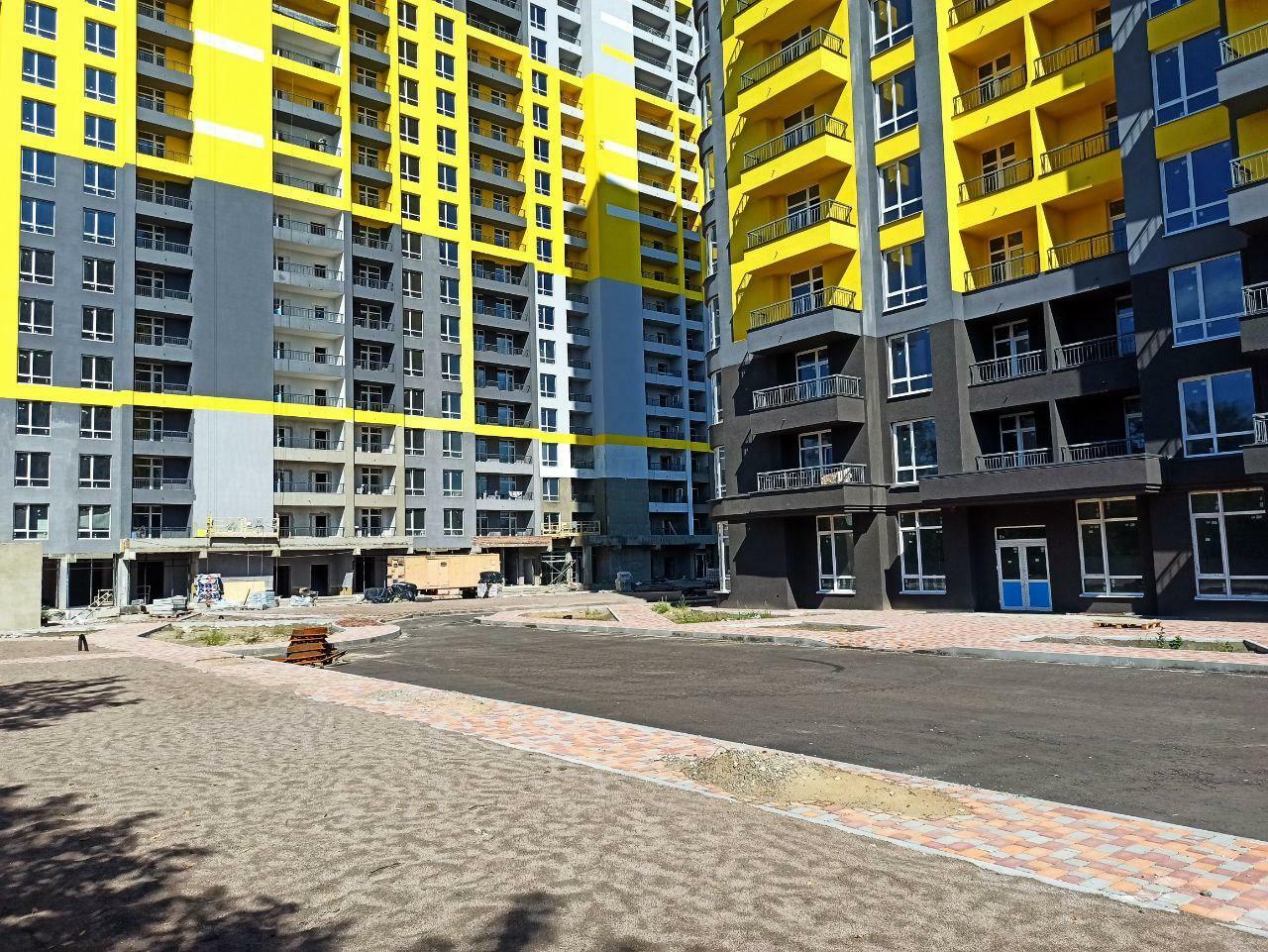

сентябрь 2021

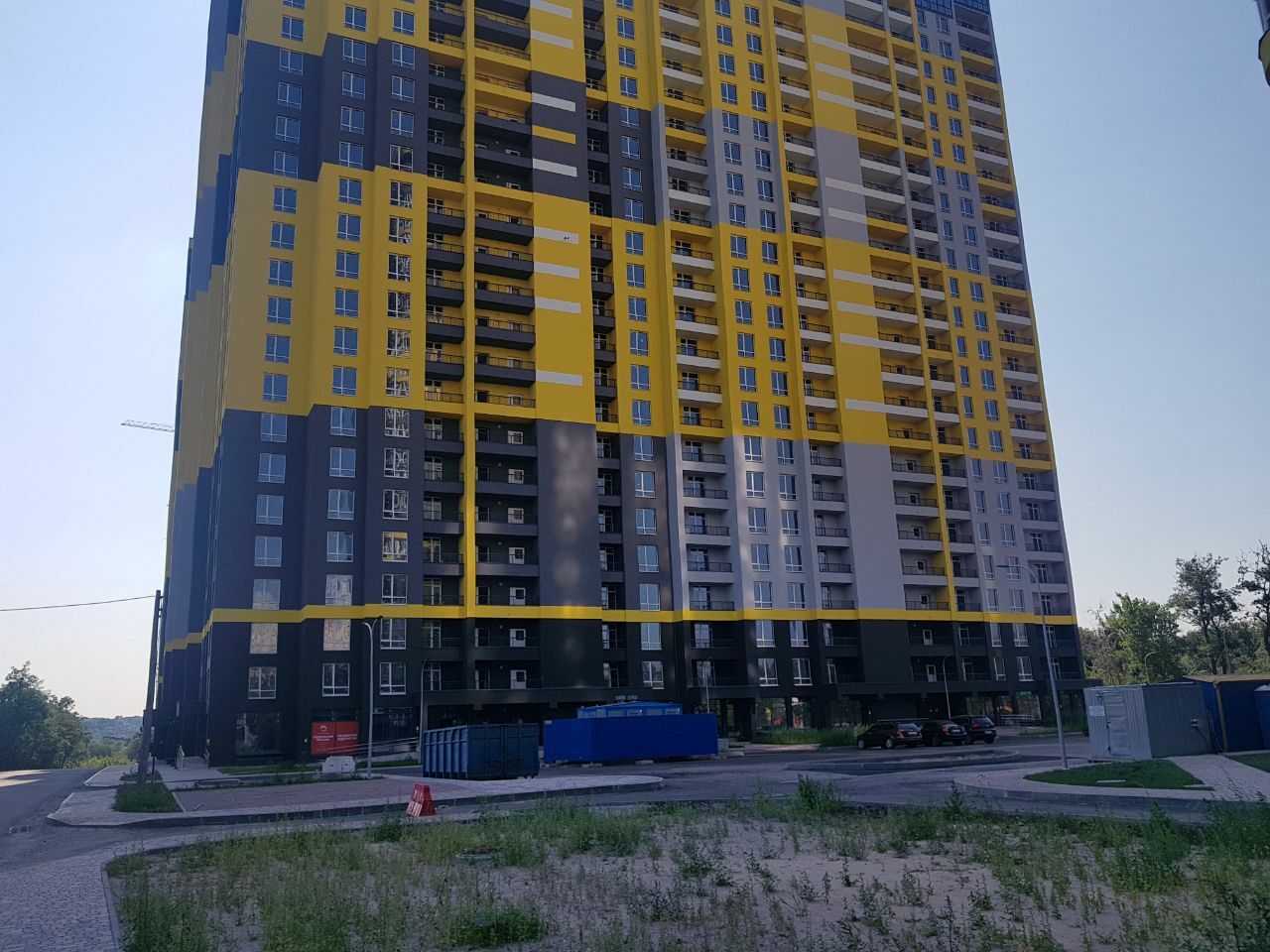

август 2021

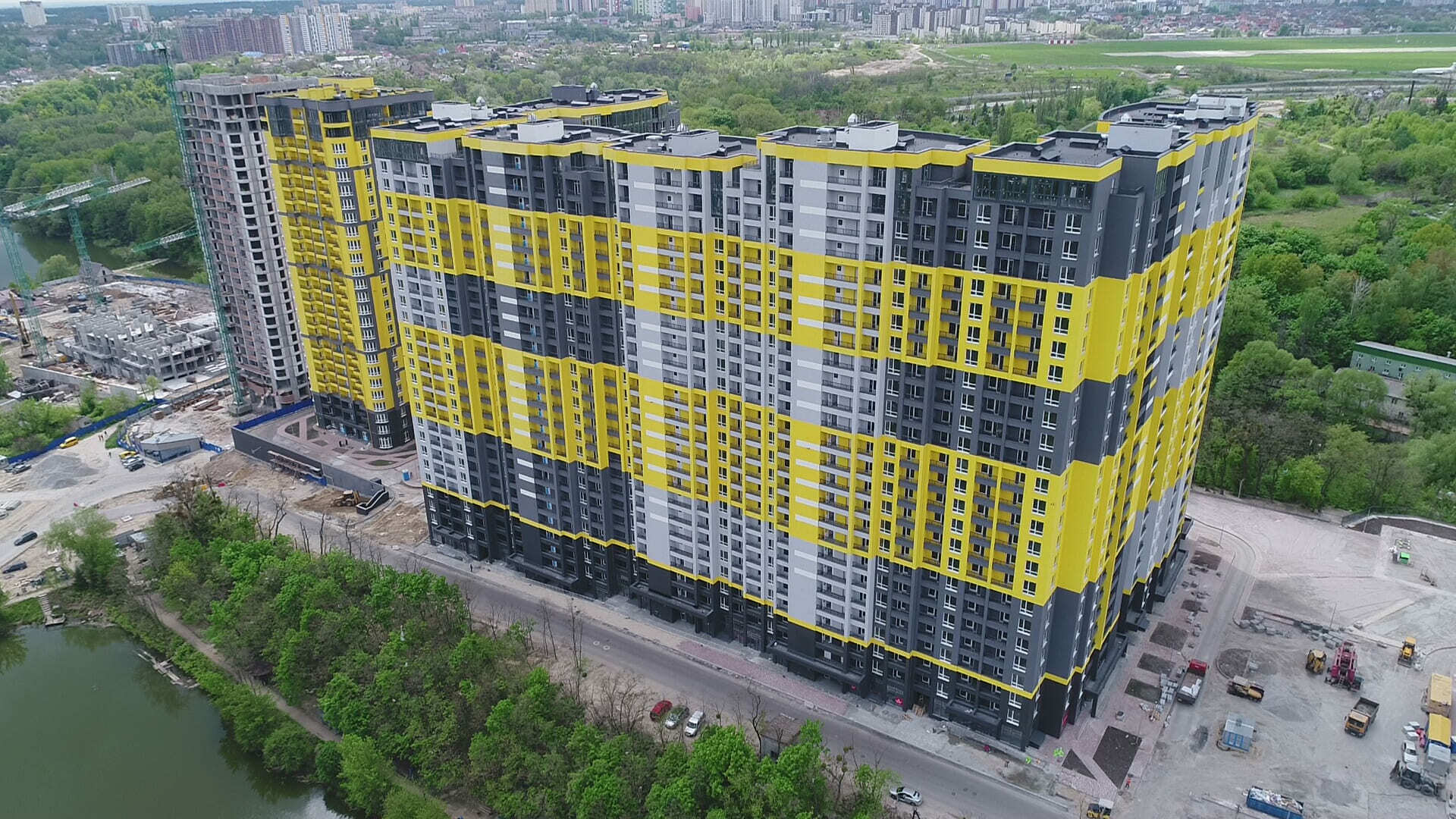

май 2021
март 2021

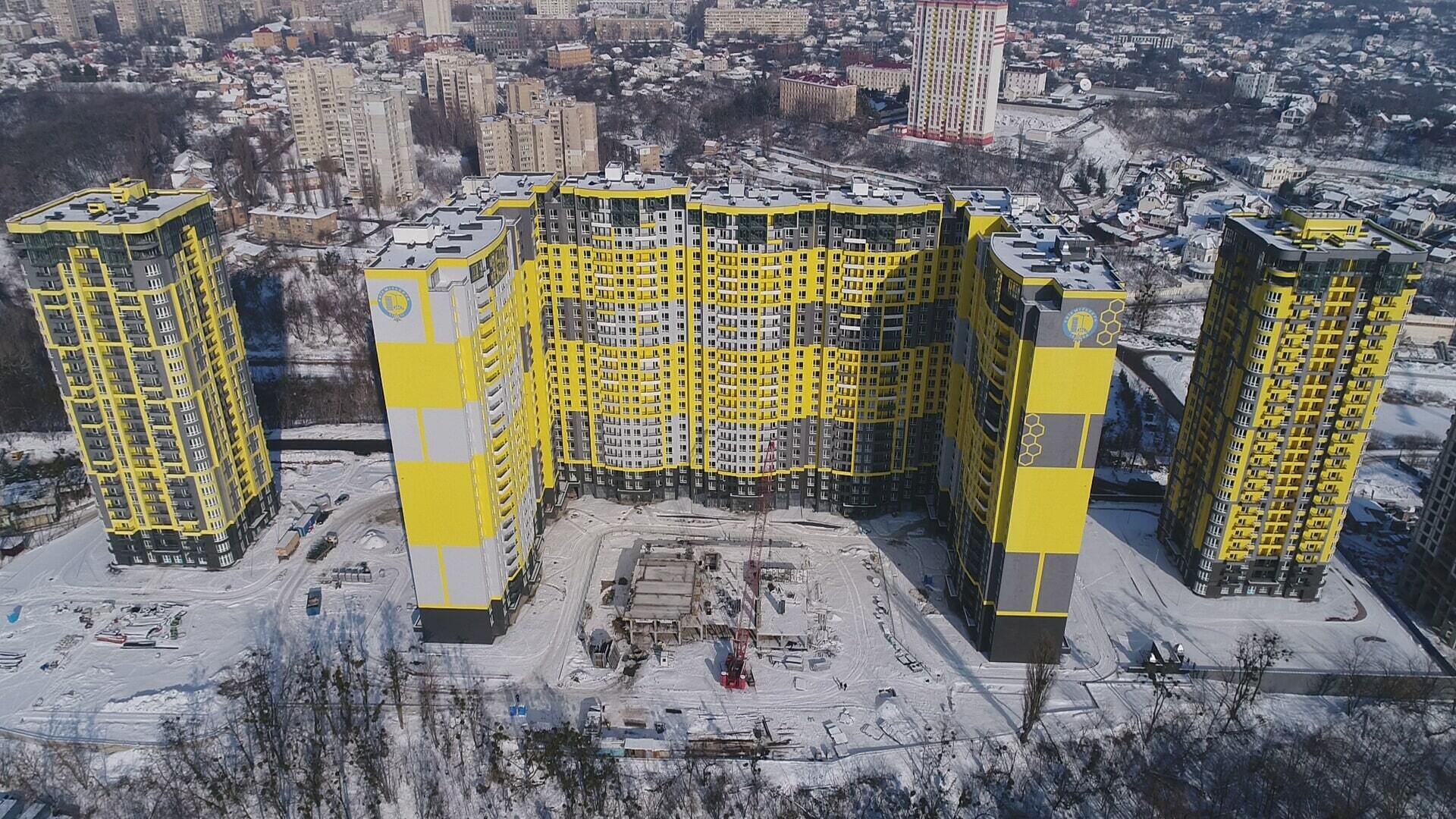

январь 2021

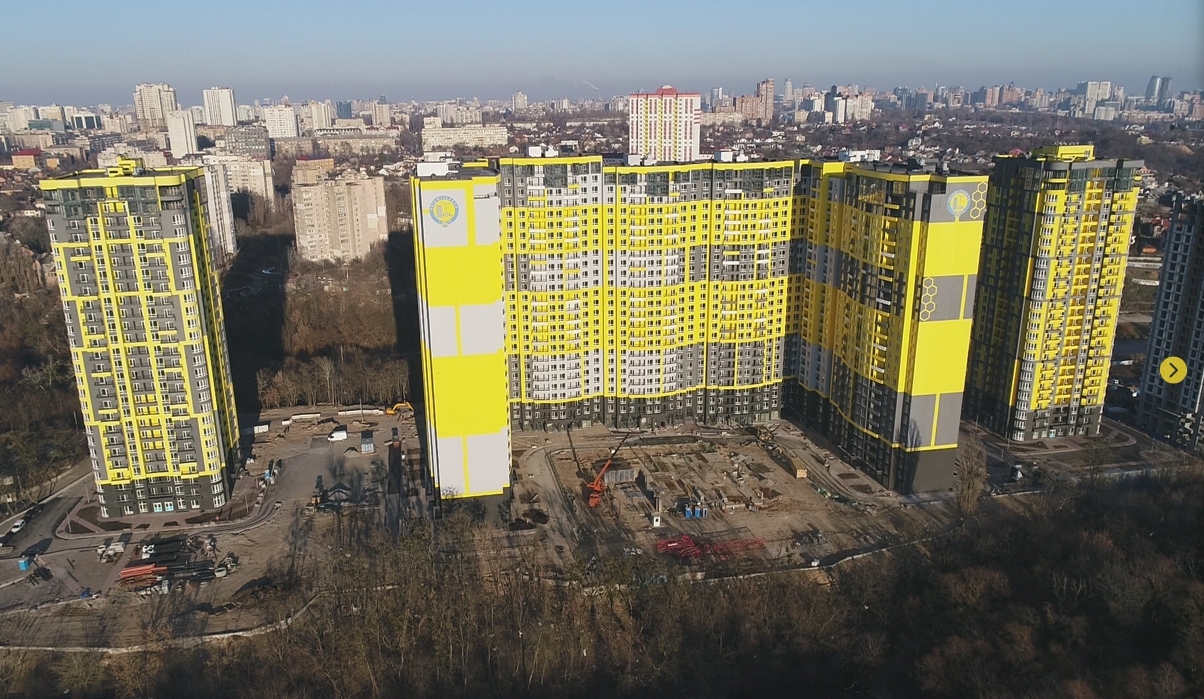

декабрь 2020
ноябрь 2020

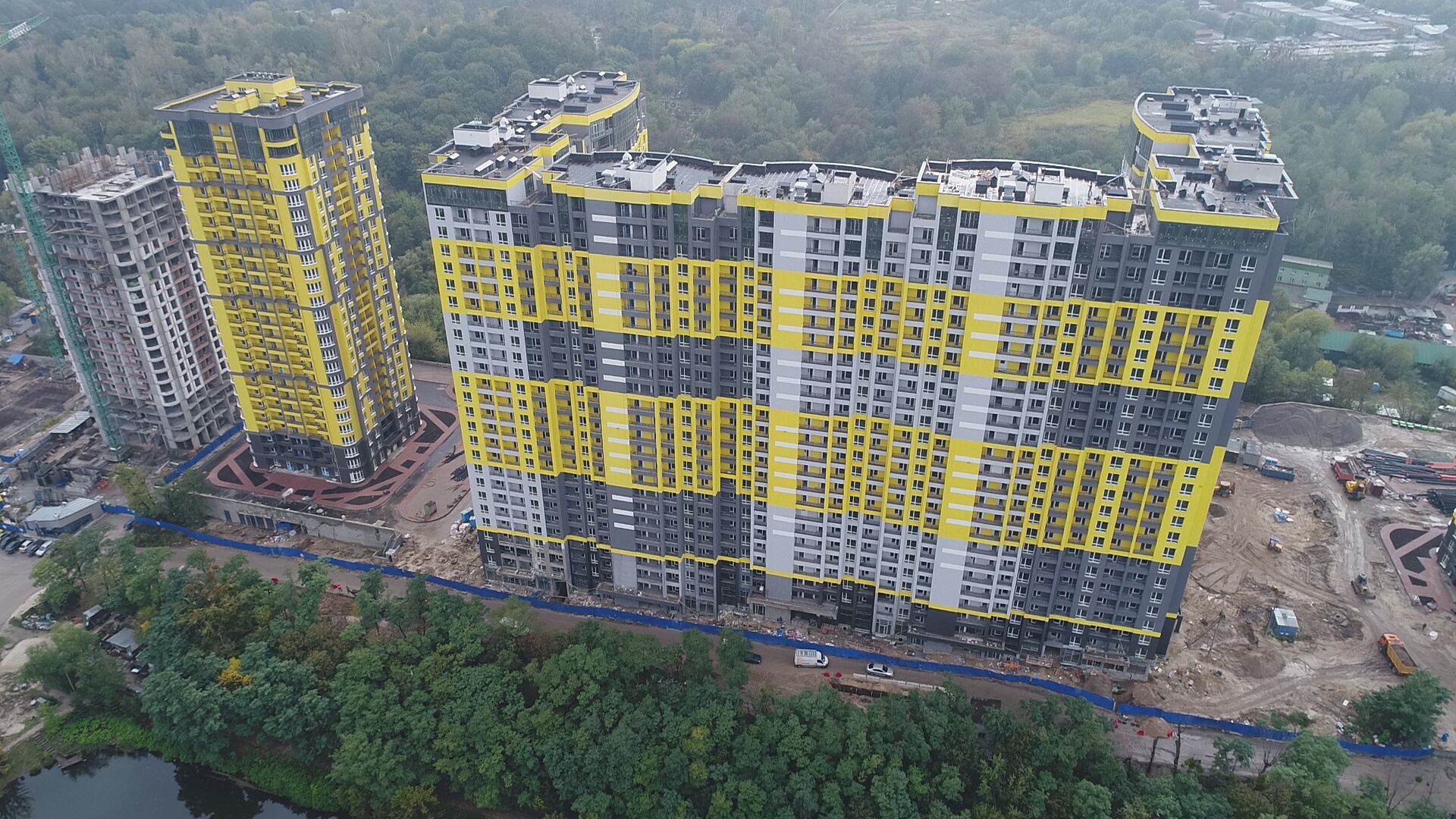

октябрь 2020
сентябрь 2020
Сертификаты о сдаче

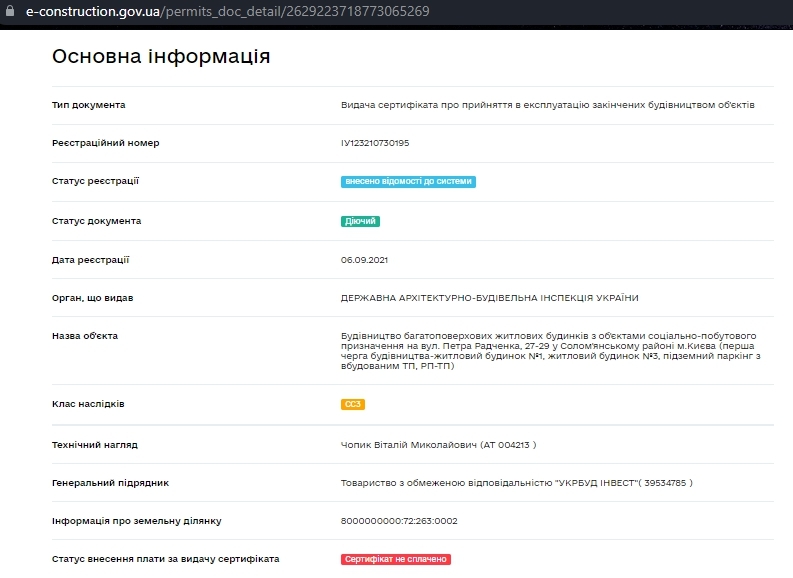

Сертификат о готовности Дом 1

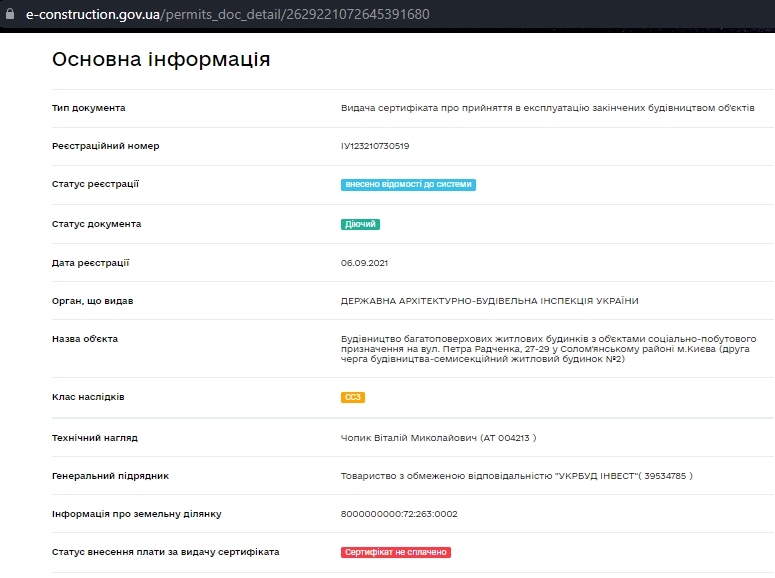

Сертификат о готовности Дом 2
Сертификат о готовности Дом 3

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее


Комментарии экспертов
Сертификат о готовности
Сертификат о готовности
Сертификат о готовности
