ЖК Містечко Козацьке: срок сдачи и ход строительства
- Общее
- Планировки
- Нежилые
- Отзывы
- Срок сдачи
Индекс надёжности новостройки
15из 216
Проверено 26.11.2020
| Название элемента ЖК | Обещанный квартал | Обещанный год | Задержка сдачи | Сдали квартал | Сдали год | Дата последней записи |
|---|---|---|---|---|---|---|
| 1 дом | 28.10.2020 | |||||
| 2 дом | 28.10.2020 | |||||
| 3 дом | 28.10.2020 | |||||
| 4 дом | 28.10.2020 | |||||
| 5 дом | 4 | 2018 | Сдан. Задержка 2 месяца | 1 | 2019 | 28.10.2020 |
| 6 дом | 4 | 2018 | Сдан. Задержка 2 месяца | 1 | 2019 | 28.10.2020 |
| 7 дом | 2 | 2019 | Сдан. Задержка 2 месяца | 3 | 2019 | 28.10.2020 |
| 8 дом | 4 | 2019 | Сдан. Задержка 11 месяцев | 4 | 2020 | 28.10.2020 |
| 9 дом | 4 | 2019 | Сдан. Задержка 11 месяцев | 4 | 2020 | 28.10.2020 |
| 10 дом | 4 | 2020 | Задержка 58 месяцев | 28.10.2020 | ||
| 11 дом | 4 | 2020 | Задержка 58 месяцев | 28.10.2020 | ||
| 12 дом | 4 | 2019 | Задержка 70 месяцев | 19.12.2019 | ||
| 13 дом | 2 | 2020 | Задержка 64 месяца | 19.12.2019 | ||
| 14 дом | 1 | 2021 | Задержка 55 месяцев | 28.10.2020 | ||
| 15 дом | 1 | 2021 | Задержка 55 месяцев | 28.10.2020 | ||
| 16 дом | 1 | 2021 | Задержка 55 месяцев | 28.10.2020 | ||
| 17 дом | 2 | 2022 | Задержка 40 месяцев | 28.10.2020 | ||
| 18 дом | 2 | 2022 | Задержка 40 месяцев | 28.10.2020 | ||
| 19 дом | 2 | 2023 | Задержка 28 месяцев | 28.10.2020 | ||
| 20 дом | 2 | 2023 | Задержка 28 месяцев | 28.10.2020 |

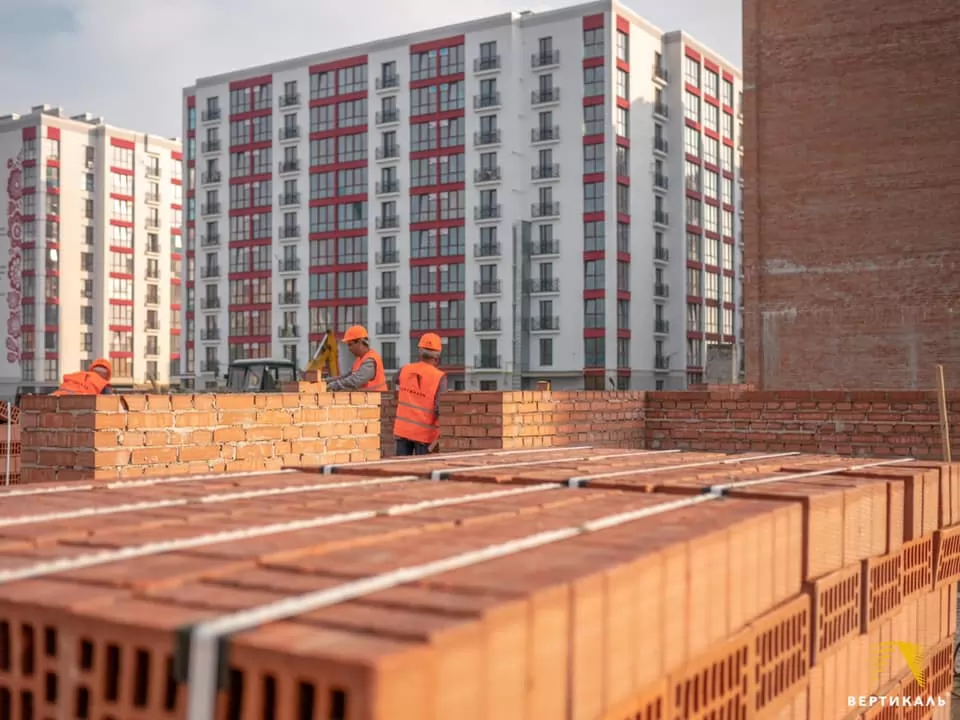

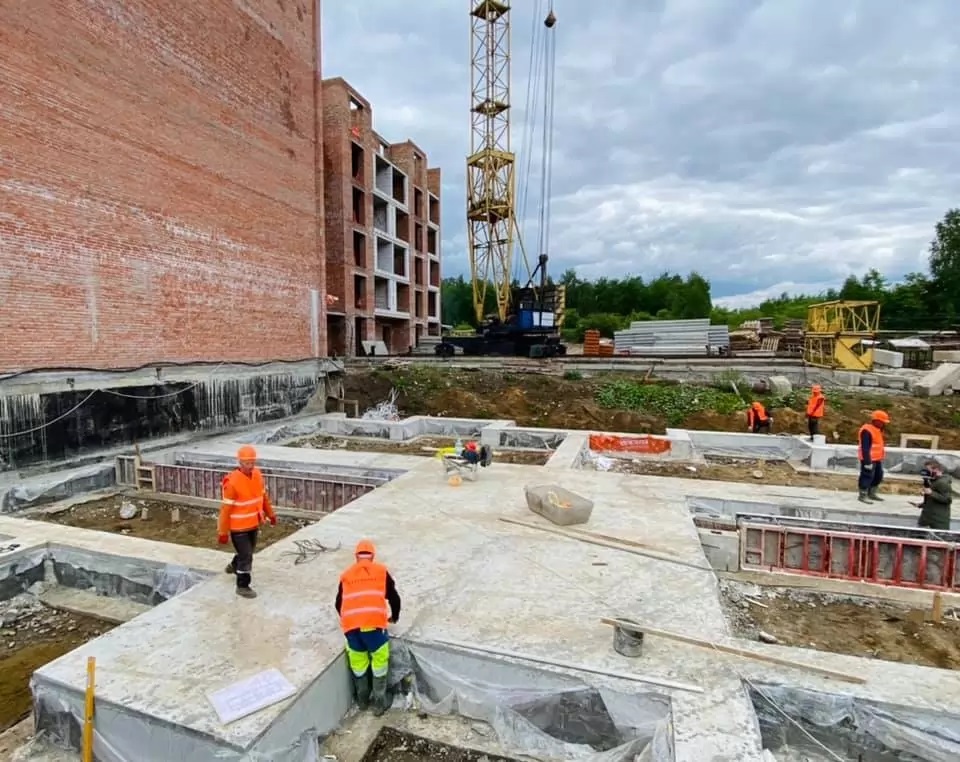

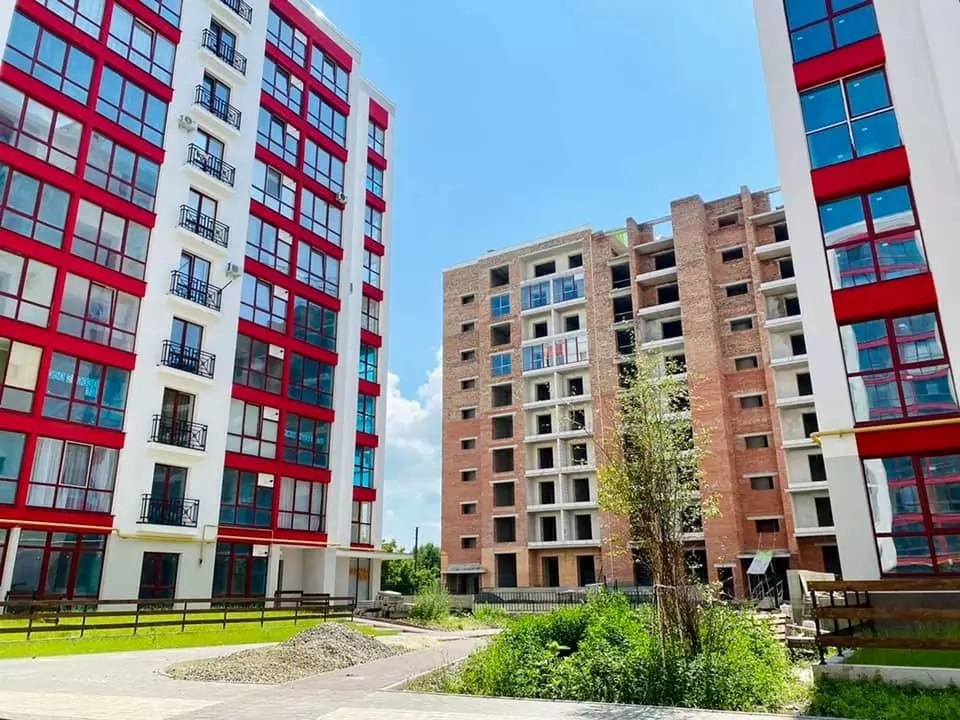

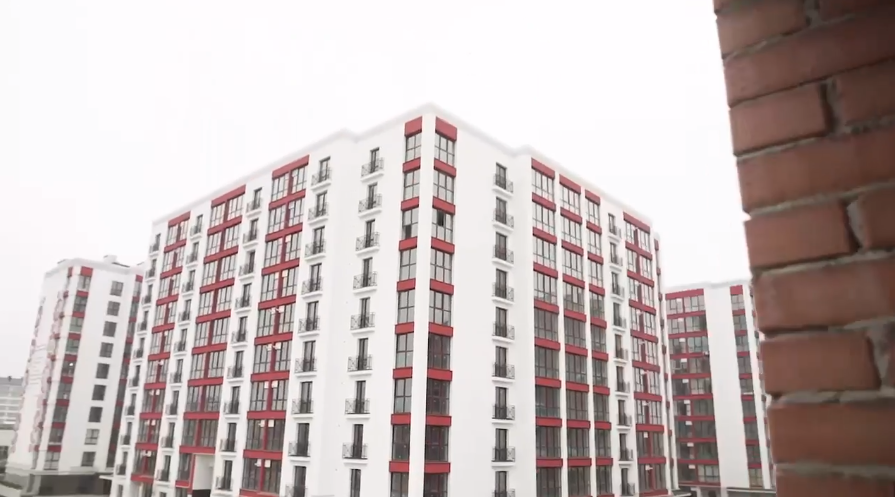

Ход строительства

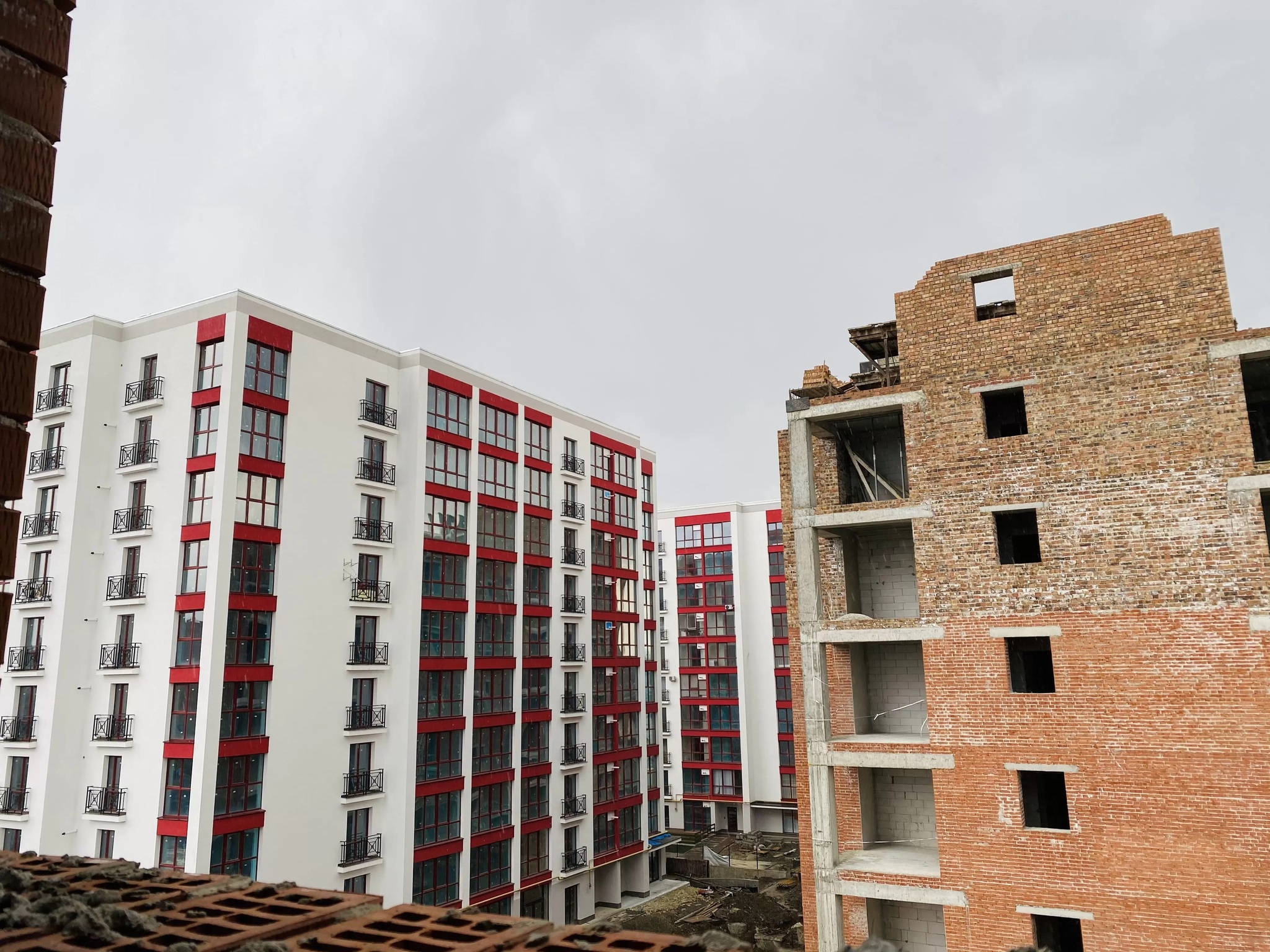

октябрь 2021
сентябрь 2021
август 2021
июнь 2021
май 2021
апрель 2021
февраль 2021
декабрь 2020
ноябрь 2020

Сертификаты о сдаче

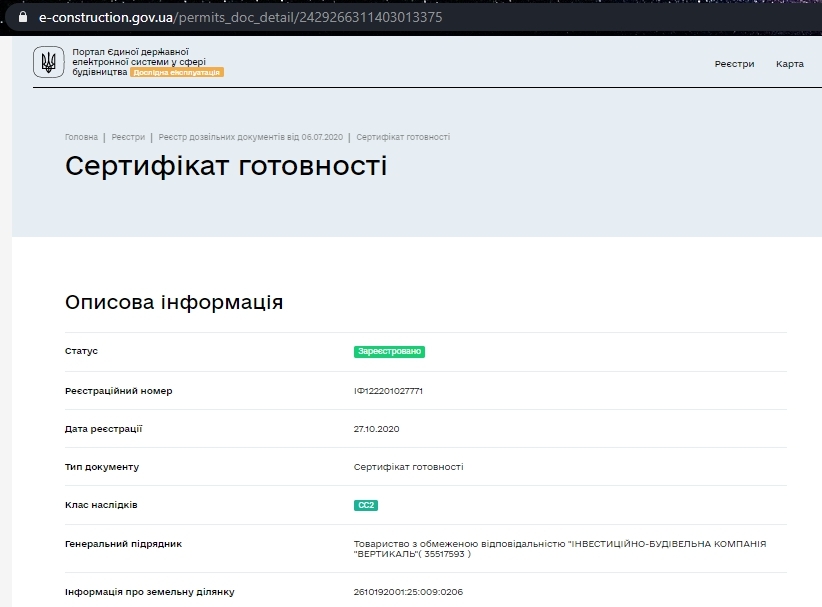

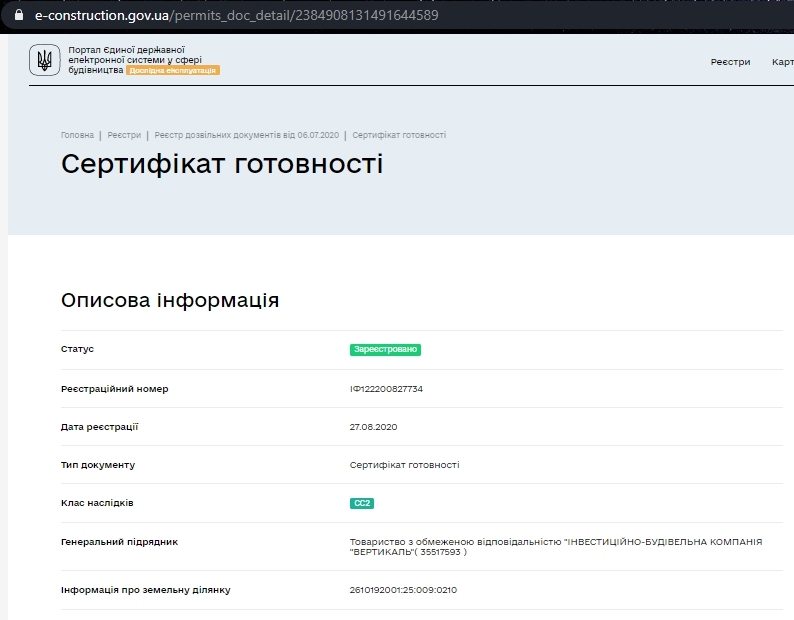

Сертификат о готовности 5 дом
Сертификат о готовности 6 дом

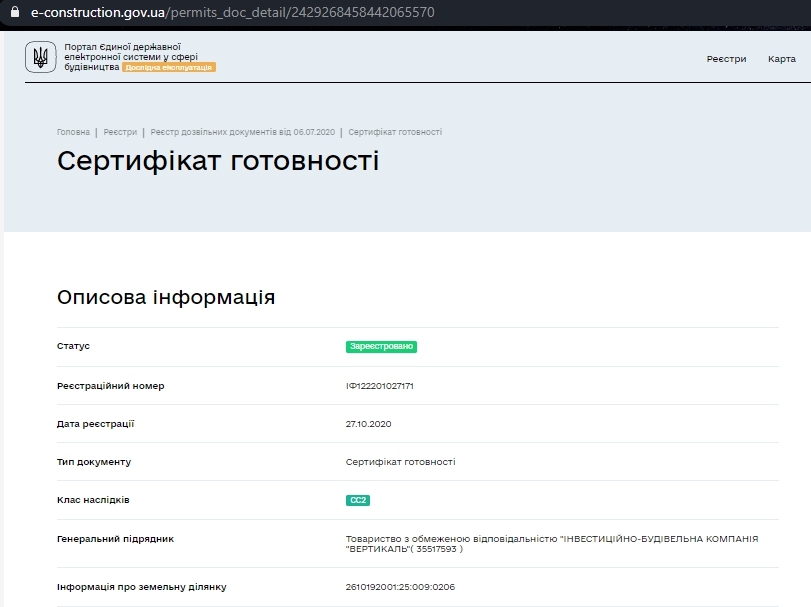

Сертификат о готовности 7 дом
Сертификат о готовности 8 дом
Сертификат о готовности 9 дом
Сертификат о готовности 9 дом
Задать вопрос Застройщику
Связаться с отделом продаж ЖК Містечко Козацьке вы можете по телефону:
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее

Комментарии экспертов
