ЖК Молодежный: срок сдачи и ход строительства
- Общее
- Планировки
- Отзывы
- Срок сдачи
Индекс надёжности новостройки
н/а
| Название элемента ЖК | Обещанный квартал | Обещанный год | Задержка сдачи | Сдали квартал | Сдали год | Дата последней записи |
|---|---|---|---|---|---|---|
| Дом 34/1 | 4 | 2022 | Задержка 33 месяца | 21.02.2022 | ||
| Дом 34/2 | 4 | 2020 | Задержка 57 месяцев | 21.02.2022 | ||
| Дом 34/3 | 4 | 2019 | Сдан. Задержка 8 месяцев | 3 | 2020 | 21.02.2022 |
| Дом 34/4 | 4 | 2018 | Сдан. Задержка 23 месяца | 4 | 2020 | 21.02.2022 |
Сертификаты о сдаче

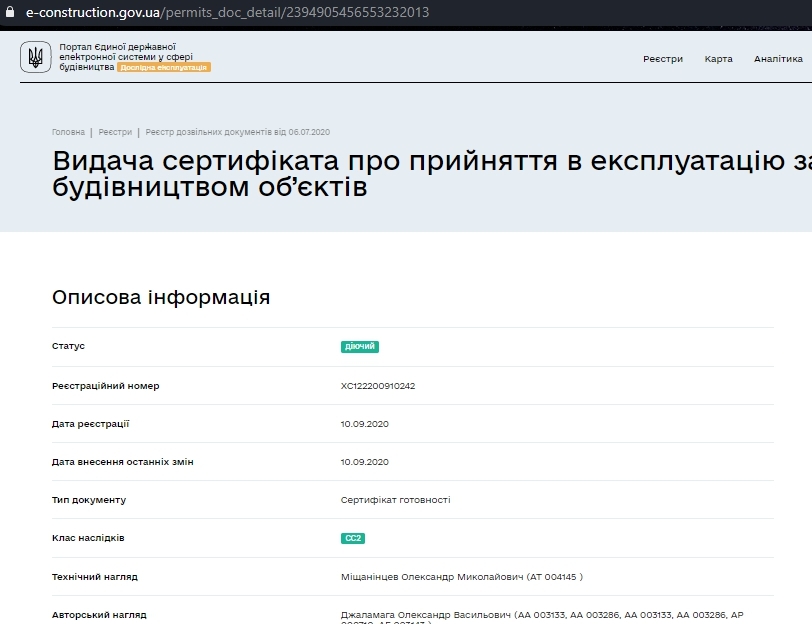

Сертификат о готовности Дом 34/3

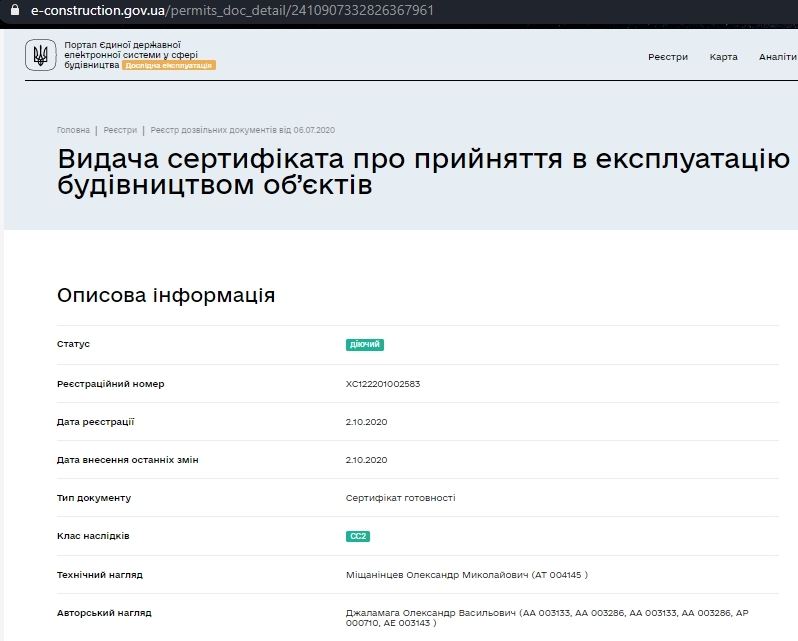

Сертификат о готовности Дом 34/4
Задать вопрос Застройщику
