ЖК Paradise Avenue: срок сдачи и ход строительства
- Общее
- Планировки
- Нежилые
- Отзывы
- Срок сдачи
- Новости ЖК
| Название элемента ЖК | Обещанный квартал | Обещанный год | Задержка сдачи | Сдали квартал | Сдали год | Дата последней записи |
|---|---|---|---|---|---|---|
| Дом 1 | 1 | 2019 | Сдан. Задержка 5 месяцев | 3 | 2019 | 12.11.2021 |
| Дом 2 | 1 | 2019 | Сдан. Задержка 5 месяцев | 3 | 2019 | 12.11.2021 |
| Дом 3 | 2 | 2019 | Сдан. Задержка 8 месяцев | 1 | 2020 | 12.11.2021 |
| Дом 4 | 2 | 2019 | Сдан. Задержка 11 месяцев | 2 | 2020 | 12.11.2021 |
| Дом 5 | 3 | 2019 | Сдан. Задержка 5 месяцев | 1 | 2020 | 12.11.2021 |
| Дом 6 | 3 | 2020 | Сдан. Задержка 11 месяцев | 3 | 2021 | 12.11.2021 |
| Дом 7 | 4 | 2022 | Задержка 35 месяцев | 12.11.2021 | ||
| Дом 8 | 4 | 2023 | Задержка 23 месяца | 12.11.2021 | ||
| Дом 9 | 12.11.2021 | |||||
| Дом 10 | 12.11.2021 | |||||
| Дом 11 | 12.11.2021 | |||||
| Дом 12 | 12.11.2021 | |||||
| Дом 13 | 12.11.2021 | |||||
| Дом 14 | 12.11.2021 | |||||
| Дом 15 | 12.11.2021 | |||||
| Дом 16 | 12.11.2021 | |||||
| Дом 17 | 12.11.2021 |

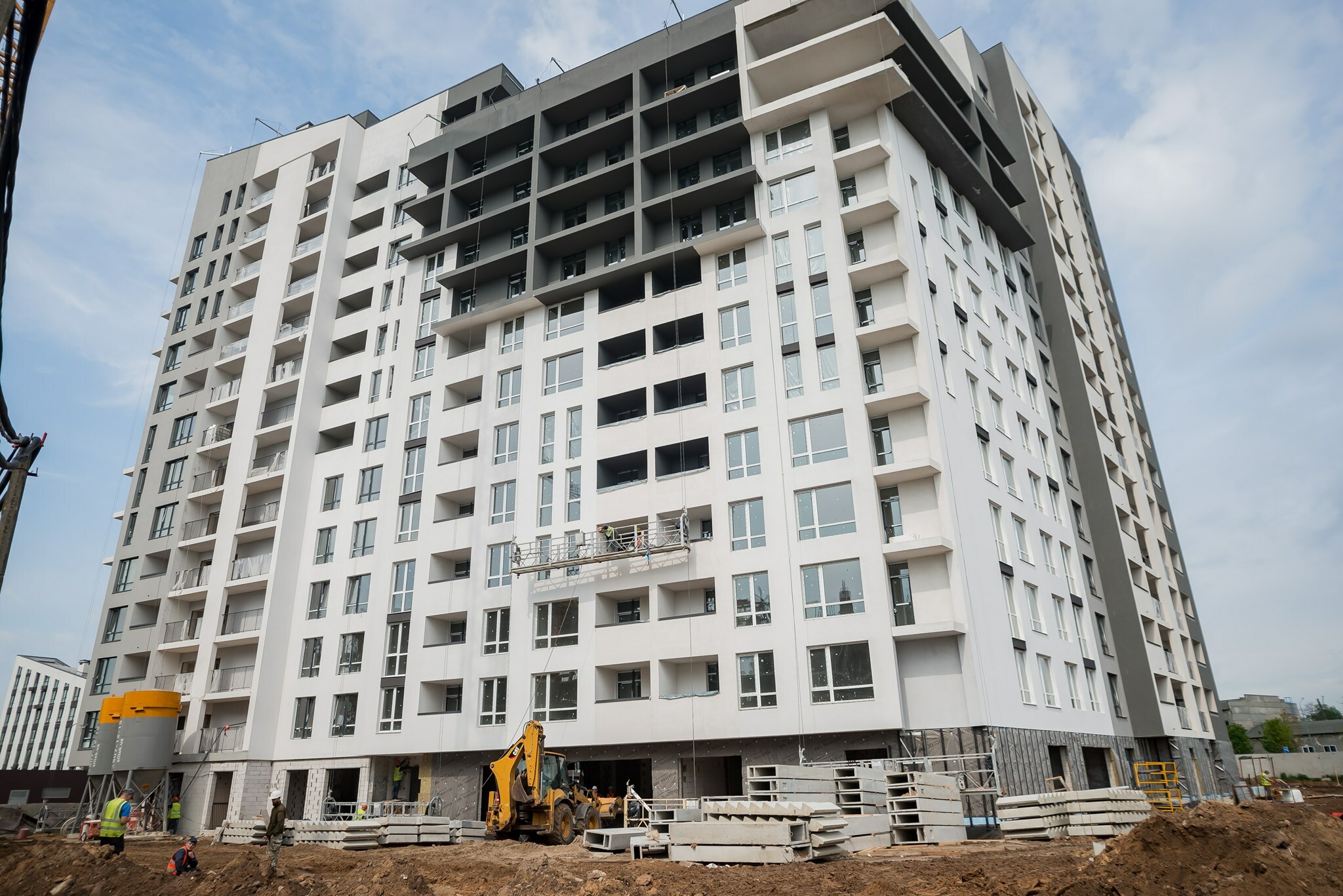

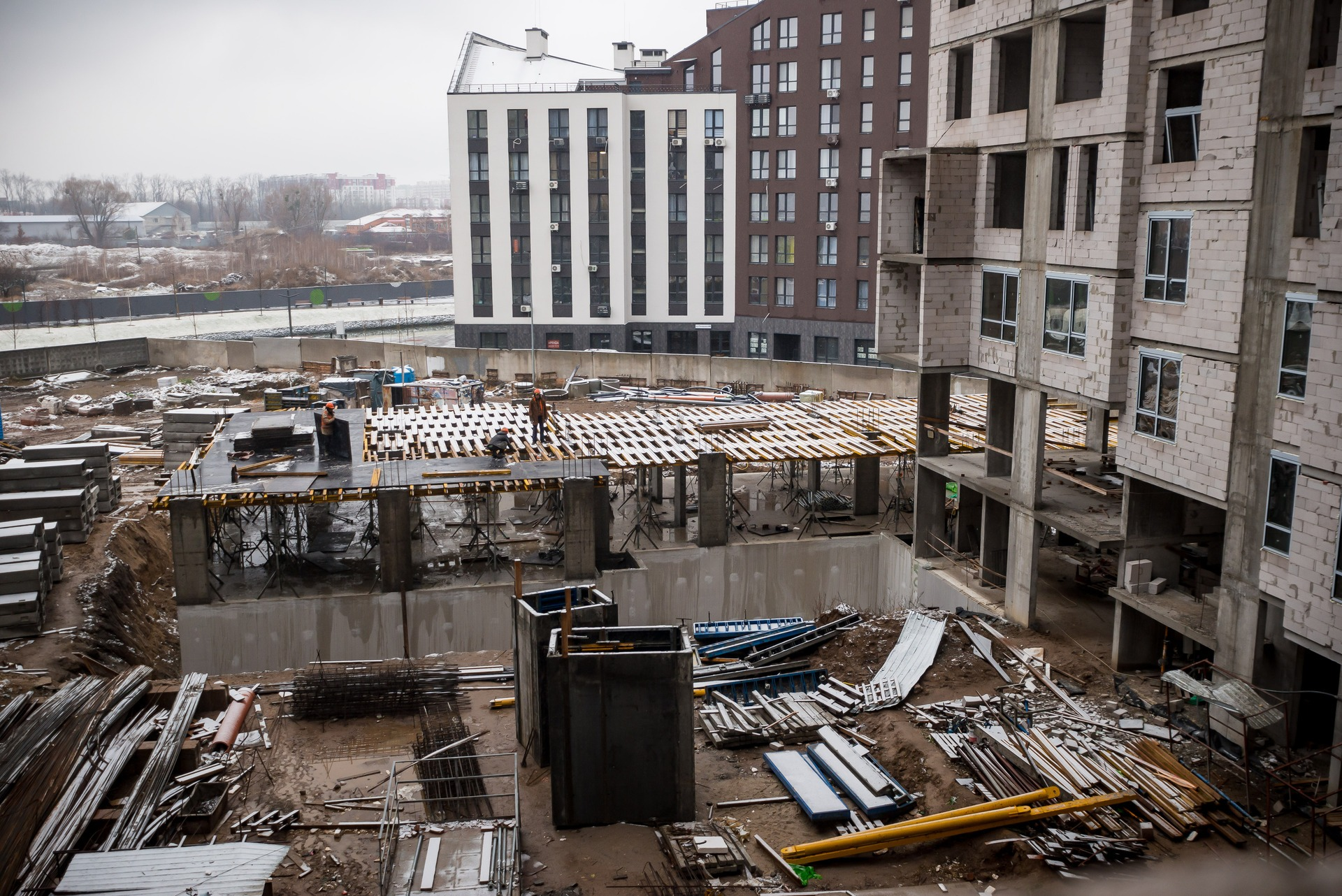

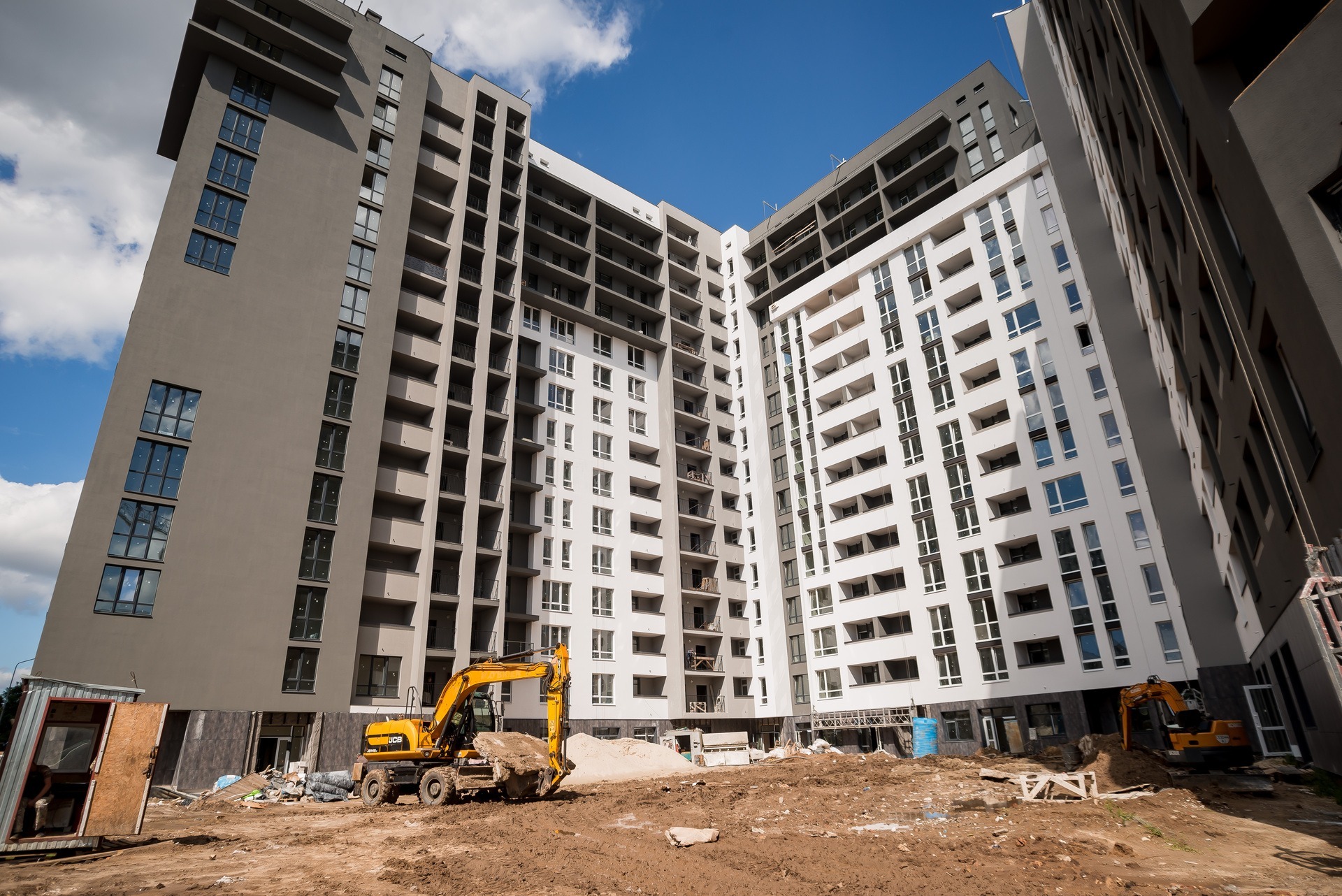

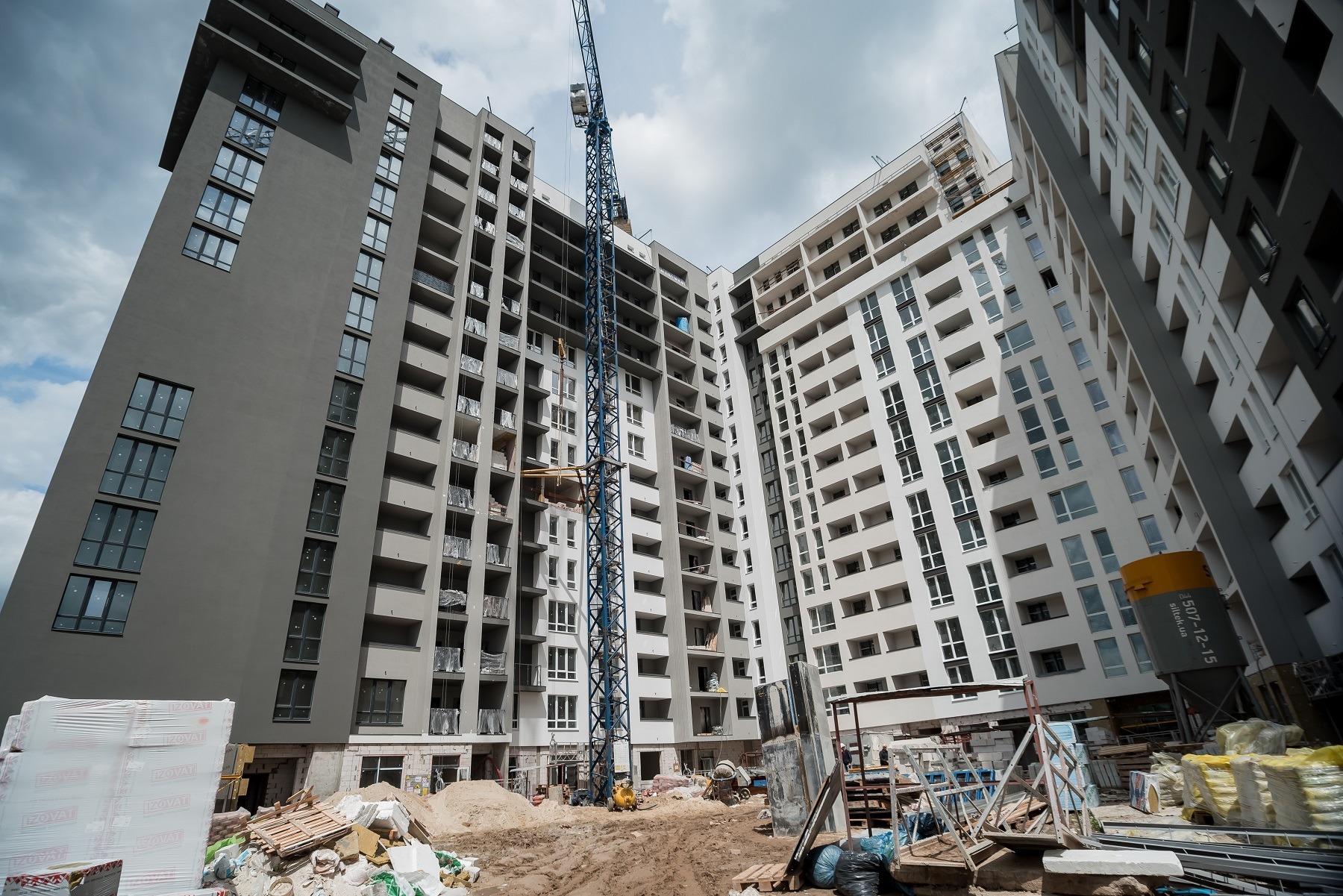

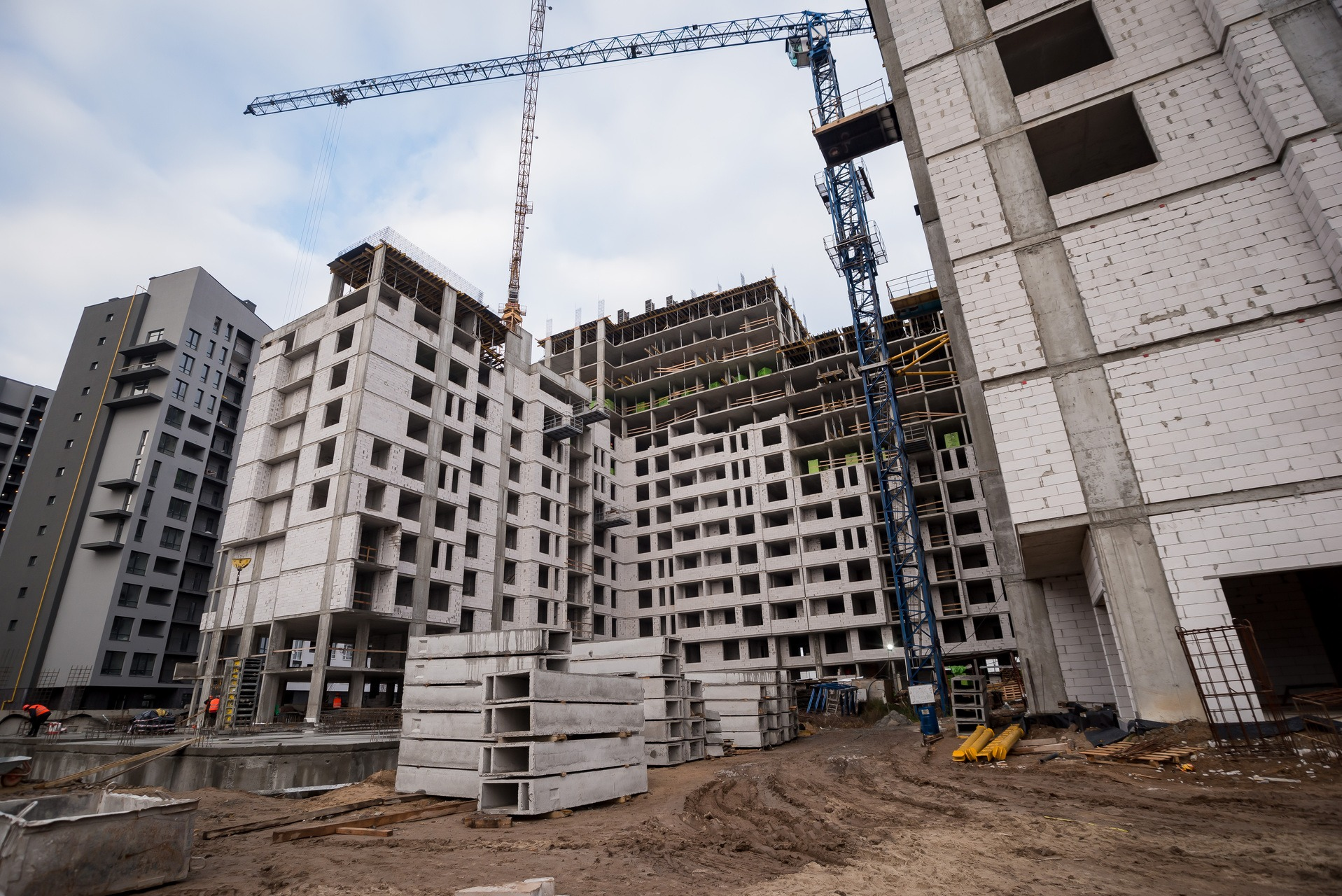

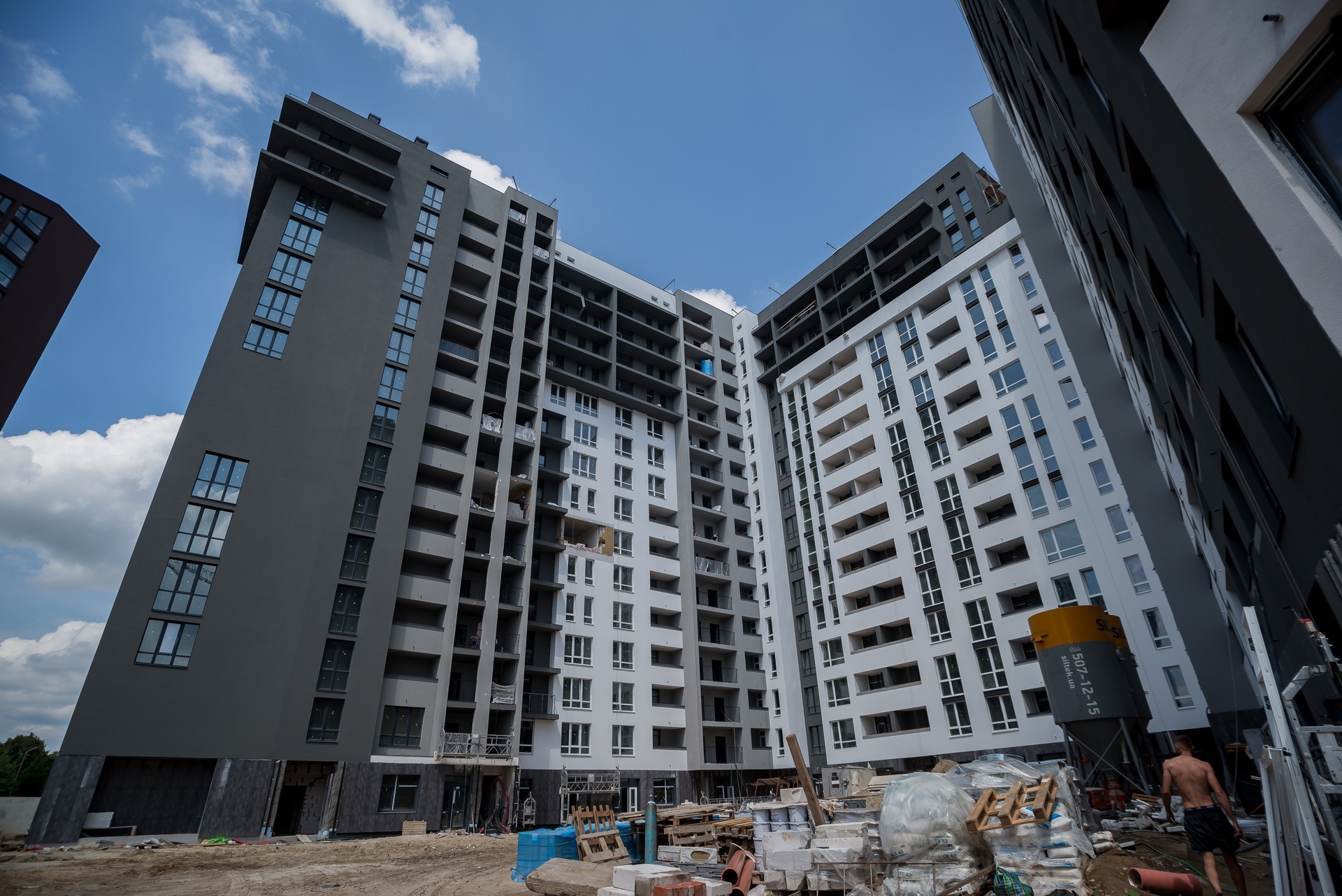

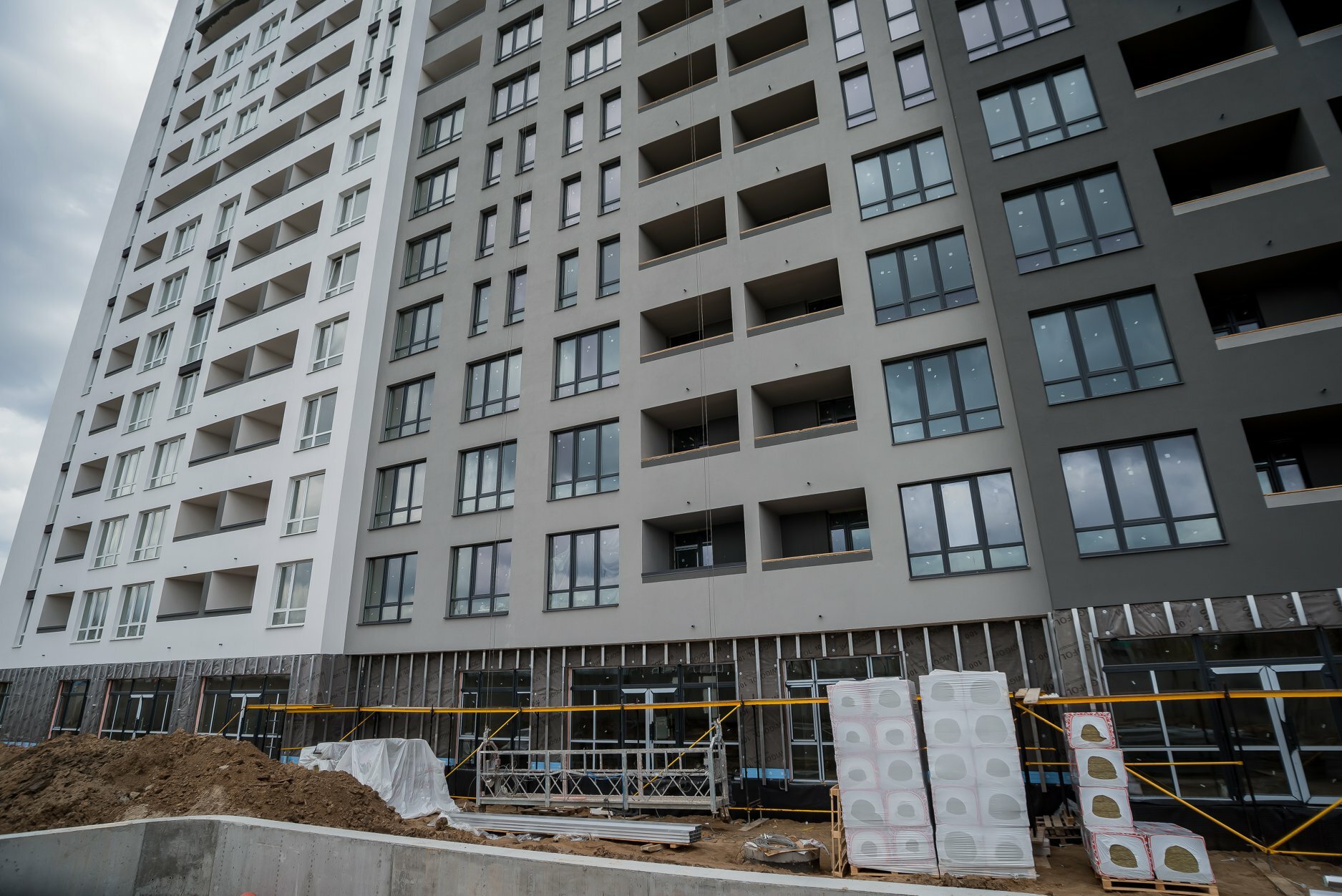

Ход строительства
декабрь 2021
ноябрь 2021
октябрь 2021
сентябрь 2021
август 2021
июль 2021
июнь 2021
май 2021
апрель 2021
Сертификаты о сдаче

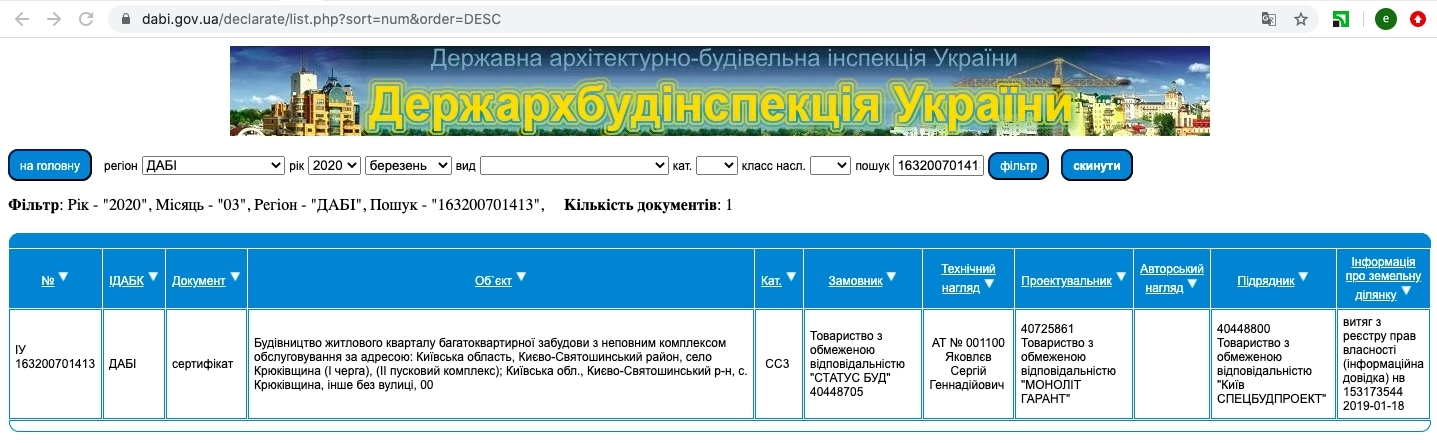

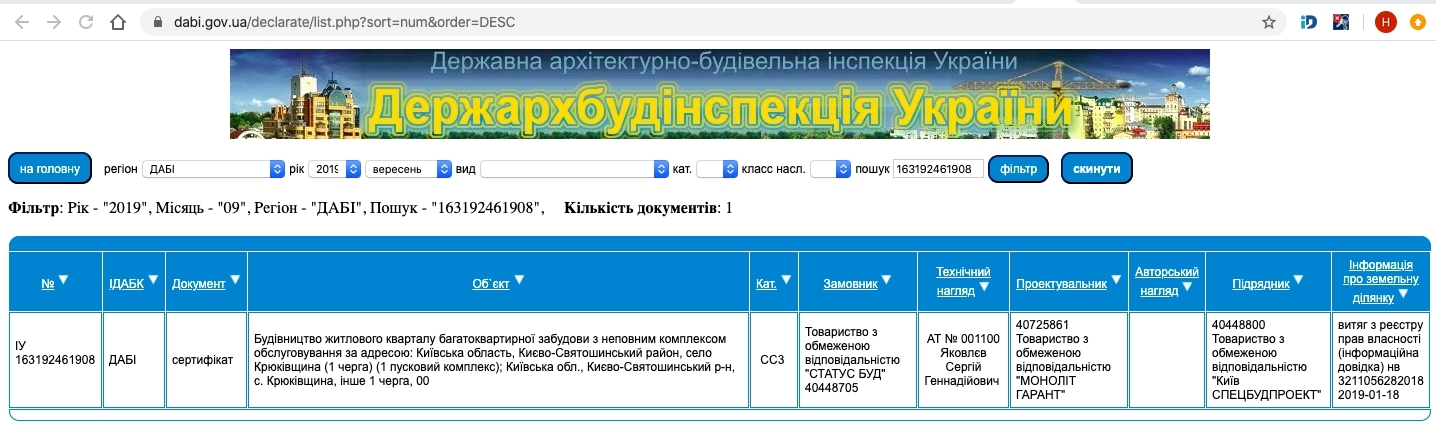

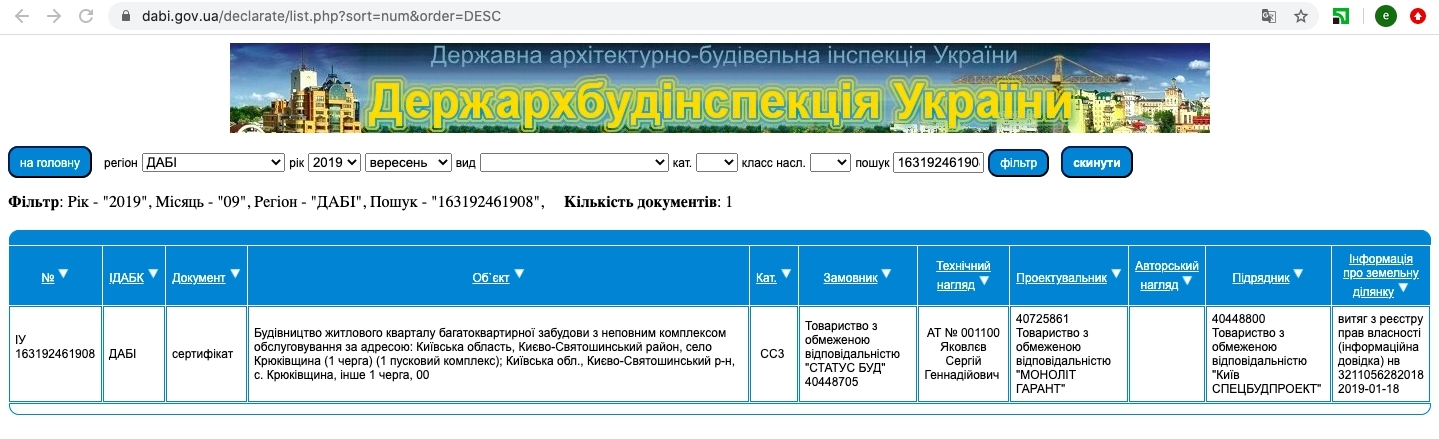

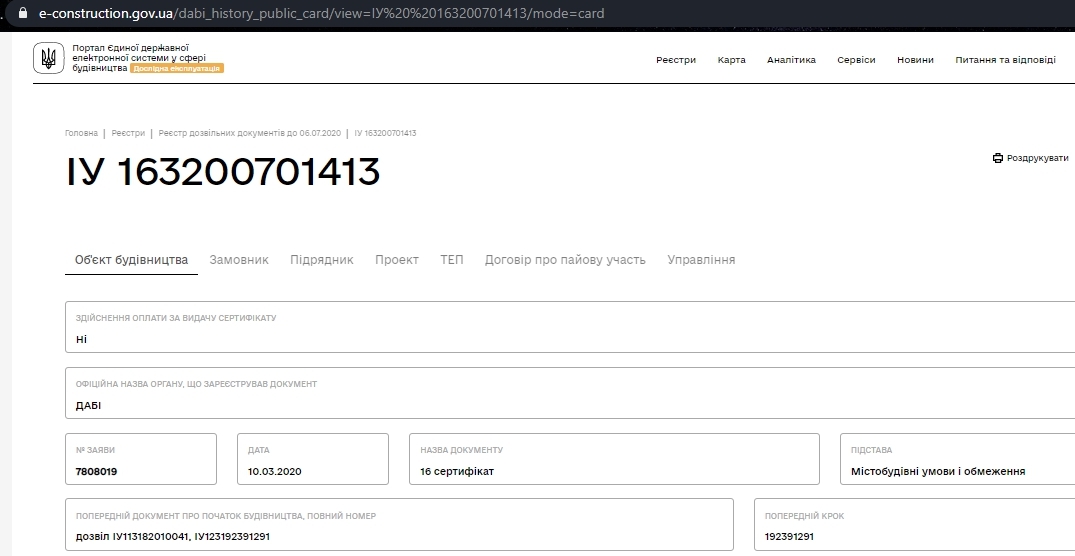

Сертификат о готовности Дом 1
Сертификат о готовности Дом 2
Сертификат о готовности Дом 3
Сертификат о готовности Дом 4
Сертификат о готовности Дом 5
Сертификат о готовности Дом 6
Варианты покупки
Задать вопрос Застройщику
Связаться с отделом продаж ЖК Paradise Avenue вы можете по телефону:
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее

Комментарии экспертов

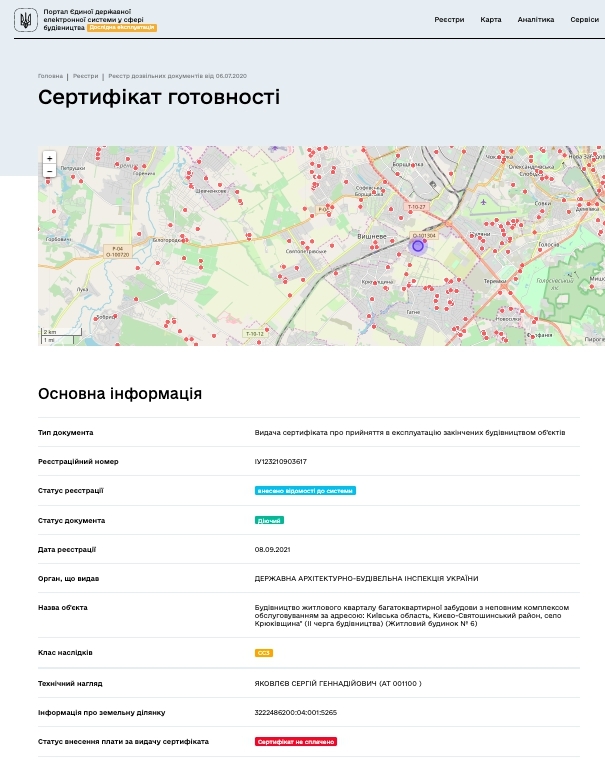

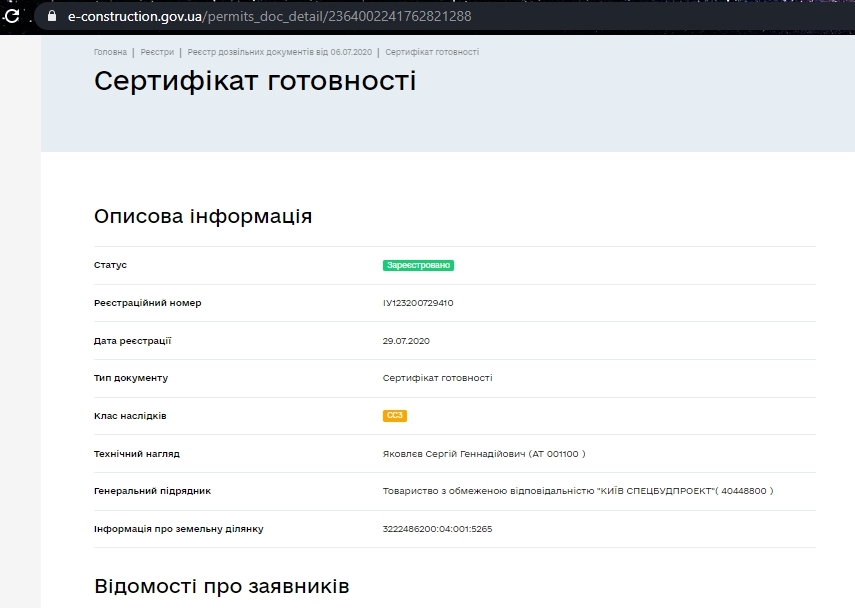

Сертификат о готовности
Сертификат о готовности
Смотреть сертификат
