Индекс надёжности новостройки
91из 216
Проверено 11.02.2022
Название элемента ЖК | Обещанный квартал | Обещанный год | Задержка сдачи | Сдали квартал | Сдали год | Дата последней записи |
---|---|---|---|---|---|---|
Дом 1 | 4 | 2014 | Сдан в срок | 4 | 2014 | 10.02.2022 |
Дом 2 | 3 | 2015 | Сдан в срок | 3 | 2015 | 10.02.2022 |
Дом 3 | 4 | 2015 | Сдан. Задержка 8 месяцев | 3 | 2016 | 10.02.2022 |
Дом 4 | 4 | 2015 | Сдан в срок | 4 | 2015 | 10.02.2022 |
Дом 5 | 4 | 2016 | Сдан. Задержка 2 месяца | 1 | 2017 | 10.02.2022 |
Дом 6 | 1 | 2017 | Сдан. Задержка 2 месяца | 2 | 2017 | 10.02.2022 |
Дом 7 | 4 | 2017 | Сдан. Задержка 5 месяцев | 2 | 2018 | 10.02.2022 |
Дом 8 | 2 | 2018 | Сдан. Задержка 5 месяцев | 4 | 2018 | 10.02.2022 |
Дом 9 | 2 | 2018 | Сдан. Задержка 14 месяцев | 3 | 2019 | 10.02.2022 |
Дом 10 | 3 | 2019 | Сдан. Задержка 20 месяцев | 2 | 2021 | 10.02.2022 |
Дом 11 | 3 | 2019 | Сдан. Задержка 20 месяцев | 2 | 2021 | 10.02.2022 |
Дом 12 | 4 | 2020 | Сдан. Задержка 8 месяцев | 3 | 2021 | 10.02.2022 |
Дом 13 | 4 | 2020 | Задержка 56 месяцев | 10.02.2022 | ||
Дом 14 | 2 | 2022 | Задержка 38 месяцев | 10.02.2022 | ||
Дом 15 | 11.02.2022 |
Ход строительства
ноябрь 2020
февраль 2020
январь 2020
Сертификаты о сдаче

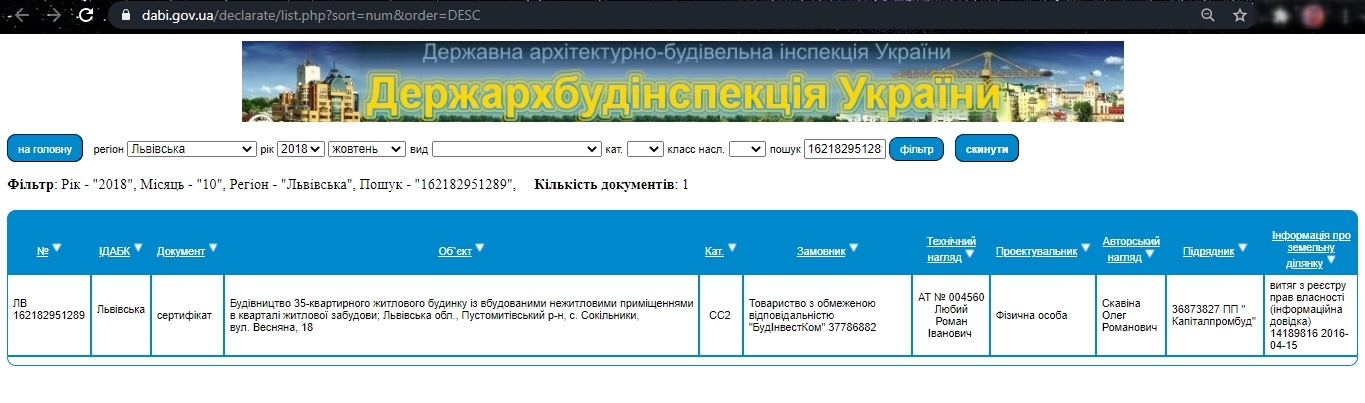

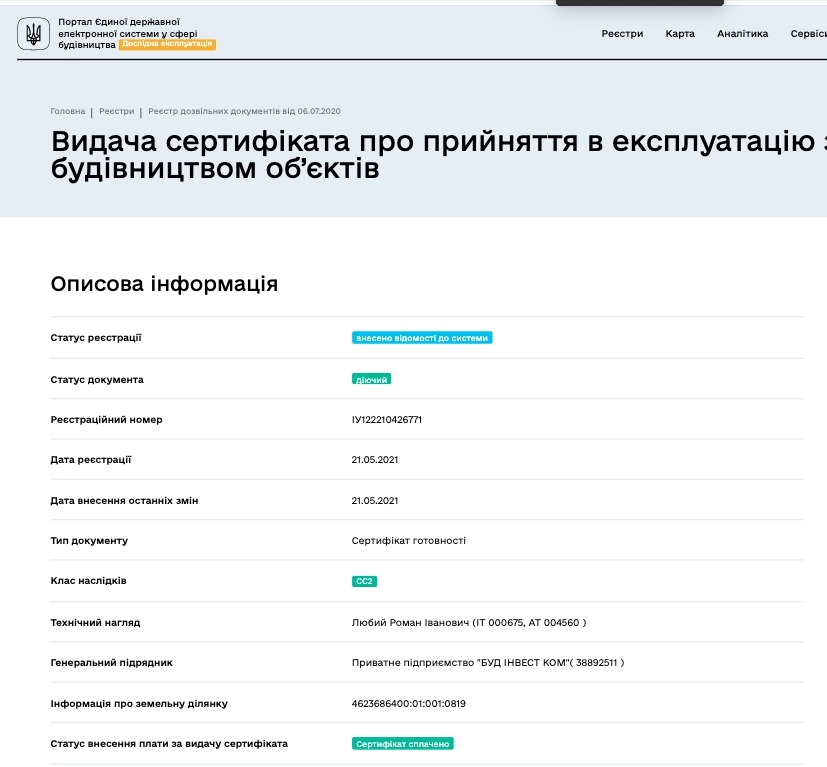

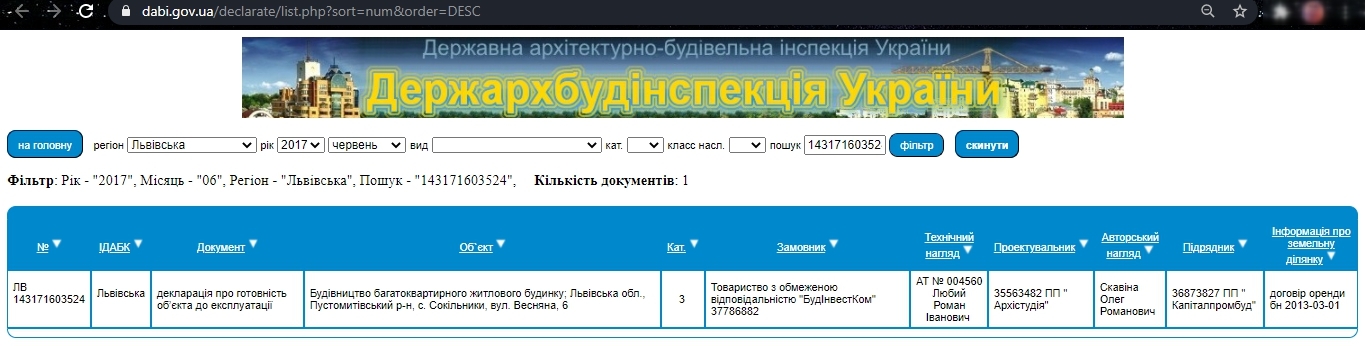

Сертификат о готовности Дом 1

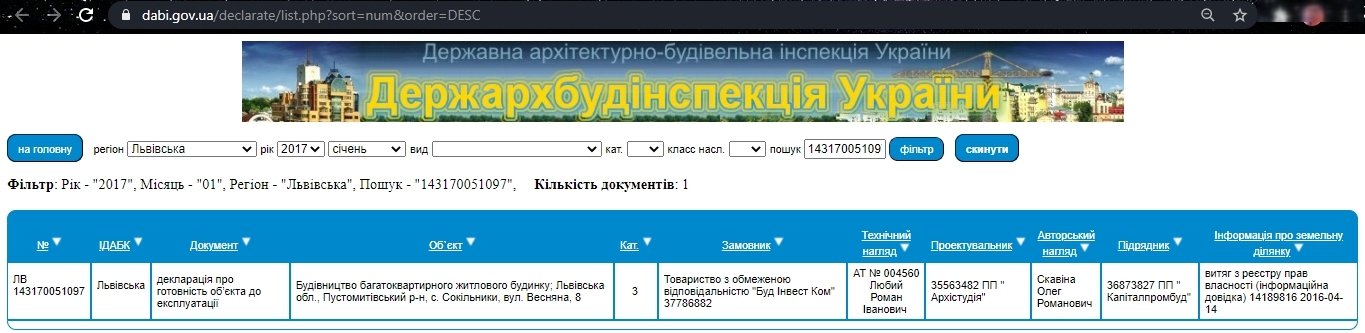

Сертификат о готовности Дом 2

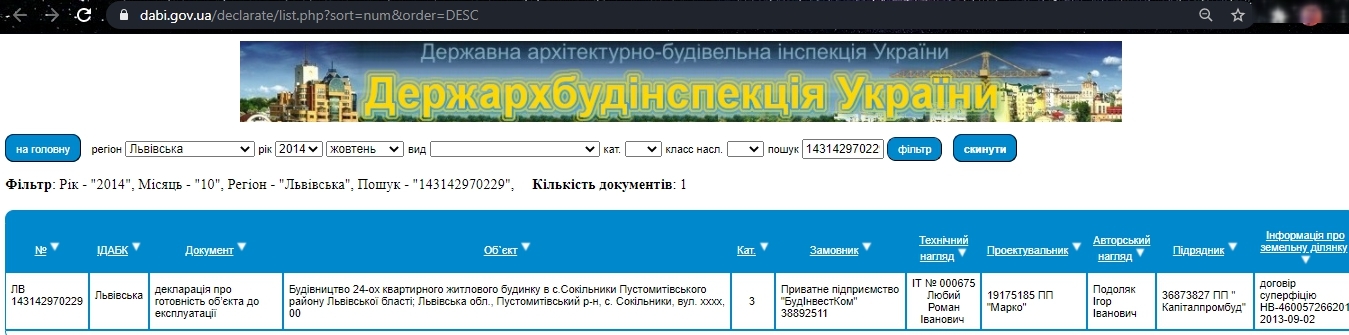

Сертификат о готовности Дом 3

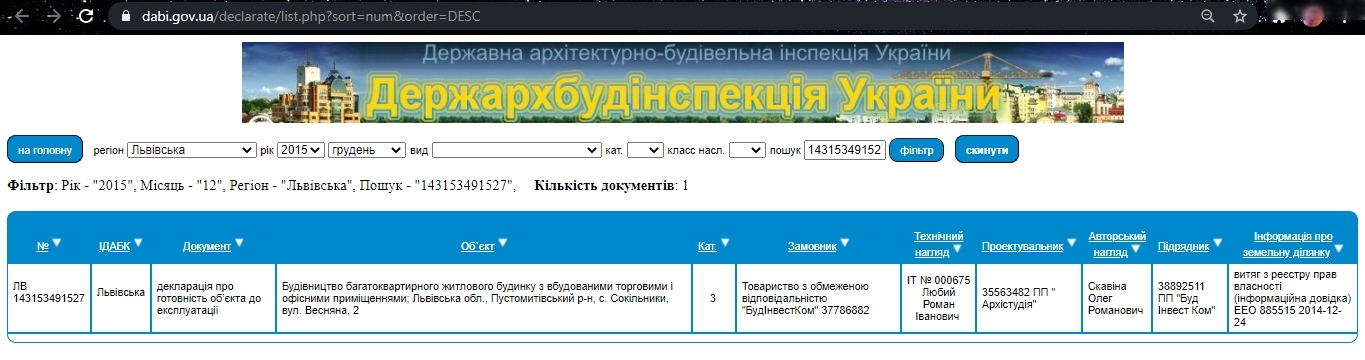

Сертификат о готовности Дом 4

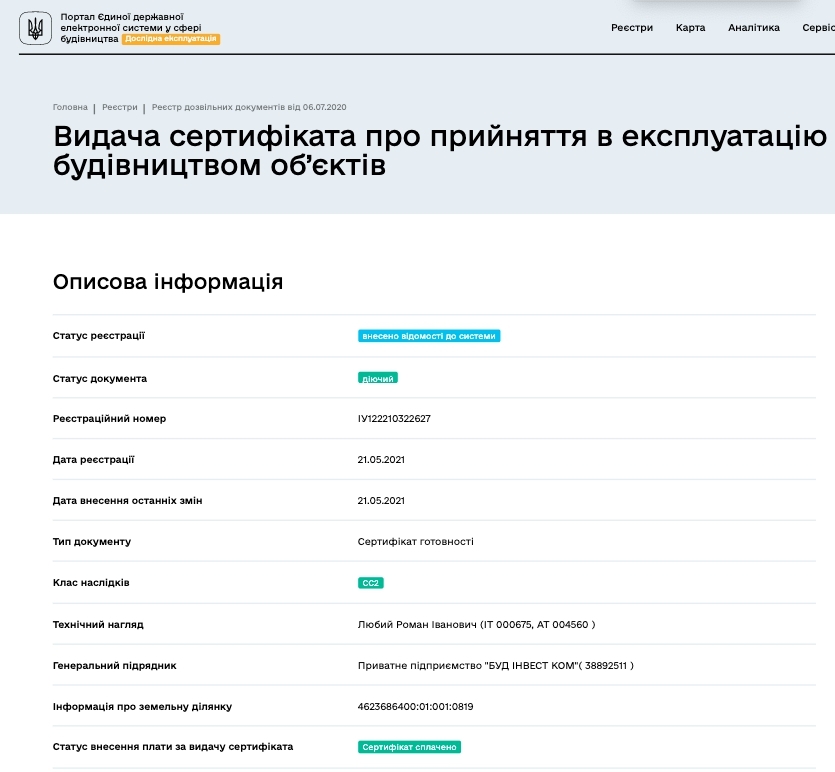

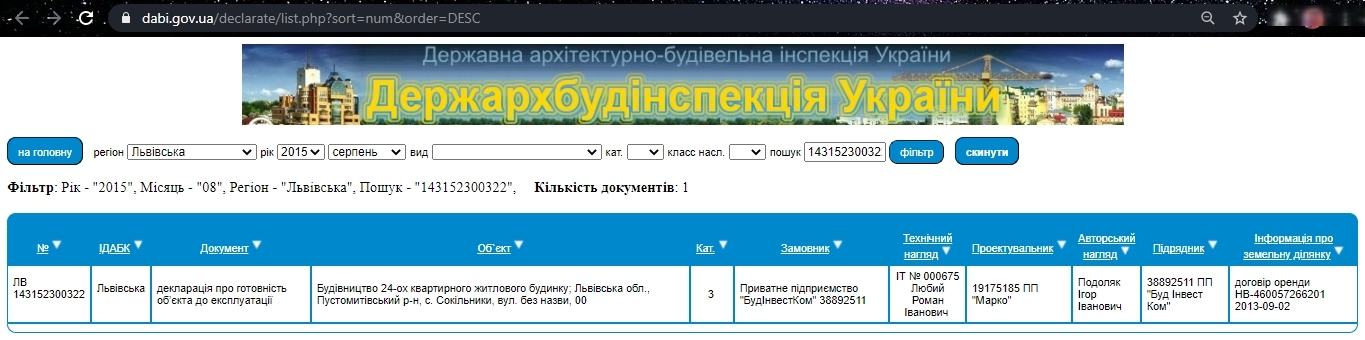

Сертификат о готовности Дом 5
Сертификат о готовности Дом 6

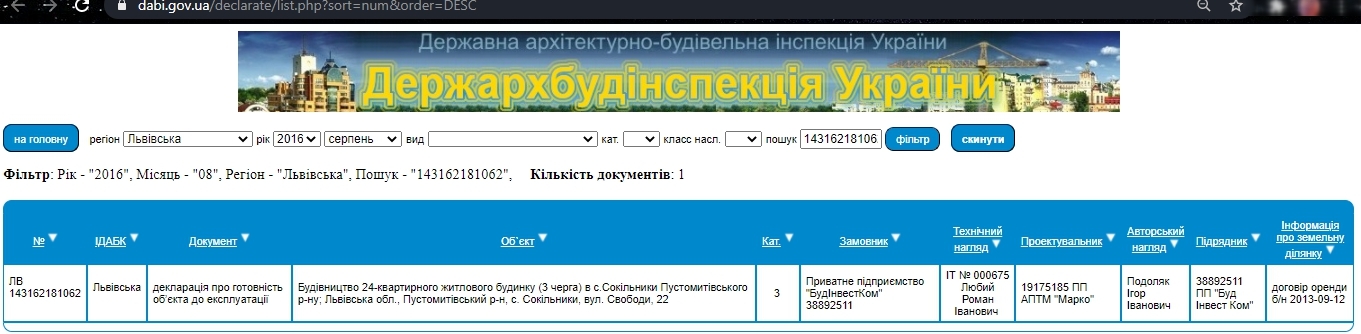

Сертификат о готовности Дом 7

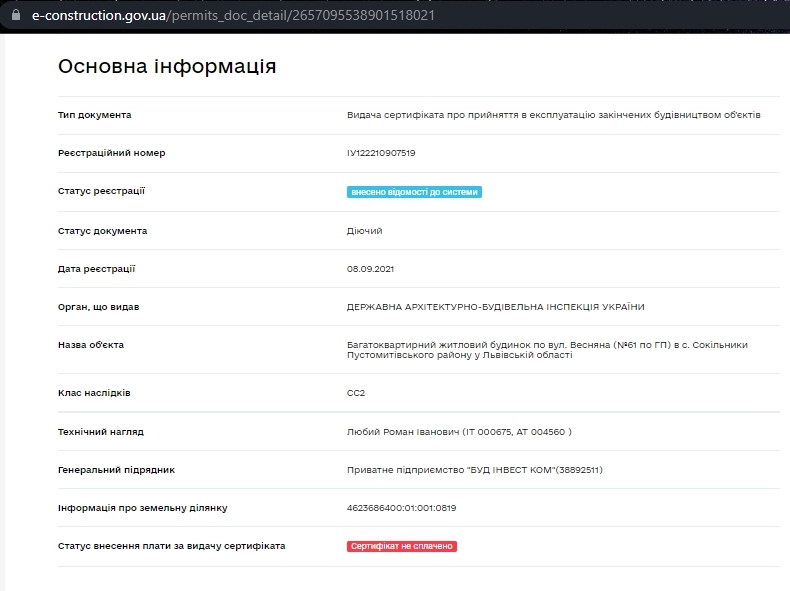

Сертификат о готовности Дом 8
Сертификат о готовности Дом 9
Сертификат о готовности Дом 10
Сертификат о готовности Дом 11
Сертификат о готовности Дом 12
Задать вопрос Застройщику

Связаться с отделом продаж ЖК Південний вы можете по телефону:

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
Комментарии экспертов
Смотреть сертификат
Смотреть сертификат
Сертификат о готовности
