ЖК Премиум Парк: срок сдачи и ход строительства
- Общее
- Планировки
- Отзывы
- Срок сдачи
Название элемента ЖК | Обещанный квартал | Обещанный год | Задержка сдачи | Сдали квартал | Сдали год | Дата последней записи |
---|---|---|---|---|---|---|
Секция 1 | 4 | 2022 | Задержка 32 месяца | 07.02.2022 | ||
Секция 2 | 4 | 2019 | Задержка 68 месяцев | 07.02.2022 | ||
Секция 3 | 2 | 2018 | Сдан. Задержка 29 месяцев | 4 | 2020 | 07.02.2022 |
Секция 4 | 3 | 2019 | Сдан в срок | 3 | 2019 | 07.02.2022 |
Секция 5 | 3 | 2018 | Сдан в срок | 3 | 2018 | 07.02.2022 |
Секция 6 | 2 | 2017 | Сдан в срок | 2 | 2017 | 07.02.2022 |

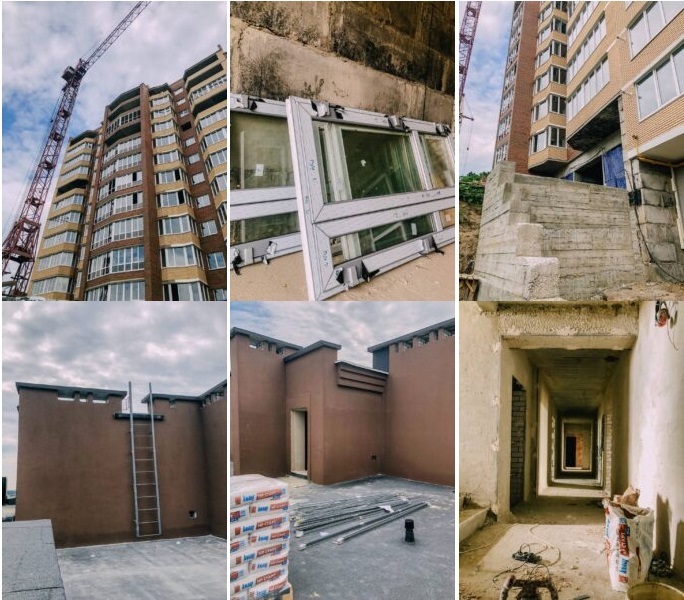

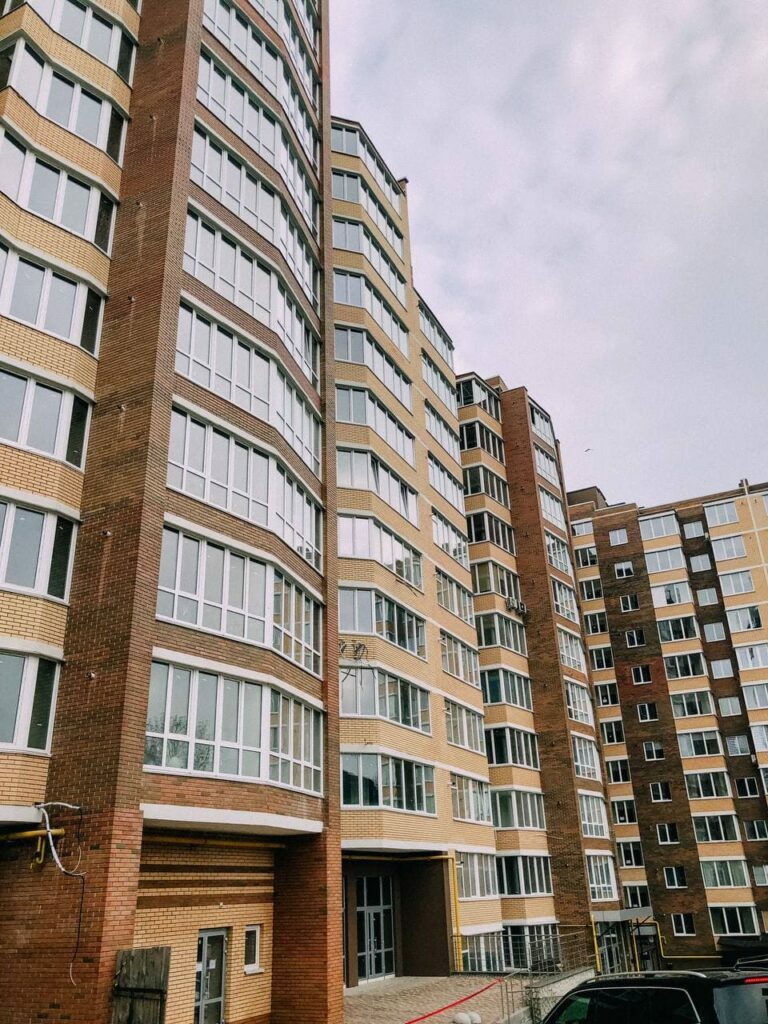

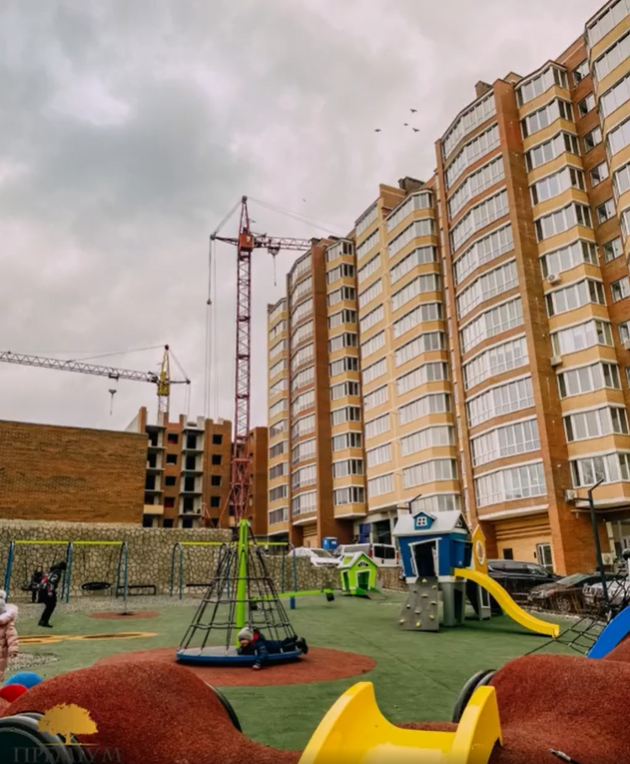

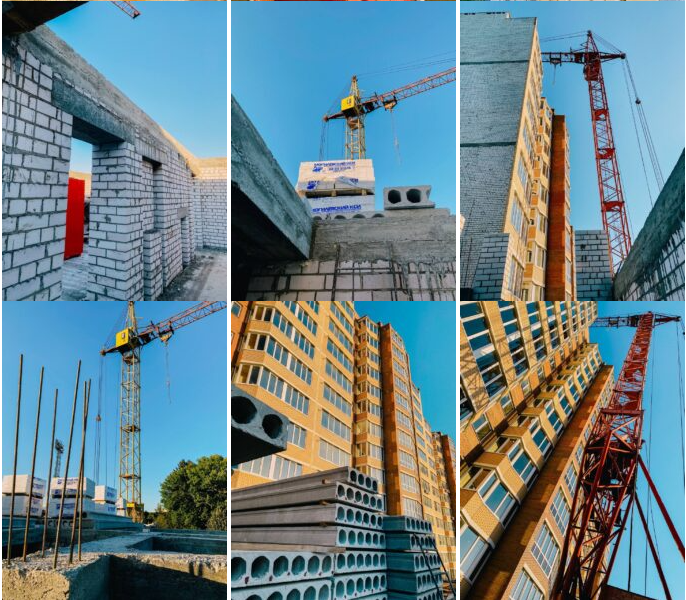

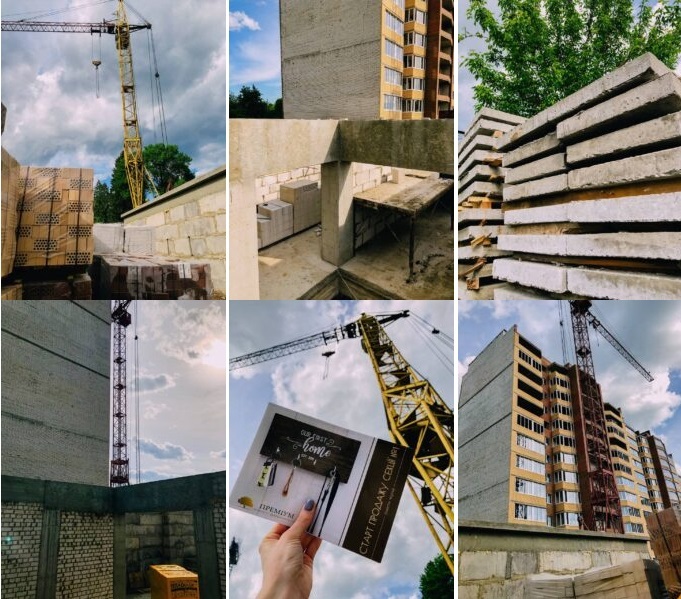

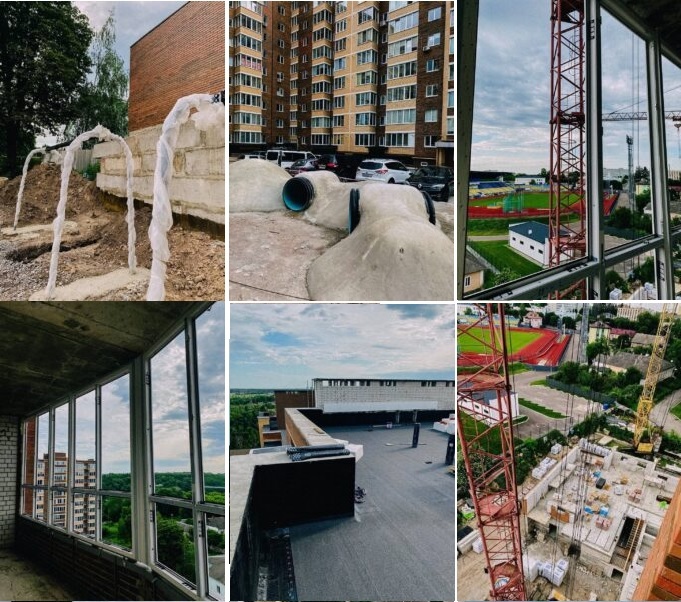

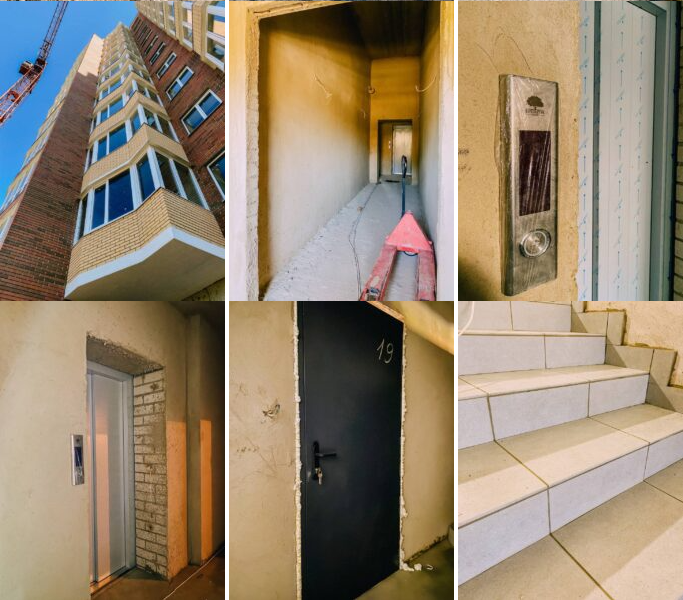

Ход строительства
ноябрь 2021
октябрь 2021
сентябрь 2021
август 2021
июль 2021
июнь 2021
май 2021
апрель 2021
март 2021
Сертификаты о сдаче

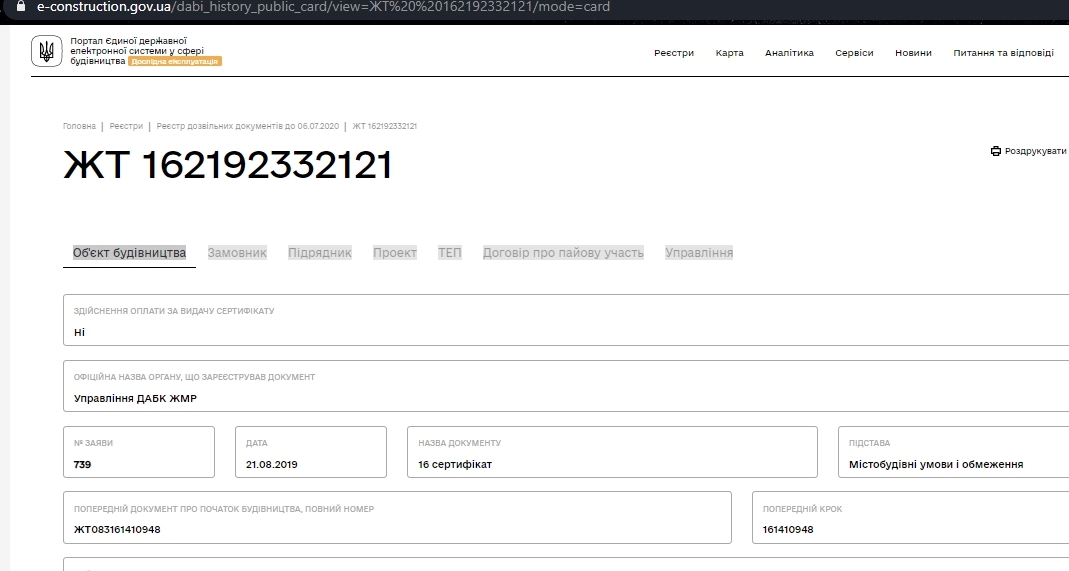

Сертификат о готовности Секция 4

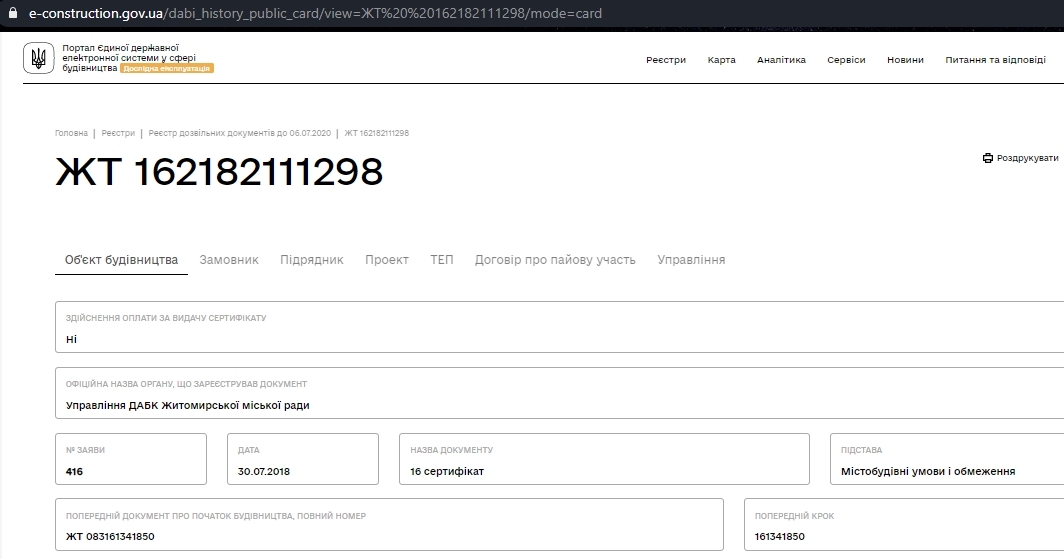

Сертификат о готовности Секция 5

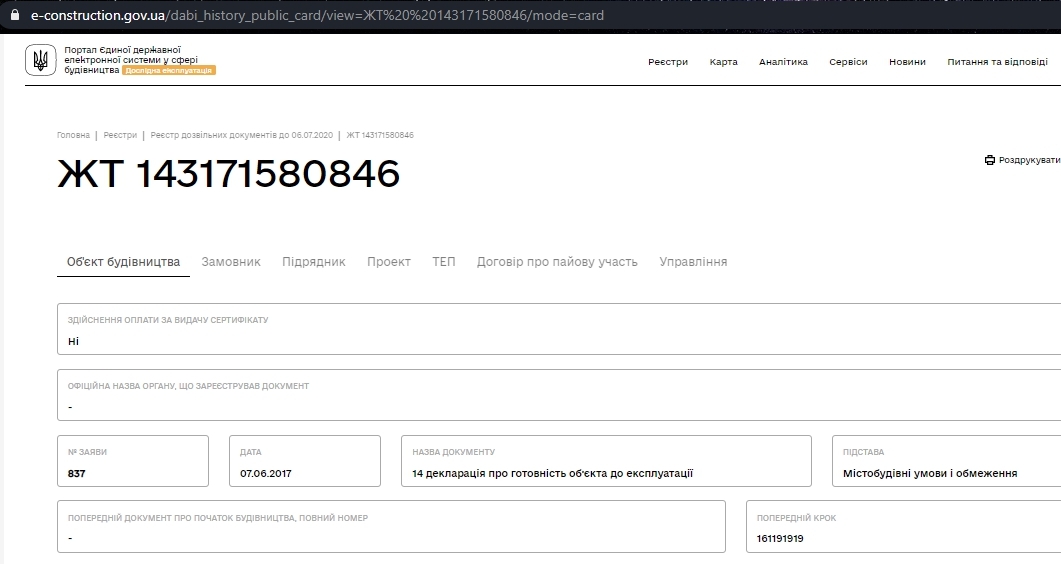

Сертификат о готовности Секция 6
Задать вопрос Застройщику
Связаться с отделом продаж ЖК Премиум Парк вы можете по телефону:

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
Комментарии экспертов
Сертитфикат о готовности
Сертификат о готовности
Сертификат о готовности
Сертификат о готовности
