ЖК Welcome Home на Стеценко: срок сдачи и ход строительства
- Общее
- Планировки
- Отзывы
- Срок сдачи
Название элемента ЖК | Обещанный квартал | Обещанный год | Задержка сдачи | Сдали квартал | Сдали год | Дата последней записи |
---|---|---|---|---|---|---|
1 дом | 4 | 2016 | Сдан. Задержка 11 месяцев | 4 | 2017 | 10.11.2021 |
2 дом | 4 | 2016 | Сдан. Задержка 2 месяца | 1 | 2017 | 10.11.2021 |
3 дом | 4 | 2016 | Сдан. Задержка 17 месяцев | 2 | 2018 | 10.11.2021 |
6 дом | 4 | 2017 | Сдан. Задержка 8 месяцев | 3 | 2018 | 10.11.2021 |
7 дом | 4 | 2017 | Сдан. Задержка 11 месяцев | 4 | 2018 | 10.11.2021 |
8 дом | 1 | 2019 | Сдан. Задержка 17 месяцев | 3 | 2020 | 10.11.2021 |
9 дом | 4 | 2019 | Сдан. Задержка 17 месяцев | 2 | 2021 | 10.11.2021 |
10 дом | 4 | 2019 | Сдан. Задержка 20 месяцев | 3 | 2021 | 10.11.2021 |
11 дом | 4 | 2019 | Задержка 68 месяцев | 10.11.2021 | ||
12 дом | 3 | 2019 | Задержка 71 месяц | 10.11.2021 |
Ход строительства

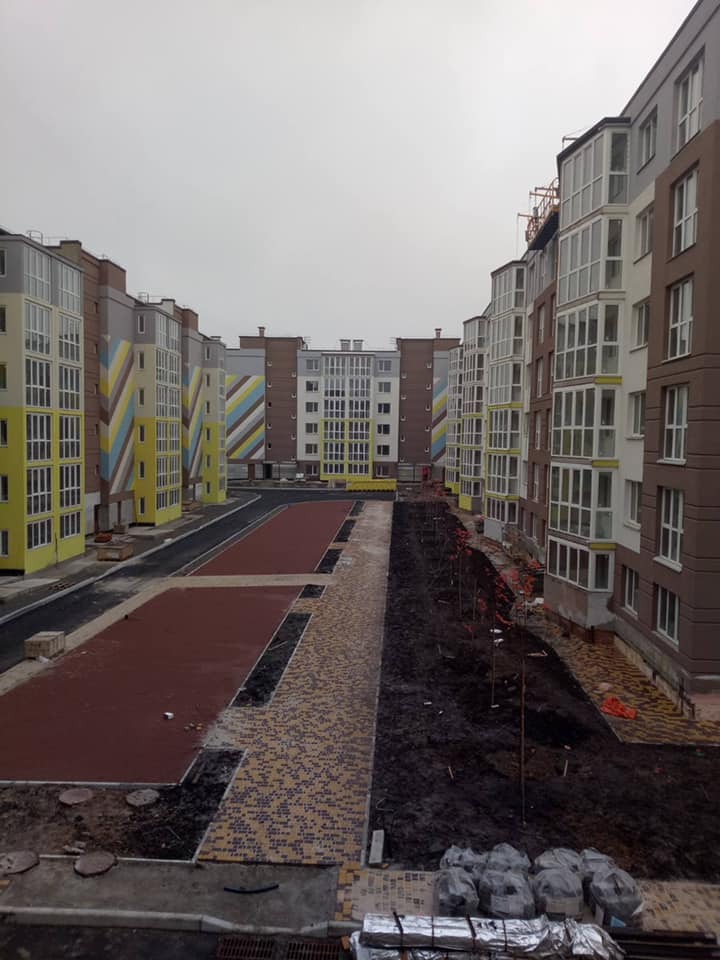

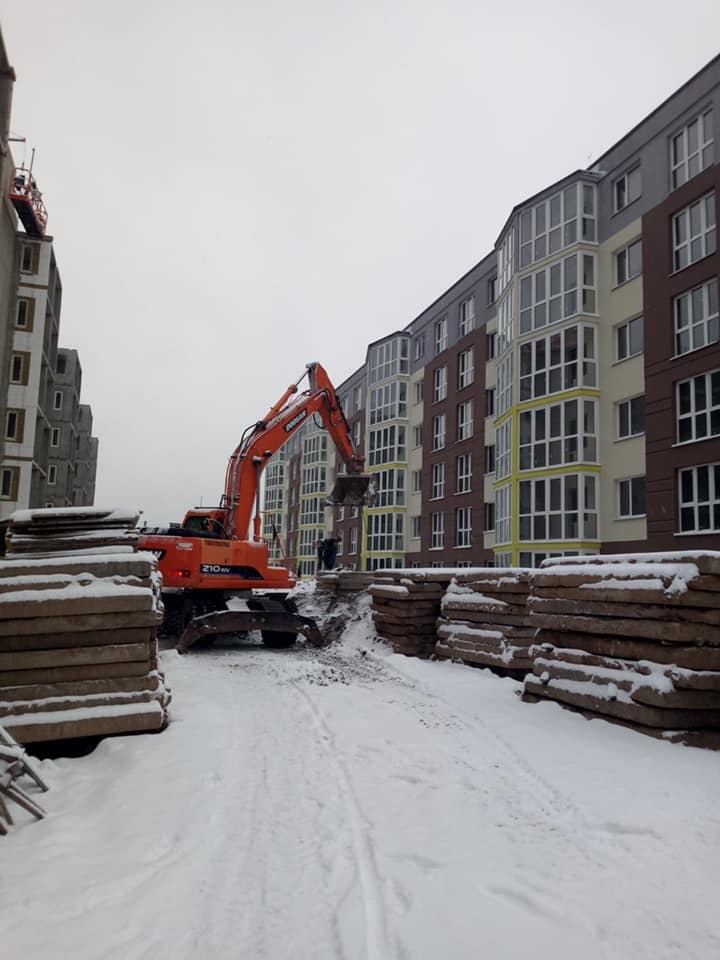

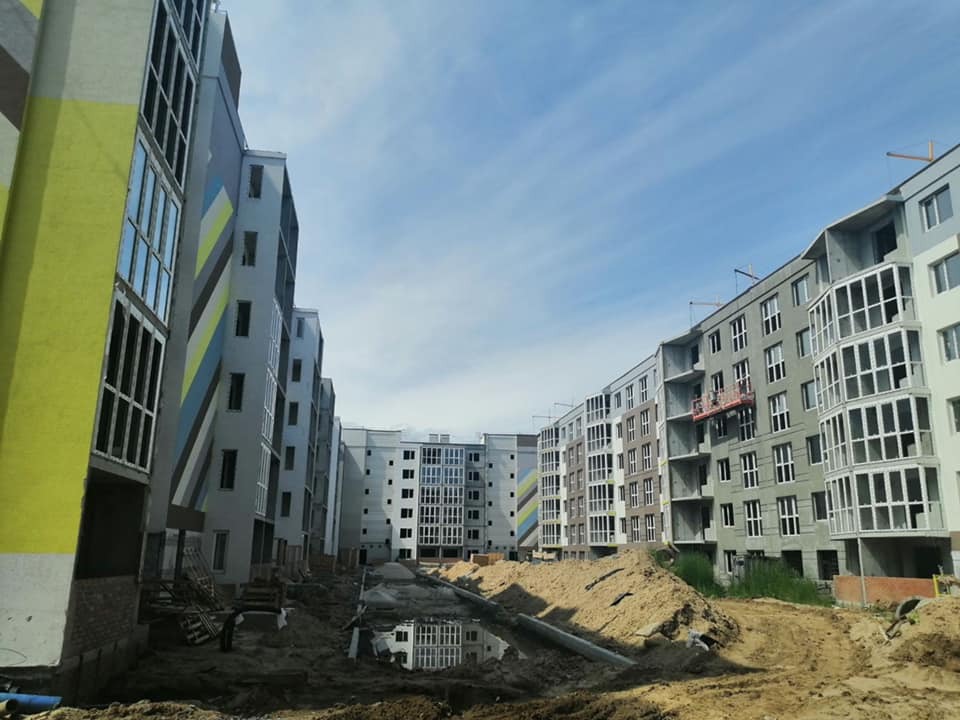

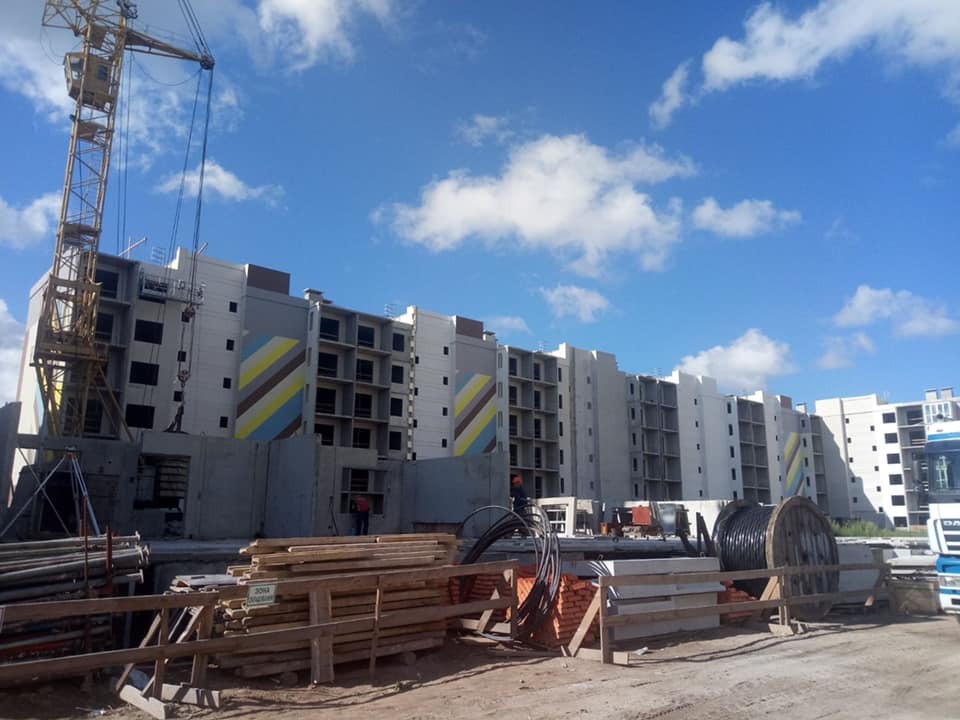

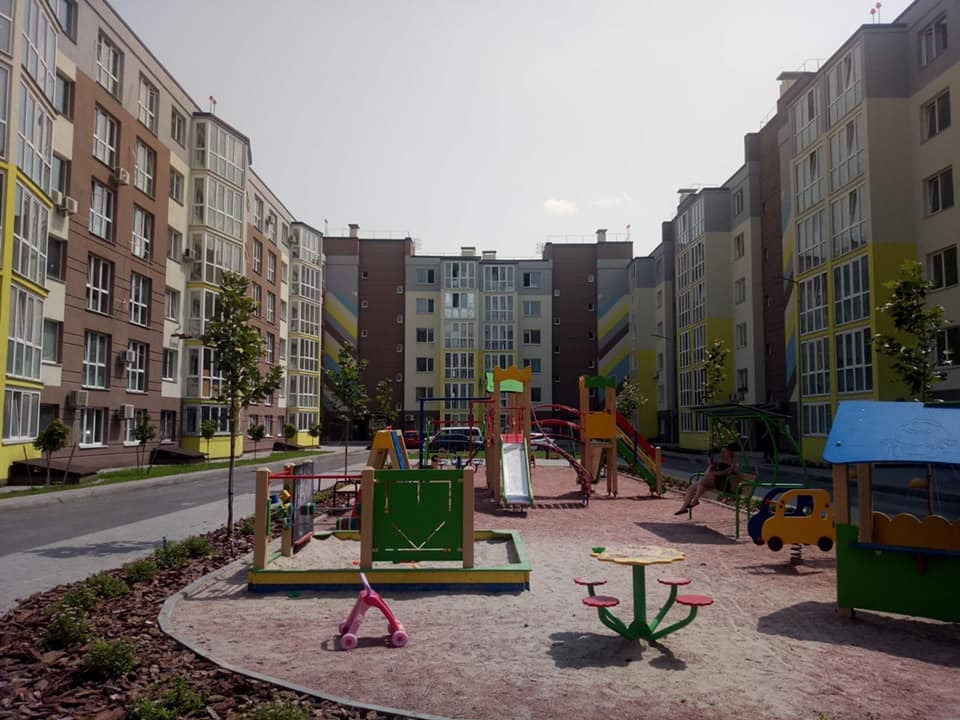

октябрь 2021

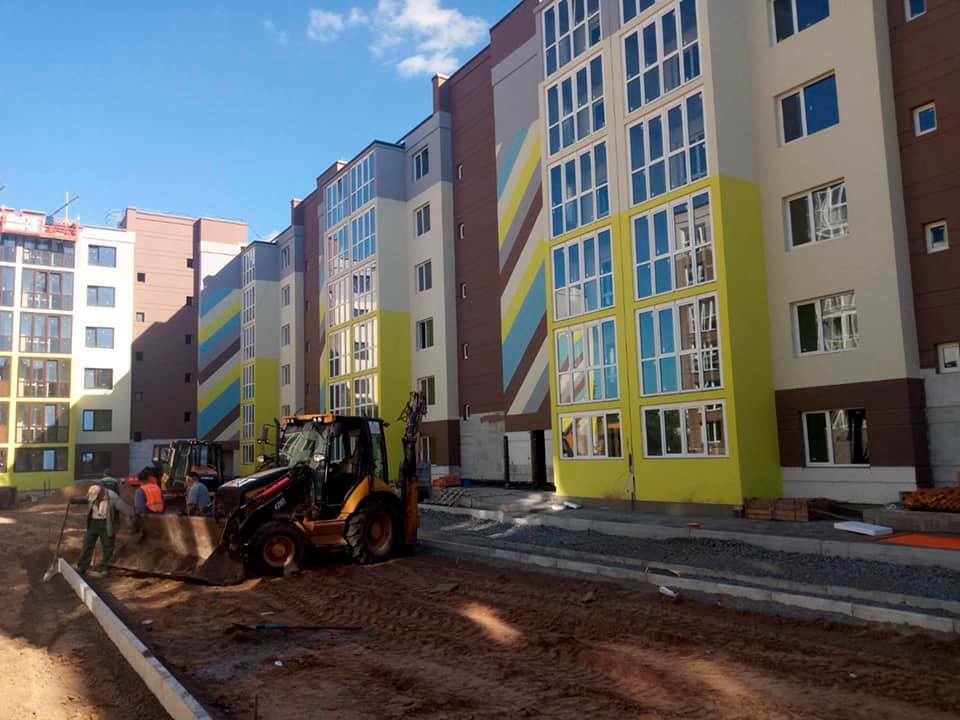

август 2021

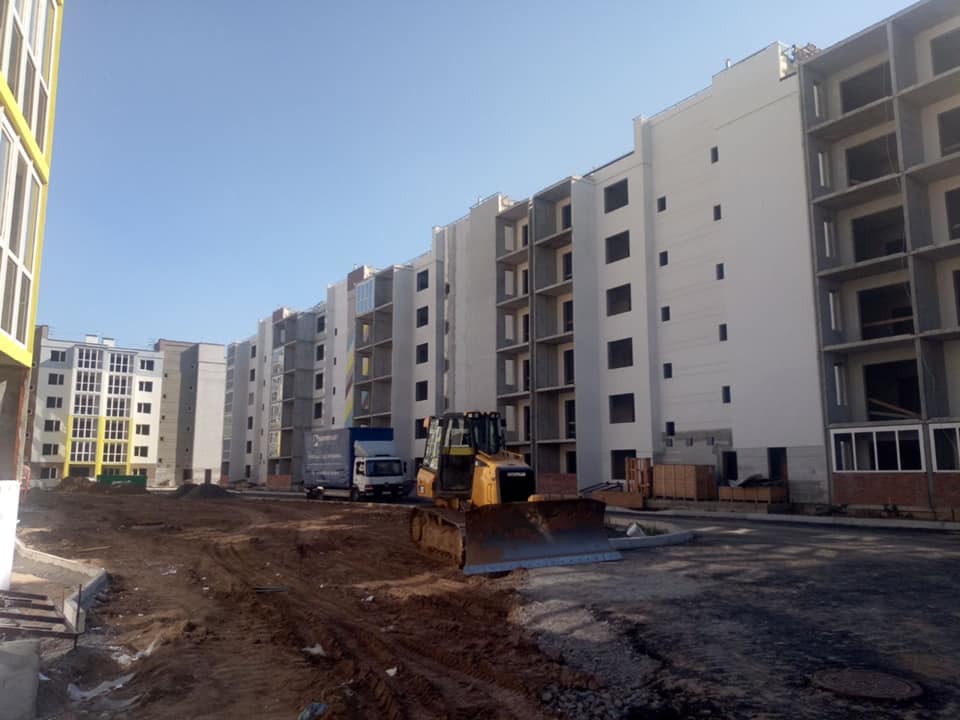

июль 2021
февраль 2021
январь 2021
декабрь 2020

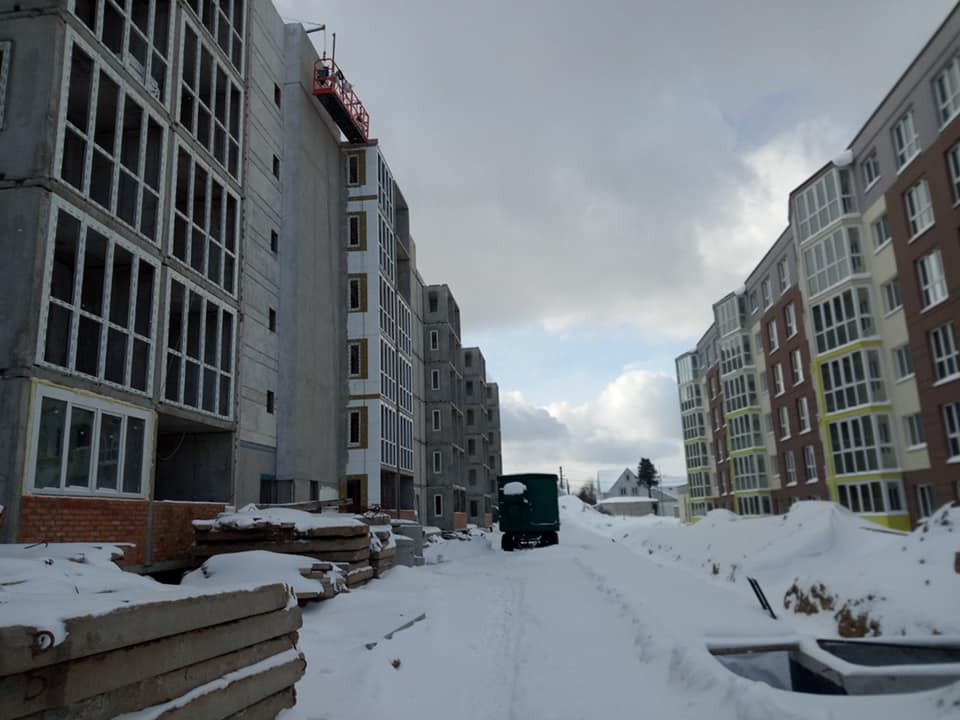

ноябрь 2020
сентябрь 2020
август 2020
Сертификаты о сдаче

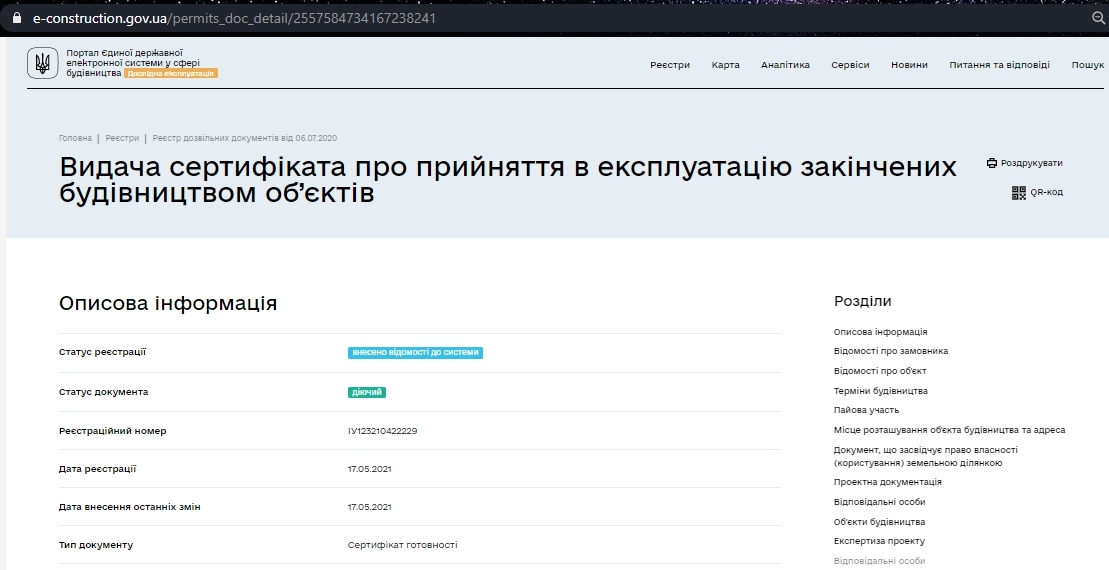

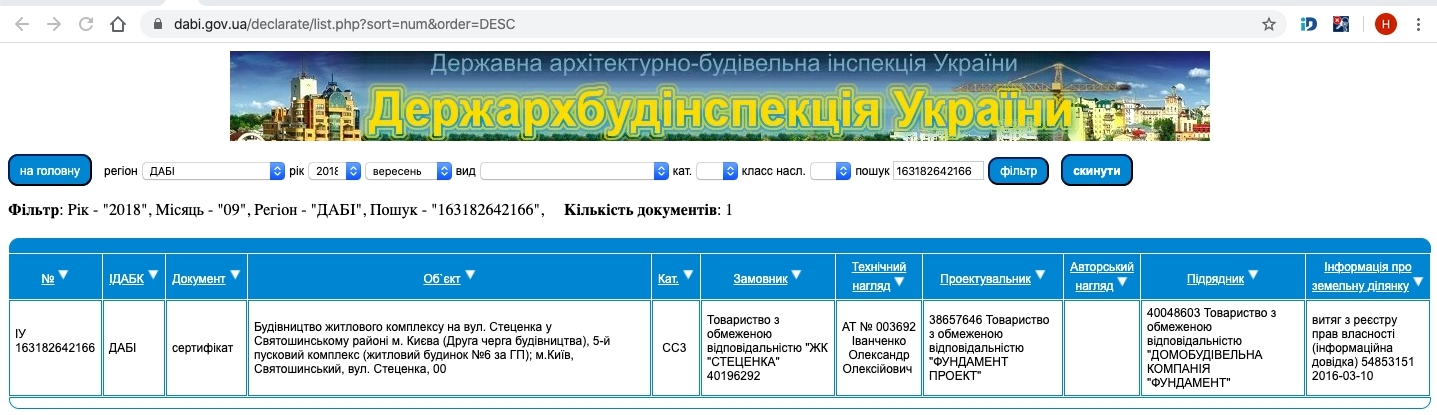

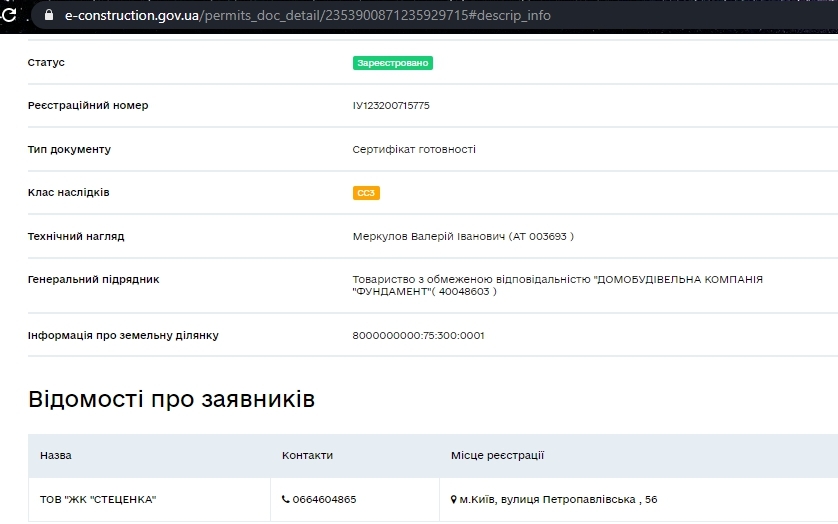

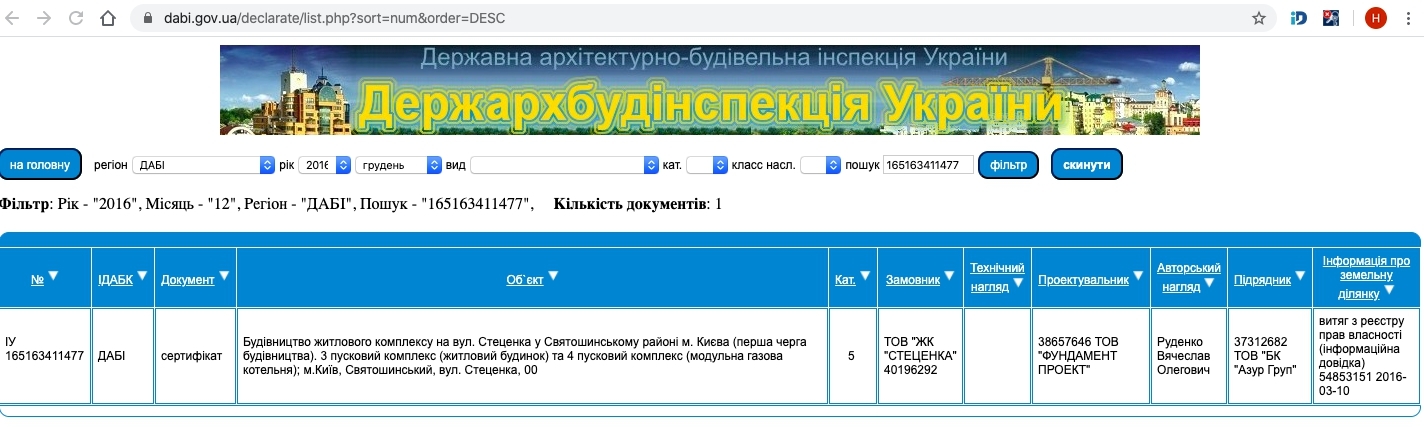

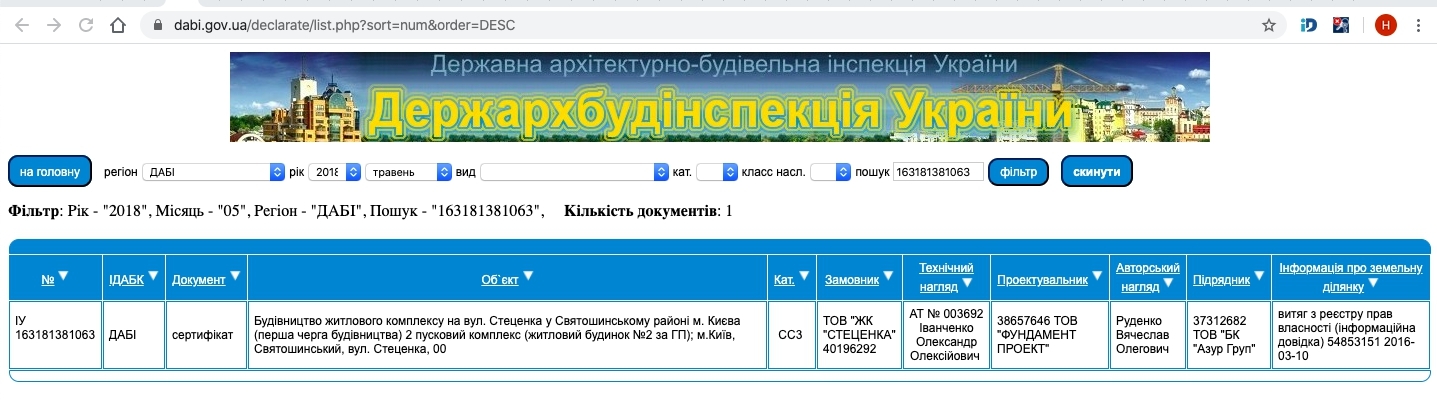

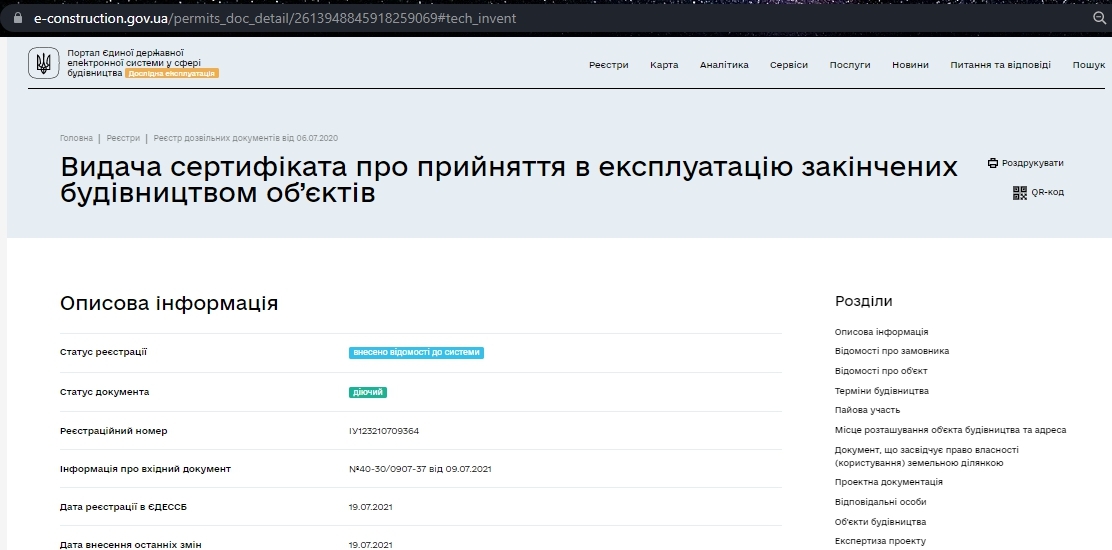

Сертификат о готовности 1 дом
Сертификат о готовности 2 дом
Сертификат о готовности 3 дом

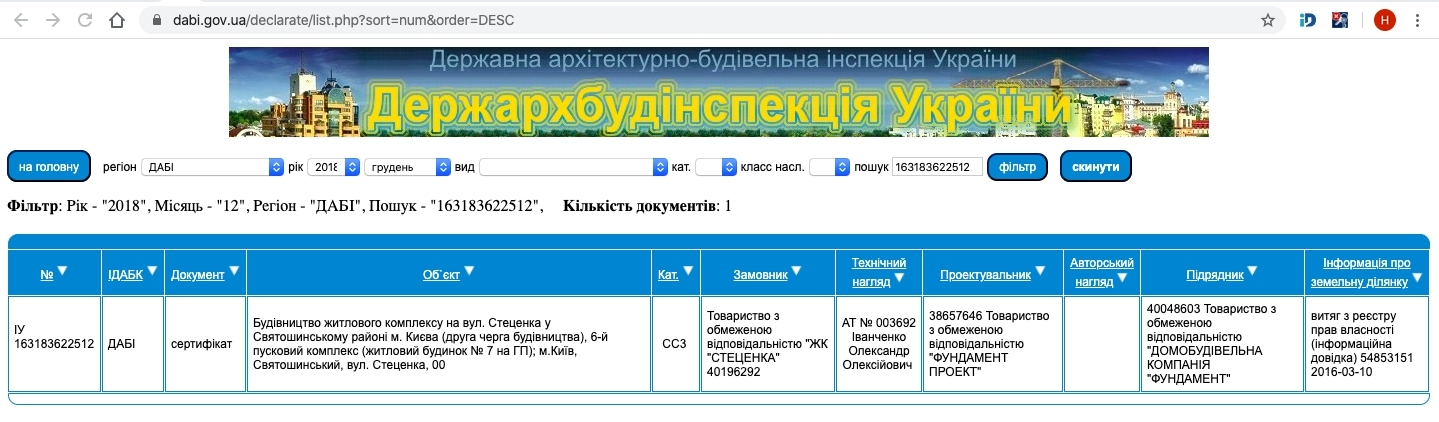

Сертификат о готовности 6 дом

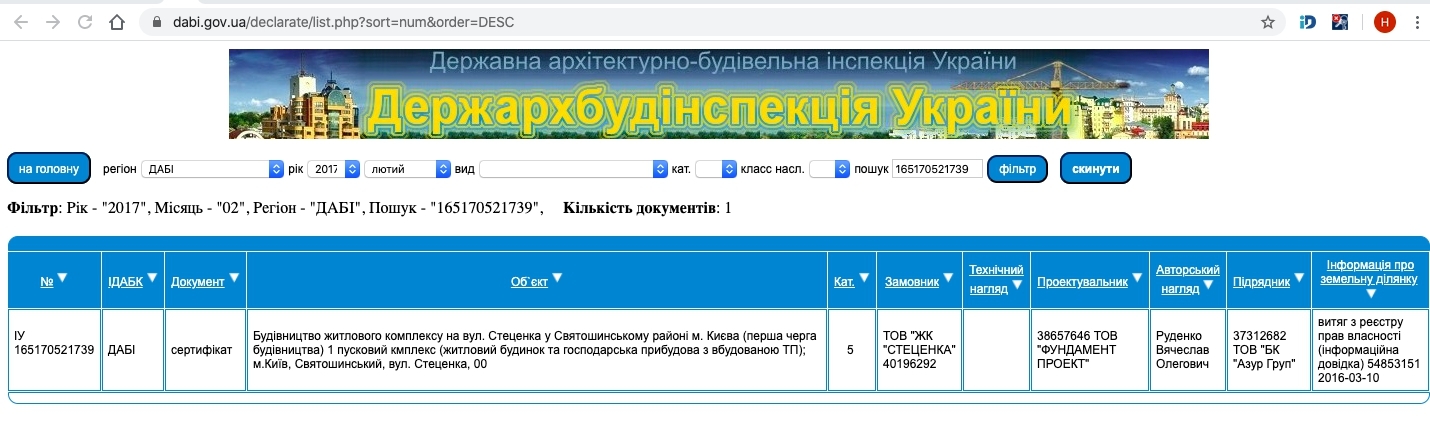

Сертификат о готовности 7 дом
Сертификат о готовности 8 дом
Сертификат о готовности 9 дом
Сертификат о готовности 10 дом
Варианты покупки

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
Комментарии экспертов
Сертификат о готовности
Сертификат о готовности
