ЖК Madison Gardens: термін здачі і хід будівництва
- Загальне
- Планування
- Відгуки
- Термін здачі
- Новини ЖК
Індекс надійності новобудови
79з 220
Перевірено 11.05.2021
| Назва елемента ЖК | Обіцяний квартал | Обіцяний рік | Затримка здачі | Здали квартал | Здали рік | Дата останнього запису |
|---|---|---|---|---|---|---|
| Дом 1 | 3 | 2021 | Зданий. Затримка 5 місяців | 1 | 2022 | 13.01.2022 |
| Дом 2 | 3 | 2021 | Зданий. Затримка 14 місяців | 4 | 2022 | 24.12.2022 |
| Дом 3 | 2 | 2022 | Затримка 42 місяця | 11.11.2021 | ||
| Дом 4 | 11.11.2021 |

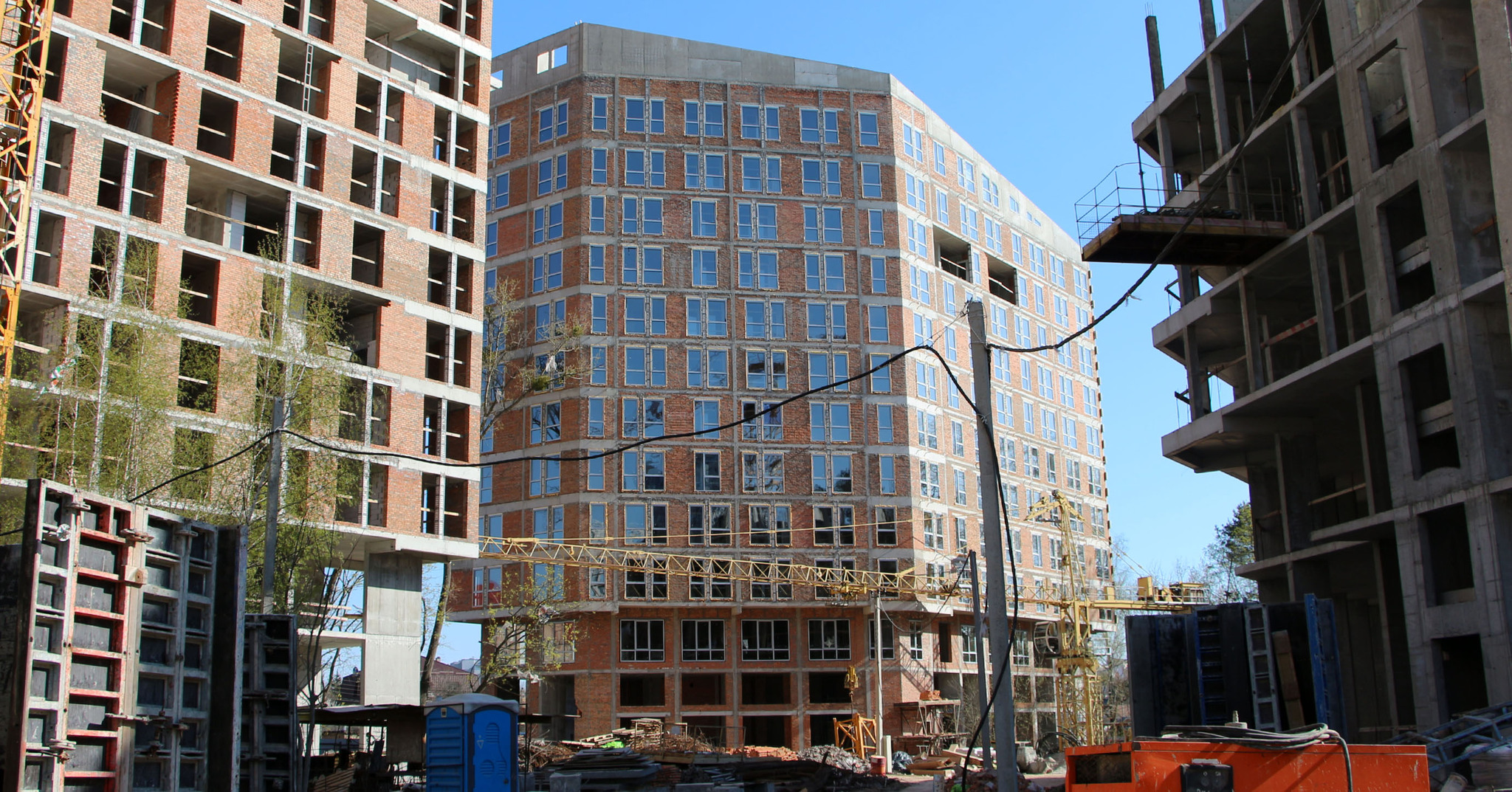

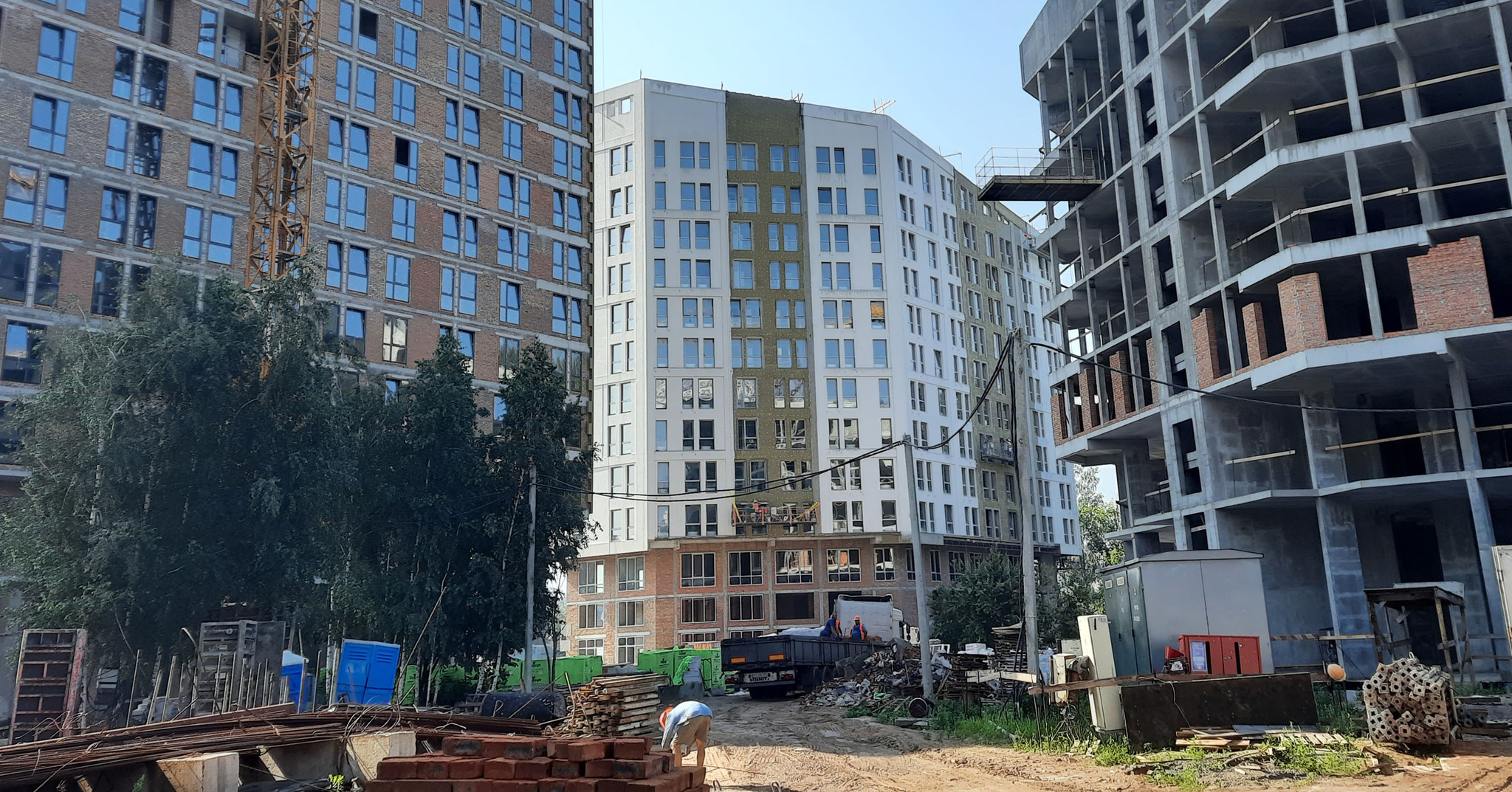

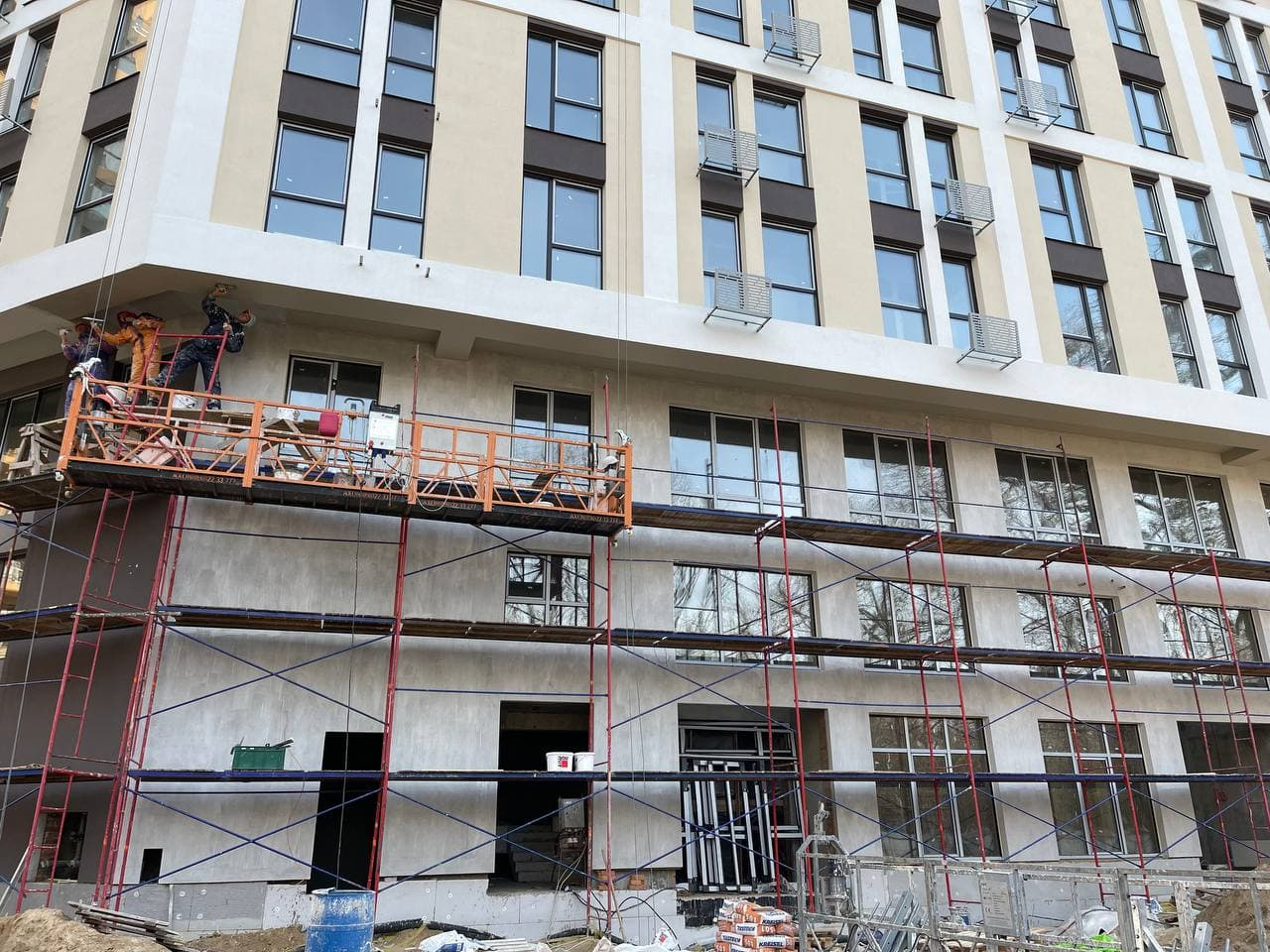

Хід будівництва

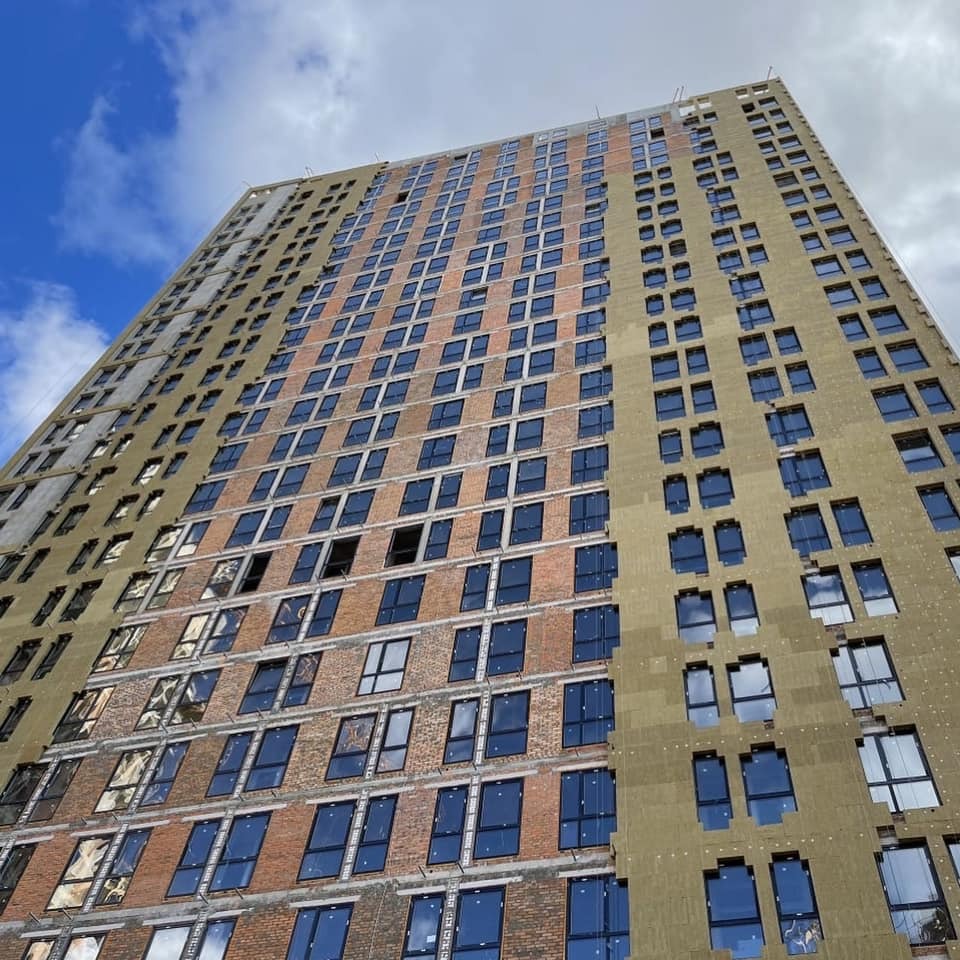

грудень 2021
листопад 2021

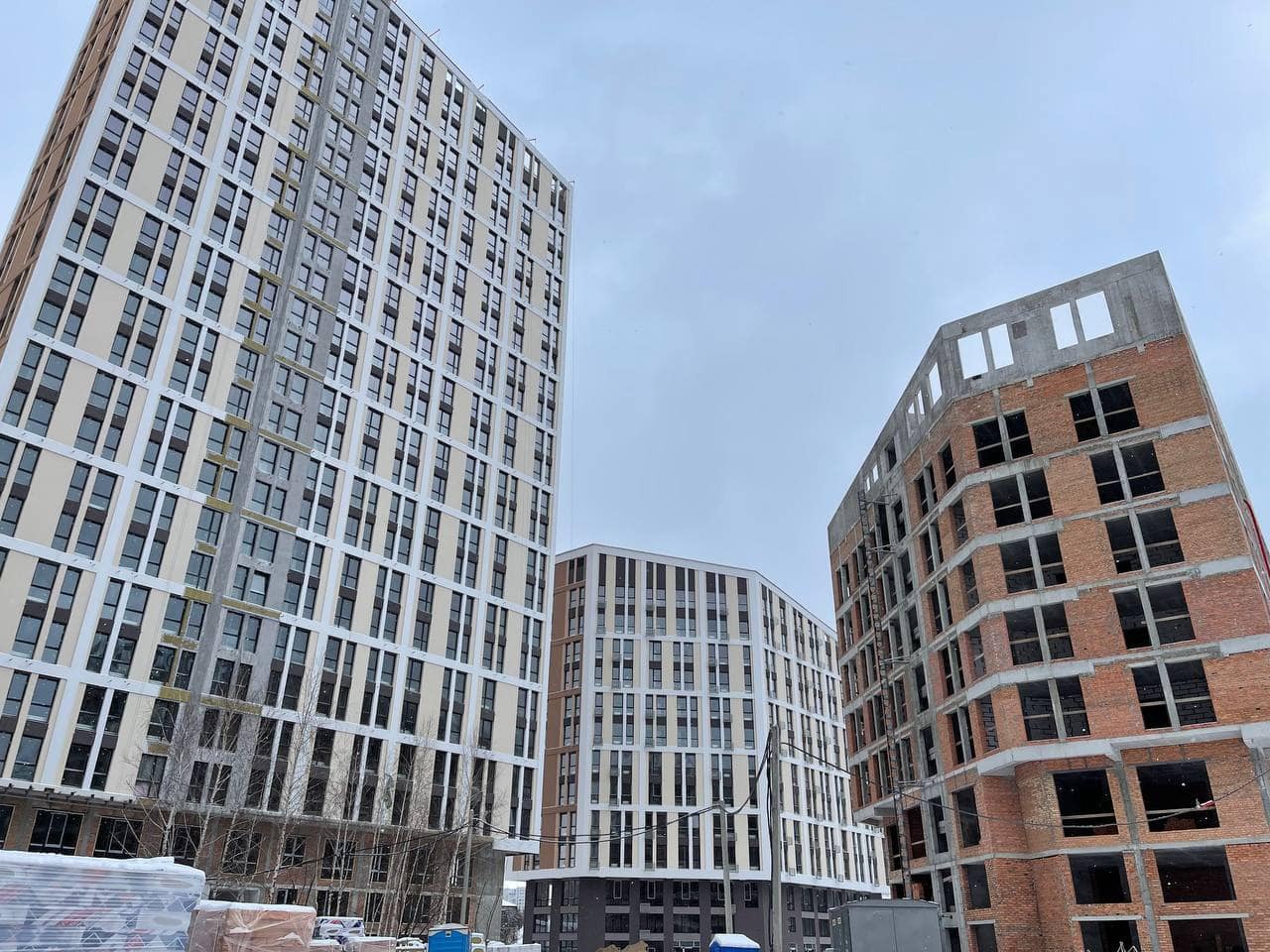

жовтень 2021

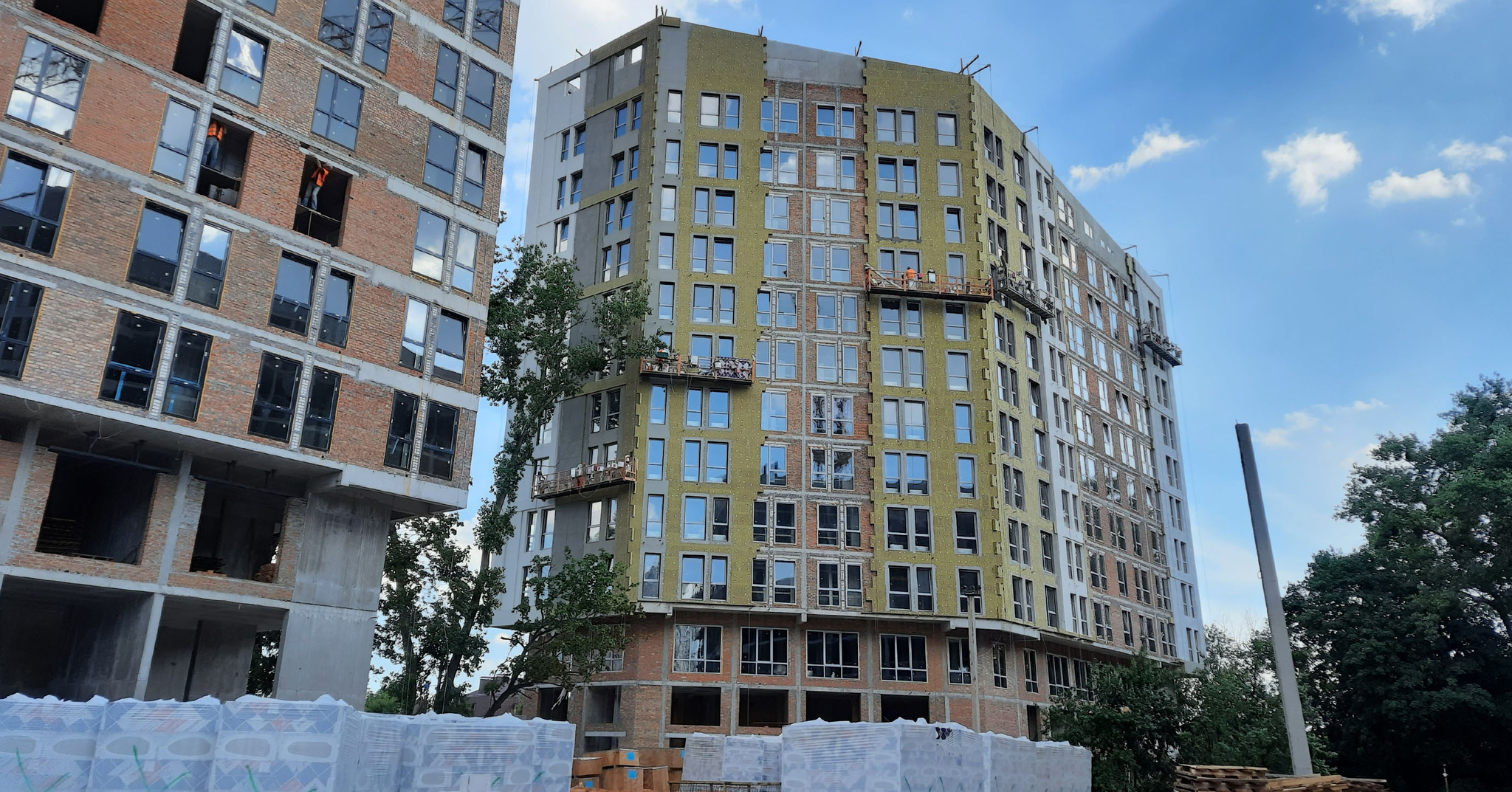

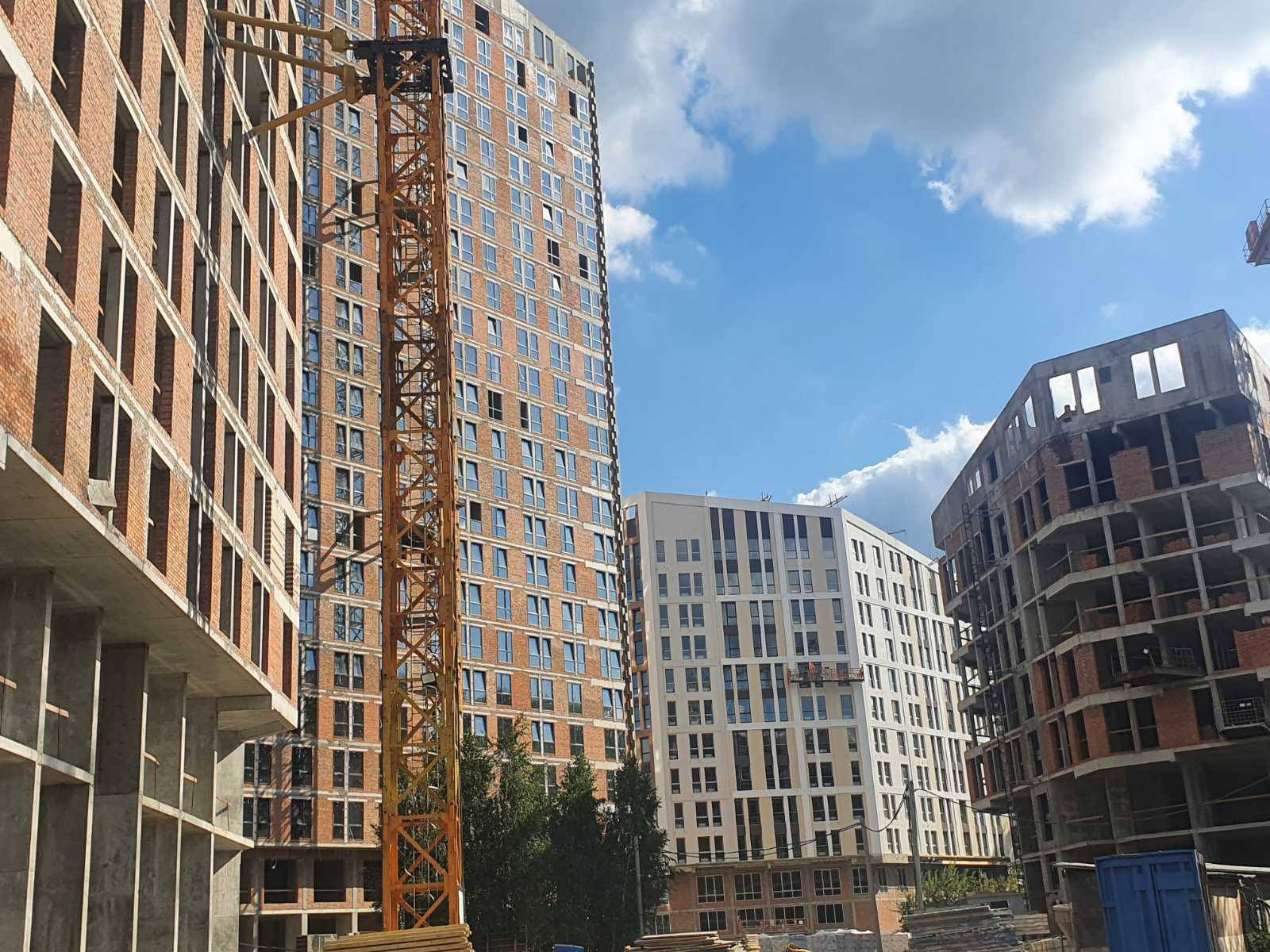

серпень 2021

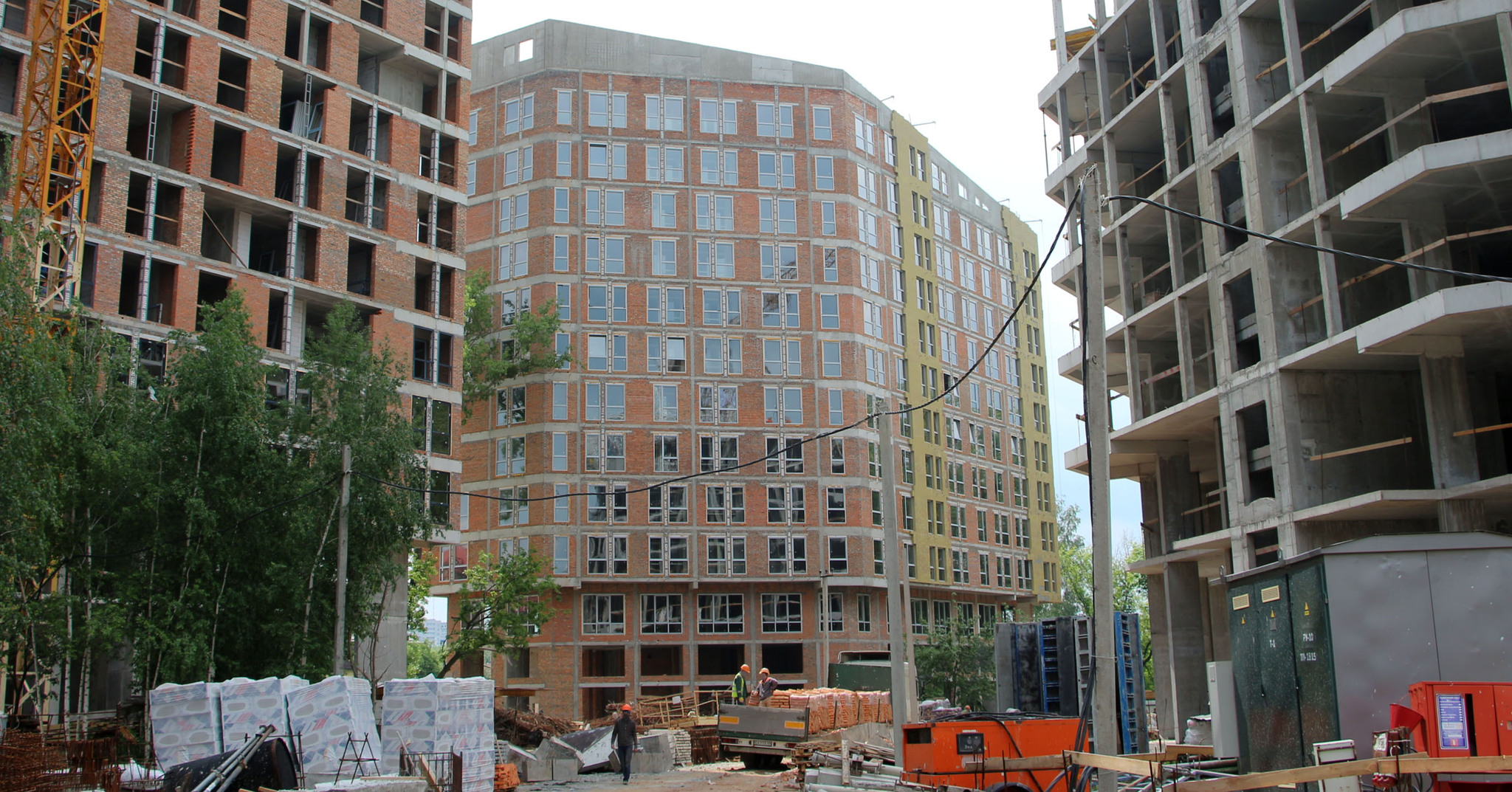

липень 2021
червень 2021
травень 2021
квітень 2021

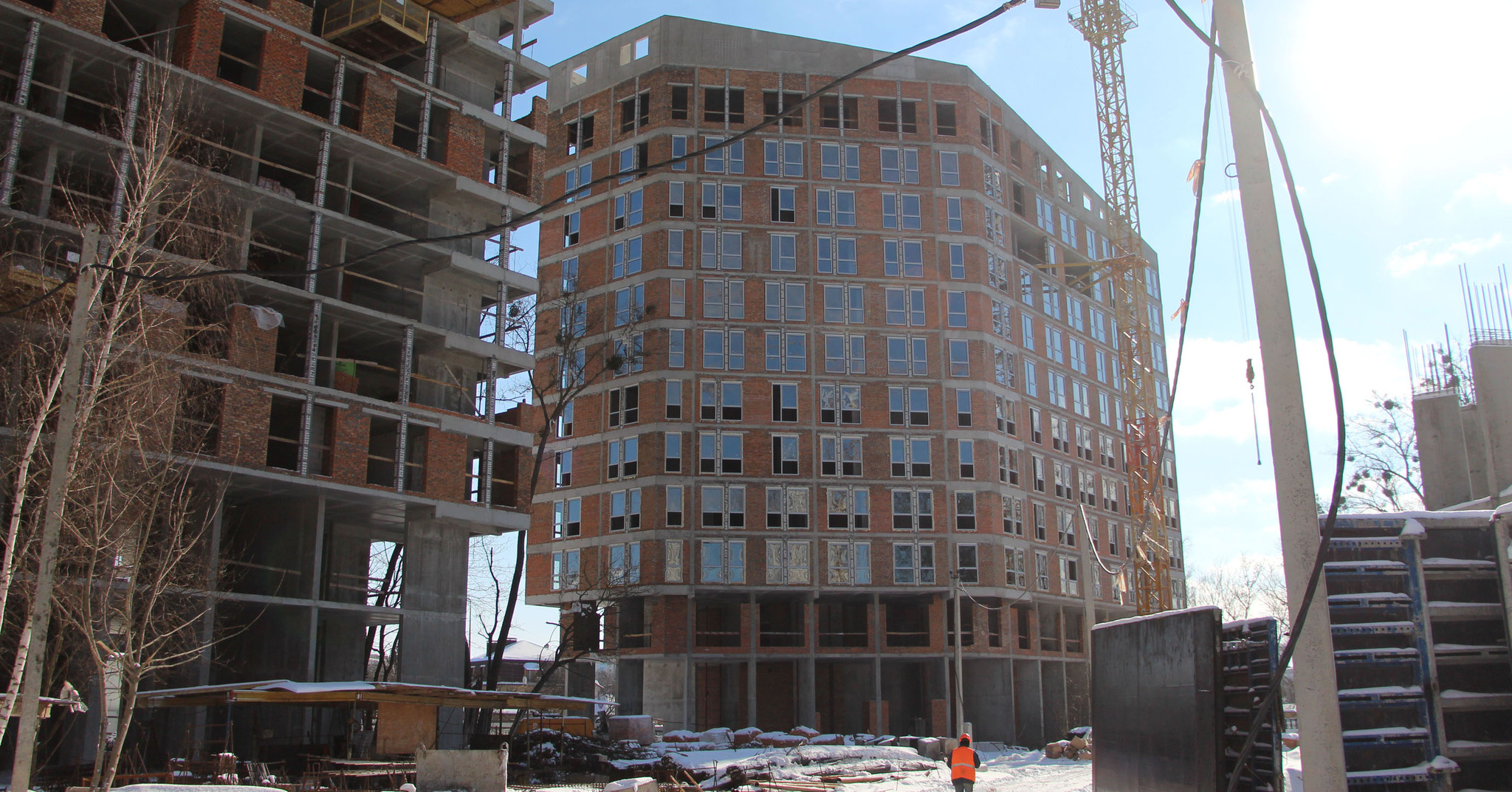

березень 2021
Сертифікати про здачу

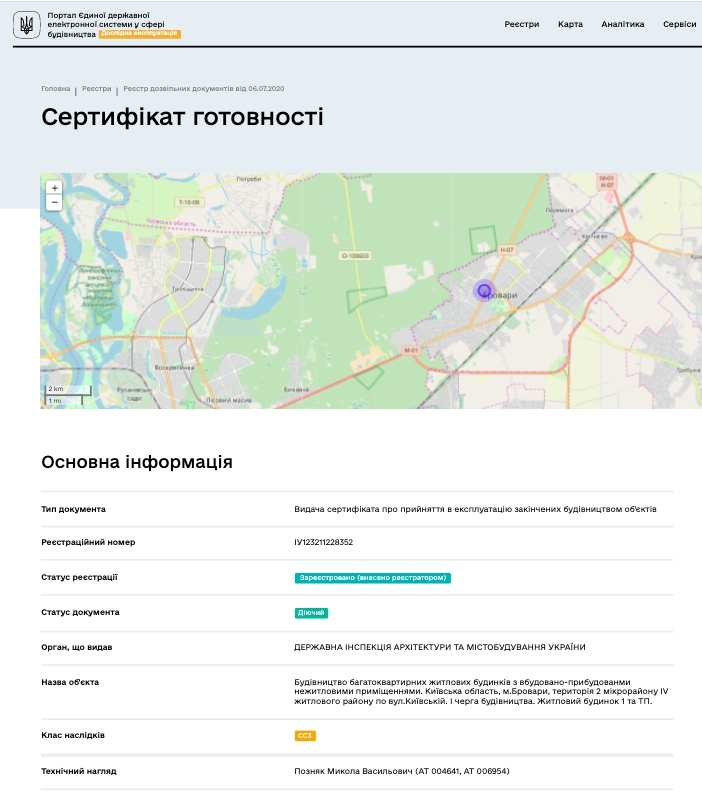

Сертифікат про готовність Дом 1
Варіанти придбання
Запитати у Забудовника
Зв'язатися з відділом продажів ЖК Madison Gardens ви можете за телефоном:
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше

Коментарі експертів
Смотреть сертификат
будинок №2 прийнятий в експлуатацію (сертифікат ІУ123221209444 від 22.12.2022 р. виданий Державною інспекцією архітектури та містобудування України).
