ЖК Найкращий квартал: термін здачі і хід будівництва
- Загальне
- Планування
- Відгуки
- Термін здачі
Індекс надійності новобудови
36з 220
Перевірено 15.07.2020
| Назва елемента ЖК | Обіцяний квартал | Обіцяний рік | Затримка здачі | Здали квартал | Здали рік | Дата останнього запису |
|---|---|---|---|---|---|---|
| Дом 1 | 2 | 2019 | Зданий. Затримка 8 місяців | 1 | 2020 | 15.11.2021 |
| Дом 2 | 2 | 2019 | Зданий. Затримка 8 місяців | 1 | 2020 | 15.11.2021 |
| Дом 3 | 2 | 2019 | Зданий. Затримка 8 місяців | 1 | 2020 | 15.11.2021 |
| Дом 4 | 4 | 2019 | Зданий. Затримка 2 місяця | 1 | 2020 | 15.11.2021 |
| Дом 5 | 4 | 2019 | Зданий. Затримка 2 місяця | 1 | 2020 | 15.11.2021 |
| Дом 6 | 4 | 2019 | Зданий. Затримка 5 місяців | 2 | 2020 | 15.11.2021 |
| Дом 7 | 4 | 2019 | Зданий. Затримка 5 місяців | 2 | 2020 | 15.11.2021 |
| Дом 8 | 4 | 2019 | Зданий. Затримка 17 місяців | 2 | 2021 | 15.11.2021 |
| Дом 9 | 4 | 2019 | Зданий. Затримка 17 місяців | 2 | 2021 | 15.11.2021 |
| Дом 10 | 4 | 2019 | Зданий. Затримка 20 місяців | 3 | 2021 | 15.11.2021 |
| Дом 11 | 4 | 2019 | Зданий. Затримка 20 місяців | 3 | 2021 | 15.11.2021 |
| Дом 12 | 4 | 2019 | Зданий. Затримка 20 місяців | 3 | 2021 | 15.11.2021 |
| Дом 13 | 4 | 2019 | Зданий. Затримка 20 місяців | 3 | 2021 | 15.11.2021 |
| Дом 14 | 2 | 2020 | Зданий. Затримка 14 місяців | 3 | 2021 | 23.12.2021 |
| Дом 15 | 2 | 2020 | Зданий. Затримка 14 місяців | 3 | 2021 | 23.12.2021 |
| Дом 16 | 2 | 2020 | Зданий. Затримка 14 місяців | 3 | 2021 | 23.12.2021 |
| Дом 17 | 2 | 2020 | Зданий. Затримка 14 місяців | 3 | 2021 | 23.12.2021 |
| Дом 18 | 2 | 2020 | Зданий. Затримка 14 місяців | 3 | 2021 | 23.12.2021 |
| Дом 19 | 4 | 2020 | Затримка 59 місяців | 15.11.2021 | ||
| Дом 20 | 4 | 2020 | Затримка 59 місяців | 15.11.2021 | ||
| Дом 21 | 4 | 2020 | Затримка 59 місяців | 15.11.2021 | ||
| Дом 22 | 4 | 2020 | Затримка 59 місяців | 15.11.2021 | ||
| Дом 23 | 4 | 2020 | Затримка 59 місяців | 15.11.2021 | ||
| Дом 24 | 2 | 2022 | Затримка 41 місяць | 15.11.2021 | ||
| Дом 25 | 2 | 2022 | Затримка 41 місяць | 15.11.2021 | ||
| Дом 26 | 2 | 2022 | Затримка 41 місяць | 15.11.2021 | ||
| Дом 27 | 2 | 2022 | Затримка 41 місяць | 15.11.2021 | ||
| Дом 28 | 2 | 2022 | Затримка 41 місяць | 15.11.2021 | ||
| Дом 29 | 2 | 2022 | Затримка 41 місяць | 15.11.2021 | ||
| Дом 30 | 2 | 2022 | Затримка 41 місяць | 15.11.2021 | ||
| Дом 31 | 2 | 2022 | Затримка 41 місяць | 15.11.2021 |
Хід будівництва
жовтень 2021
серпень 2021
липень 2021
травень 2021
квітень 2021
березень 2021
грудень 2020
жовтень 2020
серпень 2020
Сертифікати про здачу

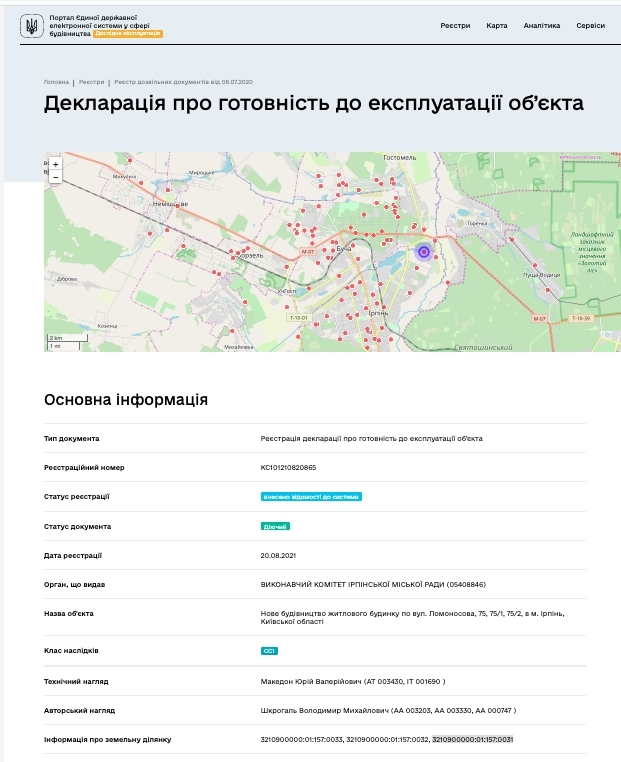

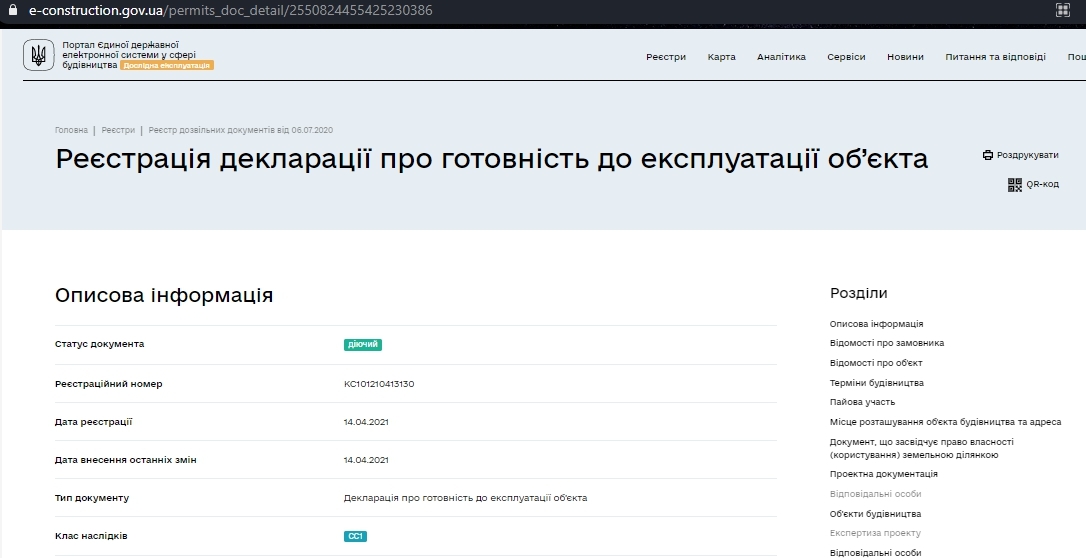

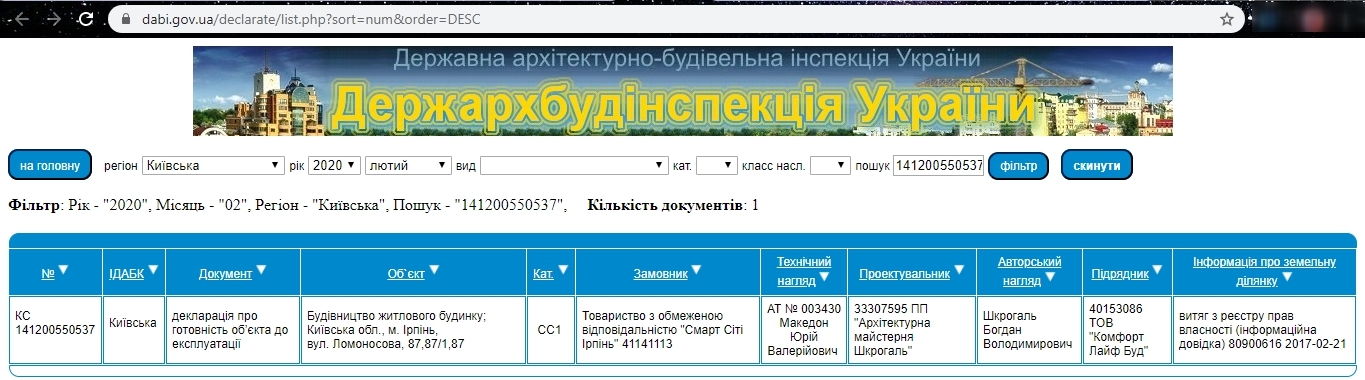

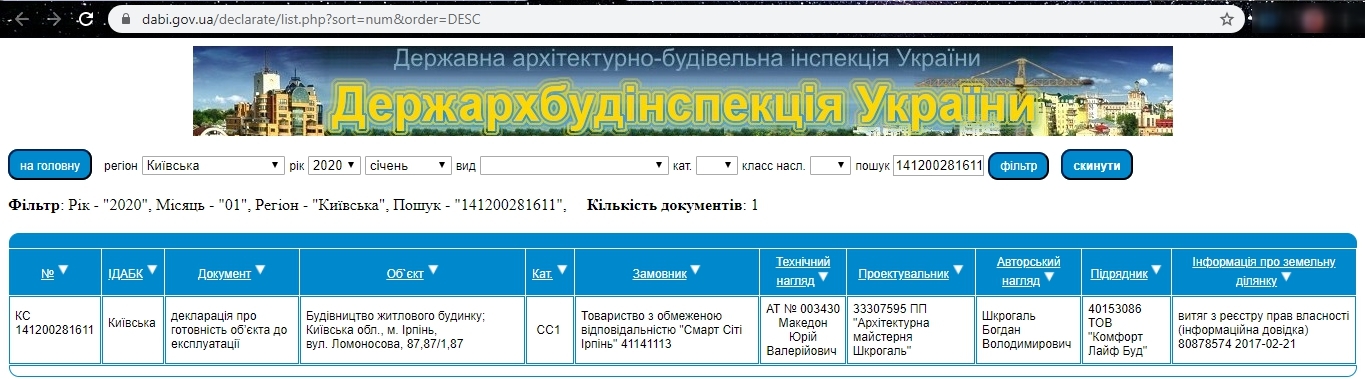

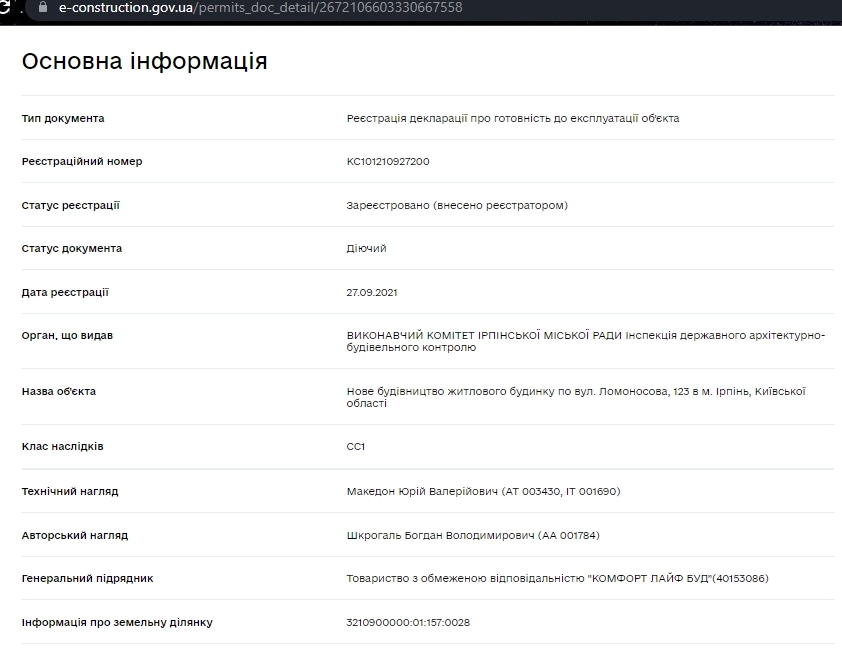

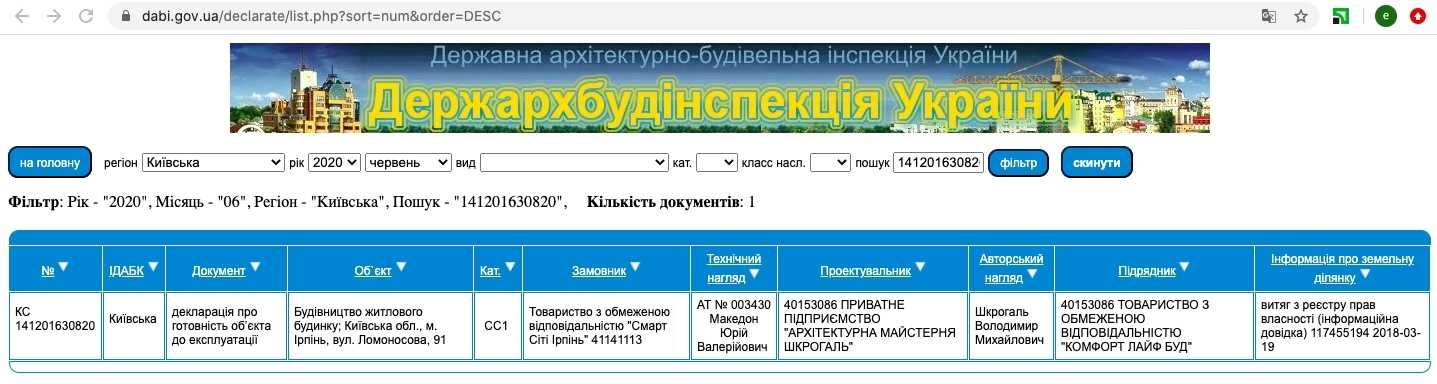

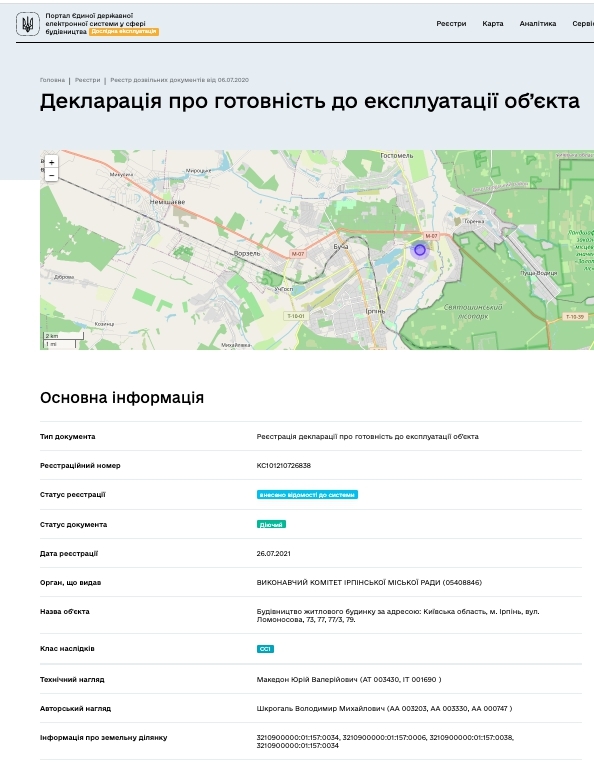

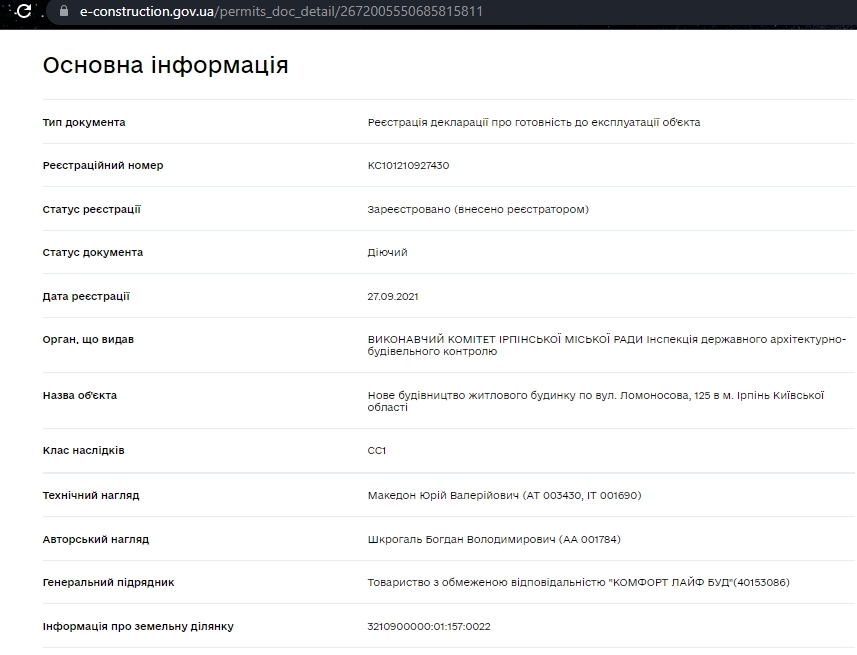

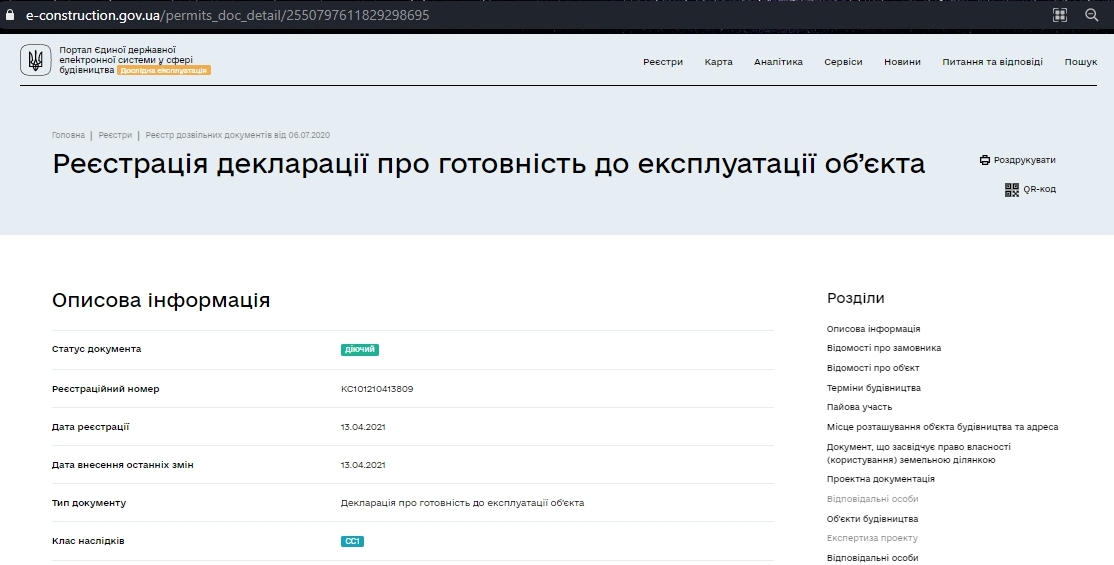

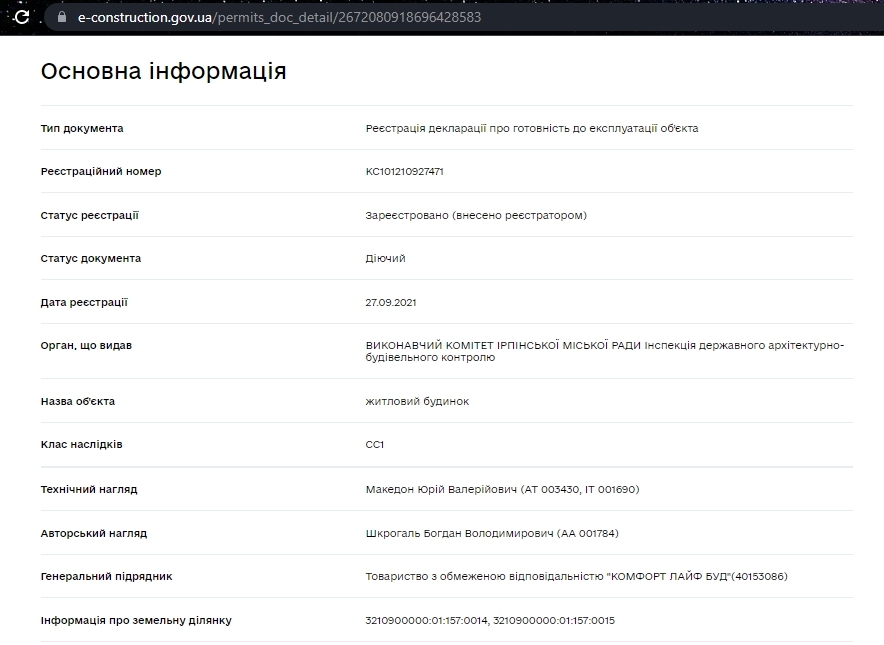

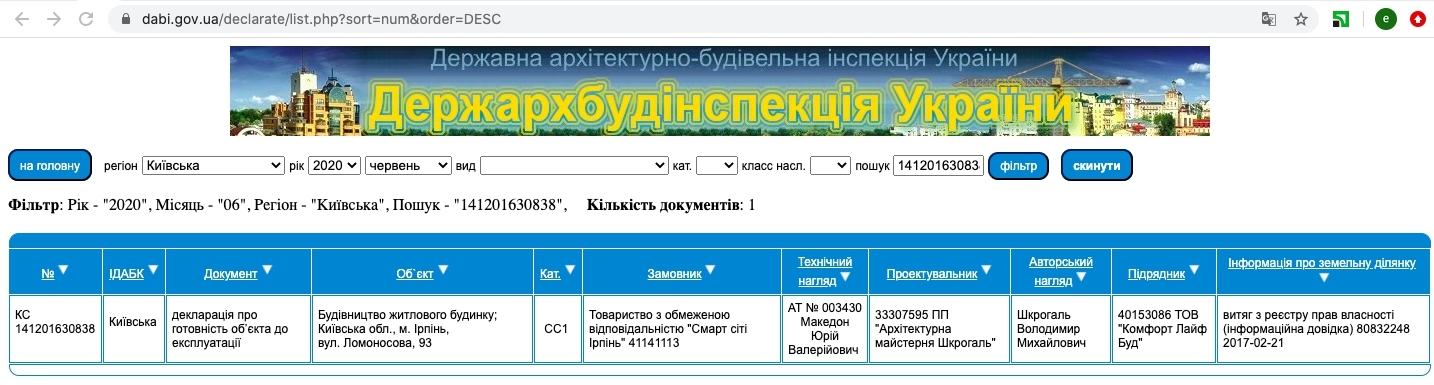

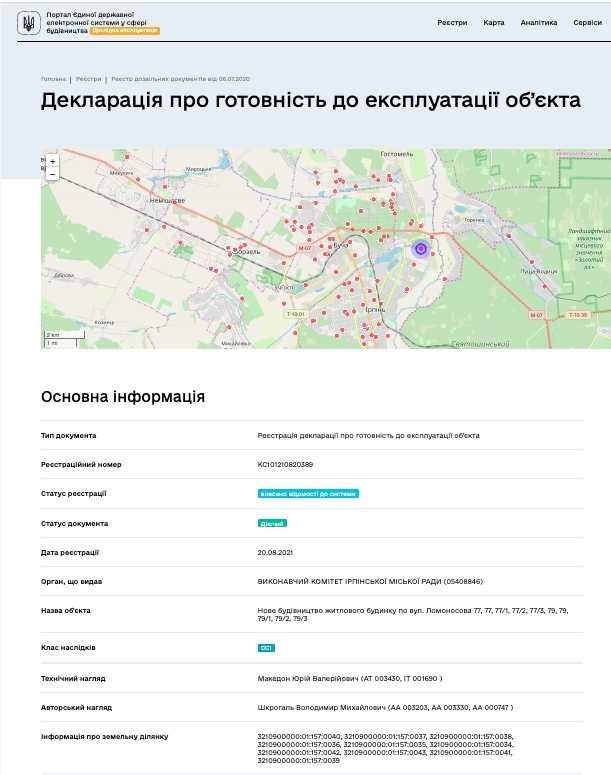

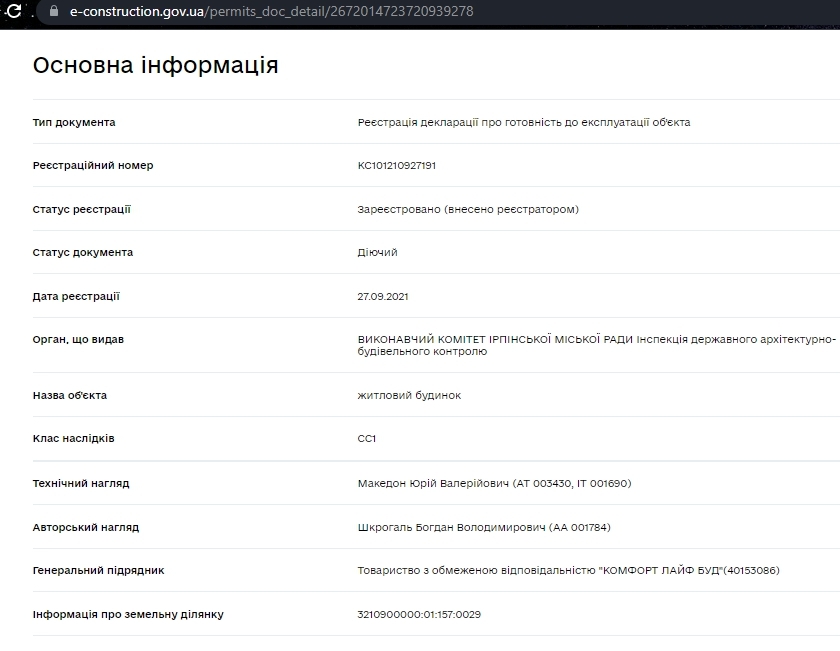

Сертифікат про готовність Дом 1
Сертифікат про готовність Дом 2
Сертифікат про готовність Дом 3
Сертифікат про готовність Дом 4
Сертифікат про готовність Дом 5
Сертифікат про готовність Дом 6
Сертифікат про готовність Дом 7
Сертифікат про готовність Дом 8
Сертифікат про готовність Дом 9
Сертифікат про готовність Дом 10
Сертифікат про готовність Дом 11
Сертифікат про готовність Дом 12
Сертифікат про готовність Дом 13
Сертифікат про готовність Дом 14
Сертифікат про готовність Дом 15
Сертифікат про готовність Дом 16
Сертифікат про готовність Дом 17
Сертифікат про готовність Дом 18
Варіанти придбання
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше

Коментарі експертів
Сертификат о готовности
Сертификат о готовности
Смотреть сертификат
Смотреть сертификат
Смотреть сертификат
Смотреть сертификат
Сертификат о готовности
Сертификат о готовности
Сертификат о готовности
Сертификат о готовности
Сертификат о готовности
