ЖК Новопечерські Липки: термін здачі і хід будівництва
- Загальне
- Планування
- Паркомісця
- Відгуки
- Термін здачі
- Новини ЖК
Індекс надійності новобудови
86з 220
Перевірено 28.12.2021
Назва елемента ЖК | Обіцяний квартал | Обіцяний рік | Затримка здачі | Здали квартал | Здали рік | Дата останнього запису |
---|---|---|---|---|---|---|
Дом 1 | 4 | 2021 | Затримка 44 місяця | 28.12.2021 | ||
Дом 2 | 4 | 2021 | Затримка 44 місяця | 28.12.2021 | ||
Дом 3 | 4 | 2021 | Затримка 44 місяця | 28.12.2021 | ||
Дом 4 | 4 | 2021 | Затримка 44 місяця | 28.12.2021 | ||
Дом 5 (8 очередь) | 2 | 2024 | Затримка 14 місяців | 28.12.2021 | ||
Дом 6 (8 очередь) | 2 | 2024 | Затримка 14 місяців | 28.12.2021 | ||
Дом 7 (8 очередь) | 28.12.2021 | |||||
Дом 8 (8 очередь) | 28.12.2021 | |||||
Дом 9 (8 очередь) | 1 | 2023 | Затримка 29 місяців | 28.12.2021 | ||
Дом 11 по ул. Драгомирова | 1 | 2017 | Зданий вчасно | 1 | 2017 | 13.02.2020 |
Дом 12 по ул. Драгомирова | 2 | 2010 | Зданий вчасно | 2 | 2010 | 13.02.2020 |
Дом 14 по ул. Драгомирова | 2 | 2010 | Зданий вчасно | 2 | 2010 | 13.02.2020 |
Дом 15 по ул. Драгомирова | 1 | 2017 | Зданий вчасно | 1 | 2017 | 13.02.2020 |
Дом 16б по ул. Драгомирова | 4 | 2014 | Зданий вчасно | 4 | 2014 | 13.02.2020 |
Дом 16 по ул. Драгомирова | 3 | 2013 | Зданий вчасно | 3 | 2013 | 13.02.2020 |
Дом 17 по ул. Драгомирова | 1 | 2017 | Зданий вчасно | 1 | 2017 | 13.02.2020 |
Дом 18а по ул. Драгомирова | 4 | 2014 | Зданий вчасно | 4 | 2014 | 13.02.2020 |
Дом 20а по ул. Драгомирова | 4 | 2014 | Зданий вчасно | 4 | 2014 | 13.02.2020 |
Дом 20 по ул. Драгомирова | 4 | 2014 | Зданий вчасно | 4 | 2014 | 13.02.2020 |
Дом 3 по ул. Драгомирова | 2 | 2010 | Зданий вчасно | 2 | 2010 | 13.02.2020 |
Дом 5 по ул. Драгомирова | 2 | 2010 | Зданий вчасно | 2 | 2010 | 13.02.2020 |
Дом 63 | 4 | 2019 | Зданий. Затримка 2 місяця | 1 | 2020 | 04.06.2020 |
Дом 64 | 4 | 2019 | Зданий. Затримка 2 місяця | 1 | 2020 | 04.06.2020 |
Дом 69 | 4 | 2019 | Зданий. Затримка 2 місяця | 1 | 2020 | 04.06.2020 |
Дом 70 | 4 | 2019 | Зданий. Затримка 5 місяців | 2 | 2020 | 07.07.2020 |
Дом 71.1 | 2 | 2020 | Зданий. Затримка 2 місяця | 3 | 2020 | 17.09.2020 |
Дом 71.2 | 2 | 2020 | Зданий. Затримка 2 місяця | 3 | 2020 | 17.09.2020 |
Дом 72.1 | 2 | 2020 | Зданий. Затримка 2 місяця | 3 | 2020 | 17.09.2020 |
Дом 72.2 | 2 | 2020 | Зданий. Затримка 2 місяця | 3 | 2020 | 17.09.2020 |
Дом 7 по ул. Драгомирова | 3 | 2013 | Зданий вчасно | 3 | 2013 | 13.02.2020 |
Дом 9 по ул. Драгомирова | 3 | 2013 | Зданий вчасно | 3 | 2013 | 13.02.2020 |
Хід будівництва
січень 2022
грудень 2021
листопад 2021
жовтень 2021
вересень 2021
серпень 2021
липень 2021
червень 2021
травень 2021
Відео про ЖК

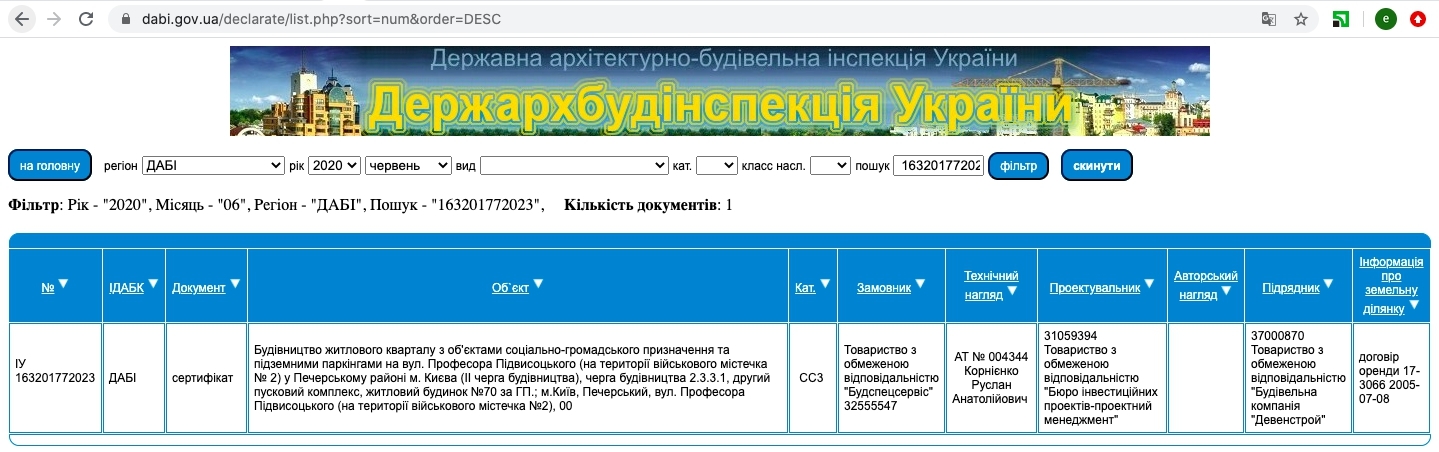

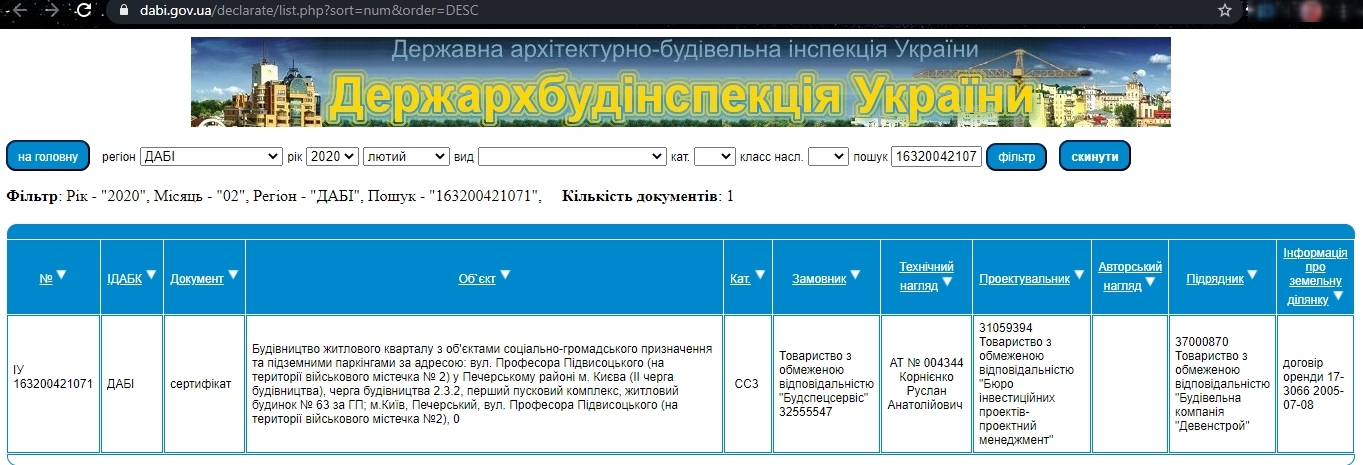

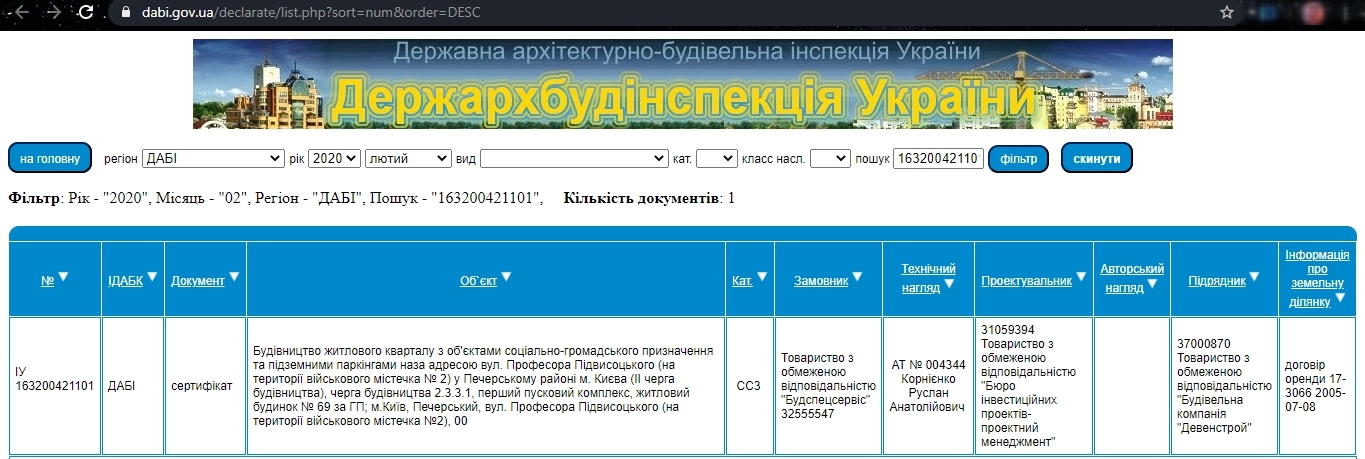

Сертифікати про здачу

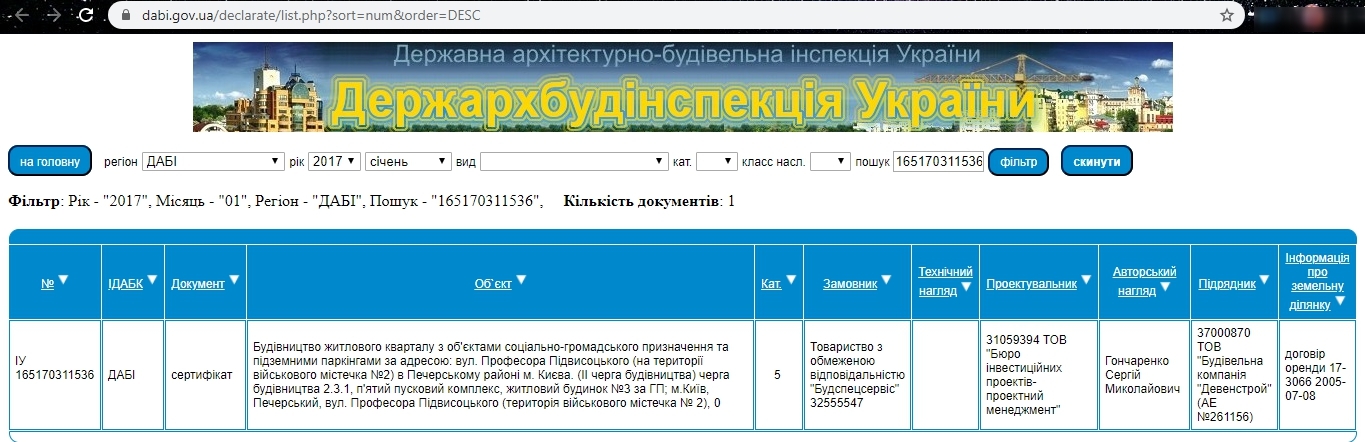

Сертифікат про готовність Дом 11 по ул. Драгомирова

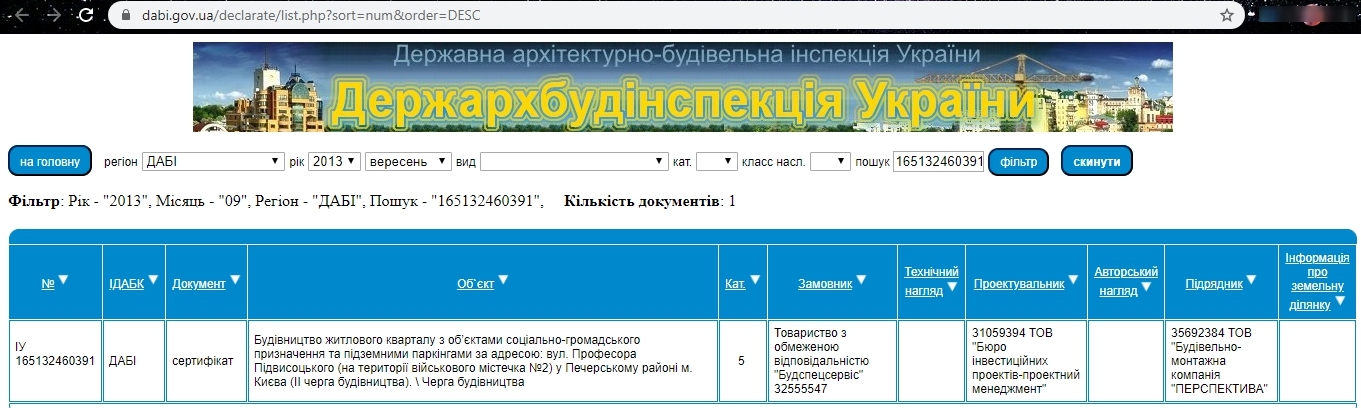

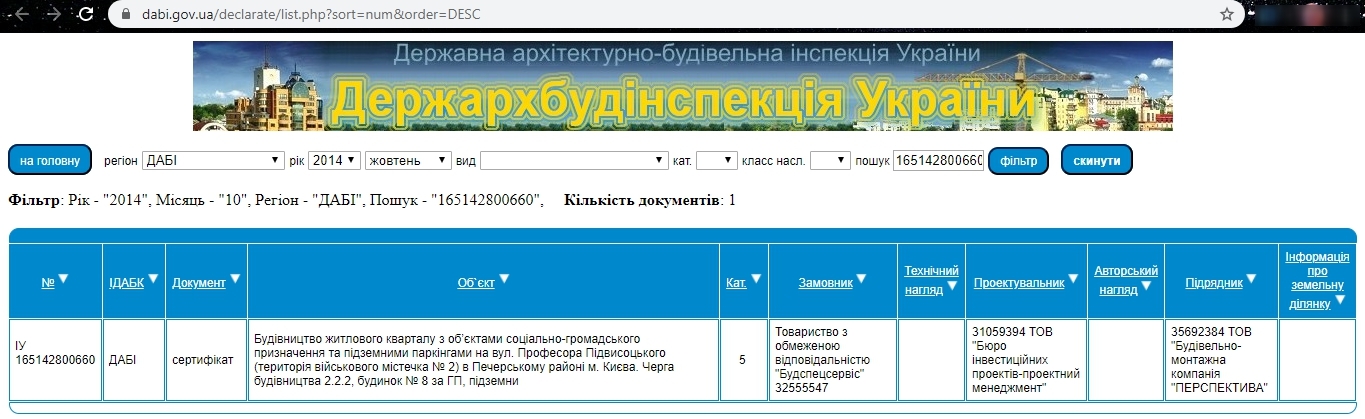

Сертифікат про готовність Дом 16б по ул. Драгомирова
Сертифікат про готовність Дом 63

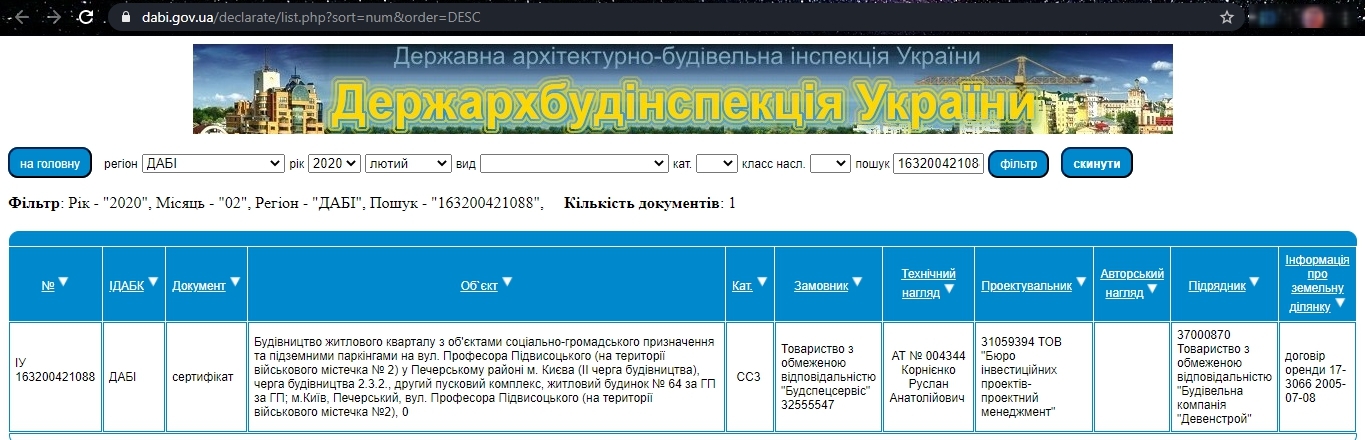

Сертифікат про готовність Дом 64
Сертифікат про готовність Дом 69
Сертифікат про готовність Дом 70

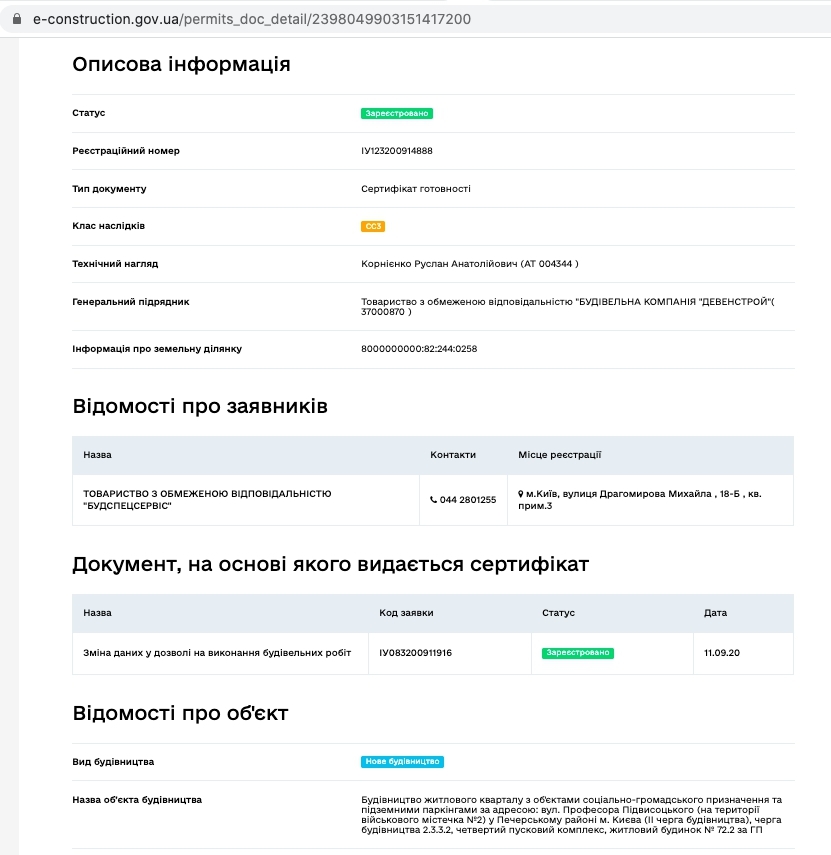

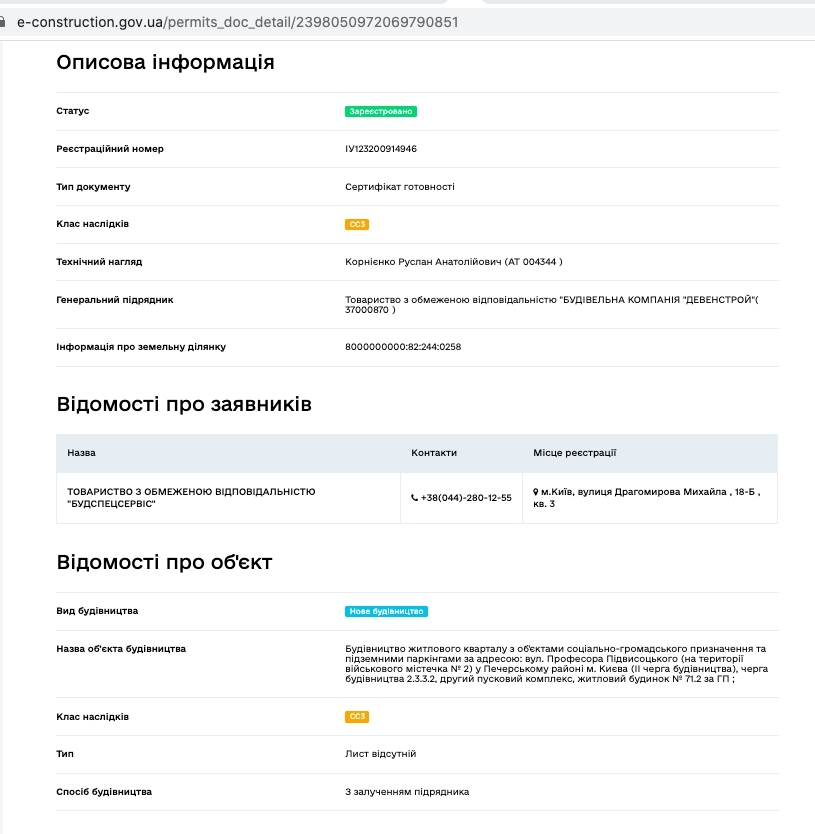

Сертифікат про готовність Дом 71.1
Сертифікат про готовність Дом 71.2

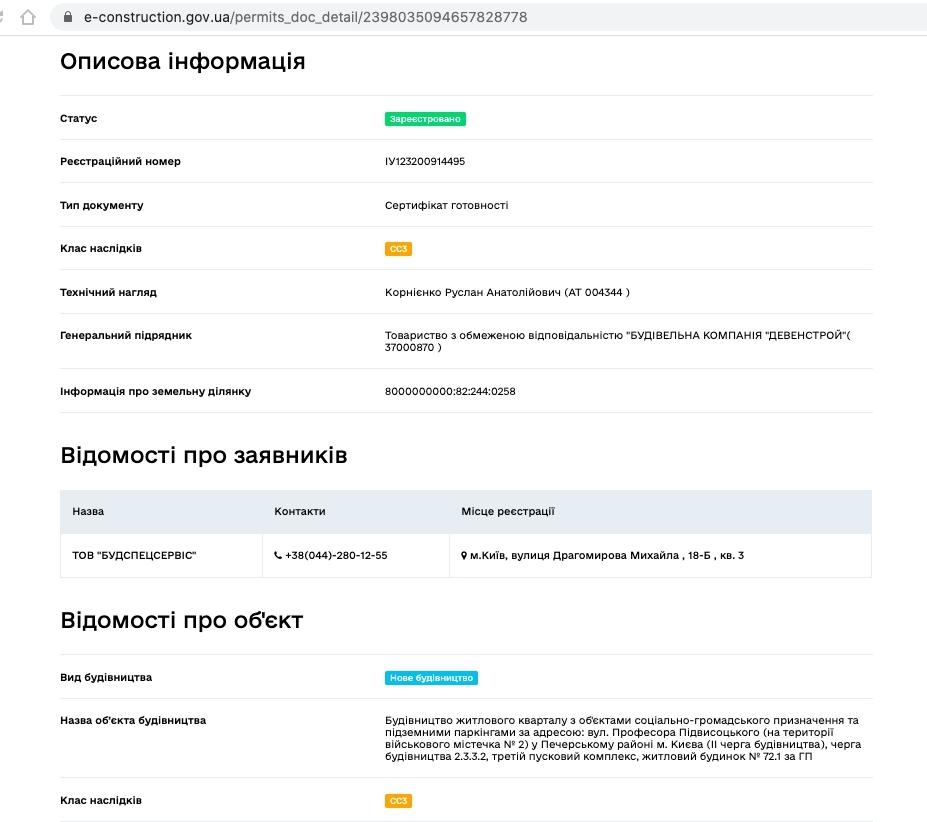

Сертифікат про готовність Дом 72.1
Сертифікат про готовність Дом 72.2
Сертифікат про готовність Дом 7 по ул. Драгомирова
Варіанти придбання
Запитати у Забудовника

Зв'язатися з відділом продажів ЖК Новопечерські Липки ви можете за телефоном:

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
Коментарі експертів
