ЖК ParkLand: термін здачі і хід будівництва
- Загальне
- Планування
- Нежитлові
- Відгуки
- Термін здачі
Назва елемента ЖК | Обіцяний квартал | Обіцяний рік | Затримка здачі | Здали квартал | Здали рік | Дата останнього запису |
---|---|---|---|---|---|---|
1 очередь (1 дом) | 4 | 2015 | Зданий вчасно | 4 | 2015 | 16.02.2022 |
1 очередь (2 дом) | 2 | 2016 | Зданий вчасно | 2 | 2016 | 16.02.2022 |
1 очередь (3 дом) | 2 | 2016 | Зданий. Затримка 2 місяця | 3 | 2016 | 06.02.2020 |
1 очередь (4 дом) | 2 | 2016 | Зданий. Затримка 5 місяців | 4 | 2016 | 02.11.2020 |
2 очередь (5 дом) | 2 | 2017 | Зданий вчасно | 2 | 2017 | 02.11.2020 |
2 очередь (6 дом) | 2 | 2017 | Зданий вчасно | 2 | 2017 | 02.11.2020 |
2 очередь (7 дом) | 2 | 2017 | Зданий вчасно | 2 | 2017 | 02.11.2020 |
2 очередь (8 дом) | 2 | 2017 | Зданий вчасно | 2 | 2017 | 02.11.2020 |
3 очередь (10 дом) | 2 | 2017 | Зданий вчасно | 2 | 2017 | 10.09.2021 |
3 очередь (11 дом) | 3 | 2016 | Зданий. Затримка 44 місяця | 2 | 2020 | 10.09.2021 |
3 очередь (9 дом) | 2 | 2017 | Зданий вчасно | 2 | 2017 | 10.09.2021 |
4 очередь (12 дом) | 4 | 2018 | Зданий вчасно | 2 | 2017 | 10.09.2021 |
4 очередь (13 дом) | 4 | 2018 | Зданий вчасно | 2 | 2017 | 10.09.2021 |
4 очередь (14 дом) | 4 | 2018 | Зданий вчасно | 2 | 2018 | 10.09.2021 |
4 очередь (15 дом) | 2 | 2018 | Зданий вчасно | 2 | 2018 | 02.11.2020 |
4 очередь (16 дом) | 2 | 2018 | Зданий вчасно | 2 | 2018 | 10.09.2021 |
4 очередь (17 дом) | 4 | 2018 | Зданий вчасно | 2 | 2018 | 10.09.2021 |
5 очередь (Смарт 1) | 2 | 2018 | Зданий вчасно | 2 | 2018 | 10.09.2021 |
5 очередь (Смарт 10) | 10.09.2021 | |||||
5 очередь (Смарт 13) | 2 | 2019 | Затримка 74 місяця | 02.11.2020 | ||
5 очередь (Смарт 14) | 3 | 2020 | Зданий. Затримка 8 місяців | 2 | 2021 | 13.10.2021 |
5 очередь (Смарт 15) | 3 | 2020 | Зданий. Затримка 8 місяців | 2 | 2021 | 13.10.2021 |
5 очередь (Смарт 16) | 4 | 2019 | Зданий вчасно | 2 | 2018 | 10.09.2021 |
5 очередь (Смарт 2) | 2 | 2018 | Зданий вчасно | 2 | 2018 | 02.11.2020 |
5 очередь (Смарт 3) | 2 | 2019 | Затримка 74 місяця | 06.02.2020 | ||
5 очередь (Смарт 4) | 06.02.2020 | |||||
5 очередь (Смарт 5) | 06.02.2020 | |||||
5 очередь (Смарт 6) | 06.02.2020 | |||||
5 очередь (Смарт 7) | 06.02.2020 | |||||
5 очередь (Смарт 8) | 06.02.2020 | |||||
Дом 2 | 2 | 2024 | Затримка 14 місяців | 13.10.2021 |
Хід будівництва

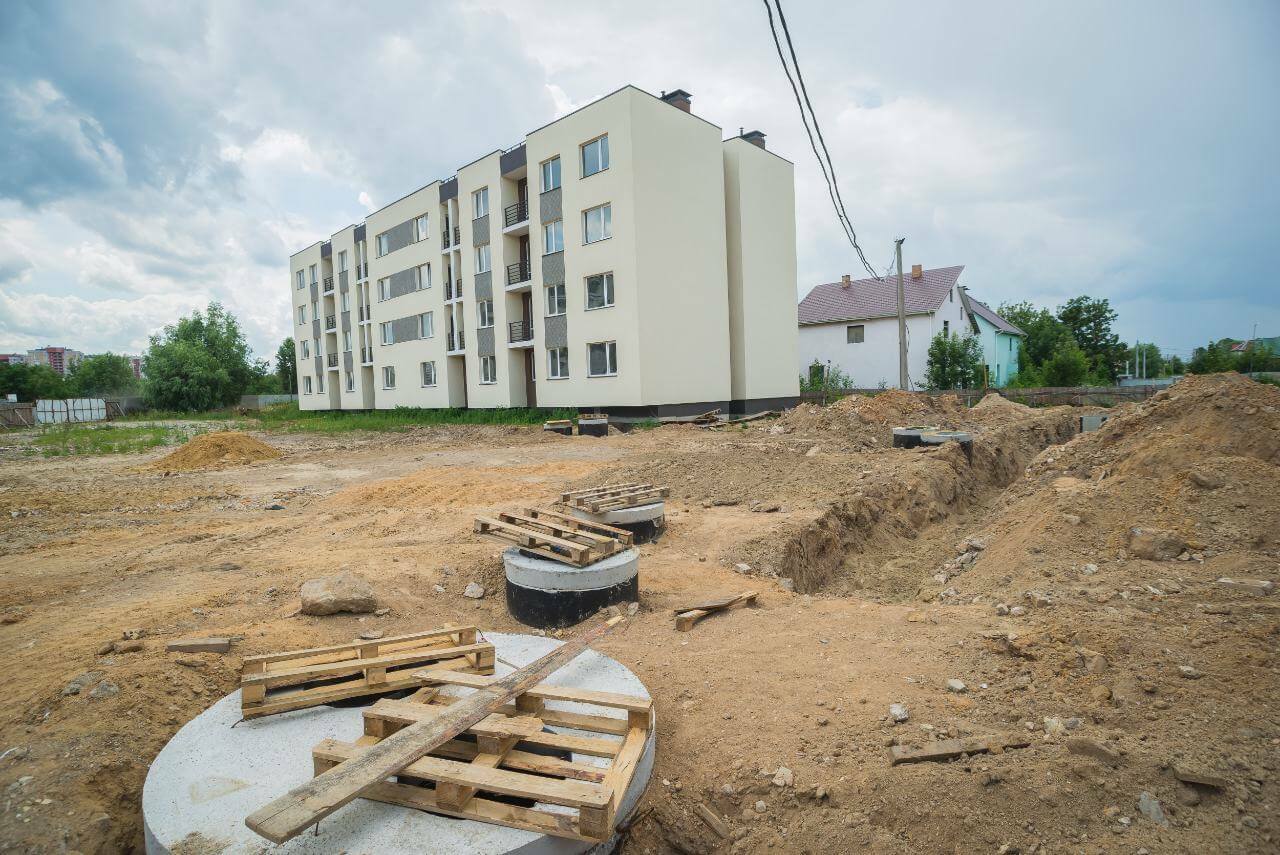

травень 2021
листопад 2020
листопад 2020
квітень 2020
лютий 2020
вересень 2019
Сертифікати про здачу

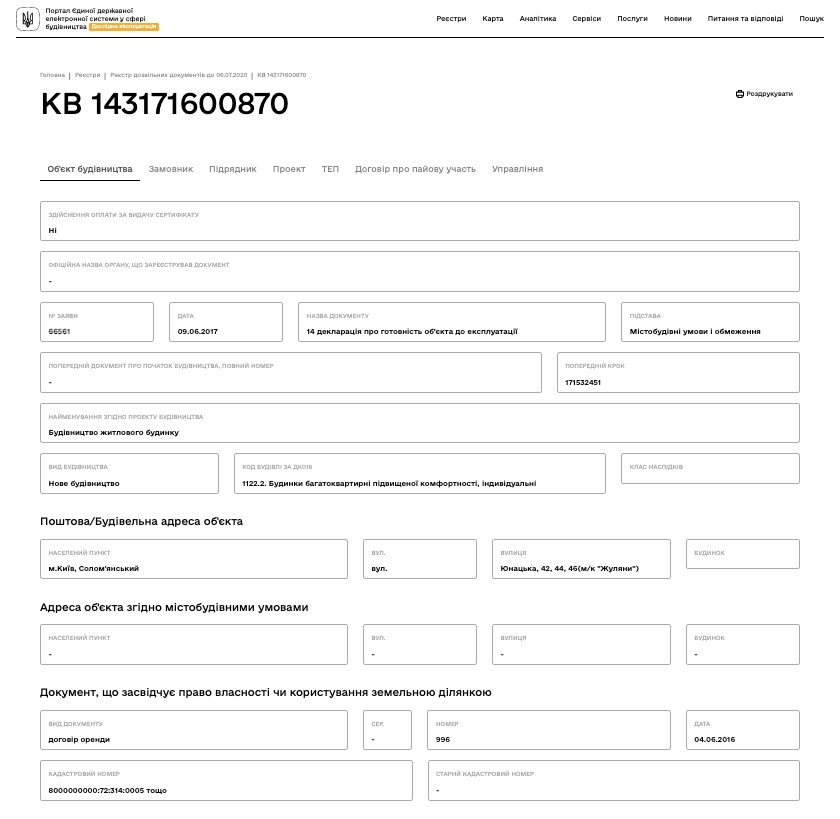

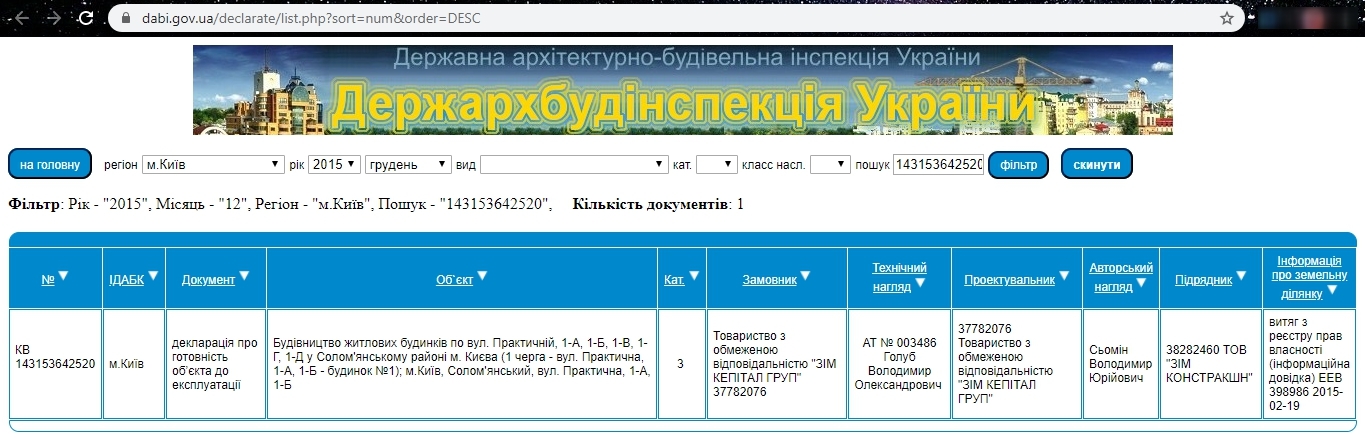

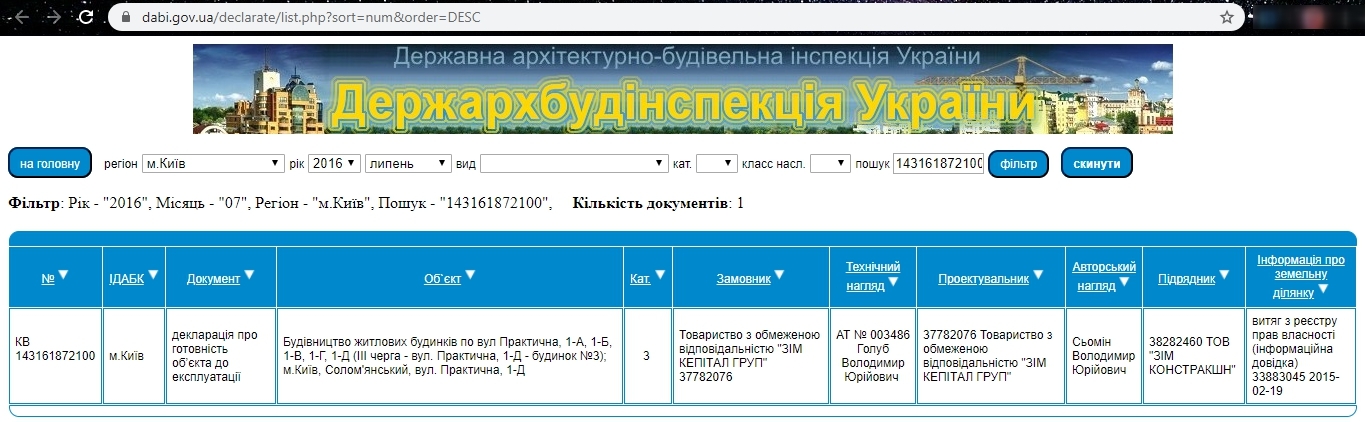

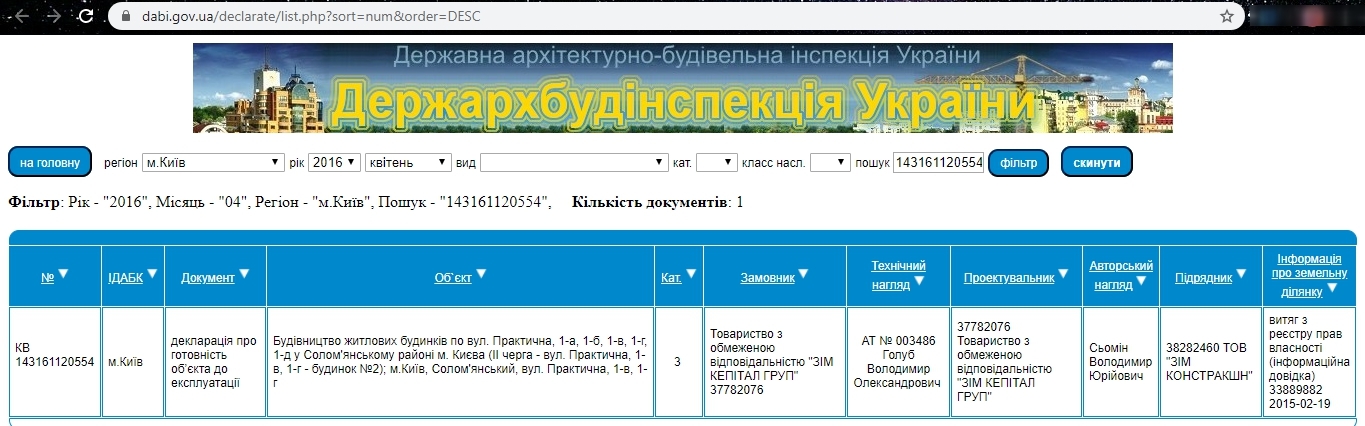

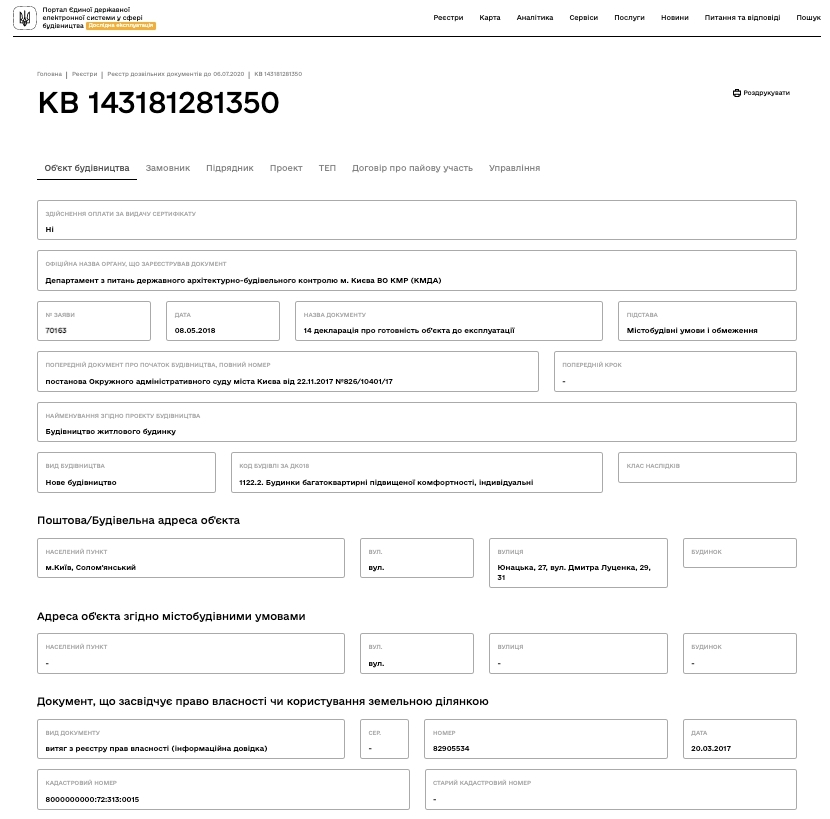

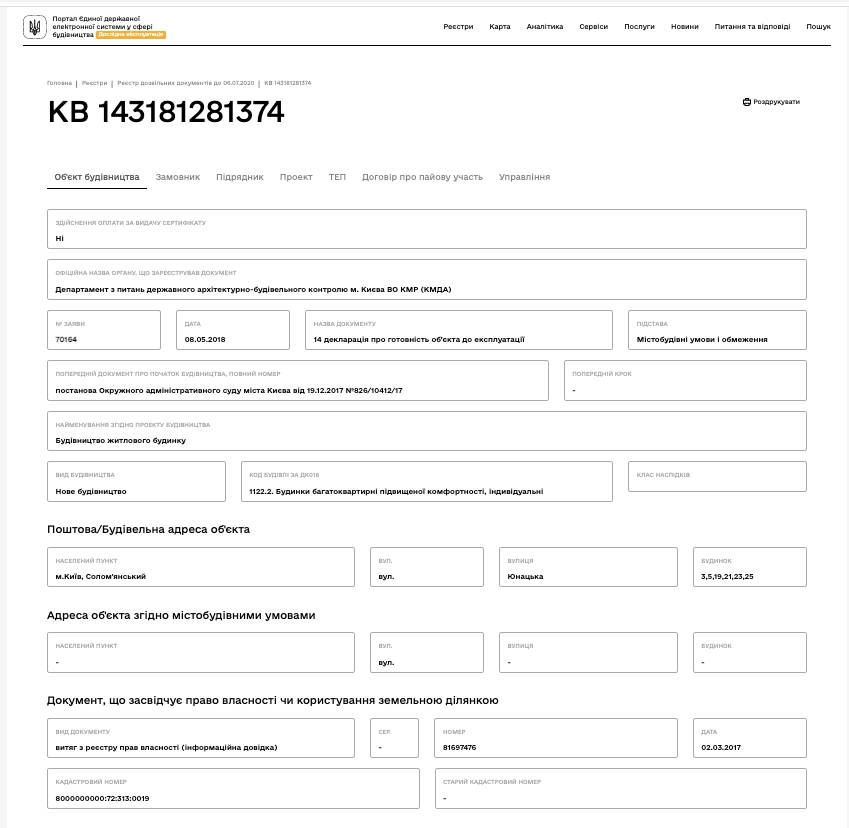

Сертифікат про готовність 1 очередь (1 дом)
Сертифікат про готовність 1 очередь (2 дом)
Сертифікат про готовність 1 очередь (3 дом)

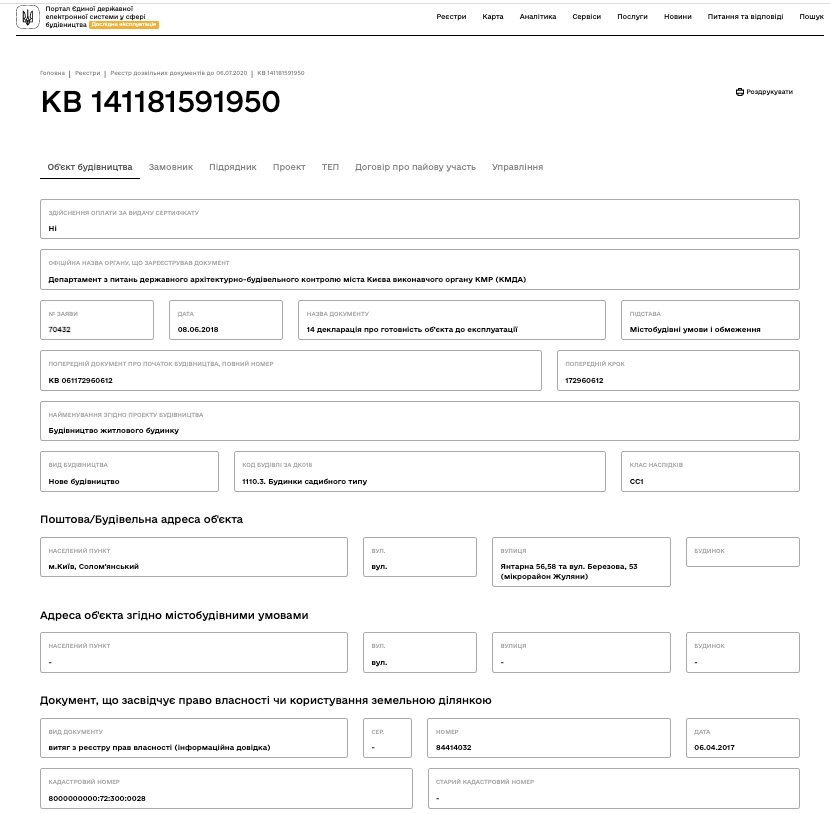

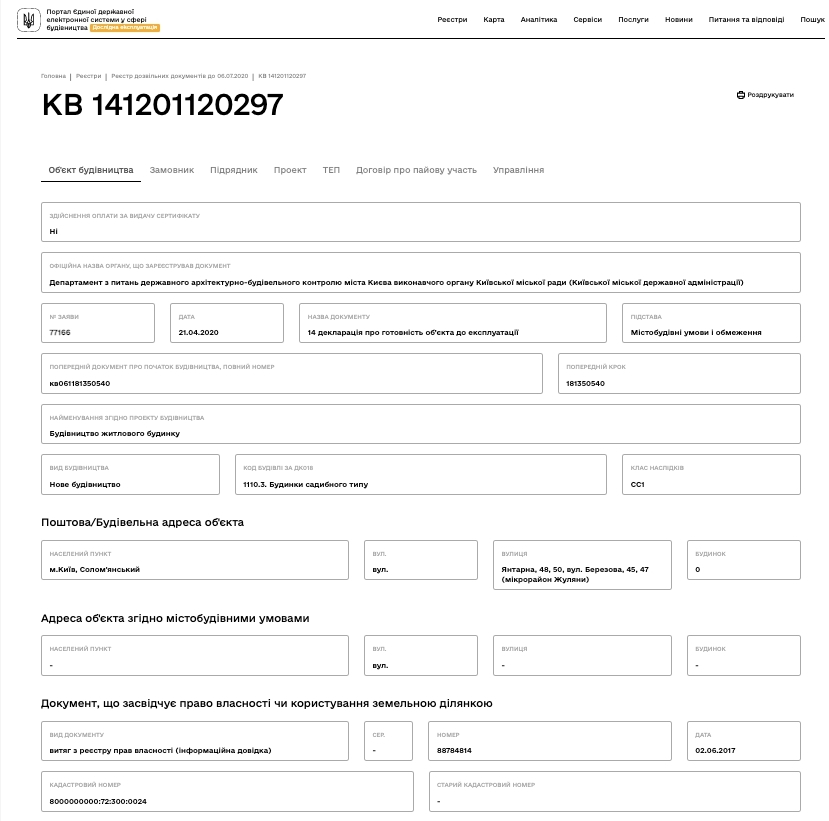

Сертифікат про готовність 1 очередь (4 дом)
Сертифікат про готовність 3 очередь (10 дом)
Сертифікат про готовність 3 очередь (11 дом)

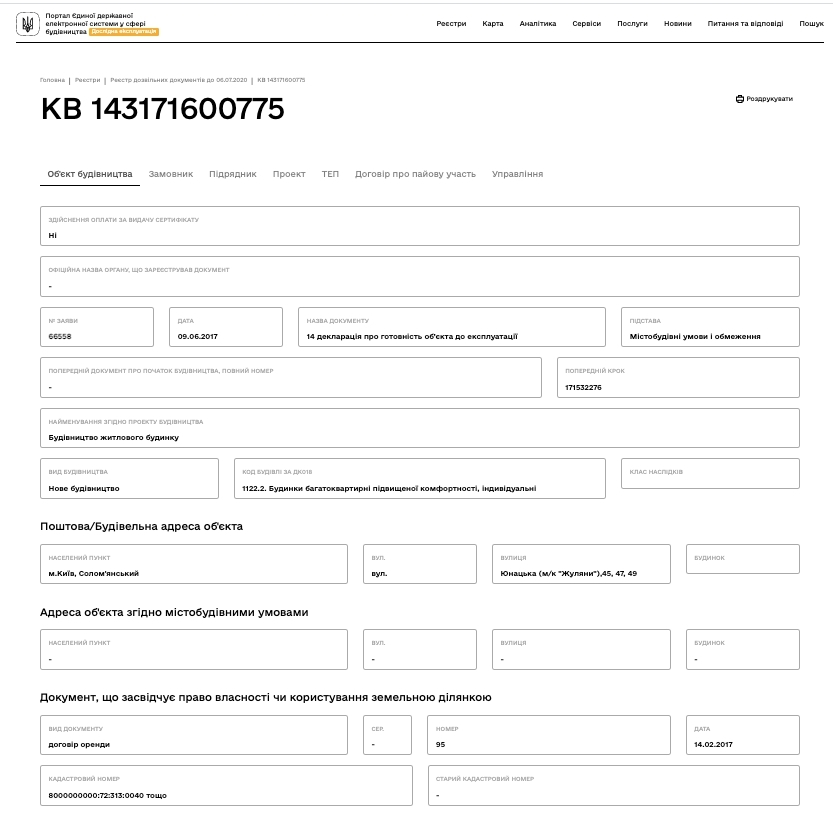

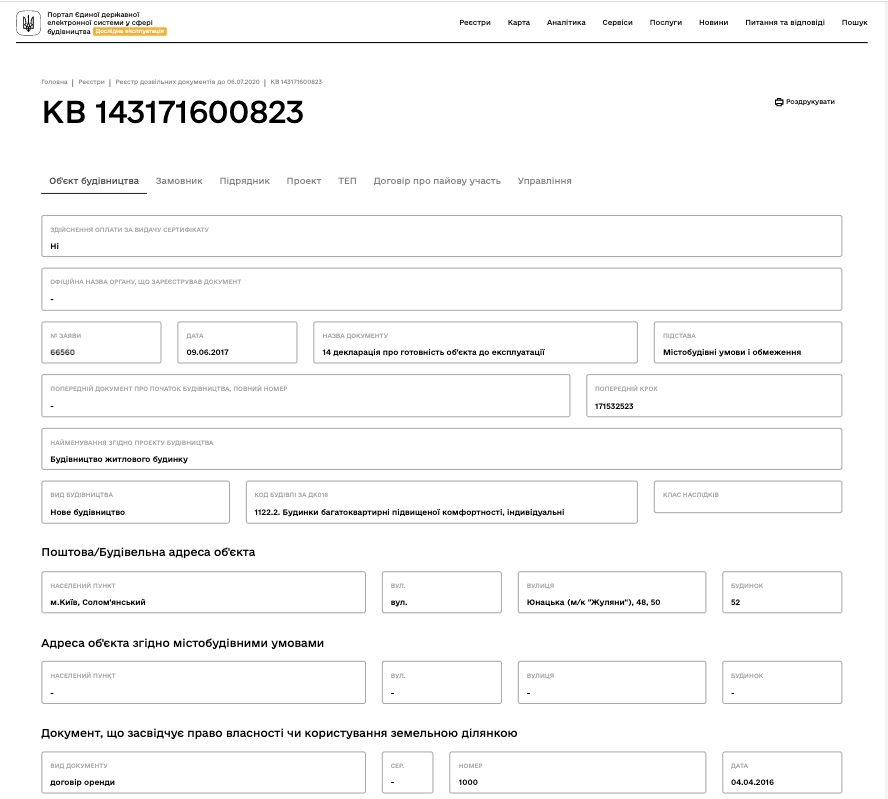

Сертифікат про готовність 3 очередь (9 дом)
Сертифікат про готовність 4 очередь (12 дом)

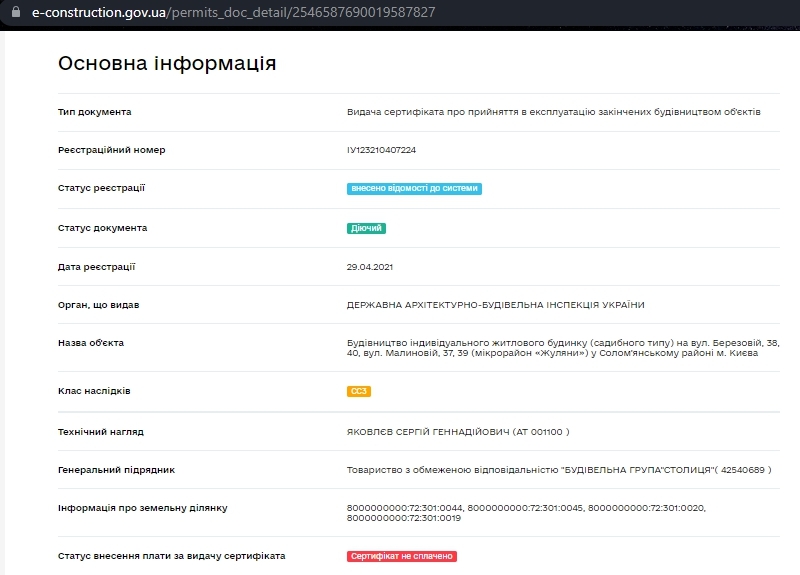

Сертифікат про готовність 4 очередь (14 дом)

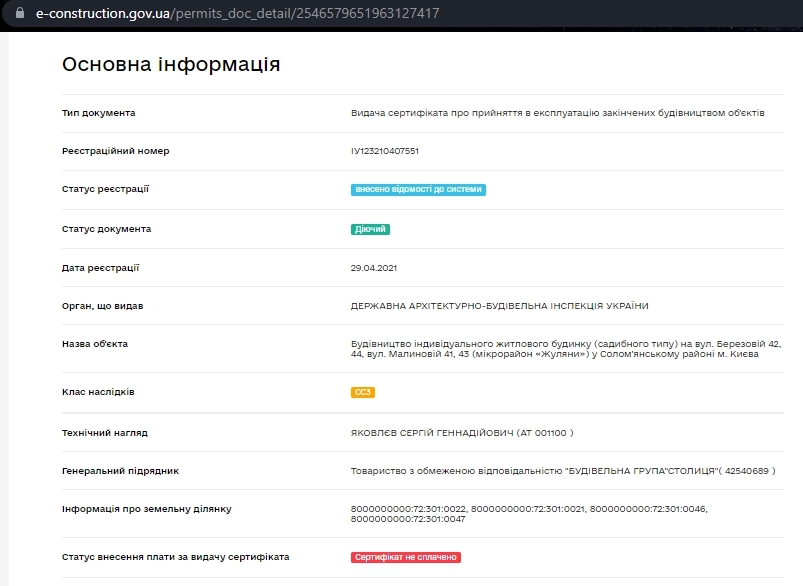

Сертифікат про готовність 4 очередь (16 дом)
Сертифікат про готовність 4 очередь (17 дом)
Сертифікат про готовність 5 очередь (Смарт 1)
Сертифікат про готовність 5 очередь (Смарт 14)
Сертифікат про готовність 5 очередь (Смарт 15)

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
Коментарі експертів
Смотреть декларацию о готовности
Смотреть декларацию о готовности
Смотреть декларацию о готовности
Смотреть декларацию о готовности
Смотреть декларацию о готовности
Смотреть декларацию о готовности
Смотреть декларацию о готовности
Смотреть декларацию о готовности
Смотреть декларацию о готовности
Сертификат о готовности
Сертификат о готовности
