ЖК Синергія Сіті (Kvartal Group): термін здачі і хід будівництва
- Загальне
- Планування
- Відгуки
- Термін здачі
Індекс надійності новобудови
111з 220
Перевірено 14.04.2021
Назва елемента ЖК | Обіцяний квартал | Обіцяний рік | Затримка здачі | Здали квартал | Здали рік | Дата останнього запису |
---|---|---|---|---|---|---|
1 секция | 4 | 2020 | Зданий. Затримка 8 місяців | 3 | 2021 | 08.11.2021 |
3 секция | 3 | 2021 | Затримка 47 місяців | 08.11.2021 | ||
4 секция | 3 | 2021 | Затримка 47 місяців | 08.11.2021 | ||
5 секция | 3 | 2021 | Затримка 47 місяців | 08.11.2021 | ||
6 секция | 3 | 2021 | Затримка 47 місяців | 08.11.2021 |

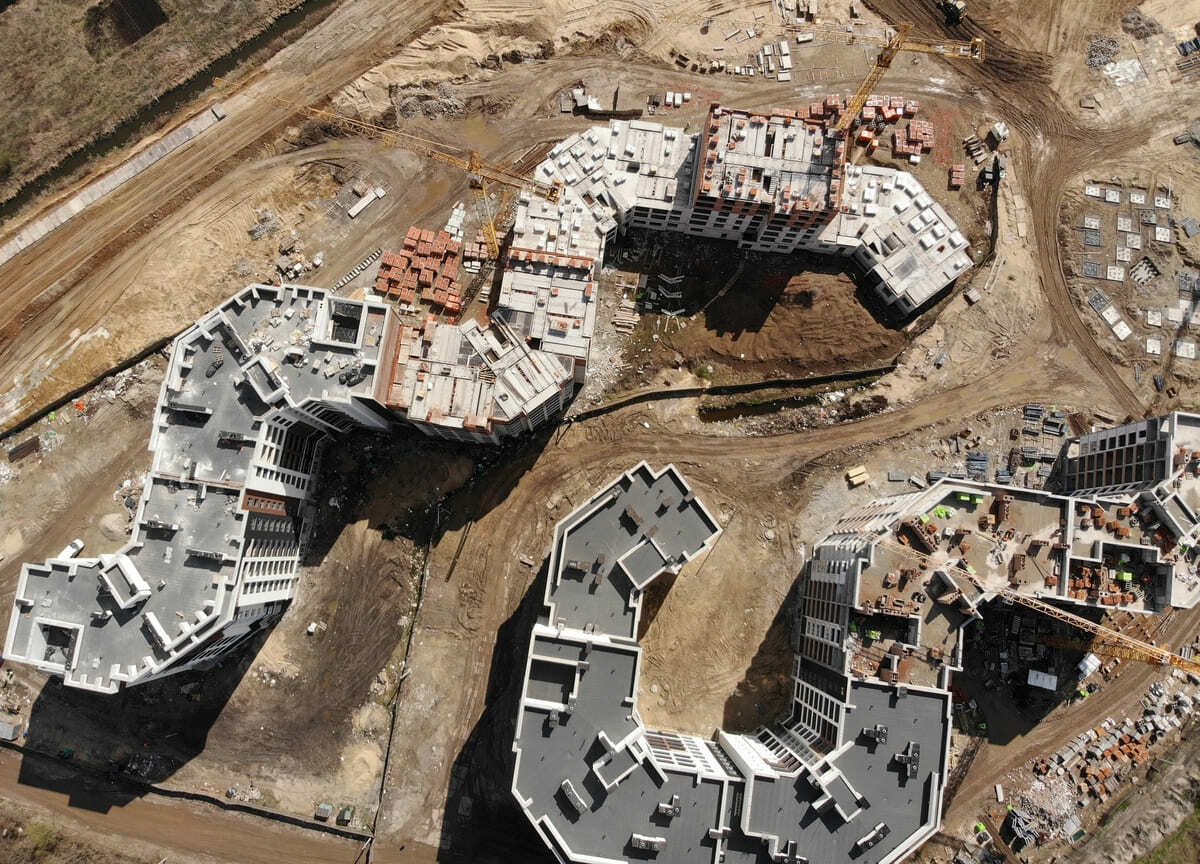

Хід будівництва

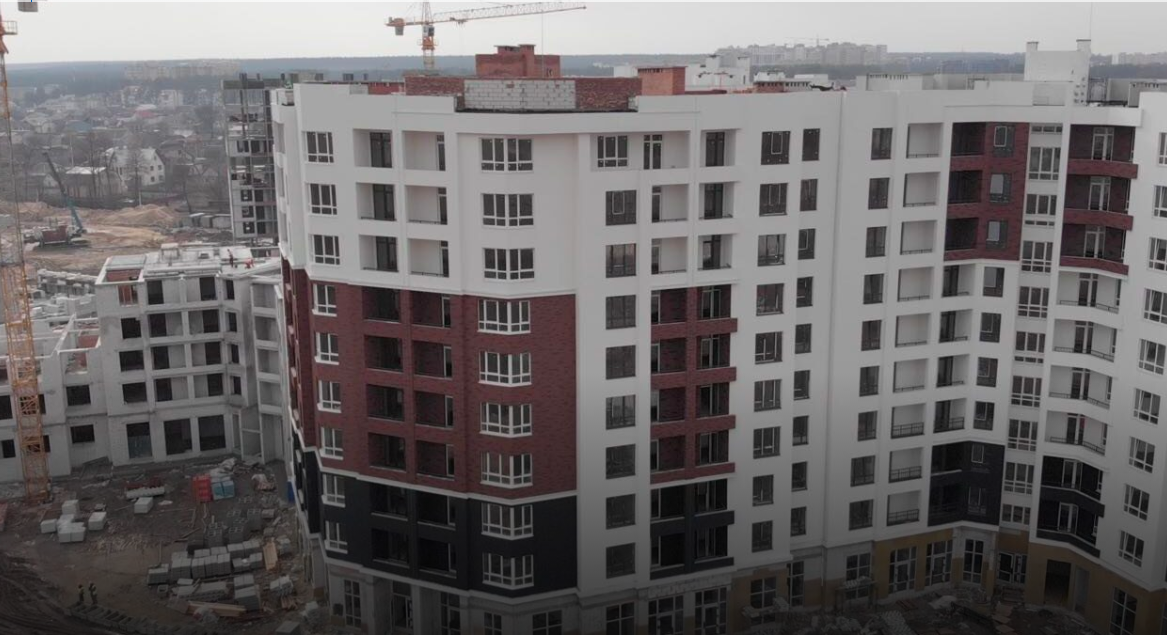

грудень 2021
жовтень 2021
вересень 2021
серпень 2021
червень 2021
травень 2021
квітень 2021
березень 2021
січень 2021
Сертифікати про здачу

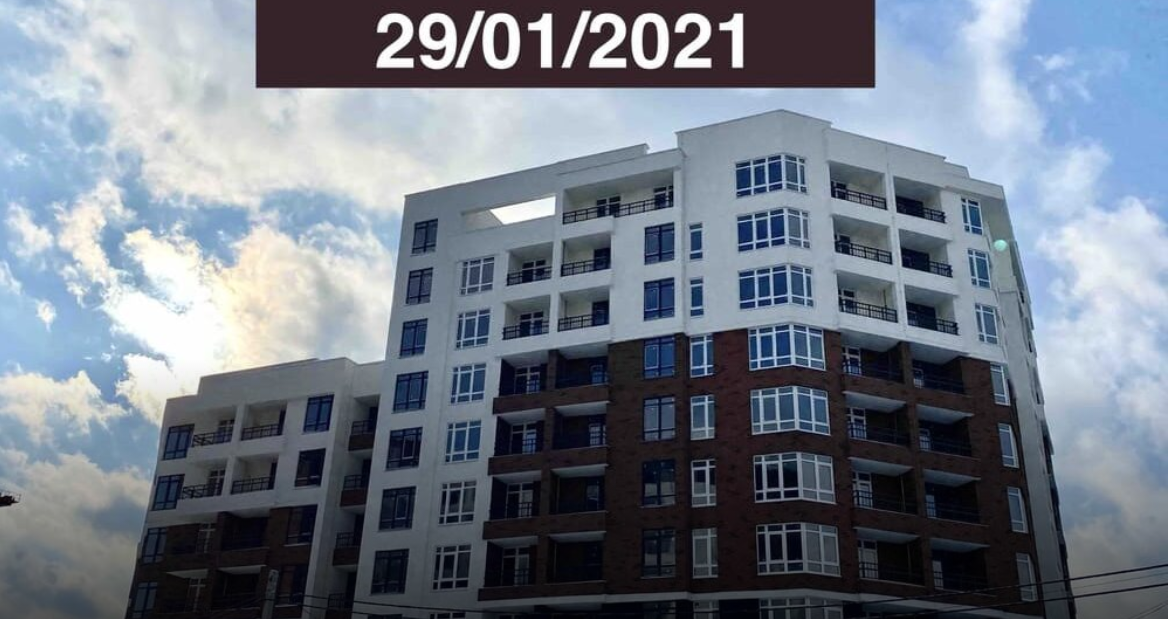

Сертифікат про готовність 1 секция
Варіанти придбання
Запитати у Забудовника

Зв'язатися з відділом продажів ЖК Синергія Сіті (Kvartal Group) ви можете за телефоном:

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
Коментарі експертів

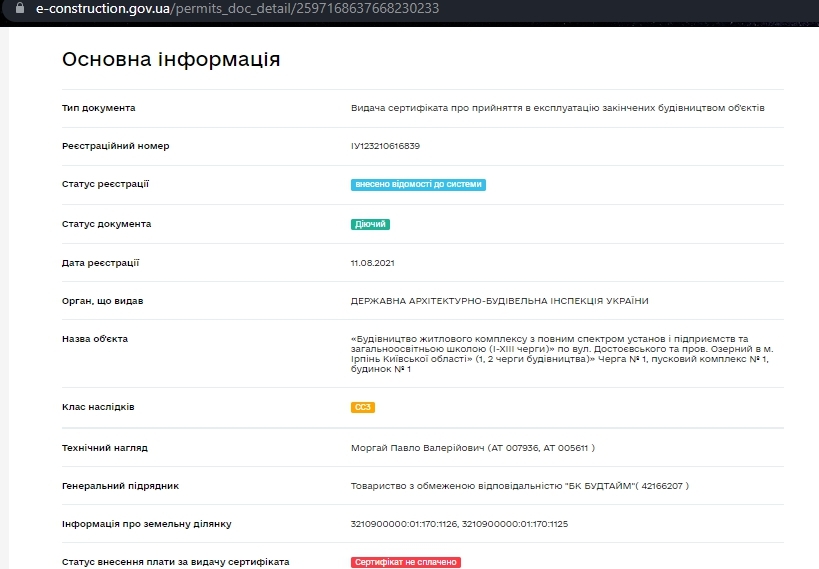

Сертификат о готовности
