ЖК Вишгород Сіті Парк: термін здачі і хід будівництва
- Загальне
- Планування
- Нежитлові
- Відгуки
- Термін здачі
Індекс надійності новобудови
155з 220
Перевірено 14.05.2020
Назва елемента ЖК | Обіцяний квартал | Обіцяний рік | Затримка здачі | Здали квартал | Здали рік | Дата останнього запису |
---|---|---|---|---|---|---|
Дом 1, секция 1 | 2 | 2017 | Зданий. Затримка 2 місяця | 3 | 2017 | 21.02.2022 |
Дом 1, секция 2 | 4 | 2017 | Зданий. Затримка 11 місяців | 4 | 2018 | 21.02.2022 |
Дом 1, секция 3 | 4 | 2018 | Зданий. Затримка 5 місяців | 2 | 2019 | 21.02.2022 |
Дом 2, секция 4.1 | 1 | 2021 | Зданий. Затримка 5 місяців | 3 | 2021 | 07.07.2021 |
Дом 2, секция 4.2 | 1 | 2021 | Зданий. Затримка 5 місяців | 3 | 2021 | 07.07.2021 |
Дом 2, секция 5 | 1 | 2019 | Зданий. Затримка 14 місяців | 2 | 2020 | 21.02.2022 |
Дом 2, секция 6 | 4 | 2019 | Зданий. Затримка 20 місяців | 3 | 2021 | 07.07.2021 |
Дом 2, секция 6.2 | 1 | 2023 | Затримка 29 місяців | 21.02.2022 |

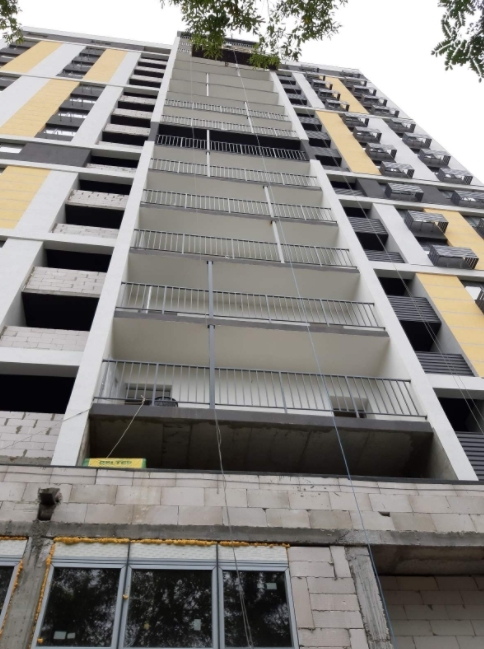

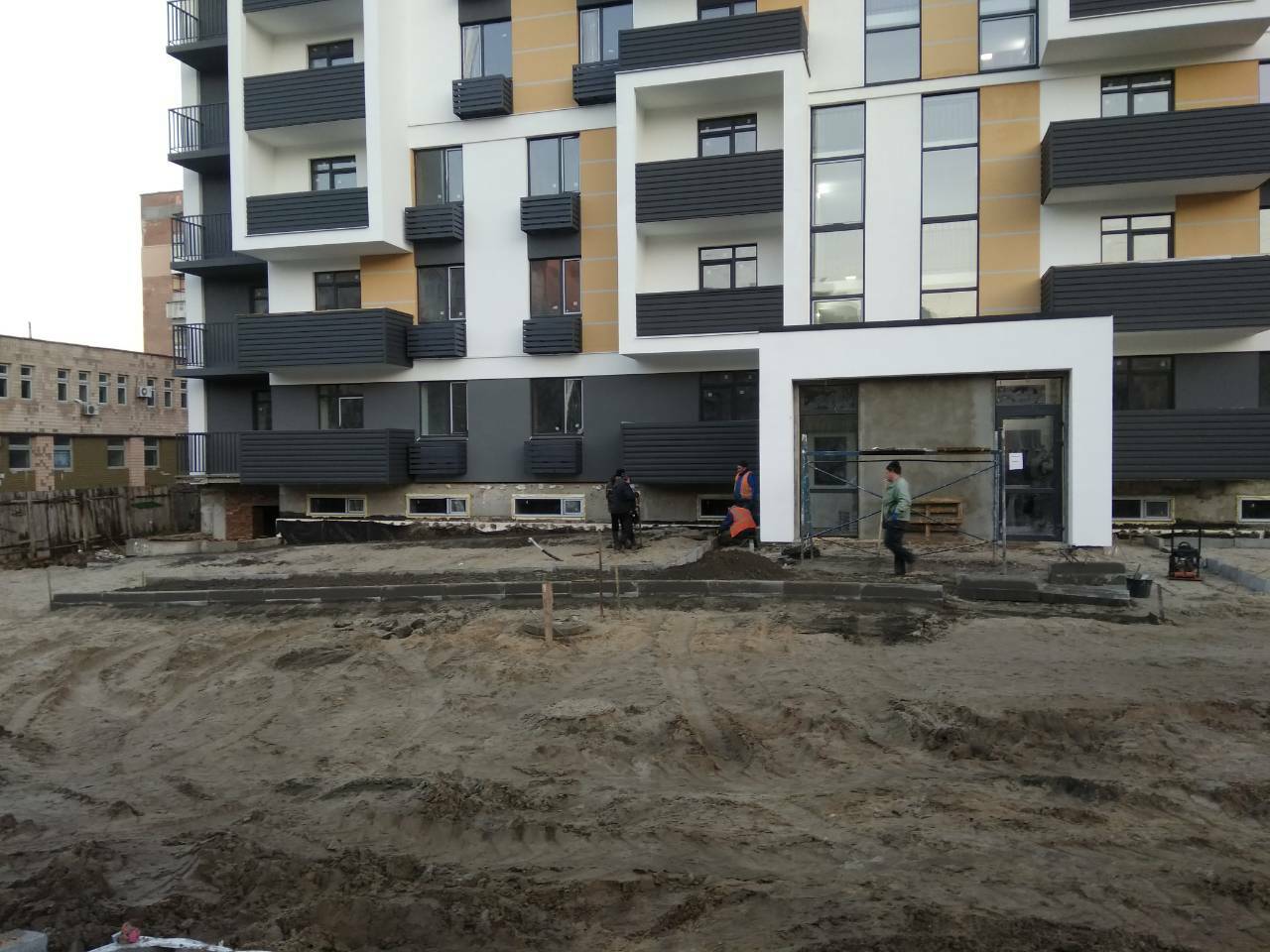

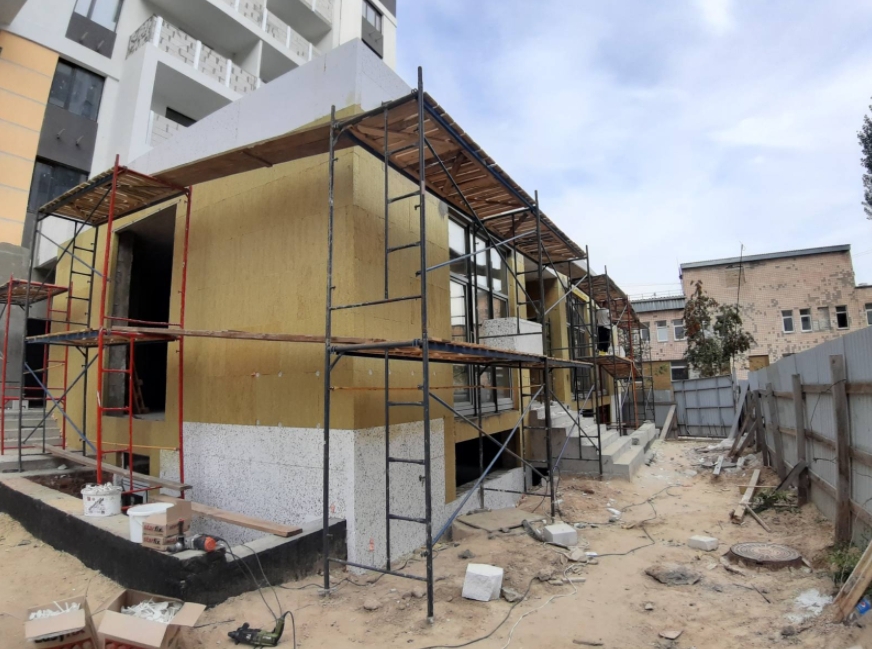

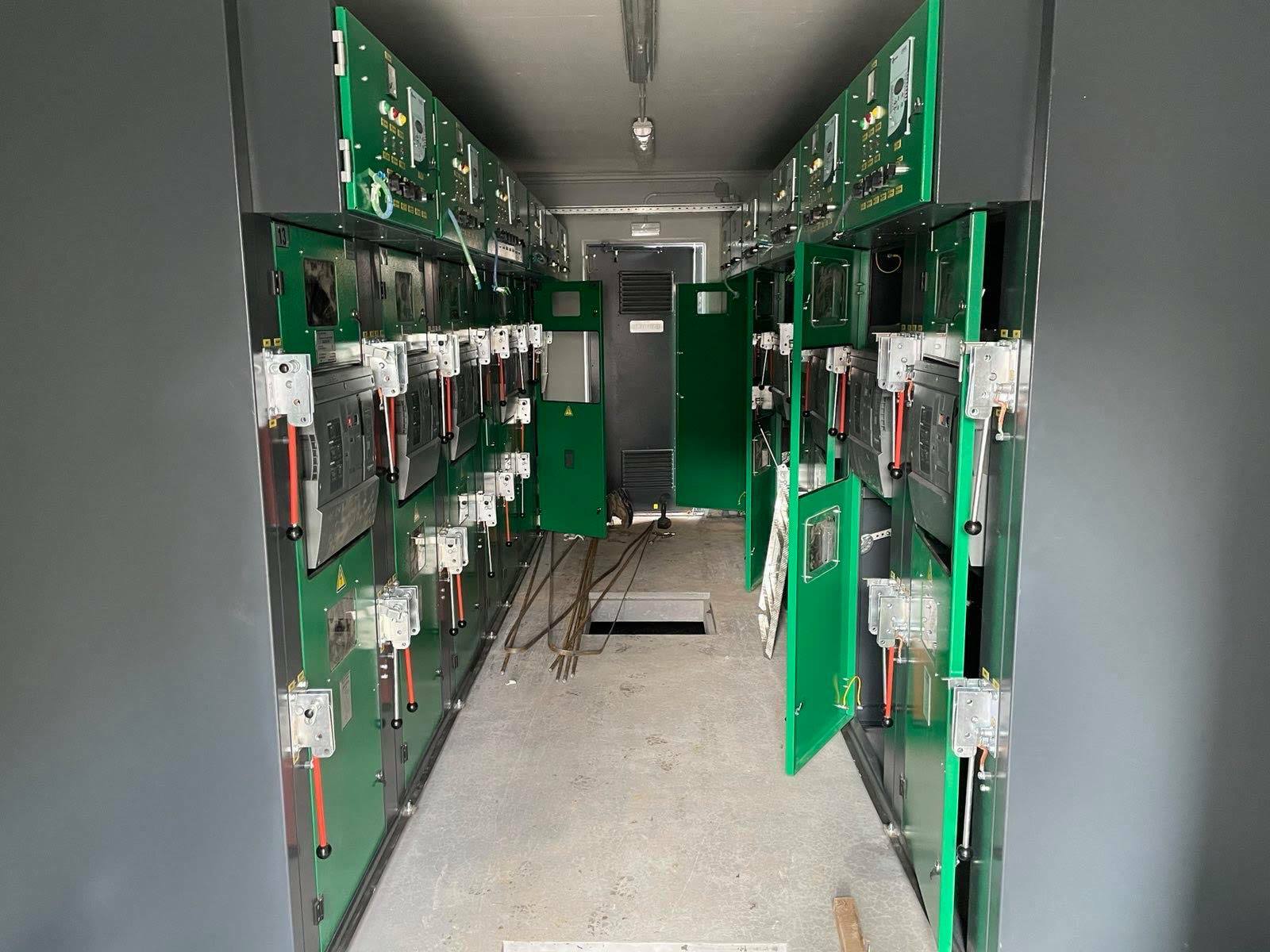

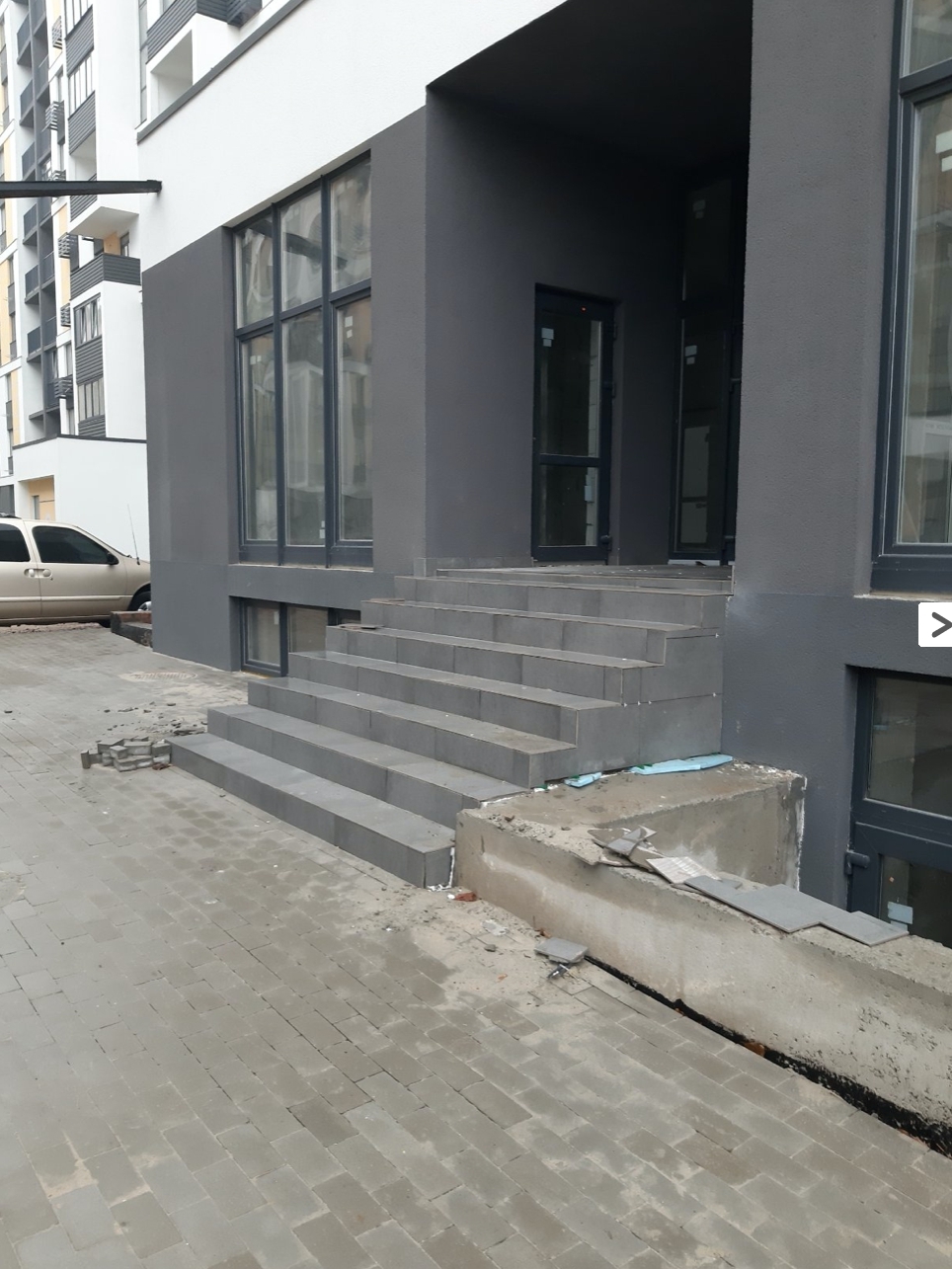

Хід будівництва
березень 2021
грудень 2020
листопад 2020
жовтень 2020
вересень 2020
серпень 2020
липень 2020
червень 2020
травень 2020

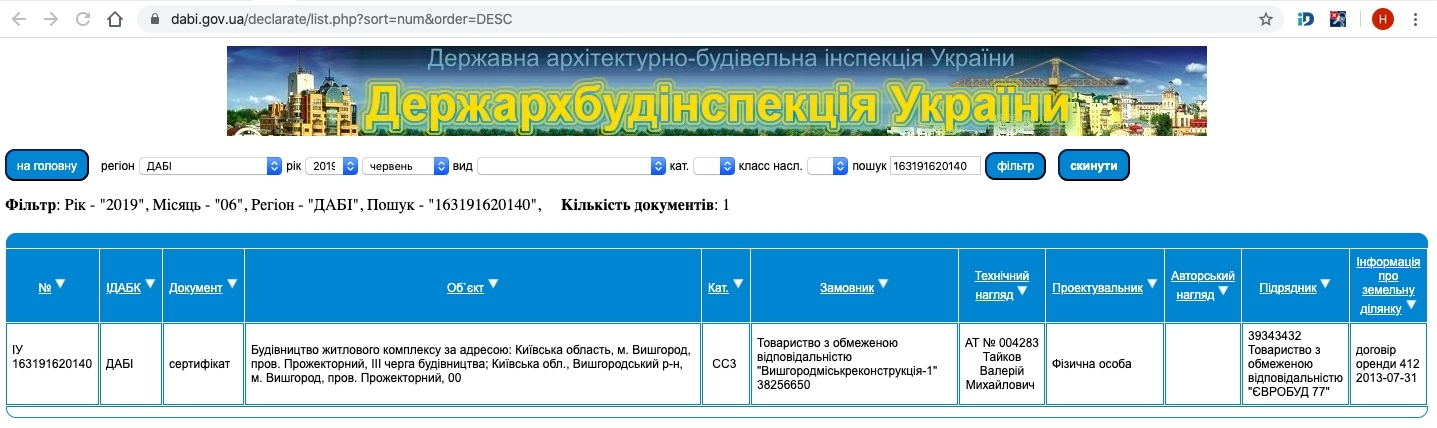

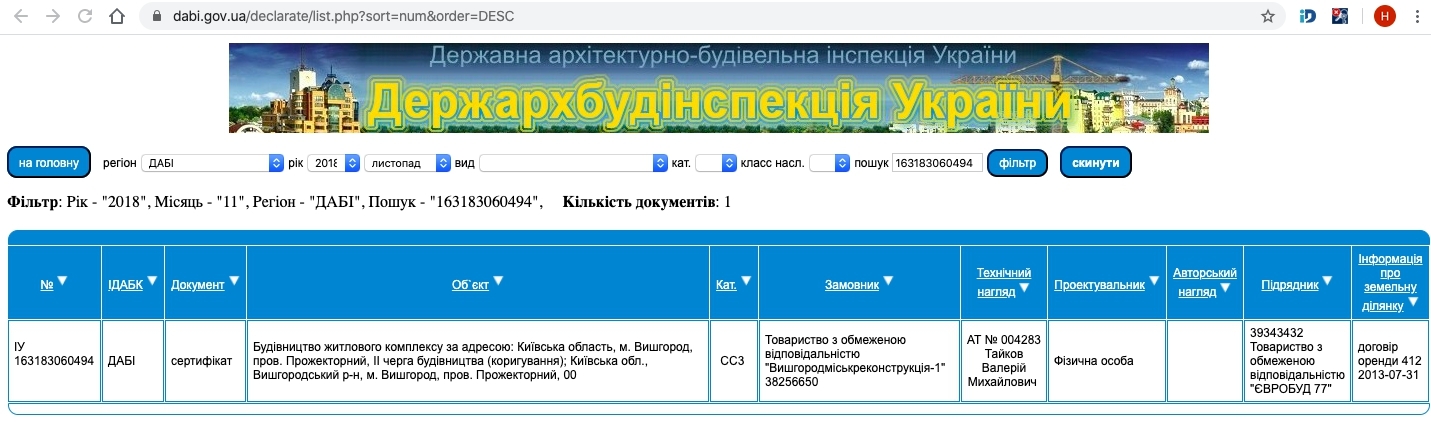

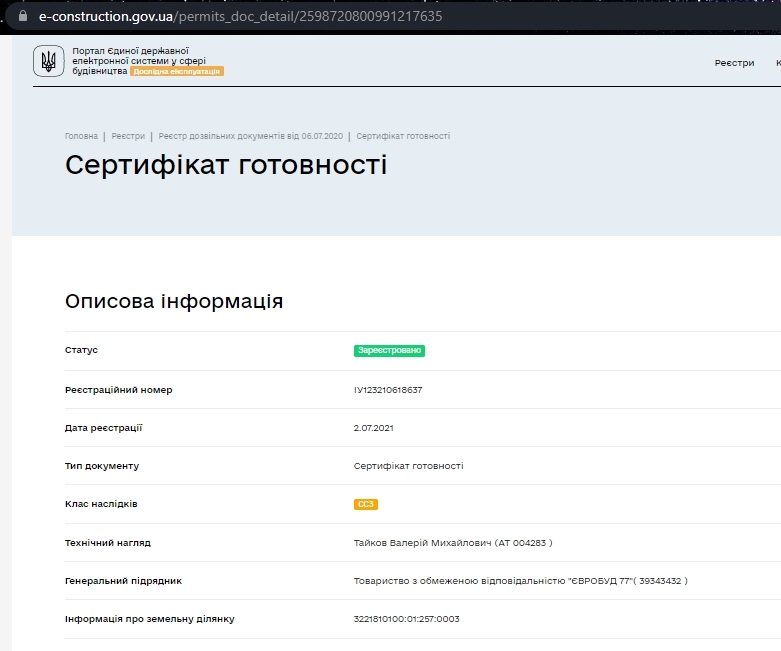

Сертифікати про здачу

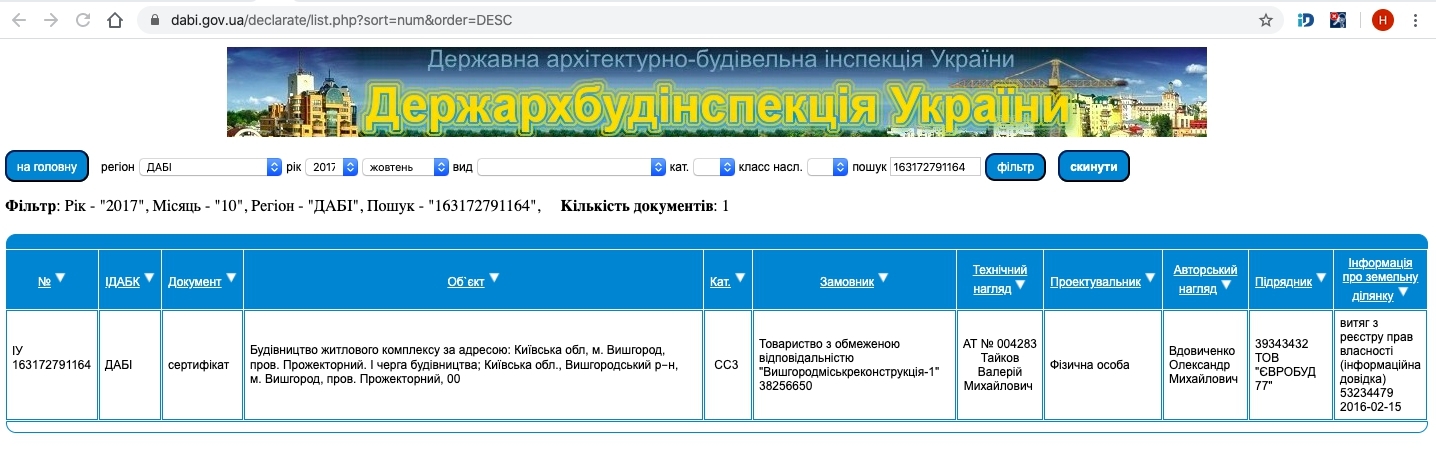

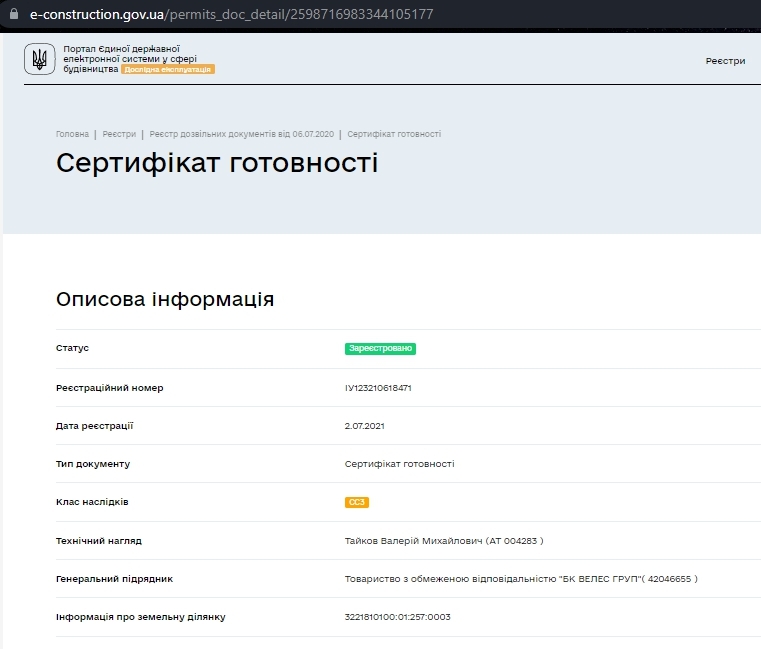

Сертифікат про готовність Дом 1, секция 1
Сертифікат про готовність Дом 1, секция 2
Сертифікат про готовність Дом 1, секция 3
Сертифікат про готовність Дом 2, секция 4.1
Сертифікат про готовність Дом 2, секция 4.2
Сертифікат про готовність Дом 2, секция 5
Сертифікат про готовність Дом 2, секция 6

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
Коментарі експертів
Сертификат о готовности
Сертификат о готовности
Сертификат о готовности
