ЖМ Саванна Сіті: термін здачі і хід будівництва
- Загальне
- Планування
- Відгуки
- Термін здачі
| Назва елемента ЖК | Обіцяний квартал | Обіцяний рік | Затримка здачі | Здали квартал | Здали рік | Дата останнього запису |
|---|---|---|---|---|---|---|
| Дом 1 (Зебра) | 2 | 2017 | Зданий. Затримка 5 місяців | 4 | 2017 | 11.11.2021 |
| Дом 2 (Гепард) | 4 | 2017 | Зданий вчасно | 4 | 2017 | 11.11.2021 |
| Дом 3 (Лиана) | 4 | 2018 | Зданий. Затримка 26 місяців | 1 | 2021 | 11.11.2021 |
| Дом 4 (Зебра 2) | 1 | 2020 | Зданий. Затримка 11 місяців | 1 | 2021 | 11.11.2021 |
| Дом 5 (Гепард 2) | 4 | 2020 | Зданий. Затримка 2 місяця | 1 | 2021 | 11.11.2021 |
| Дом 6 (Жираф) | 4 | 2021 | Затримка 47 місяців | 11.11.2021 | ||
| Дом 7 (Жираф 2) | 3 | 2022 | Затримка 38 місяців | 11.11.2021 | ||
| Тигр-1 | 1 | 2023 | Затримка 32 місяця | 14.12.2021 |
Хід будівництва

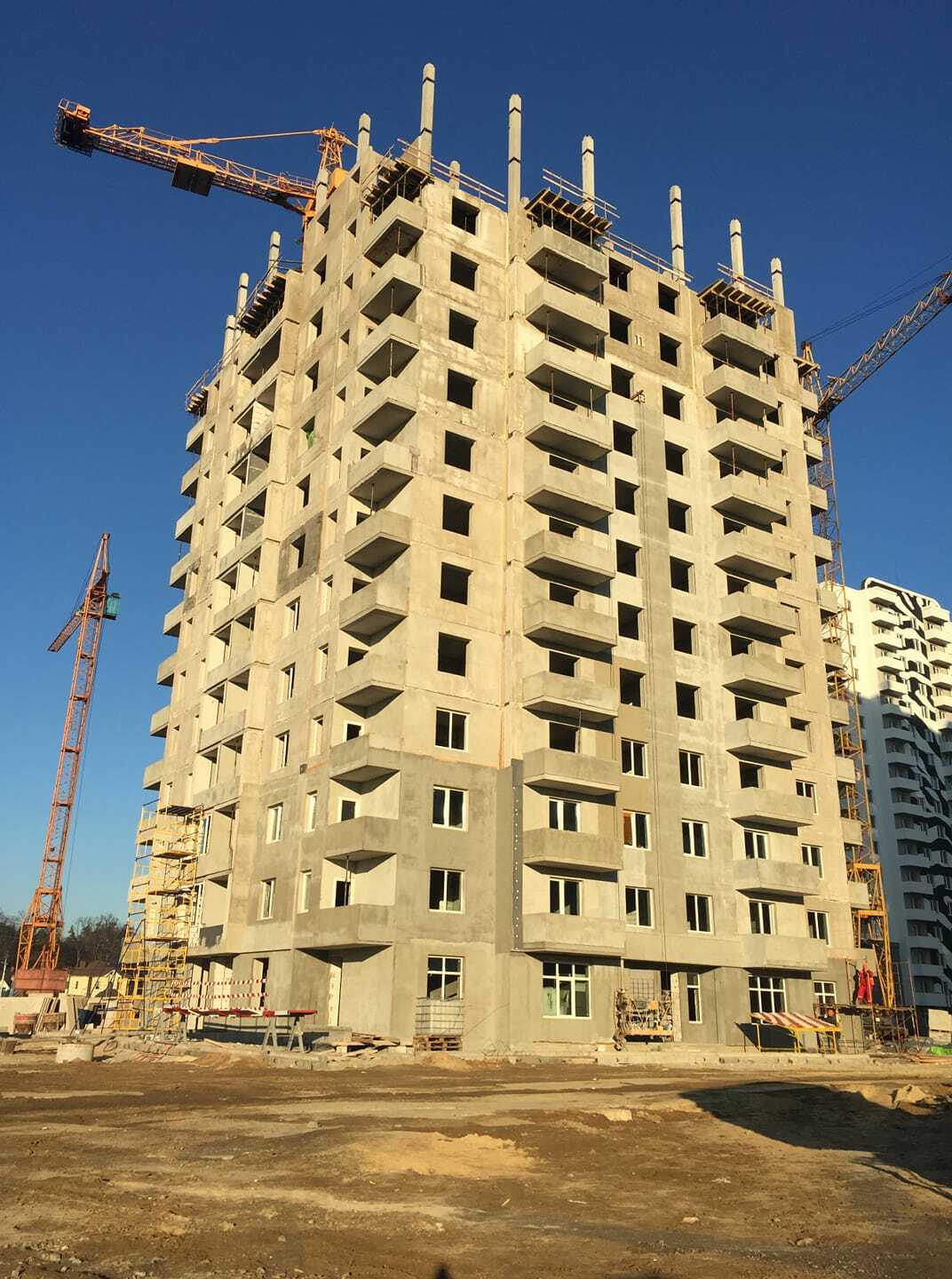

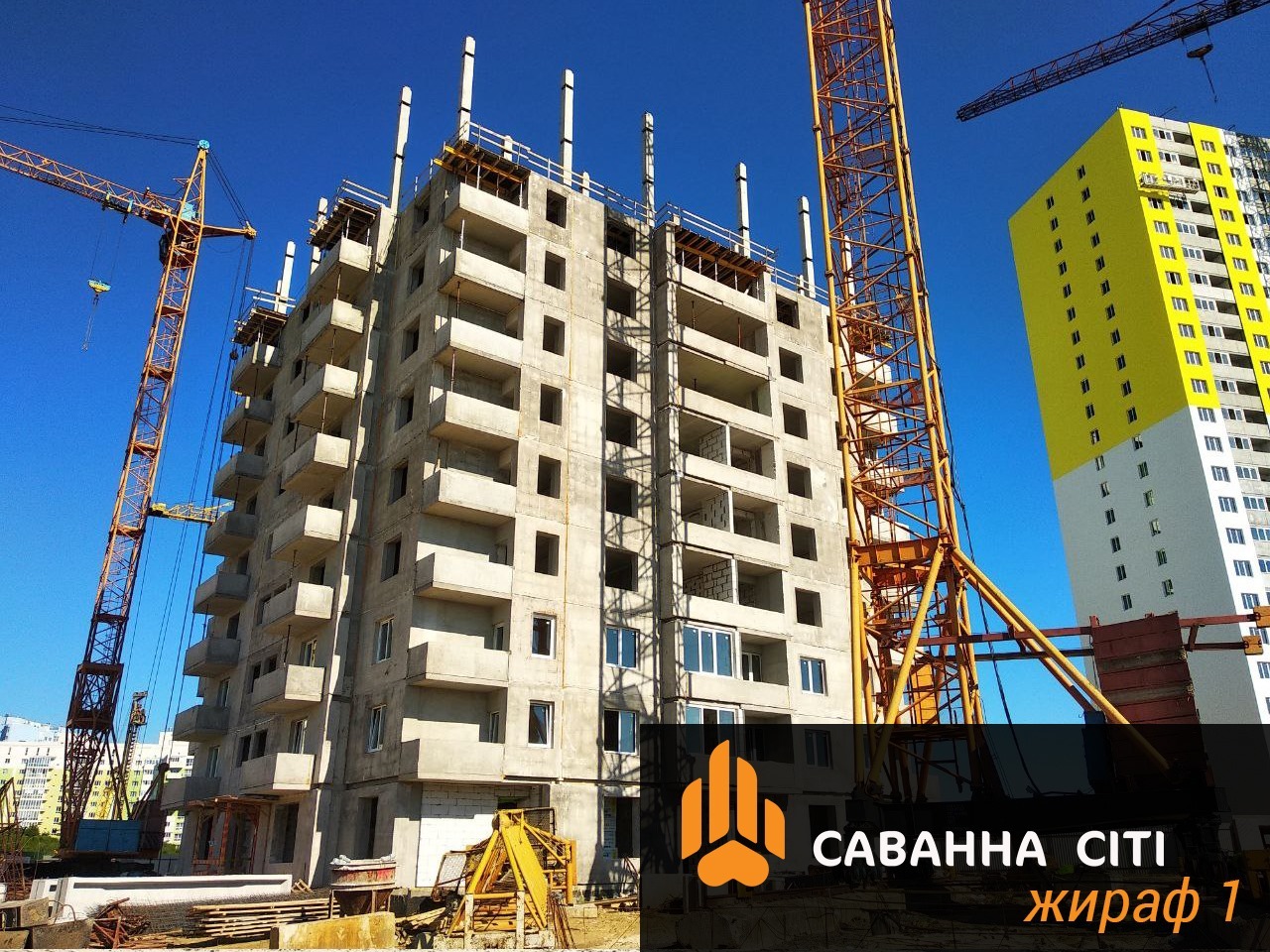

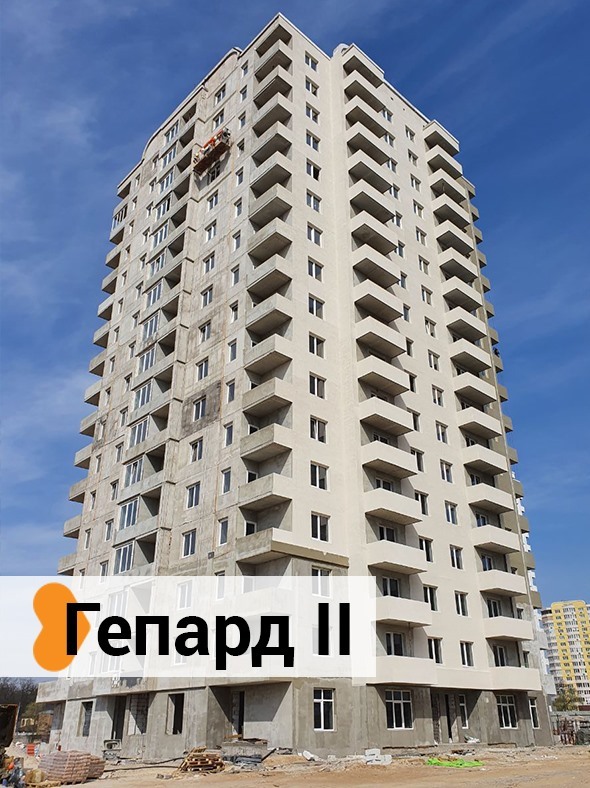

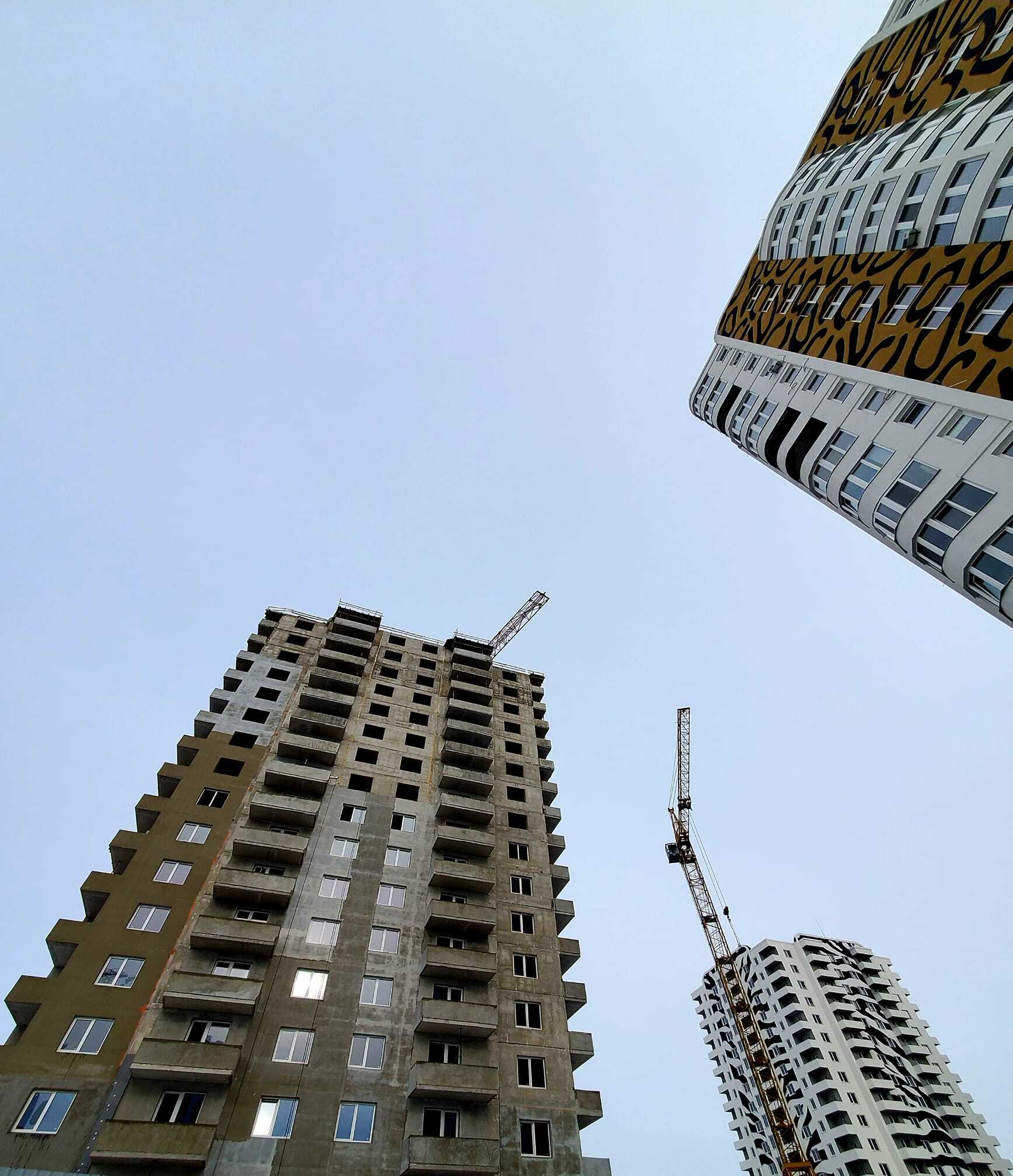

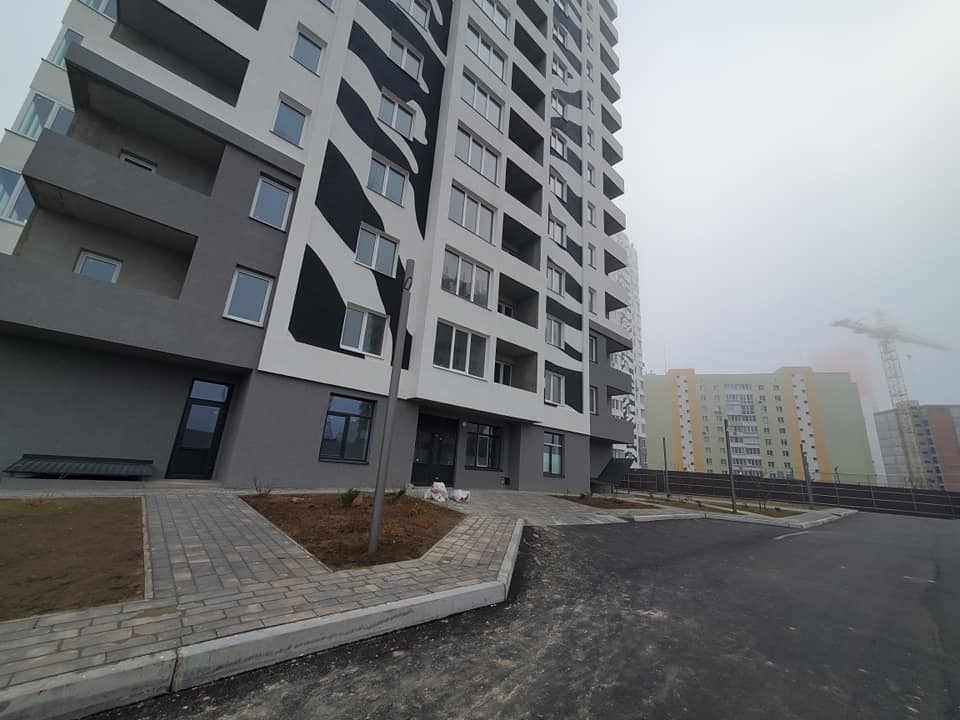

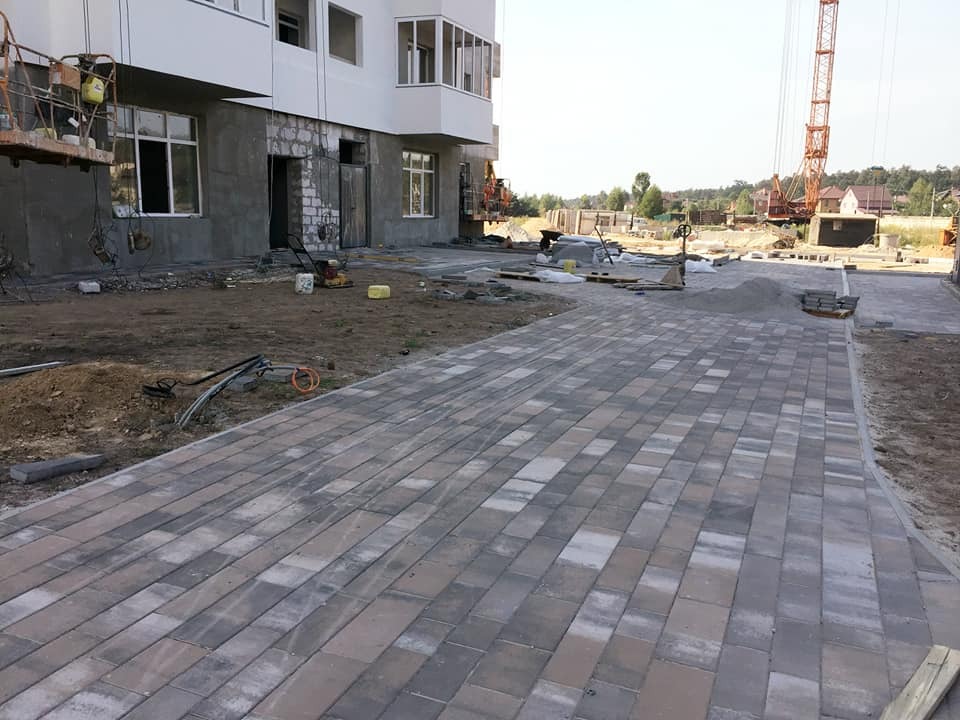

липень 2020
липень 2020
квітень 2020
квітень 2020
лютий 2020
січень 2020
грудень 2019
вересень 2019
Сертифікати про здачу

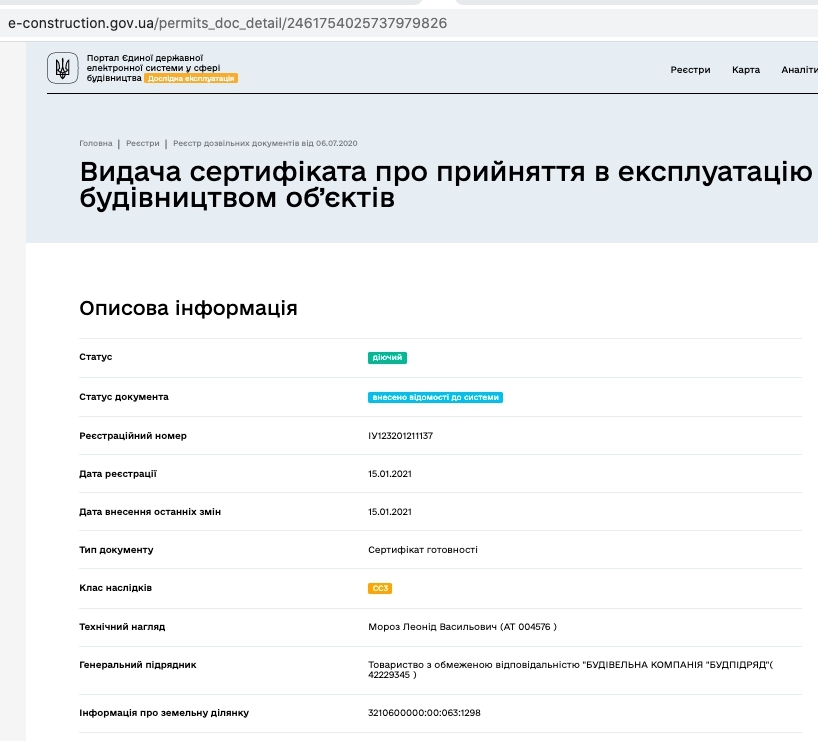

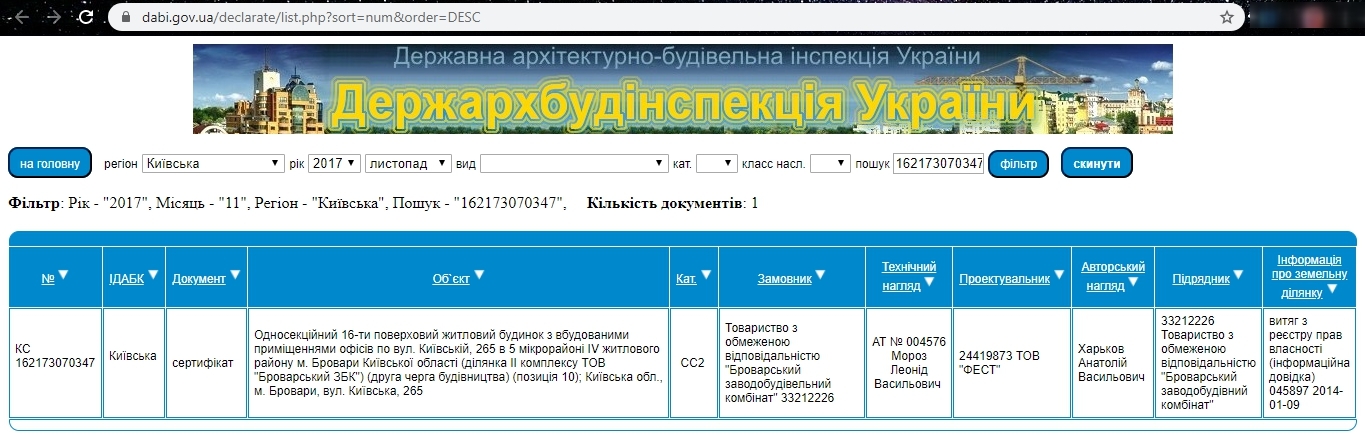

Сертифікат про готовність Дом 2 (Гепард)

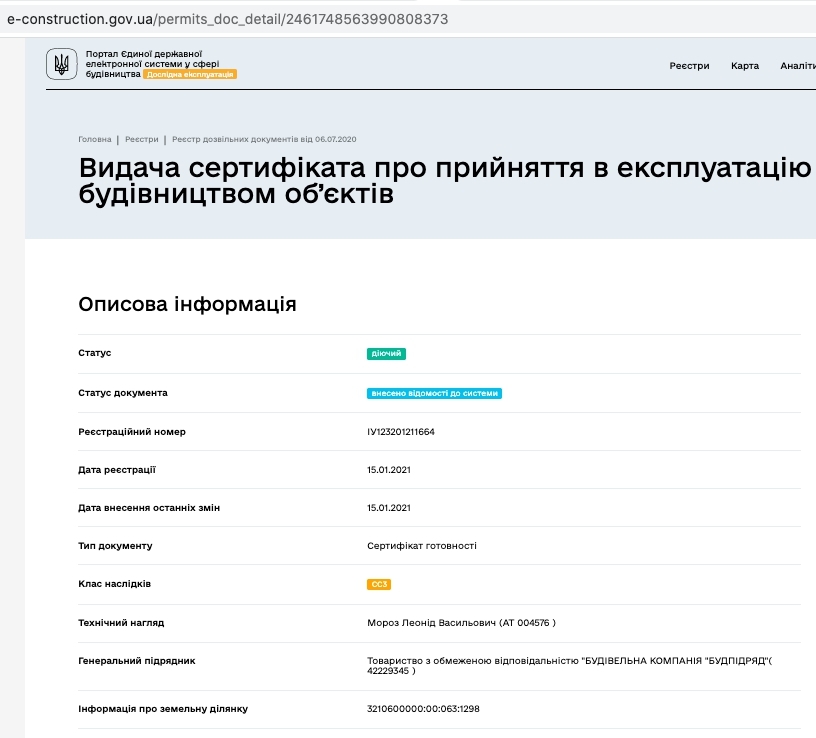

Сертифікат про готовність Дом 3 (Лиана)
Сертифікат про готовність Дом 4 (Зебра 2)
Сертифікат про готовність Дом 5 (Гепард 2)
Варіанти придбання
Запитати у Забудовника
Зв'язатися з відділом продажів ЖМ Саванна Сіті ви можете за телефоном:
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше

Коментарі експертів
Смотреть сертификат
Смотреть сертификат
Смотреть сертификат
