ЖК Синергия 3+: срок сдачи и ход строительства
- Общее
- Планировки
- Отзывы
- Срок сдачи
Название элемента ЖК | Обещанный квартал | Обещанный год | Задержка сдачи | Сдали квартал | Сдали год | Дата последней записи |
---|---|---|---|---|---|---|
1 дом | 2 | 2019 | Сдан. Задержка 5 месяцев | 4 | 2019 | 15.11.2021 |
2 дом | 2 | 2019 | Сдан. Задержка 5 месяцев | 4 | 2019 | 15.11.2021 |
3 дом | 2 | 2019 | Сдан. Задержка 11 месяцев | 2 | 2020 | 15.11.2021 |
4 дом | 2 | 2019 | Сдан. Задержка 11 месяцев | 2 | 2020 | 15.11.2021 |
5 дом | 4 | 2019 | Сдан. Задержка 5 месяцев | 2 | 2020 | 15.11.2021 |
6 дом | 4 | 2019 | Сдан. Задержка 5 месяцев | 2 | 2020 | 15.11.2021 |
7 дом | 1 | 2020 | Сдан. Задержка 14 месяцев | 2 | 2021 | 15.11.2021 |
8 дом | 3 | 2020 | Сдан. Задержка 8 месяцев | 2 | 2021 | 15.11.2021 |
9 дом | 2 | 2021 | Сдан в срок | 2 | 2021 | 15.11.2021 |

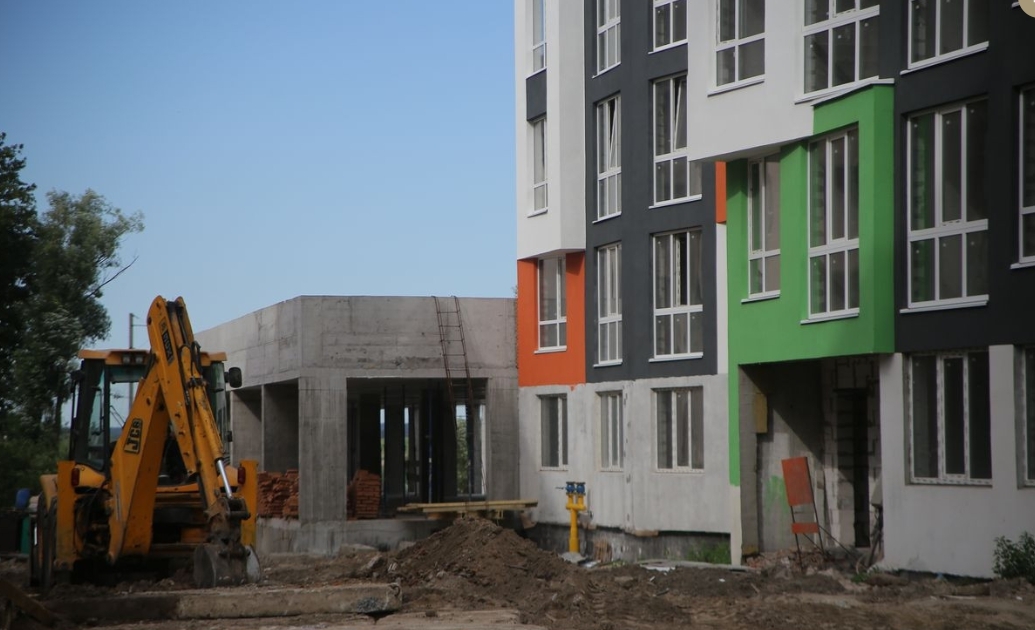

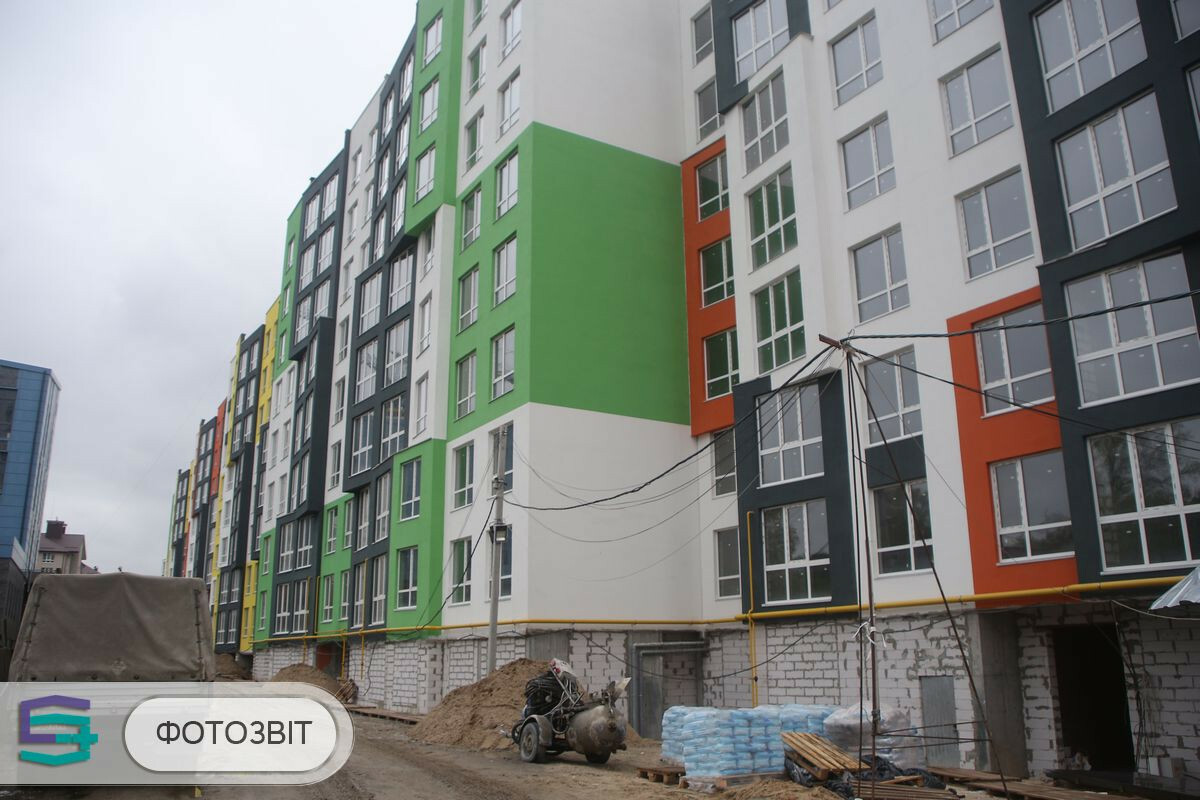

Ход строительства

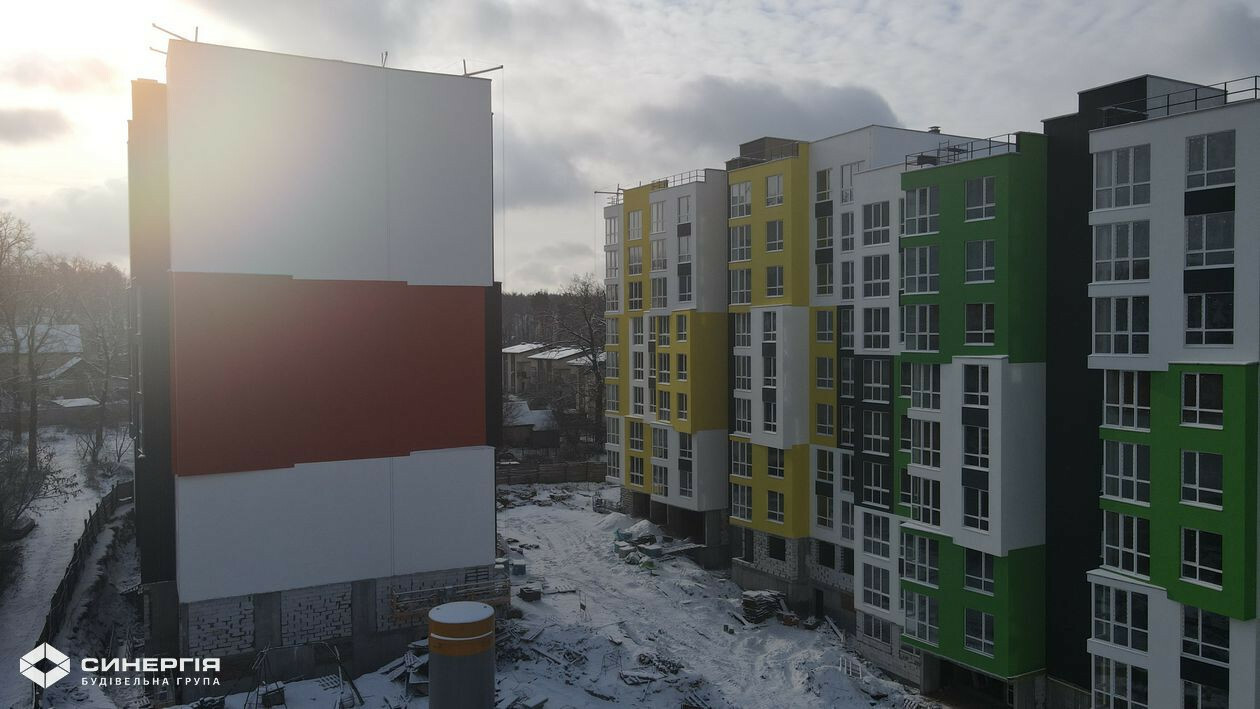

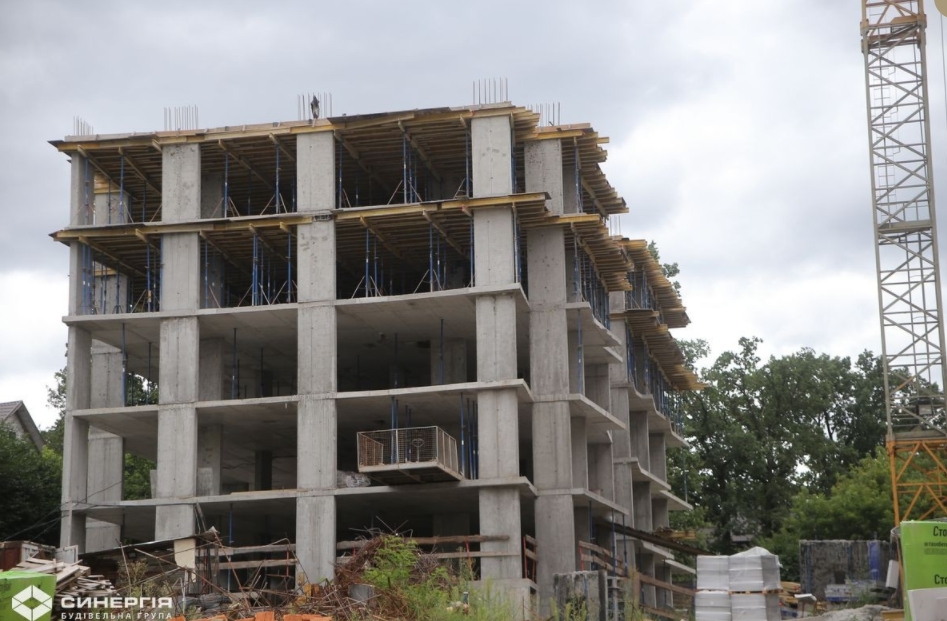

март 2021

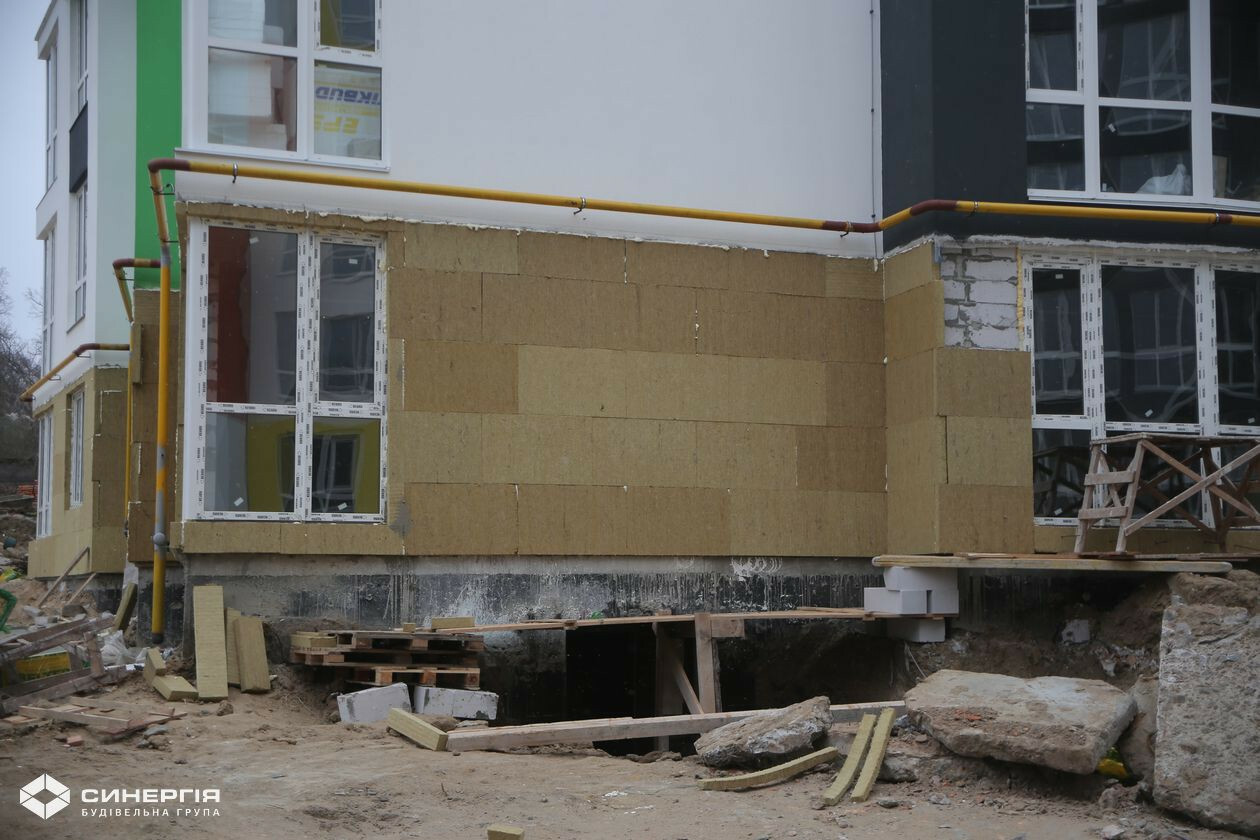

февраль 2021
январь 2021

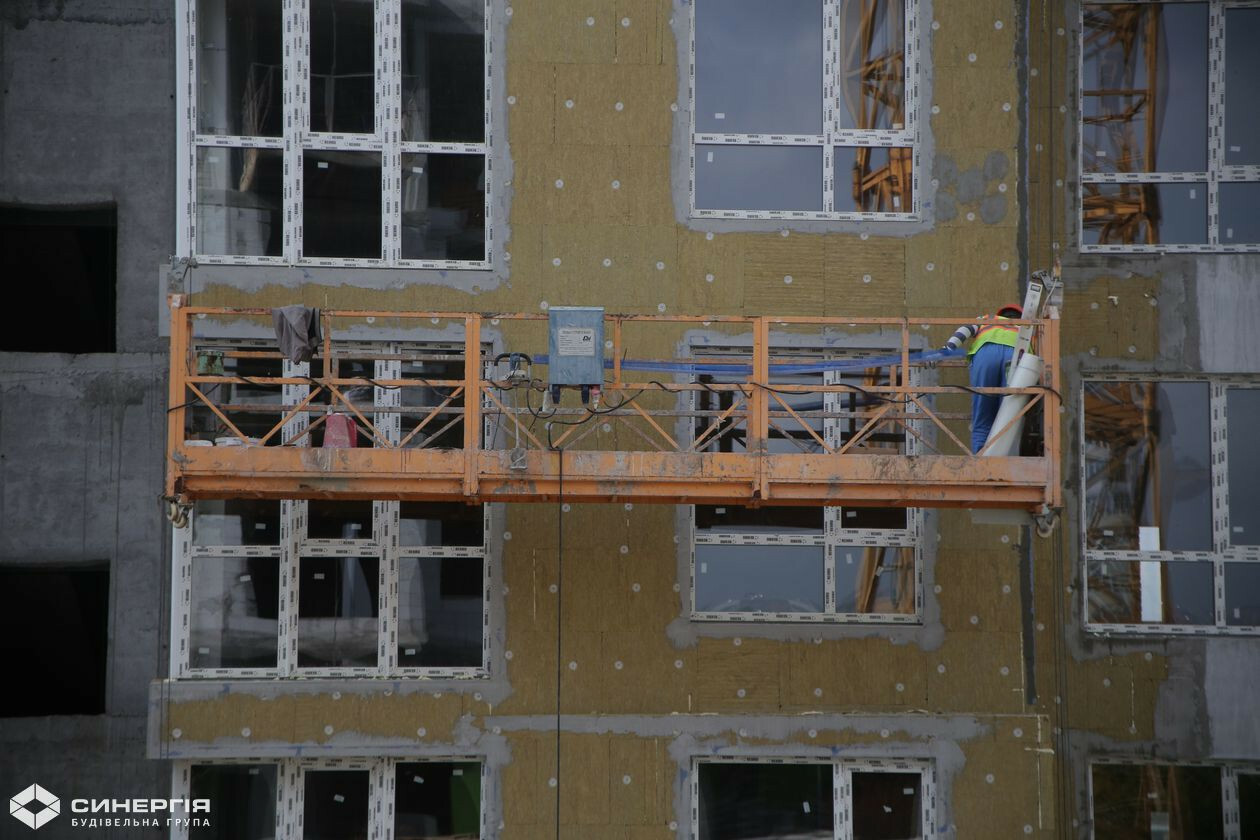

октябрь 2020
сентябрь 2020

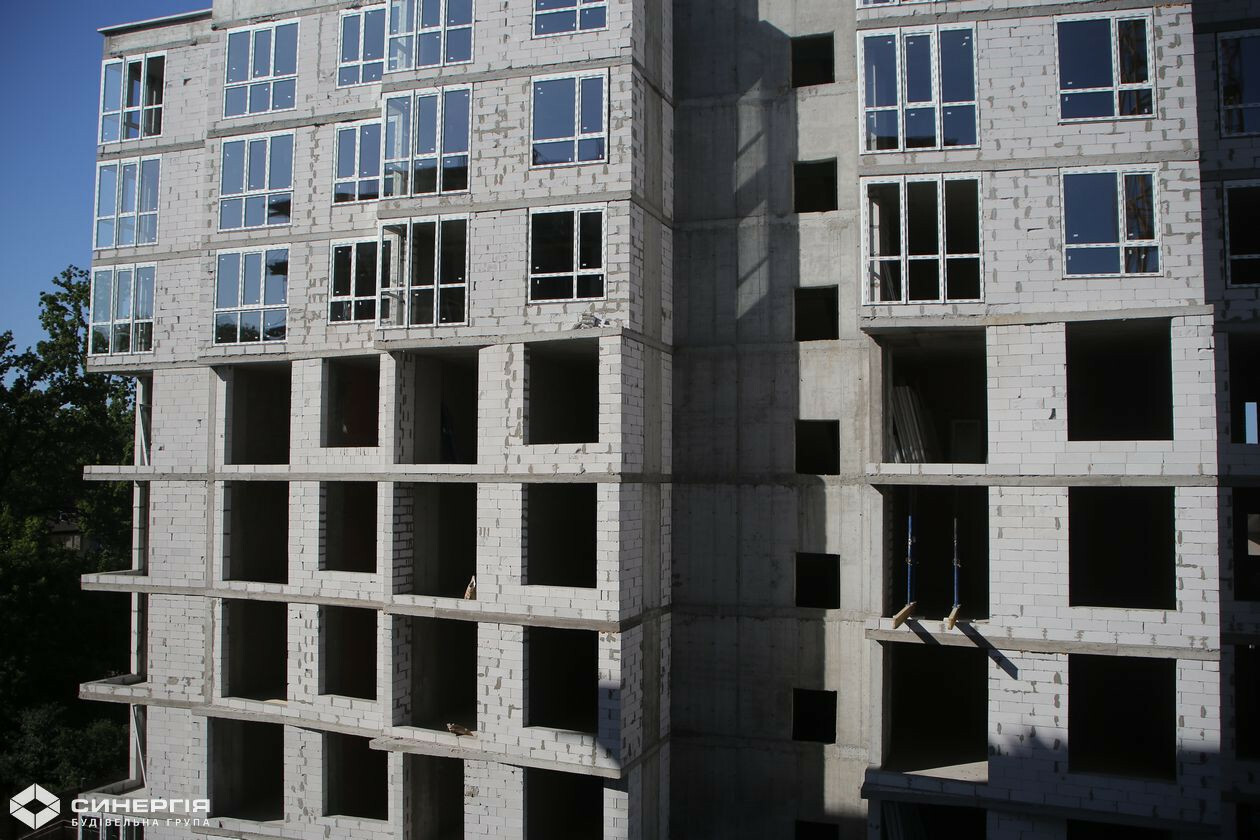

август 2020
июль 2020
июнь 2020
май 2020

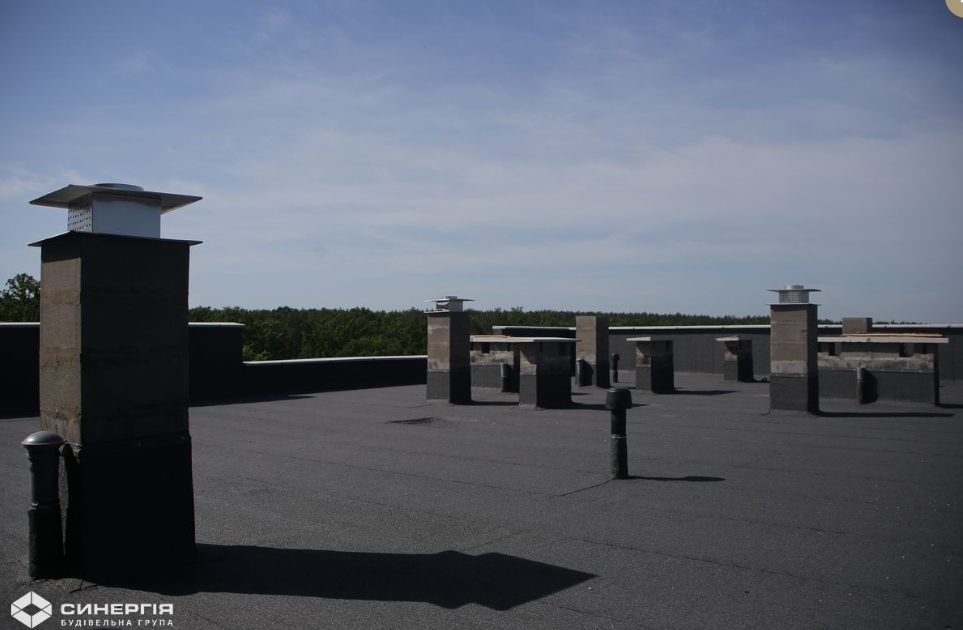

Сертификаты о сдаче

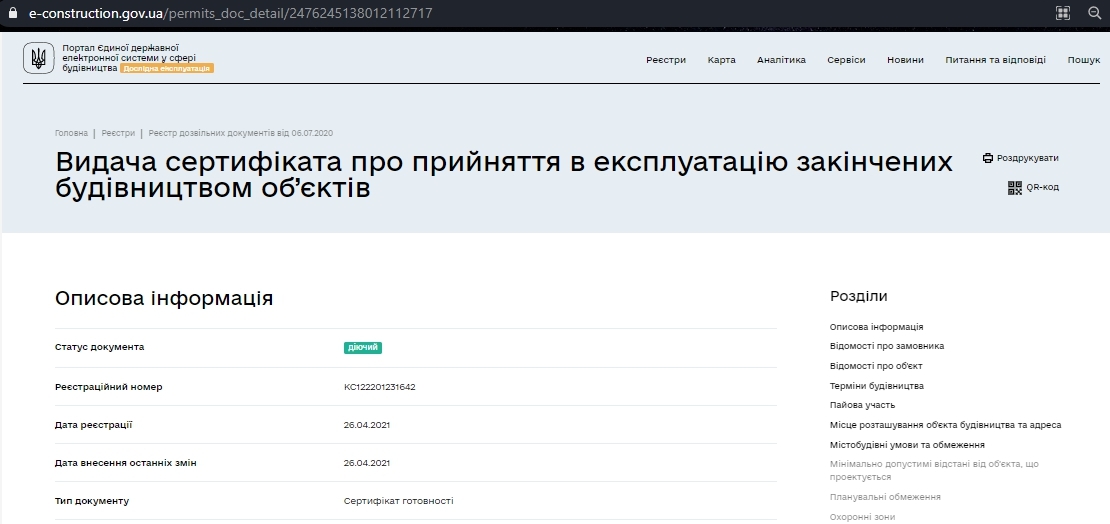

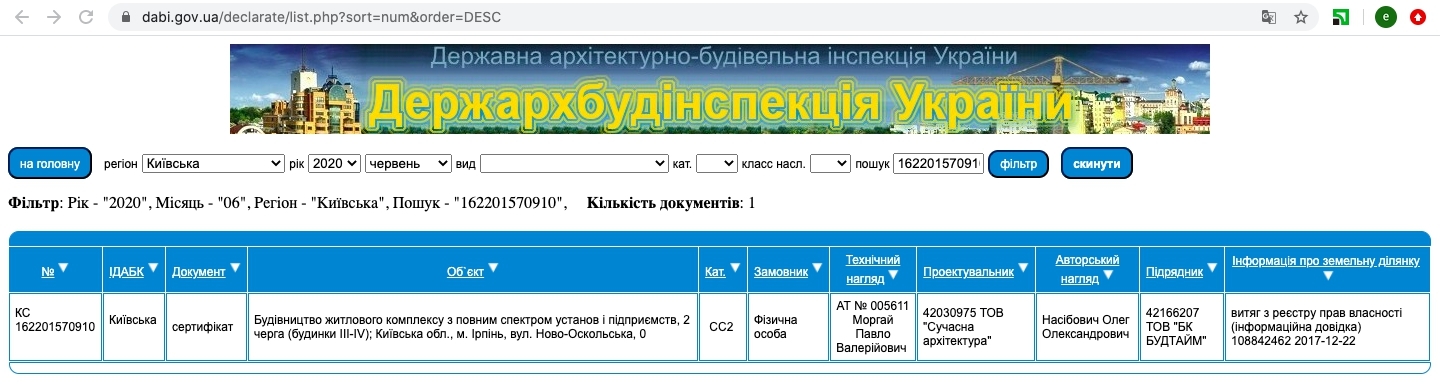

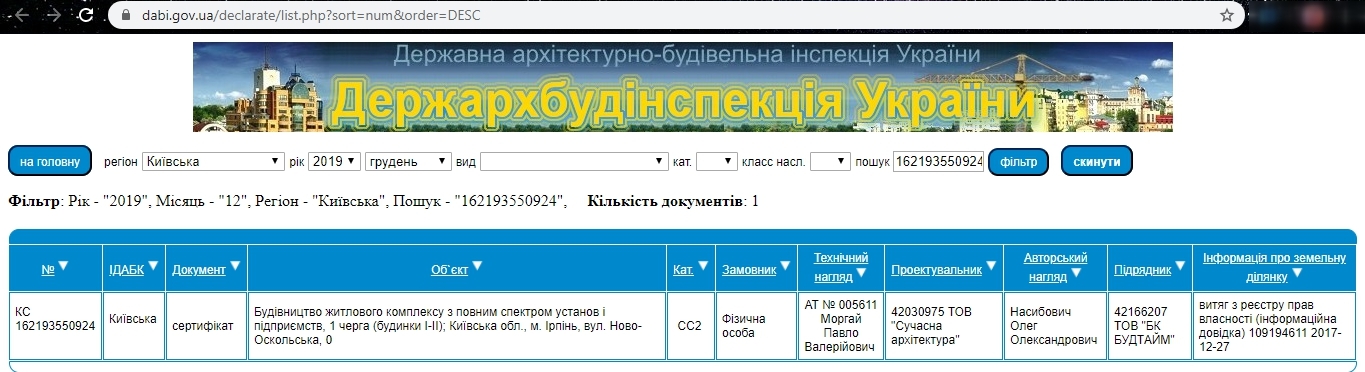

Сертификат о готовности 1 дом
Сертификат о готовности 3 дом

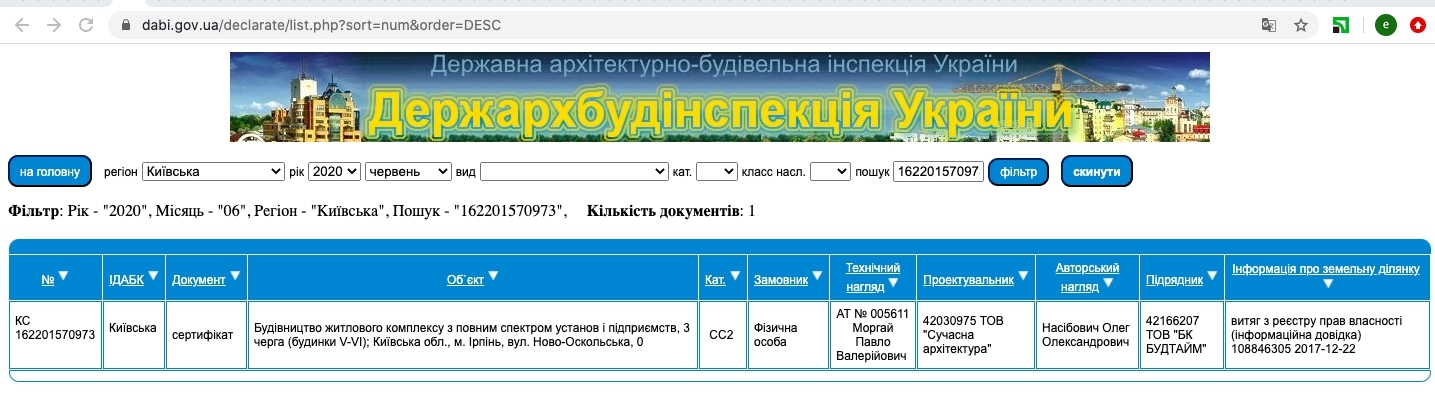

Сертификат о готовности 4 дом
Сертификат о готовности 5 дом
Сертификат о готовности 6 дом
Сертификат о готовности 7 дом
Сертификат о готовности 8 дом
Сертификат о готовности 9 дом
Задать вопрос Застройщику

Связаться с отделом продаж ЖК Синергия 3+ вы можете по телефону:

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
Комментарии экспертов
Сертификат о готовности
Сертификат о готовности
Сертификат о готовности
